监理工作指导手册全套.docx

上传人:p** 文档编号:683818 上传时间:2024-01-10 格式:DOCX 页数:18 大小:25.79KB
下载 相关 举报
监理工作指导手册全套.docx_第1页
第1页 / 共18页
监理工作指导手册全套.docx_第2页
第2页 / 共18页
监理工作指导手册全套.docx_第3页
第3页 / 共18页
监理工作指导手册全套.docx_第4页
第4页 / 共18页
监理工作指导手册全套.docx_第5页
第5页 / 共18页
监理工作指导手册全套.docx_第6页
第6页 / 共18页
监理工作指导手册全套.docx_第7页
第7页 / 共18页
监理工作指导手册全套.docx_第8页
第8页 / 共18页
监理工作指导手册全套.docx_第9页
第9页 / 共18页
监理工作指导手册全套.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《监理工作指导手册全套.docx》由会员分享,可在线阅读,更多相关《监理工作指导手册全套.docx(18页珍藏版)》请在第壹文秘上搜索。

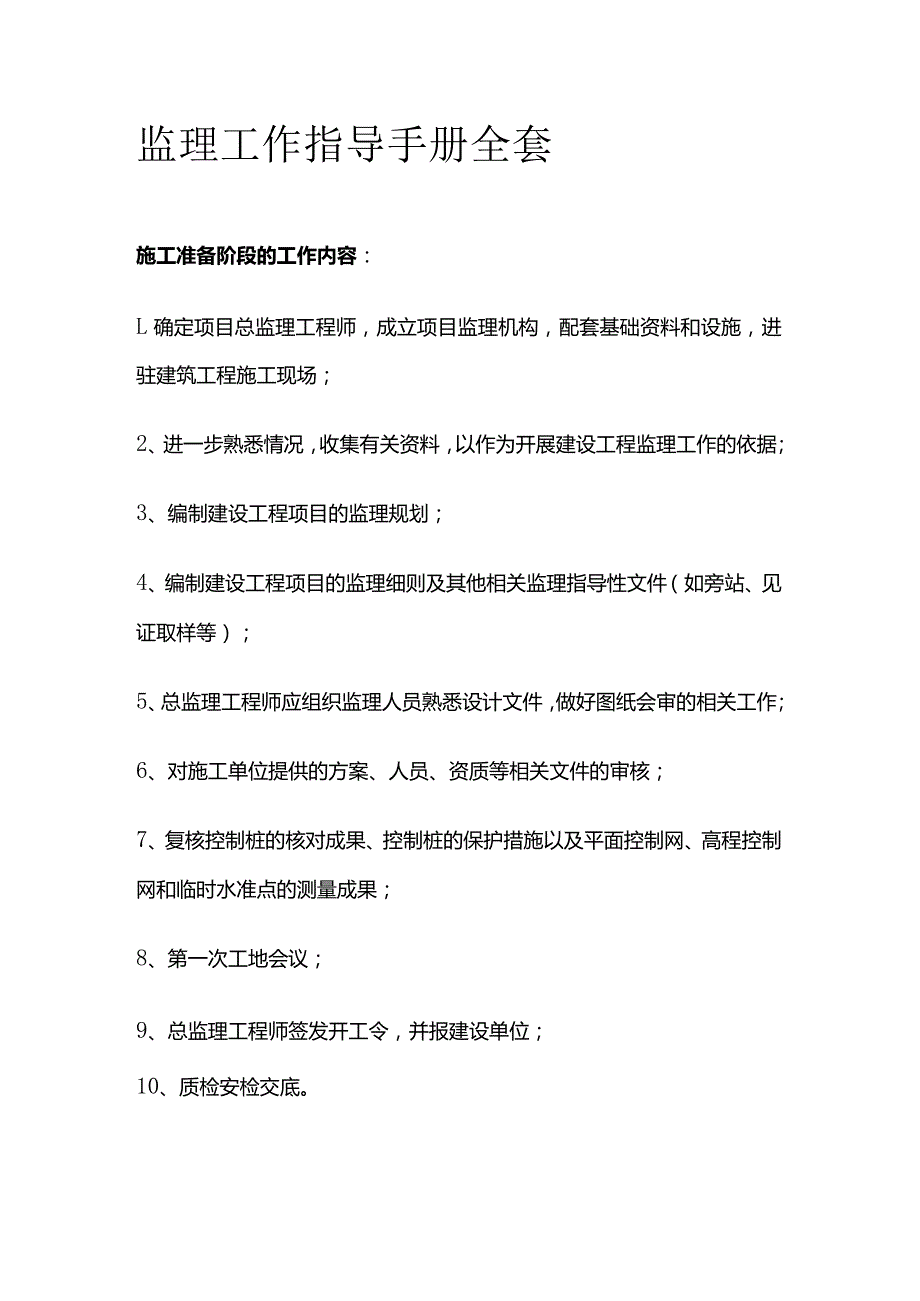

1、监理工作指导手册全套施工准备阶段的工作内容:L确定项目总监理工程师,成立项目监理机构,配套基础资料和设施,进驻建筑工程施工现场;2、进一步熟悉情况,收集有关资料,以作为开展建设工程监理工作的依据;3、编制建设工程项目的监理规划;4、编制建设工程项目的监理细则及其他相关监理指导性文件(如旁站、见证取样等);5、总监理工程师应组织监理人员熟悉设计文件,做好图纸会审的相关工作;6、对施工单位提供的方案、人员、资质等相关文件的审核;7、复核控制桩的核对成果、控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果;8、第一次工地会议;9、总监理工程师签发开工令,并报建设单位;10、质检安检交底

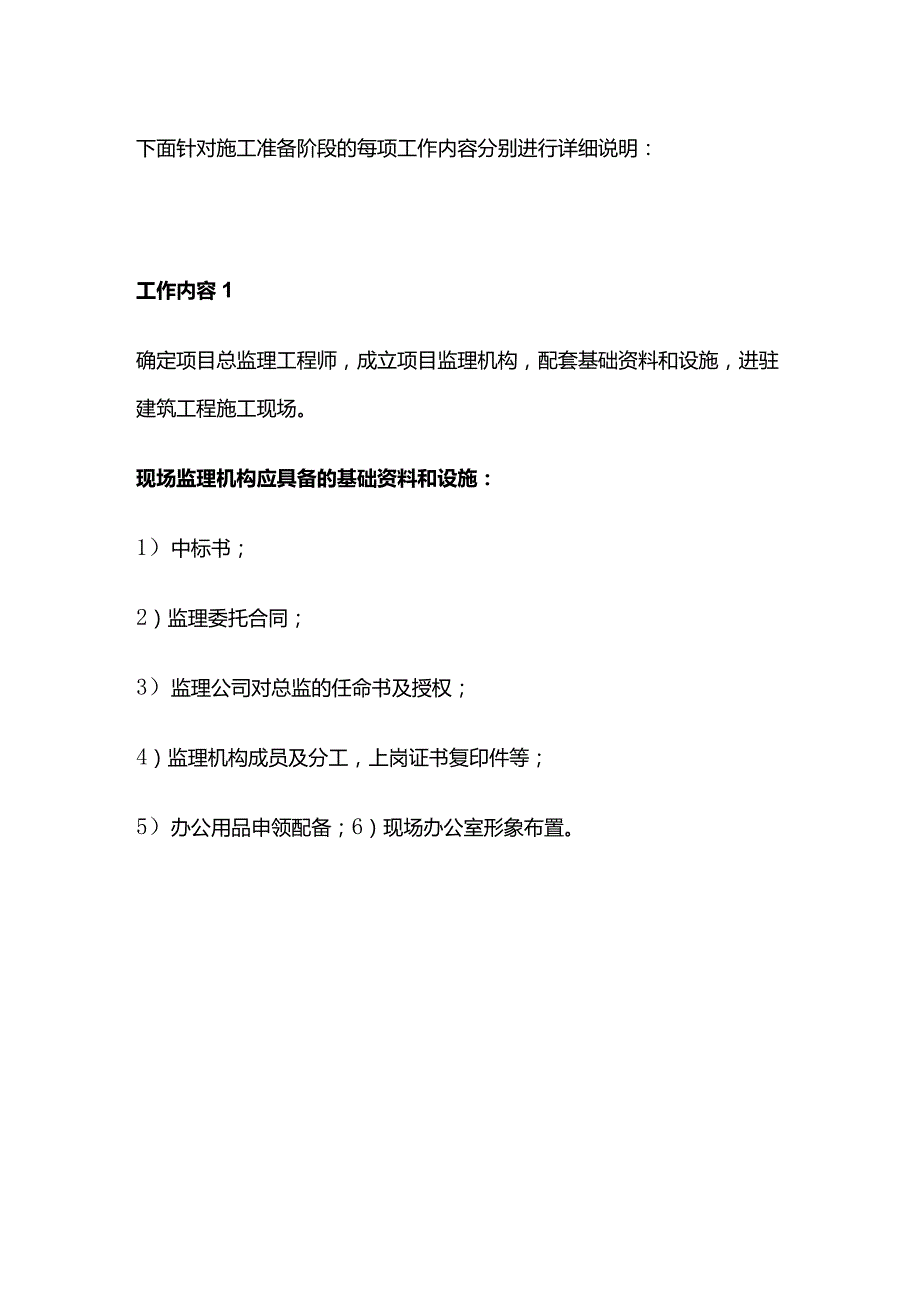

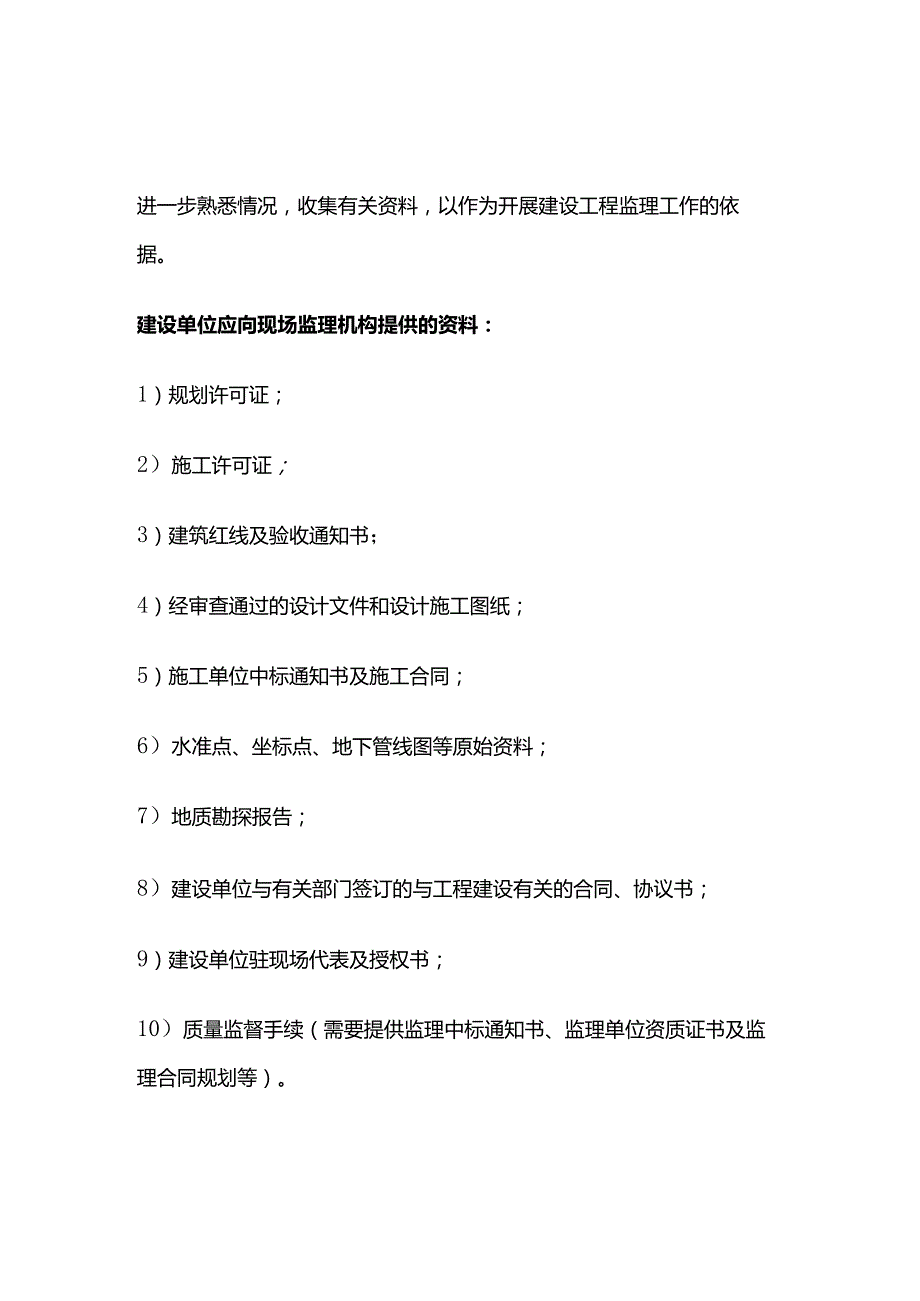

2、。下面针对施工准备阶段的每项工作内容分别进行详细说明:工作内容1确定项目总监理工程师,成立项目监理机构,配套基础资料和设施,进驻建筑工程施工现场。现场监理机构应具备的基础资料和设施:1)中标书;2)监理委托合同;3)监理公司对总监的任命书及授权;4)监理机构成员及分工,上岗证书复印件等;5)办公用品申领配备;6)现场办公室形象布置。进一步熟悉情况,收集有关资料,以作为开展建设工程监理工作的依据。建设单位应向现场监理机构提供的资料:1)规划许可证;2)施工许可证;3)建筑红线及验收通知书;4)经审查通过的设计文件和设计施工图纸;5)施工单位中标通知书及施工合同;6)水准点、坐标点、地下管线图等原

3、始资料;7)地质勘探报告;8)建设单位与有关部门签订的与工程建设有关的合同、协议书;9)建设单位驻现场代表及授权书;10)质量监督手续(需要提供监理中标通知书、监理单位资质证书及监理合同规划等)。施工单位应向监理机构提交审核的资料:1)施工企业营业执照、资质证书;2)企业等级证书、信用等级证书;3)企业安全资格审查认可证;4)质量体系认证证书;5)检测中心资质证书;6)工程中标价、预算书明细表;7)项目经理等主要管理人员资格证书、上岗证;8)特殊工种操作人员上岗证;9)本工程自审手续齐全,经各部门负责人签认的施工组织设计和施工现场临时用电施工组织设计;10)第一批进场的施工机械合格证书、规格、

4、型号、功率等;11)水准点、坐标点的复核记录;12)依法分包单位的资质及业绩。编制建设工程项目的监理规划。1)监理规划的编制应针对项目的实际情况,明确项目监理机构的工作目标,确定具体的监理工作制度、程序、方法和措施,并应具有可操作性;2)监理规划应在签订委托监理合同及收到设计文件后,开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前,报送建设单位;3)监理规划应由总监理工程师主持、专业监理工程师参加编制,公司审核;监理规划应包括以下主要内容:项目工程概况;监理工作范围;监理工作目标;监理工作依据;项目监理机构的组织形式;项目监理机构的人员岗位职责;监理工作内容;监理工

5、作方法及措施;安全文明及环保管理;保温、节能;监理工作制度;监理工作程序;监理设施;履行监理安全责任。4)根据建设工程安全生产管理条例的规定,按照工程建设的强制性标准和建设工程监理规范的要求,编制包括安全生产监督管理方案的项目监理规划,明确安全生产监督管理工作的范围、目标、内容、工作程序和制度措施,以及人员配备计划和职责等。工作内容4编制建设工程项目的监理细则。1)监理实施细则应符合监理规划的要求,并应结合工程项目的专业特点,做到详细具体、可操作性强;具体有土建方面的、安全、暖通、强电、弱电、给排水等专业;2)监理实施细则应在相应工程施工开工前编制完成,并必须经总监理工程师批准;3)监理实施细

6、则应由专业监理工程师编制。监理实施细则应包括下列主要内容:a专业工程的特点;b监理工作的流程;C监理工作的控制要点及目标值;d监理工作的方法及措施;e在监理工作实施过程中,监理实施细则应根据实际情况进行补充、修改和完善。工作内容5第一次工地会议应在总监下达开工令之前举行,由建设单位主持召开,会议应包括以下主要内容:1)建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;2)建设单位根据委托监理合同宣布对总监理工程师的授权;3)建设单位介绍工程开工准备情况;4)承包单位介绍施工准备情况;5)建设单位和总监理工程师对施工准备情况提出意见和要求;6)总监理工程师进行监理交底;监理

7、组织机构;监理工作依据;监理单位的权限(法规、合同授权);监理工作的内容(监理合同范围简介);监理工作的基本程序和方法(监理规划简介);有关报表的报审要求;监理与施工方的配合要求;监理安全书面交底(被交底的施工方项目经理和总安全员确认签署姓名及日期);7)研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题;8)第一次工地会议纪要应由项目监理机构负责起草,并经与会各方代表会签。工作内容6施工单位必须编制专项方案的分部(分项)工程有:1)基坑支护与降水工程专项施工方案;2)方开挖工程专项施工方案;3)模板工程专项施工方案;各类工具式模板工程,包括滑模、爬模、大模板等;

8、水平混凝土构件模板支撑系统及特殊结构模板工程;4)起重吊装工程专项施工方案;5)脚手架工程专项施工方案;a高度超过24m的落地式钢管脚手架;b附着式升降脚手架,包括整体提升与分片式提升;C悬挑式脚手架;d门型脚手架旌挂脚手架;f吊篮脚手架;g卸料平台;6)拆除、爆破工程专项施工方案;7)其它危险性较大的工程专项施工方案;a建筑幕墙的安装施工;b预应力结构张拉施工;c隧道工程施工;d桥梁工程施工(含架桥);e特种设备施工;f网架和索膜结构施工;g6m以上的边坡施工;h大江、大河的导流、截流施工;j港口工程、航道工程;k采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标

9、准的施工。施工单位必须经专家论证的方案有:1)深基坑工程开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程;2)地下暗挖工程地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程;3)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过12m,施工总荷载大于10KNm2,或集中线荷载大于15KN/m的模板支撑系统;4)30m及以上高空作业的工程;5)大江、大河中深水作业的工程;6)城市房屋拆除爆破和其他土石大爆破工程。工作内容7签署开工令时具备的开工条件:1)施工许可证已获政府主管部门批准;2

10、)征地拆迁工作能满足工程进度的需要;3)施工组织设计已获总监理工程师批准;4)承包单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实;5)进场道路及水、电、通讯等已满足开工要求。正式开工前,所辖区的建设工程质量安全监督机构第一次到建设工程项目施工现场实施质量、安全交底,建设单位相关负责人、施工单位项目经理、技术负责人、安全员和项目监理机构总监、安全监理人员、相关专业人员代表参加。交底内容见建设工程质量安全监督方案。监理项目部应提前做好签到及影像拍摄工作。二.施工施工阶段的工作内容:L质量控制2、工程造价控制3、进度控制4、安全管理5、信息管理6、合同管理7、协调质量控制做好以下工

11、作:L巡视和旁站施工过程中对重点的项目和部位实施旁站,检查施工过程中材料及混合料与批准的是否符合,检查施工单位是否按批准的方案、技术规范施工。2、平行检查按设计和规范要求列表,按规定的比例进行检查。3、隐蔽工程验收4、测量和试验对完成的工程的几何尺寸进行实测验收,不符合要求的要进行整修,无法进行的要求返工,对各种材料、混合料配比、碎、砂浆等级等,监理人员可随机抽样试验(施工单位需提供条件),水、电、暖通空调按规范要求实施检测和试验;5、指令性文件根据发生质量问题的严重程度区别对待准确处理,监理工程师通过书面指令和文字说明及图片对施工单位进行质量控制。造价控制L进度款支付工作1)承包单位统计经专

12、业监理工程师质量验收合格的工程量,按施工合同的约定填报工程量清单和工程款支付申请表;2)专业监理工程师进行现场计量,按施工合同的约定审核工程量清单和工程款支付申请表,并报总监理工程师核定;3)总监理工程师签署工程款支付生效,并报建设单位。2、工程变更1)变更提出一确认一定价-实施一验收一支付2)未经监理人员质量验收合格的工程量,或不符合施工合同规定的工程量,监理人员应拒绝计量和该部分的工程款支付申请。3)及时做好监理费的回收工作。安全管理L熟悉建筑安全方面的法律法规及地方相关文件;2,做好审核、验收、巡视、检查工作;3 .严格执行预告单、警告单的安全管理手段;4 .现场遇到突发事件时应作出正确

13、应对,了解事情原因,并保护好现场,同时第一时间上报公司生产部门分管领导。工作内容4信息管理监理资料是每个项目监理机构监理工作的成果,是体现监理工作和业绩的重要组成部分;是所监理工程的备忘录;是保护项目监理机构的有效证据;是监理质量终身制可追溯的主要依据;是建设工程项目上级主管部门考核监理公司的主要内容之一;也是质量认证机构检查、考核、评审的重要内容之一。三、竣工验收阶竣工验收阶段的工作内容:L单位工程竣工预验收2、工程质量评估报告3、单位工程竣工验收4、监理工作总结工作内容1单位工程竣工预验收L单位工程竣工预验收由项目监理机构总监主持并组织建设单位代表、施工单位、设计单位代表,确定单位工程预验

14、收小组成员名单及分工。2、单位工程竣工预验收内容1)单位(子单位)工程质量控制资料监理核查表2)单位(子单位)工程安全和功能检验资料及主要功能监理检查记录汇总表;3)单位(子单位)工程观感质量监理检查记录;4)监理抽查/见证试验情况汇总及说明;5)对单位(子单位)工程实体质量全面检查,并做详细记录。3、拟写单位(子单位)工程竣工预验监理结论,提出对竣工预验收遗留的整改问题及商定解决办法,要求在竣工验收前整改完毕,并在竣工验收前向建设单位提供整改问题完成的情况报告。工作内容2工程质量评估报告:L工程概况2、质量评估依据3、监理质量控制方法4、分部、分项工程质量评定5、单位工程质量评估意见建设单位

15、组织工程竣工验收:D建设单位介绍验收组成员名单,安排参加验收人员签到;2)建设单位汇报工程概况和工程档案验收情况;3)施工单位汇报工程建设竣工报告,包括合同执行、进度、安全、资料等情况;4)监理单位汇报工程建设监理总结及质量评估情况,包括工程资料的审查意见及质量监督机构责令整改问题的完成情况;5)验收组审查建设、勘察、设计、施工、监理单位的工程档案资料;6)验收组实地查验工程质量;7)工程设计、工程勘察单位汇报工程竣工验收有关情况;8)验收组对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面的评价,各责任主体分别阐明各自的验收结论,形成经验收组人员签署的工程竣工验收意见。验收组人员在单位工程竣工验收报告上签字;9)质监站对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督、提出监督意见。如发现有违反建设工程质量管理规定行为和强制性条文的,责令整改;10)工程竣工验收合格后,建设单位应在5日内出具工程竣工验收报告和竣工验收证明书。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 绩效管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
