《突发环境事件应急演练.docx》由会员分享,可在线阅读,更多相关《突发环境事件应急演练.docx(9页珍藏版)》请在第壹文秘上搜索。

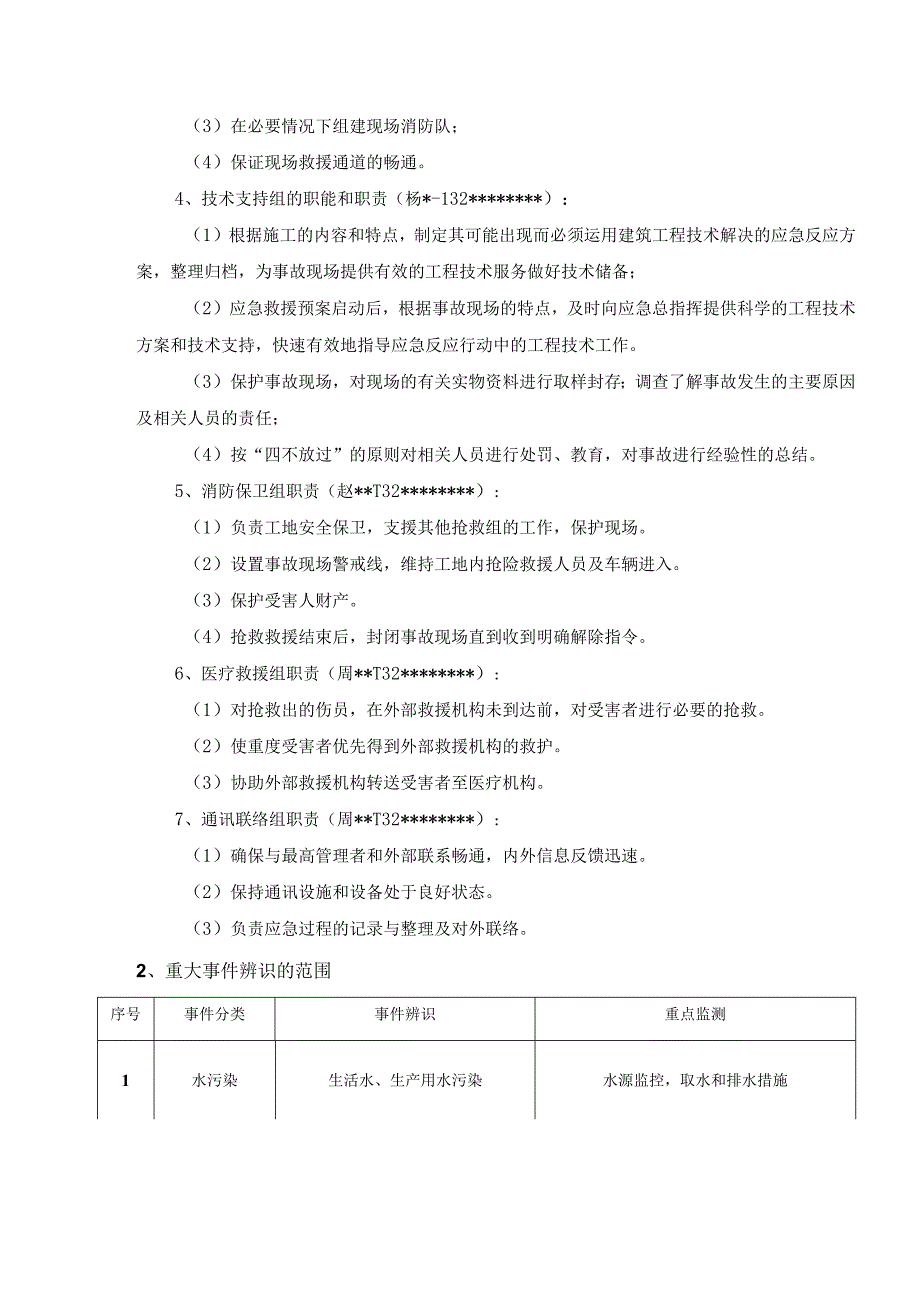

1、桌面突发环境事件应急演练在发生突发环境污染事件时,接到报告后的应急指挥人员应根据事件性质与严重程度作出决定,立即启动应急与响应预案,应急响应小组进入紧急状态。项目应急指挥部组织机构总指挥:项目经理,李*T32*O副总指挥:项目生产经理,赵*-132*;安全经理,庄*-132*。成员:各小组排名最前为组长。通讯联络组:周*-132*,聂*-132*,张*-132*。技术支持组:杨*-132*,李*-132*、秦*-132*。消防保卫组:赵*T32*,谢*-132*,谭*T32*)。应急抢险组:庄*-132*,刘*-1,32*,韩*-132*,郭*一132*,O医疗救援组:周*-132*,聂*-1

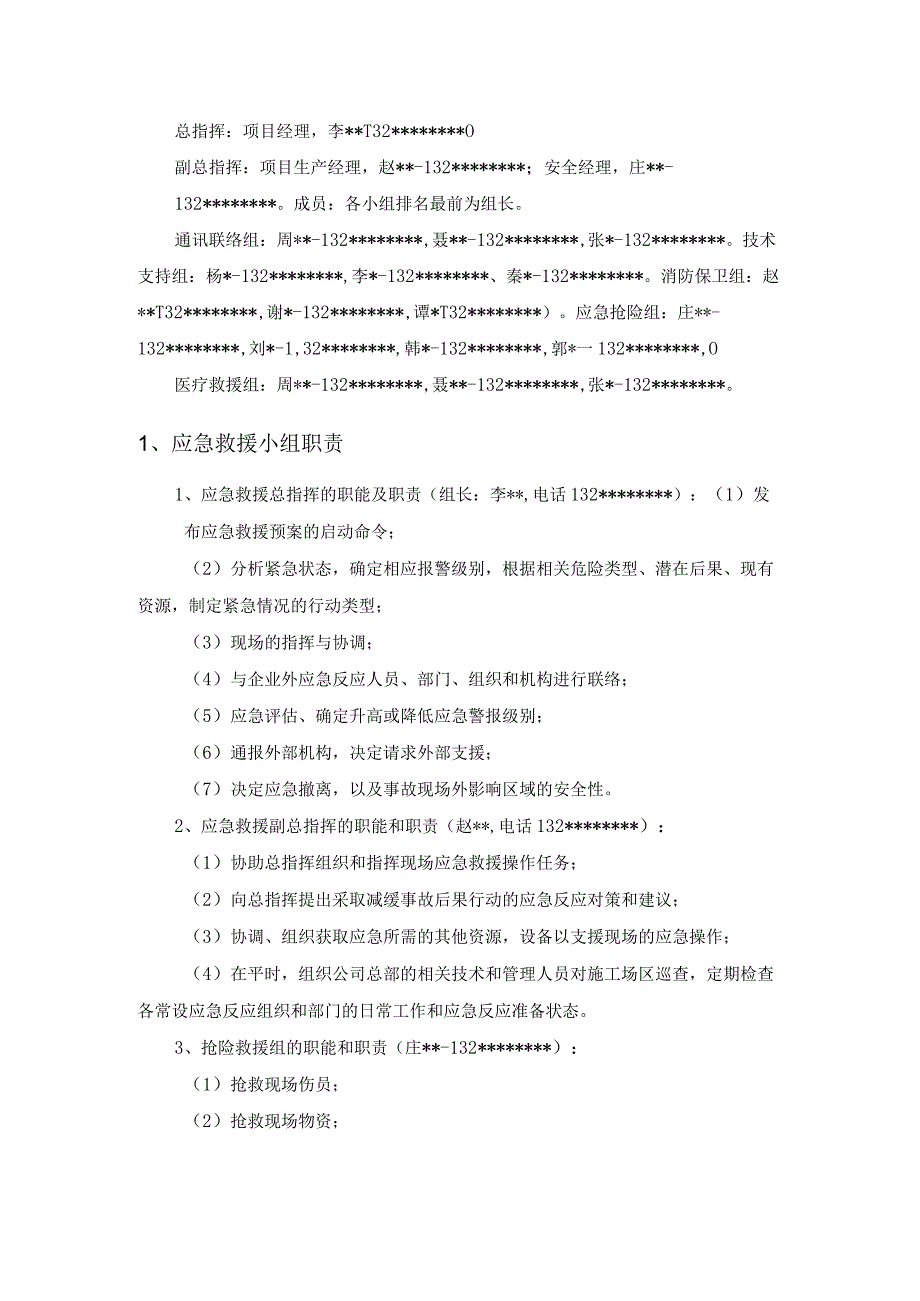

2、32*,张*-132*。1、应急救援小组职责1、应急救援总指挥的职能及职责(组长:李*,电话132*):(1)发布应急救援预案的启动命令;(2)分析紧急状态,确定相应报警级别,根据相关危险类型、潜在后果、现有资源,制定紧急情况的行动类型;(3)现场的指挥与协调;(4)与企业外应急反应人员、部门、组织和机构进行联络;(5)应急评估、确定升高或降低应急警报级别;(6)通报外部机构,决定请求外部支援;(7)决定应急撤离,以及事故现场外影响区域的安全性。2、应急救援副总指挥的职能和职责(赵*,电话132*):(1)协助总指挥组织和指挥现场应急救援操作任务;(2)向总指挥提出采取减缓事故后果行动的应急反
3、应对策和建议;(3)协调、组织获取应急所需的其他资源,设备以支援现场的应急操作;(4)在平时,组织公司总部的相关技术和管理人员对施工场区巡查,定期检查各常设应急反应组织和部门的日常工作和应急反应准备状态。3、抢险救援组的职能和职责(庄*-132*):(1)抢救现场伤员;(2)抢救现场物资;(3)在必要情况下组建现场消防队;(4)保证现场救援通道的畅通。4、技术支持组的职能和职责(杨*-132*):(1)根据施工的内容和特点,制定其可能出现而必须运用建筑工程技术解决的应急反应方案,整理归档,为事故现场提供有效的工程技术服务做好技术储备;(2)应急救援预案启动后,根据事故现场的特点,及时向应急总指
4、挥提供科学的工程技术方案和技术支持,快速有效地指导应急反应行动中的工程技术工作。(3)保护事故现场,对现场的有关实物资料进行取样封存;调查了解事故发生的主要原因及相关人员的责任;(4)按“四不放过”的原则对相关人员进行处罚、教育,对事故进行经验性的总结。5、消防保卫组职责(赵*T32*):(1)负责工地安全保卫,支援其他抢救组的工作,保护现场。(2)设置事故现场警戒线,维持工地内抢险救援人员及车辆进入。(3)保护受害人财产。(4)抢救救援结束后,封闭事故现场直到收到明确解除指令。6、医疗救援组职责(周*T32*):(1)对抢救出的伤员,在外部救援机构未到达前,对受害者进行必要的抢救。(2)使重
5、度受害者优先得到外部救援机构的救护。(3)协助外部救援机构转送受害者至医疗机构。7、通讯联络组职责(周*T32*):(1)确保与最高管理者和外部联系畅通,内外信息反馈迅速。(2)保持通讯设施和设备处于良好状态。(3)负责应急过程的记录与整理及对外联络。2、重大事件辨识的范围序号事件分类事件辨识重点监测1水污染生活水、生产用水污染水源监控,取水和排水措施2噪音污染人为噪音、生产噪音人为搭设喧哗,在钢筋吊运、模板支架搭设、混凝土浇筑等产生的施工噪音;大型设备、加压泵、车辆行进产生的设备噪音4恶劣天气及自然灾害持续5天以上,影响正常施工进度的恶劣天气,认定标准以国家气象中心发出预警警报为准。每年5月
6、底一9月底的雨天每年11月中旬至次年2月中旬的雨、雪天4大气污染土壤污染、废气排放、扬尘污染积极做好施工现场的安全保卫工作,编制扬尘污染专项治理方案3、水污染事件应急措施施工期间,一旦发生水污染,必须采取有效措施及时治理。(1)生活产生污水污染时,各级单位必须采取措施截断污水水源,将污水分流至指定的排放地点,防止人误用污水,对人身造成伤害,必要时要指定应急预案。(2)生产产生的污水污染时,各级单位积极组织人力物力完善排水设施,做好污水的疏导治理工作,将损失危害控制在最小,以免造成更大的伤害。4、噪音污染事件应急措施(1)减少扰民噪声保障措施经批准后的夜间施工,施工单位必须事先向周边村社告示夜间
7、施工情况和降低噪声措施,按规定减少噪声排放,而且不得将强光照明灯直接照射居民窗户。特殊情况需夜间作业,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在的区、镇有关部门备案后方可施工。(2)人为噪声的控制措施施工现场提倡文明施工,建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。1、通过统筹安排,合理计划,最大限度地减少深夜高噪音施工的时间和次数;2、在某些特殊时期内,如高考前夕,现场不安排施工;3、碎施工采用商品碎,可降低硅搅拌而产生的噪声;4、楼面模板采用胶合板模板,可比采用钢模板减少噪声;5、教育工人在碎振捣时不得用振动器长时间振动钢筋;
8、6、车辆进出现场,专人指挥,减少或不鸣笛;(3)强噪声机械的降噪措施1、牵扯到产生强噪声的成品,半成品加工、制做作业(如预制构件等),应尽量放在场地内完成,减少因施工现场加工制作产生的噪声。2、尽量选用低噪声设备或有消声降噪设备的施工机械。施工现场的强噪声机械(如:电锯、电刨,砂轮机等)要设置封闭机械棚,以减少强噪声的扩散。(4)加强施工现场的噪声监测加强施工现场环境噪声的监测,采专人管理的原则,根据测量结果凡超过施工场界噪声限值标准的,要及时对施工现场噪声超标的有关因素进行调整,达到施工噪声不扰民的目的。1、车辆进入现场要禁止鸣号,渣土运输车辆厢盖密闭并经清洁冲洗后才能驶出工地。2、工地大型
9、机械设备应尽可能远离居民区设置,并要加强保养,防止发出尖锐的机械噪声;吊装等施工联络方式采用旗帜、无线电通讯等方式,不得使用鸣笛、敲击钢管等高噪声的联络方式。3、施工现场的加压泵、电锯、无齿锯、砂轮等小型强噪声固定设备应搭设设备房;风镐等移动式强噪声源周围应尽可能设置棚罩。4、现场装卸物件应轻装慢放,并在装卸点铺垫草包等降噪物体;大型物件装卸,应当使用起吊设备,严禁汽车自卸。5、夜间22:0006:00施工须经批准,安排专人办理夜间施工许可证,经批准的夜间施工须按规定减少噪声排放,强光照明灯不得直接照射居民窗户;施工单位应事先向周边村社告示夜间施工情况和降低噪声措施。6、施工期间,工地负责人员

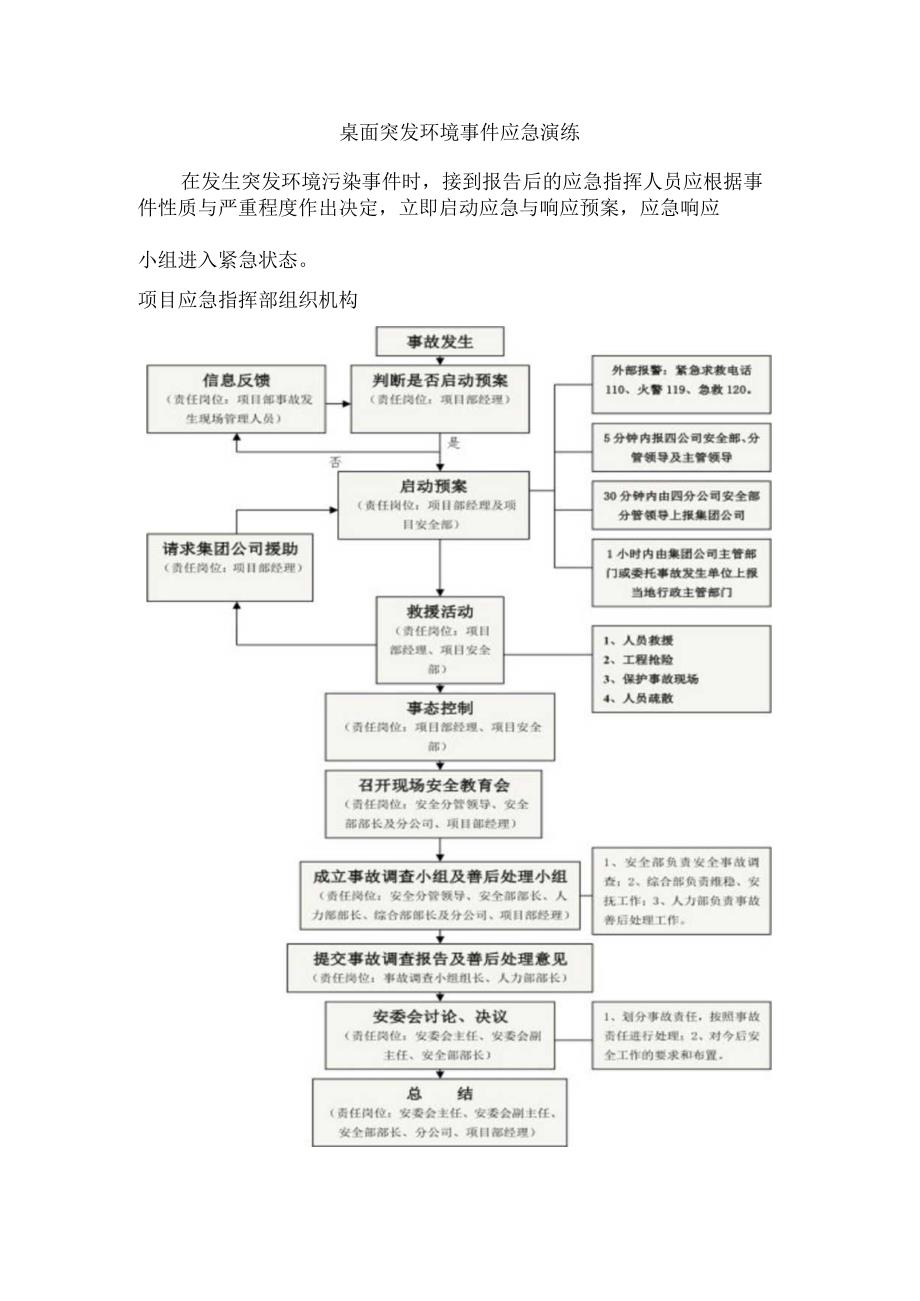

10、应当轮流值班,及时妥善处理村民投诉。5、恶劣天气及自然灾害应急措施夏季暴雨,冰冻灾害是本工程严密注视的恶劣天气,工程开工后,随时收集未来7天内天气状况的信息,一旦得到国家气象中心预紧预报,工程应急机制小组即启动。1、恶劣天气应急工作流程见图2、恶劣天气应急措施(1)调整施工进度和强度。(2)做好成品保护和材料设备保护。(3)做好人员安全保护,必要时调整工人劳动强度和工作时间。(4)启动专项资金投入各项保护费用。6、大气污染事件应急流措施按照建设工程施工现场扬尘在线监测管理办法,应在施工现场设置扬尘、噪声监测系统。施工现场四周采用封闭的钢结构金属围档,墙高3m,围挡上部均设置全天候自动喷淋设施,
11、对于固定喷淋装置无法覆盖的区域,增设移动式雾炮机。(1)施工现场保洁施工区内派清扫班每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料必须对车辆进行冲洗,保证灰土不带出工地。生活区、办公区由保洁员每天进行日常清扫工作。1)每日进行1至2次清扫,清扫的灰尘和垃圾必须及时处理至垃圾存放点,不得滞留。2)在清扫前,必须对路面、地面进行洒水,防止清扫时产生扬尘而污染周边环境。3)车辆进料必须进行登记,车辆出门必须进行清洗,入料车辆拒不执行洗车,一律不予放行,并及时报告项目部。4)做好保卫工作,与本工程无关的扬尘污染源禁止带进工地。5)生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。6)实施废弃
12、物的分类管理,合理处置各类废弃物,尽量回收利用减少外运废弃物量。7)施工现场严禁随意抛扔垃圾废弃物,严禁焚烧产生有毒、有害气体的物质。8)施工现场布置必要的移动厕所,严禁随地大小便,发现有随地大小便现象要对负责区负责人进行处罚。9)施工现场零散材料和垃圾,要及时将不可利用废弃物清运到环保部门指定的地点。(2)沉淀池施工现场的沉淀池由清扫班组清扫,并形成记录。1)工地内沉淀必须做到三级沉淀。2)每周对沉淀池进行一次全面清理,特殊情况下必须及时清理,保证管道畅通。3)不得将漂浮物和固体物件排入沉淀池。4)专池专用,不得代替其它排水池。5)不得损坏沉淀池。6)定期对沉淀池的沉淀排污情况进行检查,保证
13、正常排污。(3)专用建筑临时储存间管理1)建筑垃圾必须分类堆放,不得混堆。2)禁止超量堆放。3)保持周边清洁,不得有散落物。4)及时做好记录。(4)木工间管理木工间由木工机械操作员日常负责管理,必须确保木工间产生的粉尘、废料不污染环境。1)木工间由木工机械操作员管理。2)木工间必须保持全封闭,操作时必须关门。3)保持木工间整齐、整洁、及时清理锯木及废料,锯木及刨花等必须装袋后清运至指定地点,必要时可进行喷水湿润后再清理。4)专间专用,禁止将木工间作他用。(5)垃圾及材料运输管理垃圾及砂石等材料的运输,能导致在运输途中的撒、漏、扬等不良现象,造成扬尘污染和其它环境影响,必须实施控制。1)垃圾的清
14、运和砂石材料的进场必须由车厢自动翻盖的车辆实施全封闭运输,无此设备的车辆禁止进场运输。2)禁止超载,必须保证车厢封闭完整,不留漏缝。3)车辆出门必须用水冲洗。4)自动反倒时必须缓慢进行,禁止猛加油门而造成排气管冲灰产生扬尘。(6)露天材料堆放管理钢筋、黄砂、石子等均为工地露天堆放材料,如管理不好,将产生钢筋粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制。1)严格控制成型钢筋进场,钢筋进场后产即整理归堆上架,做好标识。2)石子、黄砂堆放在专用池槽,控制进料量,做到随到随用,不得大量囤积。3)石子、黄砂必须堆积方正,底脚整齐、干净,并将周边及上方拍平压实,用密目网进行覆盖,如过分干燥,必须及时洒水。4)使用砂石时禁止将所有遮盖的密目网全部打开,稍打开一角,用后拍平盖好。(7)冲洗设备设置房屋建筑和市政基础设施工程施工现场大门内侧应设置高压立体冲洗设施(出水量应不低于50M7小时,冲洗设施宽度略大于大型车辆宽度,每侧可设置上、中、下三层喷头,上层喷头高度为2.O米,中层喷头高度为L2米,下层喷头高度为0.5米,每侧每层喷头不少于8个,喷头水平间距不大于0.5米,总喷头数量不少于48个,喷头须固定牢固),冲洗区外侧应铺设经串联成片且长度大于8米的麻袋。确无条件设置立体冲洗设施的市政工程项目,1公里施工区间内设置出场车辆固定冲洗点,采用移动冲洗设备、铺设麻袋等设施,确保车辆不
