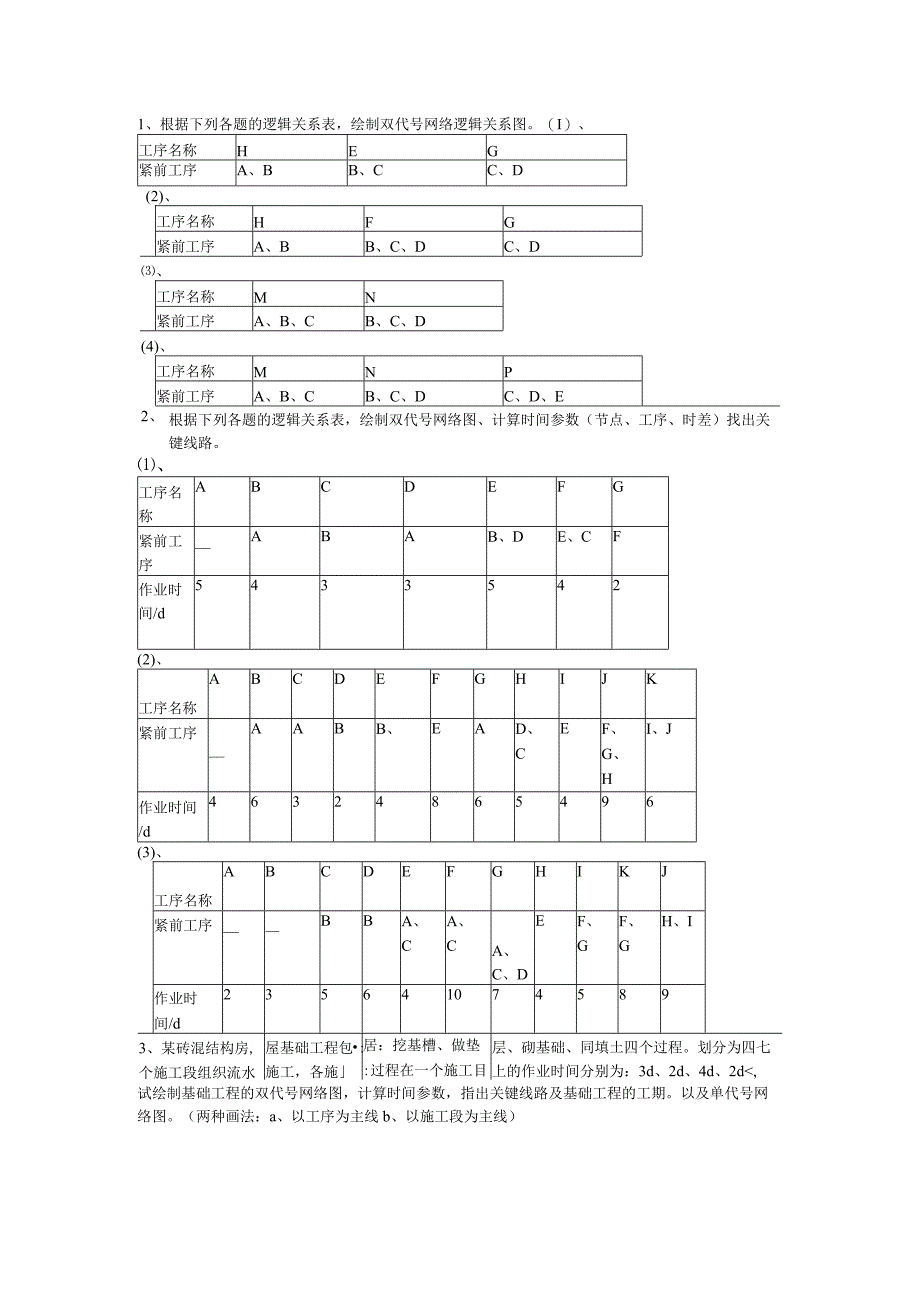

《网络图作业题.docx》由会员分享,可在线阅读,更多相关《网络图作业题.docx(1页珍藏版)》请在第壹文秘上搜索。
1、根据下列各题的逻辑关系表,绘制双代号网络逻辑关系图。(I)、工序名称HEG紧前工序A、BB、CC、D(2)、工序名称HFG紧前工序A、BB、C、DC、D、工序名称MN紧前工序A、B、CB、C、D(4)、工序名称MNP紧前工序A、B、CB、C、DC、D、E2、根据下列各题的逻辑关系表,绘制双代号网络图、计算时间参数(节点、工序、时差)找出关键线路。、工序名称ABCDEFG紧前工序ABAB、DE、CF作业时间/d5433542(2)、工序名称ABCDEFGHIJK紧前工序AABB、EAD、CEF、G、HI、J作业时间/d46324865496(3)、工序名称ABCDEFGHIKJ紧前工序BBA、CA、CA、C、DEF、GF、GH、I作业时间/d2356410745893、某砖混结构房,个施工段组织流水屋基础工程包:施工,各施居:挖基槽、做垫:过程在一个施工目层、砌基础、同填土四个过程。划分为四七上的作业时间分别为:3d、2d、4d、2d,试绘制基础工程的双代号网络图,计算时间参数,指出关键线路及基础工程的工期。以及单代号网络图。(两种画法:a、以工序为主线b、以施工段为主线)
