测量监理实施细则(水利水电工程).docx

上传人:p** 文档编号:685600 上传时间:2024-01-11 格式:DOCX 页数:7 大小:23.36KB
下载 相关 举报
测量监理实施细则(水利水电工程).docx_第1页
第1页 / 共7页
测量监理实施细则(水利水电工程).docx_第2页
第2页 / 共7页
测量监理实施细则(水利水电工程).docx_第3页
第3页 / 共7页
测量监理实施细则(水利水电工程).docx_第4页
第4页 / 共7页
测量监理实施细则(水利水电工程).docx_第5页
第5页 / 共7页
测量监理实施细则(水利水电工程).docx_第6页
第6页 / 共7页
测量监理实施细则(水利水电工程).docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《测量监理实施细则(水利水电工程).docx》由会员分享,可在线阅读,更多相关《测量监理实施细则(水利水电工程).docx(7页珍藏版)》请在第壹文秘上搜索。

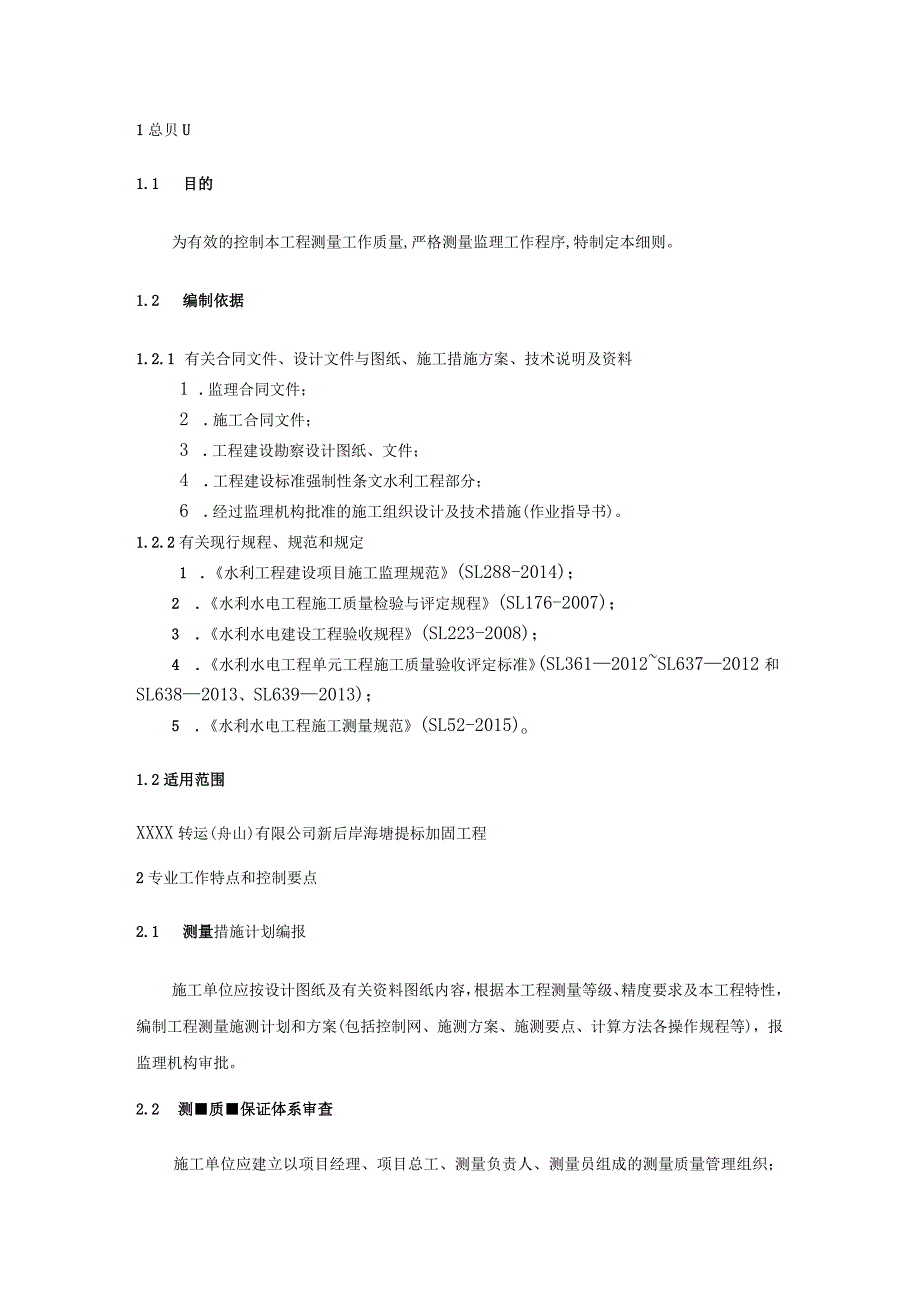

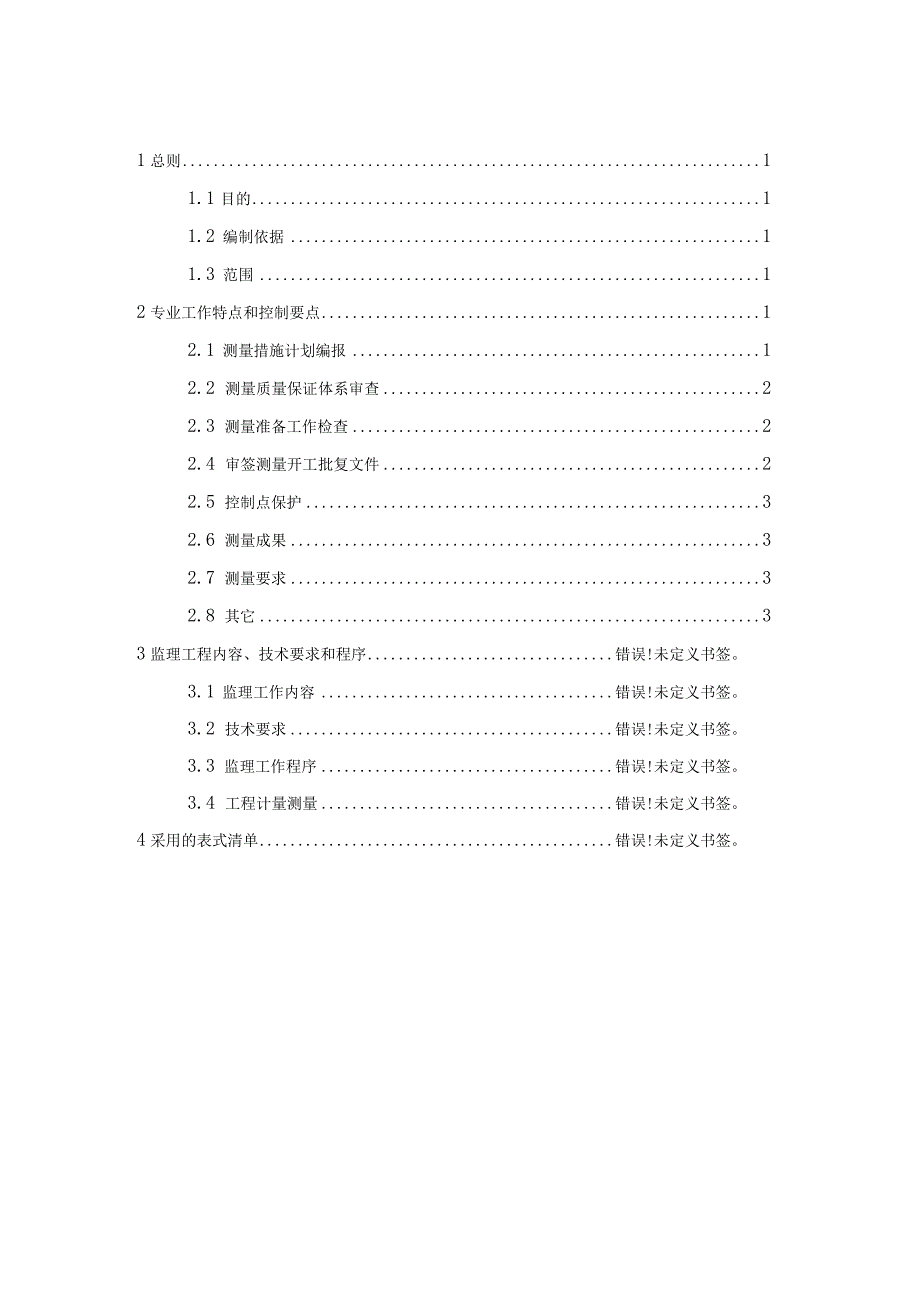

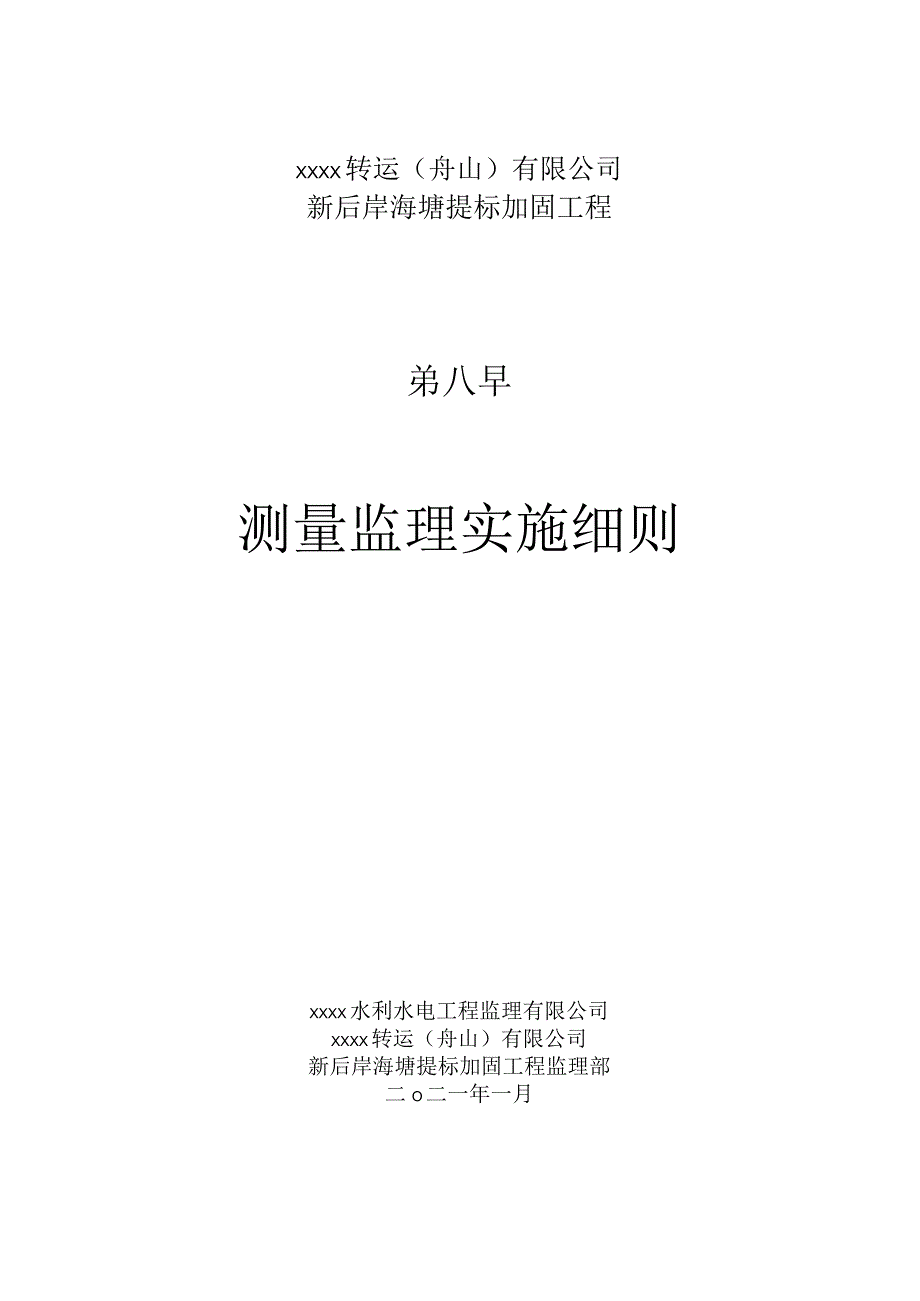

1、XXXX转运(舟山)有限公司新后岸海塘提标加固工程弟八早测量监理实施细则XXXX水利水电工程监理有限公司XXXX转运(舟山)有限公司新后岸海塘提标加固工程监理部二O二一年一月1总则11.1 目的11.2 编制依据11.3 范围12专业工作特点和控制要点12.1 测量措施计划编报12.2 测量质量保证体系审查22.3 测量准备工作检查22.4 审签测量开工批复文件22.5 控制点保护32.6 测量成果32.7 测量要求32.8 其它33监理工程内容、技术要求和程序错误!未定义书签。3.1 监理工作内容错误!未定义书签。3.2 技术要求错误!未定义书签。3.3 监理工作程序错误!未定义书签。3.4

2、 工程计量测量错误!未定义书签。4采用的表式清单错误!未定义书签。1总贝U1.1 目的为有效的控制本工程测量工作质量,严格测量监理工作程序,特制定本细则。1.2 编制依据1.2.1 有关合同文件、设计文件与图纸、施工措施方案、技术说明及资料1 .监理合同文件;2 .施工合同文件;3 .工程建设勘察设计图纸、文件;4 .工程建设标准强制性条文水利工程部分;6 .经过监理机构批准的施工组织设计及技术措施(作业指导书)。1.2.2有关现行规程、规范和规定1 .水利工程建设项目施工监理规范(SL288-2014);2 .水利水电工程施工质量检验与评定规程(SL176-2007);3 .水利水电建设工程

3、验收规程(SL223-2008);4 .水利水电工程单元工程施工质量验收评定标准(SL3612012SL6372012和SL6382013、SL6392013);5 .水利水电工程施工测量规范(SL52-2015)o1.2适用范围XXXX转运(舟山)有限公司新后岸海塘提标加固工程2专业工作特点和控制要点2.1 测量措施计划编报施工单位应按设计图纸及有关资料图纸内容,根据本工程测量等级、精度要求及本工程特性,编制工程测量施测计划和方案(包括控制网、施测方案、施测要点、计算方法各操作规程等),报监理机构审批。2.2 测质保证体系审查施工单位应建立以项目经理、项目总工、测量负责人、测量员组成的测量质

4、量管理组织;完成测量质量保证体系文件的编制,建立健全测量质量保证体系,并报送监理机构审查。2.3 测准备工作检查2.3.1 交桩及复查监理机构在发出开工通知前发包人应向施工单位提供测量基准点、基准线及基本资料和数据,施工单位接收后,应按监理机构批准的测量措施计划进行复核。(或与监理机构联合进行复核,复测的数据,双方应签字认可)。2.3.2 有关本工程的测量数据和资料施工单位应收集、整理、熟悉、掌握有关本工程的施工图设计说明、设计图纸、设计变更、招投标文件及其它相关规范等。2.3.3 测量人员审查施工单位的测量人员必须具有测绘技术资质和相关工程的测量经验。施工前施工单位必须将其测量人员的资质及相

5、关证明材料,报监理机构审查。2.3.4 测量设备审查施工单位必须具有适应本工程的测量设备,所有用于本工程的测量设备必须经县级及以上人民政府计量部门检定合格,并在有效使用期内,否则不得使用;施测前必须把测量设备配置情况列表报监理机构审查(主要包括名称、数量、性能、精度、检校情况等),监理机构应到现场核查测量设备及检定证书原件,并保存一份检定证书复印件。2.4 审签测开工批复文件上述施工单位报送的报审材料连同审签意见单一式四份经施工单位项目经理或总工签署并加盖公章后报送监理机构,监理机构在7d内返回审签意见单一份,审签意见包括“同意按此执行“、按修改意见执行”、”修改后重新递交“、不予批准”4种。

6、除非审签意见为“修改后重新递交”或“不予批准”,否则施工单位即可向监理机构报送测量开工申请报告,监理机构将在收到测量开工申请报告24h内签发测量开工批复文件。2.5 控制点保护施工单位应保护好所有测量控制点。如发现控制点遭受破坏,应立即书面向监理机构报告,并根据施工需要,按测量监理工程师认可的方案局部恢复或整体重建。恢复或重建的的控制测量成果同样需报监理机构审查批准。2.6 测成果2.6.1 施工平面控制和高程控制测量成果,必须报监理机构审查,校验检查无误后,经监理机构批准方可使用。施工过程中各部位放定的样桩,亦需不定期检查,发现问题,应立即复测校正。2.6.2 所有测量数据,应随测随记,严禁

7、涂改、伪造,字迹要清晰、工整、美观。2.7 测要求2.7.1 现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业。2.7.2 施工测量工作必须实行测量工作申报制度,做到正式测量过程公开。测量监理工程师应进行旁站监理,必要时进行监理检测,并做好监理检测记录。2.7.3 测量监理工程师应随时检查现场确定的测量基点(点或桩)的状态,必要时要求施工单位设置保护标志并要求施工单位复测。2.7.4 施工单位的基准线复核测量资料、施工控制测量成果资料及工程竣工测量资料应报测量监理工程师审核或认可。2.7.5 工程放样测量资料和施工检测资料应报监理工程师认可。2.8 其它如果施工单

8、位未能按期向监理机构报送必需的材料,由此造成施工工期延误和其它损失,均由施工单位承担责任。施工单位在规定期限内未收到监理机构的审签意见单或批复文件,可视为已经审阅同意。3.监理工作内容、技术要求和程序3.1监理工作内容(1)施工测量方案的审核审查施工测量方案中的施工控制网(平面和高程)布置是否满足工程设计、测量技术规范等工程相应的精度要求。审核施工测量质量控制措施是否有效、合理。(2)测量仪器仪表、测量人员的审核测量仪器仪表是否满足工程对测量精度的要求,测量仪器仪表是否在检定有效期内,测量人员是否具备从业资格。(3)基准点的交桩发包人、监理人、承包人应会同一起通过现场交桩的方式移交、接收测量基

9、准点。(4)基准点的监理复核监理部应在接收测量基准点后安排测量工程师进行复核,符合测量技术规范的,应以监理通知形式发文移交测量基准点给施工单位。(5)施工控制网、施工放样成果和完工断面测量成果的监理审核监理部应审核施工控制网的精度是否满足测量技术规范和施工规范要求;审核施工放样成果的真实性、放样精度是否满足要求;审核完工断面测量成果的真实性。(6)及时归档保存测量资料,待工程完工后,再进行全面的竣工测量和资料整理工作。3. 2技术要求(1)测量仪器的要求全站仪精度要求为测角精度为2、测距精度为土(2+2D)以上;水准仪精度要求为DS3以上、双面水准尺。(2)放样测量措施计划包括:1)开挖区周围

10、平面和高程控制点设置、校测、编号及平面图;2)计算放样数据;3)放样方法及其点位精度估算;4)放样程序、技术措施及要求;5)数据记录及资料整理制度;6)测量专业人员设置,设备配置及其检验和校正情况;7)质量控制和验收措施。(5)施工放样、施工测量成果报验要求按“CBU施工放样报验单”和“CB13施工测量成果报验单”进行报验。3.3监理工作程序1)熟悉设计图纸、测量技术规范和施工技术规范对测量工作的要求。2)施工测量方案的。3)测量仪器仪表、测量人员的审核。4)基准点的交桩。5)基准点的监理复核。6)基准点移交给施工单位。7)施工控制网审查、复核。8)施工放样成果审查、复核。9)完工断面测量成果

11、的监理审核。10)及时归档保存测量资料。待工程完工后,再进行全面的竣工测量和资料整理工作。3.4工程计量测量3.4.1 挖、填方量的工程测量控制断面应根据工程性质及地形特点,选择设计图纸有明确标识的点、线、面作为基本控制,在此基础上再适当增加(加密)控制断面,并按测量监理机构的指示确定方案。3.4.2 施工期间,应定期进行纵横断面进度测量,对各类填筑料加以区分,并将成果绘成图表,算出有效方量。3.4.3 各种工程量的测量报告必须包括原始状态图和施工后的状态图。施工前后的测量必须是相同的控制网站和相同的控制断面。3.4.4 上报的测量结果必须包括必要的、明确的计算式和结果,要图、式对应。3.4.5 各种计量测量的结果必须与支付申请一起上报监理机构,监理机构在认真核实后予以签批。4.采用的表式清单1) CBOl施工技术方案申报表;2) CB06现场组织机构及主要人员报审表;3) CBII施工放样报验单;4) CB12联合测量通知单;5) CB13施工测量成果报验单;6) JLO6监理通知。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
