《雨季施工方案.docx》由会员分享,可在线阅读,更多相关《雨季施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

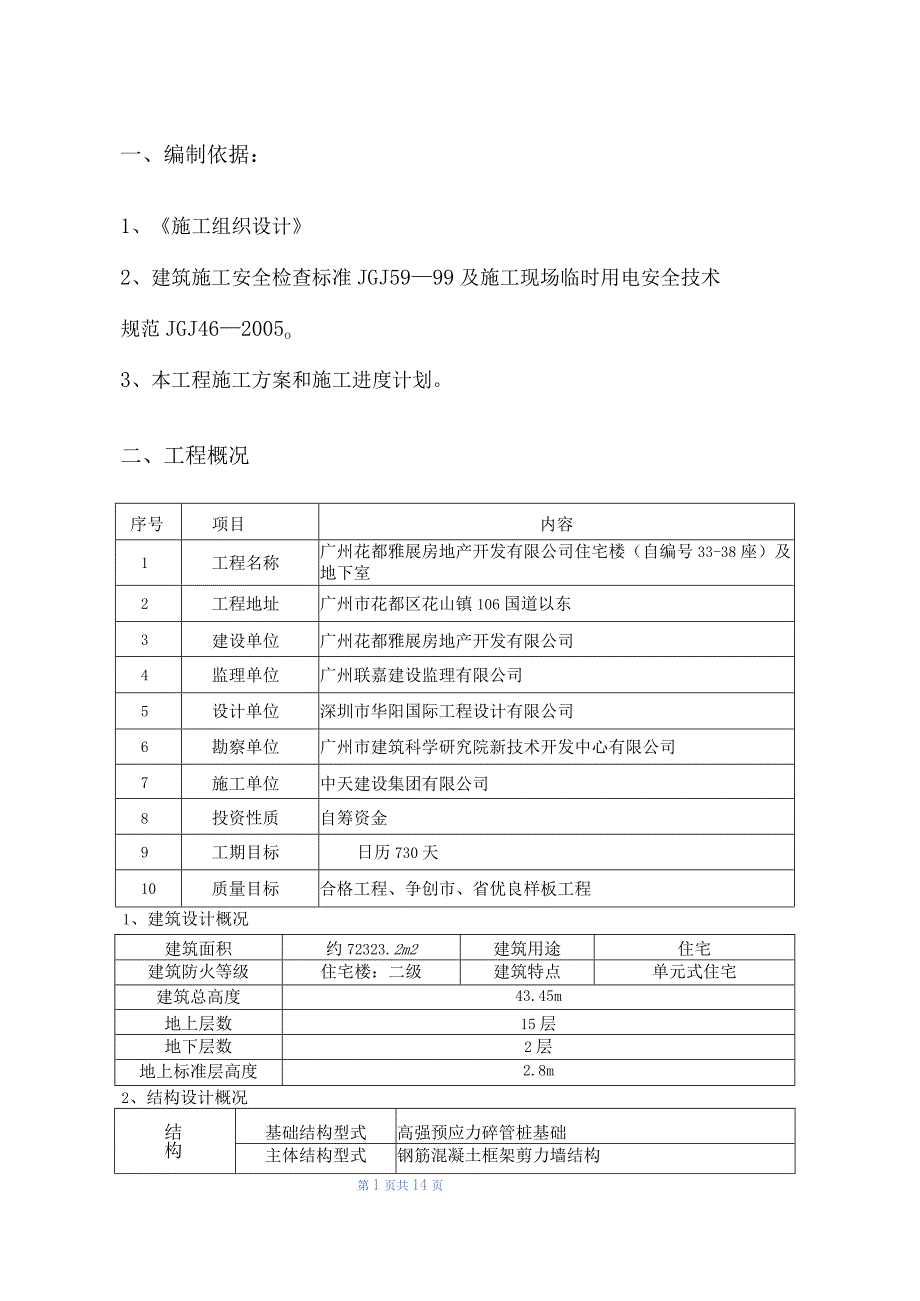

1、一、编制依据:1、施工组织设计2、建筑施工安全检查标准JGJ5999及施工现场临时用电安全技术规范JGJ462005o3、本工程施工方案和施工进度计划。二、工程概况序号项目内容1工程名称广州花都雅展房地产开发有限公司住宅楼(自编号33-38座)及地下室2工程地址广州市花都区花山镇106国道以东3建设单位广州花都雅展房地产开发有限公司4监理单位广州联嘉建设监理有限公司5设计单位深圳市华阳国际工程设计有限公司6勘察单位广州市建筑科学研究院新技术开发中心有限公司7施工单位中天建设集团有限公司8投资性质自筹资金9工期目标日历730天10质量目标合格工程、争创市、省优良样板工程1、建筑设计概况建筑面积约

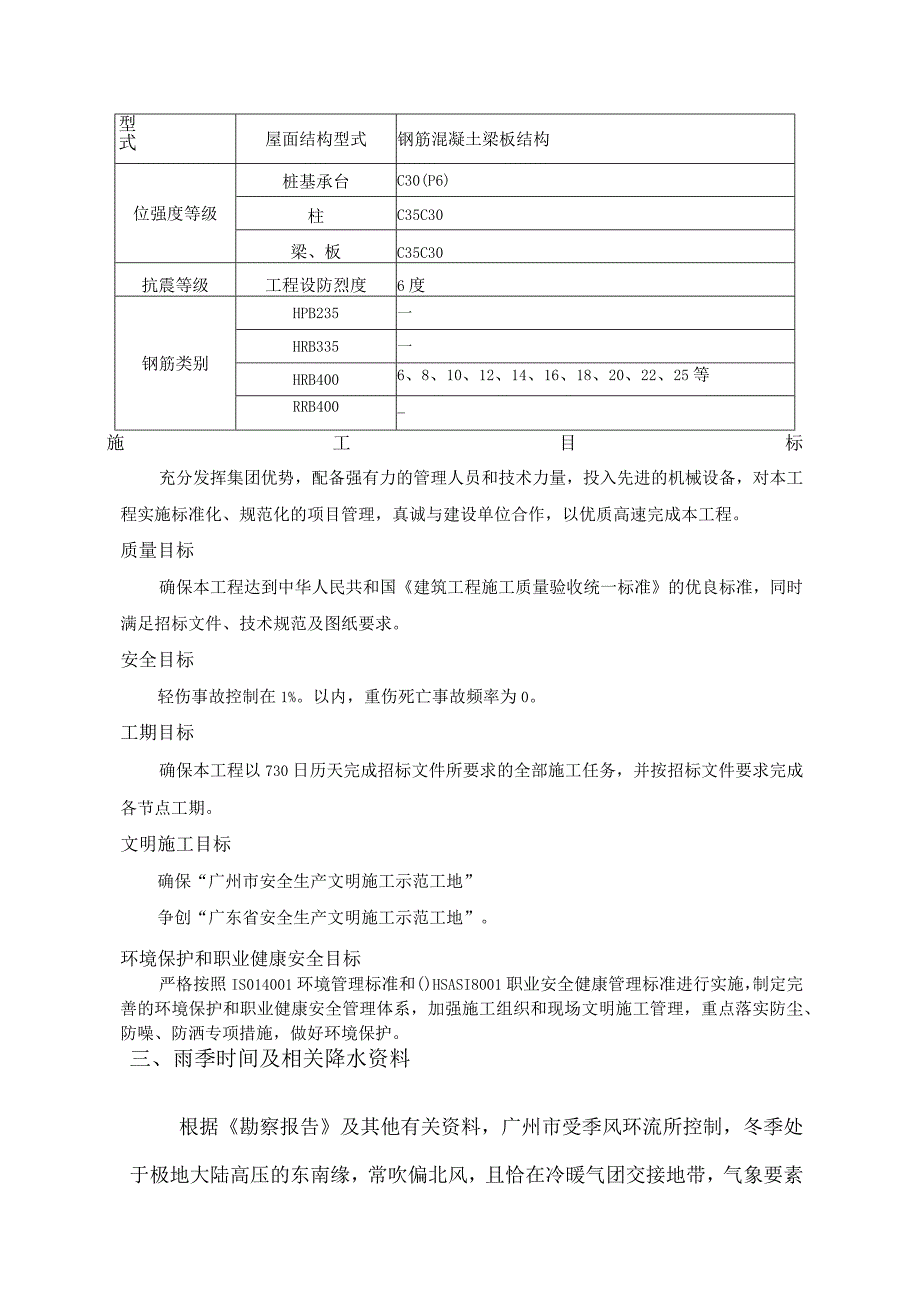

2、72323.2m2建筑用途住宅建筑防火等级住宅楼:二级建筑特点单元式住宅建筑总高度43.45m地上层数15层地下层数2层地上标准层高度2.8m2、结构设计概况结构基础结构型式高强预应力碎管桩基础主体结构型式钢筋混凝土框架剪力墙结构第1页共14页型式屋面结构型式钢筋混凝土梁板结构位强度等级桩基承台C30(P6)柱C35C30梁、板C35C30抗震等级工程设防烈度6度钢筋类别HPB235一HRB335一HRB4006、8、10、12、14、16、18、20、22、25等RRB400-施工目标充分发挥集团优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的项目管理,
3、真诚与建设单位合作,以优质高速完成本工程。质量目标确保本工程达到中华人民共和国建筑工程施工质量验收统一标准的优良标准,同时满足招标文件、技术规范及图纸要求。安全目标轻伤事故控制在1%。以内,重伤死亡事故频率为0。工期目标确保本工程以730日历天完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。文明施工目标确保“广州市安全生产文明施工示范工地”争创“广东省安全生产文明施工示范工地”。环境保护和职业健康安全目标严格按照IS014001环境管理标准和()HSASI8001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防

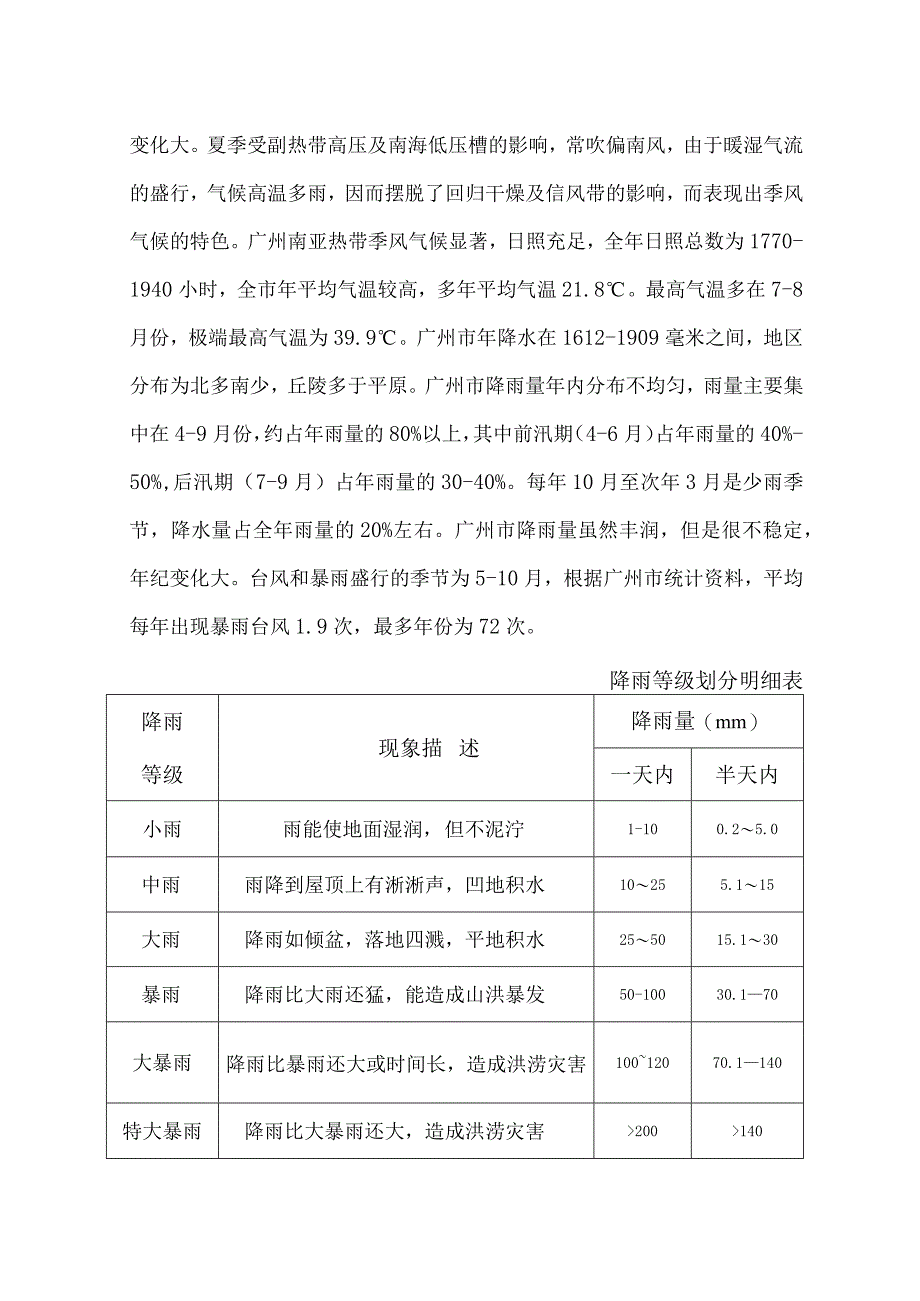

4、尘、防噪、防洒专项措施,做好环境保护。三、雨季时间及相关降水资料根据勘察报告及其他有关资料,广州市受季风环流所控制,冬季处于极地大陆高压的东南缘,常吹偏北风,且恰在冷暖气团交接地带,气象要素变化大。夏季受副热带高压及南海低压槽的影响,常吹偏南风,由于暖湿气流的盛行,气候高温多雨,因而摆脱了回归干燥及信风带的影响,而表现出季风气候的特色。广州南亚热带季风气候显著,日照充足,全年日照总数为1770-1940小时,全市年平均气温较高,多年平均气温21.8。最高气温多在7-8月份,极端最高气温为39.9。广州市年降水在1612-1909毫米之间,地区分布为北多南少,丘陵多于平原。广州市降雨量年内分布不
5、均匀,雨量主要集中在4-9月份,约占年雨量的80%以上,其中前汛期(4-6月)占年雨量的40%-50%,后汛期(7-9月)占年雨量的30-40%。每年10月至次年3月是少雨季节,降水量占全年雨量的20%左右。广州市降雨量虽然丰润,但是很不稳定,年纪变化大。台风和暴雨盛行的季节为5-10月,根据广州市统计资料,平均每年出现暴雨台风1.9次,最多年份为72次。降雨等级划分明细表降雨现象描述降雨量(mm)等级一天内半天内小雨雨能使地面湿润,但不泥泞1-100.25.0中雨雨降到屋顶上有淅淅声,凹地积水10255.115大雨降雨如倾盆,落地四溅,平地积水255015.130暴雨降雨比大雨还猛,能造成山
6、洪暴发50-10030.170大暴雨降雨比暴雨还大或时间长,造成洪涝灾害10012070.1140特大暴雨降雨比大暴雨还大,造成洪涝灾害200140四、雨施部署(一)、雨施项目本雨季施工的主要项目是:住宅楼、商业裙楼主体施工。(二)、雨施管理目标1、制定防汛应急预案。2、雨季施工以预防为主,通过制定防雨措施,加强排水手段,备齐各种防洪物资(潜水泵、防雨苫布等),确保正常的生产作业。3、在遇雨的情况下,对不同的施工过程,采取相应的排、截、堵等应对措施,保证施工的进度、质量和安全。4、加强防雨预控措施,项目部安排一名生产主管,每天收听、记录天气预报,随时掌握气象情况,以采取针对性的处理措施。(三)
7、、雨季施工准备1、 作好防洪抢险救灾人员准备,对拟参加抢险人员作好相关事项的交底及培训,将相关参与人员登记在册;制定出险应急预案。2、 作好现场的防风防雨设施设置及日常维护工作。3、 储备充足的防洪抗险物资。4、 为确保出险前后的通讯畅通,配置性能优良的对讲机和手机。主要防洪物资配备计划表序号材料名称型号数量用途1潜水泵3BA-95台抽水用2水泵管50800m抽水用3防雨苫布2000m2物资覆盖4塑料布3000m2施工面覆盖、物资覆盖5铁锹30把铲水等用途6水桶30个排水抢险用7雨衣50件抢险人员用8雨靴50双工人排水用9防水手电筒50支夜间抢险用10扫帚50支扫水用11灰砂砖5000块口边堵
8、砌12防洪砂袋装200袋紧急挡水用(四)、成立雨施防汛领导小组雨施防汛领导小组组长由项目经理李自会担任,副组长由经理部生产、技术、材料负责人担任,另安排施工队50名身体素质好的施工人员组成防汛抢险队,该抢险队直接归雨施防汛领导小组指挥施工班组雨施防汛领导小组机构图小组成员:组长:郑金胜副组长:杨惜红组员:黄寿松、陈刚、蒋春阳抗洪抢险队:各工种抽调(队员50人)雨施期间值班电话:办公室黄寿松五、雨季施工技术、管理措施(一)、场地与道路1、施工场地在围墙内侧四周做砖砌水沟,水沟宽度250mm,坡度1%,排入西单南路和政文西路的市政雨水井。2、在地下室和各楼座均设有集水坑,在地下顶板未施工完成前雨水
9、进入楼座,自然排入集水坑,利用水泵抽到地面上的排水沟后排出。3、在本施工区内的边坡是重点防水部位,在这些部位的挡水设施要保证完好无损,并经常巡视检查,发现损坏及时修复。4、周转材料钢管、脚手架、竹编板,必须堆放在高处平坦的平台上。总配电箱设于钢筋焊的笼内,并盖好彩钢瓦,外围用防水雨布围住,进出电源线均架空设置。(二)分项工程雨施1、钢筋工程1、对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。2、进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。2、混凝土工程1、主体采用商品混凝土,但二次结构
10、时需现场搅拌。混凝土搅拌台设置防雨棚。对砂石含水量要及时测定,根据测定结果,调整混凝土的砂、石、水的用量。袋装水泥,要注意覆盖,不得使用淋雨、受潮变质的水泥。2、混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。如果在混凝土浇筑过程中遇雨,要急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,要采取搭棚遮盖措施,并合理留设施工缝。3、雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。4、混凝土浇筑后,未达到初凝如遇下雨应及时用塑料布遮盖,防止雨淋。5、如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时砸至密实层,再进行修补处理。
11、3、模板工程雨施期间准备好覆盖材料,下雨时覆盖成品和半成品木模,保证模板的几何尺寸不变形。4、混凝土、砂浆搅拌1、水泥应入库存放,库内地面应砌筑高于室外地面30OnmI的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并作排水措施,防止雨水流入库内。2、砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。3、砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨盖以防雨水进入砂浆内。5、砌筑工程1、本工程雨季主要为填充墙砌筑,要防止砌块(砖)被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(砖)覆盖,含水量较多的砌块(砖)应待适当晾干后再用。2、砌筑时如出现
12、浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。3、下雨前对新砌筑的外墙及时覆盖,以防止砌体砂浆被雨水冲刷。如雨后发现砌体砂浆被雨水冲刷严重时,应拆除重砌。4、雨季砌墙时,容易出现砂浆流淌的现象,如不注意纠正,不仅影响墙面整洁,还容易出现墙身倾斜,灰缝厚薄不均,水平灰缝不平直等质量问题,必须及时纠正。(三)、临时设施1、现场临时设施严格按照技术交底及有关规范、规定搭设,防洪器材配备齐全,并按规定发放到位,定期全面检查。2、生活区排污地面采取有组织排水和机械排水。3、雨期施工前,对各类仓库、变配电室、机具棚、料棚及所有电气线路等进行全面检查,加
13、固补漏,对于危险临时设施及时采取措施认真处理,对于可能发生的各种险情要及时排除,不能影响雨后正常运转。(四)、材料的存放及防雨1、水泥、石灰等受潮湿易变质物品必须存放在专用库房内,材料底部应用垫起与地面距离不得小于200cmo2、其它材料如砂、石、钢才、木料及钢管等,应用塑料布等防雨材料覆盖。3、水电中小器材入库防雨,不能入库房的器材下要垫高200以上,上部及四周要进行严密覆盖。4、水电焊管等雨淋后容易生锈的材料,搭架放置,下部距地300高上部严密覆盖,四周围采取挡措施防止雨水飘入。(五)、脚手架1、对于各类脚手架必须完全按照安全技术规程进行技术交底搭建安装、安全技术规程搭设,确保排水畅通、有
14、效。2、雨施中必须及时检查和维修加固各类脚手板,人行马道脚手板防滑条,确保架板稳固、防滑措施有效,为确保防滑措施有效,为确保防滑效果,禁止使用钢筋做防滑条,斜面上禁止用钢跳板。外脚手架在四大角和最高点及突出部位,设置12镀锌钢筋焊接引下同平台柱子主筋12d焊好,作为架子防雷保护措施,防雷接地电阻不大于4。(六)、电气设备1、由专业电工在雨施前,对现场所有动力及照明线路,供配电电气设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹、绝缘降低以及漏跑电现象,必须及时修理或更换,严禁迁就使用。2、配电箱、电闸箱等,要采取防雨、防潮、防淹、防雷等措施,外壳要做接地保护。3、现场的脚手架设置避雷装置,并经常检查。4、接地体利用柱子钢筋。5、各种电气动力设备必须经常进行绝缘。接地、接零保护的检测,发现问题应及时处理,严禁带隐患运行。动力设备的接地线不得与避雷地线在一起。接地线如因某种原因必须拆除时,必须先做好新的接地线后再进行。6、线路架设及避雷系统敷设时,要掌握气象预报情况,严禁在雷电降雨天气中作业。7、机电安装施工中电、管、保温材料及其它引诱防锈、防潮要求的部位和材料在雨季施工期间必须作好防雨、防潮工作。(七)、避雷
