《项目部节后复工安全自查方案.docx》由会员分享,可在线阅读,更多相关《项目部节后复工安全自查方案.docx(14页珍藏版)》请在第壹文秘上搜索。

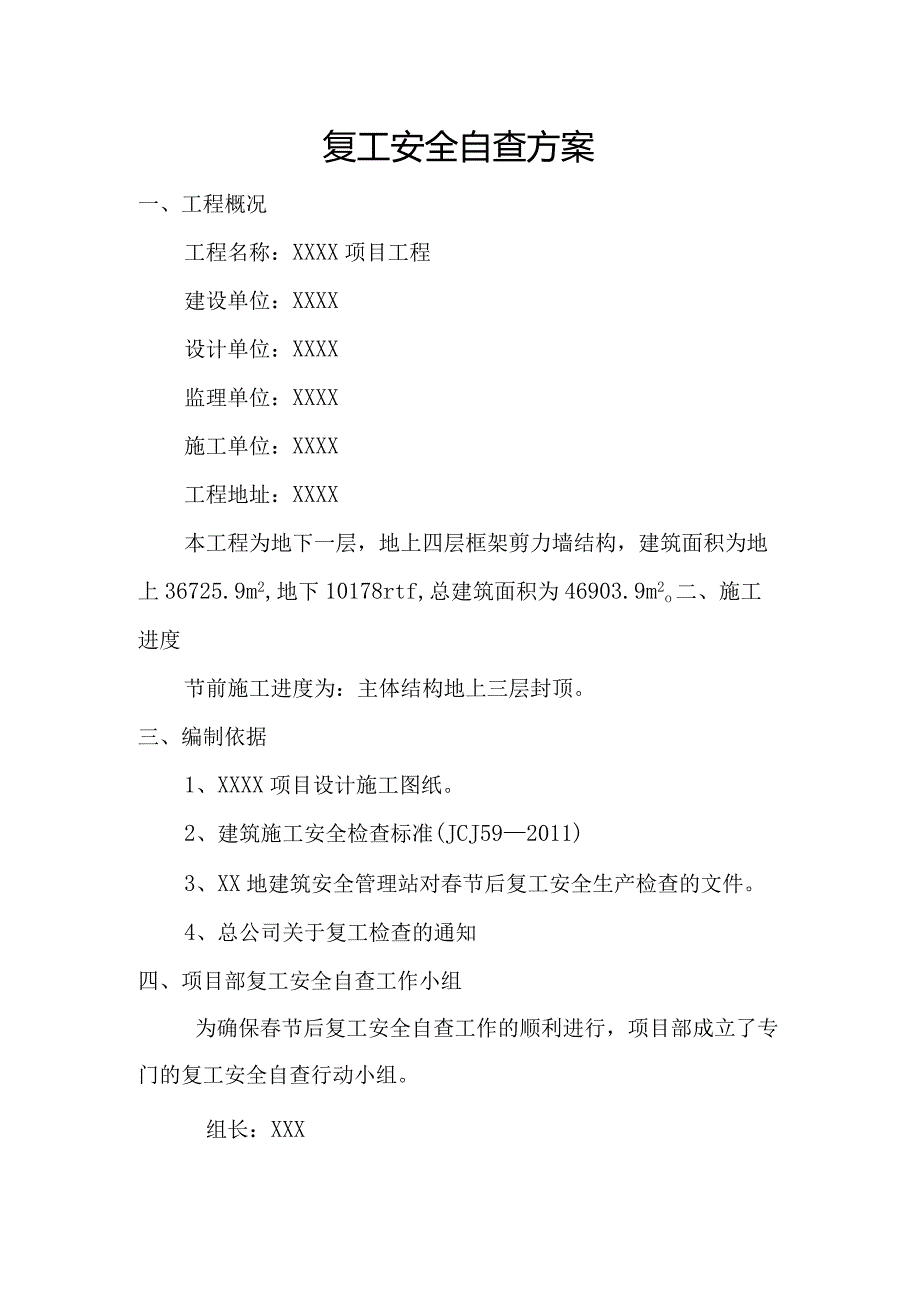

1、节后复工安全自查方案编制:审核:审批:XXXX年X月X日XXXX公司复工安全自查方案一、工程概况工程名称:XXXX项目工程建设单位:XXXX设计单位:XXXX监理单位:XXXX施工单位:XXXX工程地址:XXXX本工程为地下一层,地上四层框架剪力墙结构,建筑面积为地上36725.9m2,地下10178rtf,总建筑面积为46903.9m2o二、施工进度节前施工进度为:主体结构地上三层封顶。三、编制依据1、XXXX项目设计施工图纸。2、建筑施工安全检查标准(JCJ592011)3、XX地建筑安全管理站对春节后复工安全生产检查的文件。4、总公司关于复工检查的通知四、项目部复工安全自查工作小组为确保

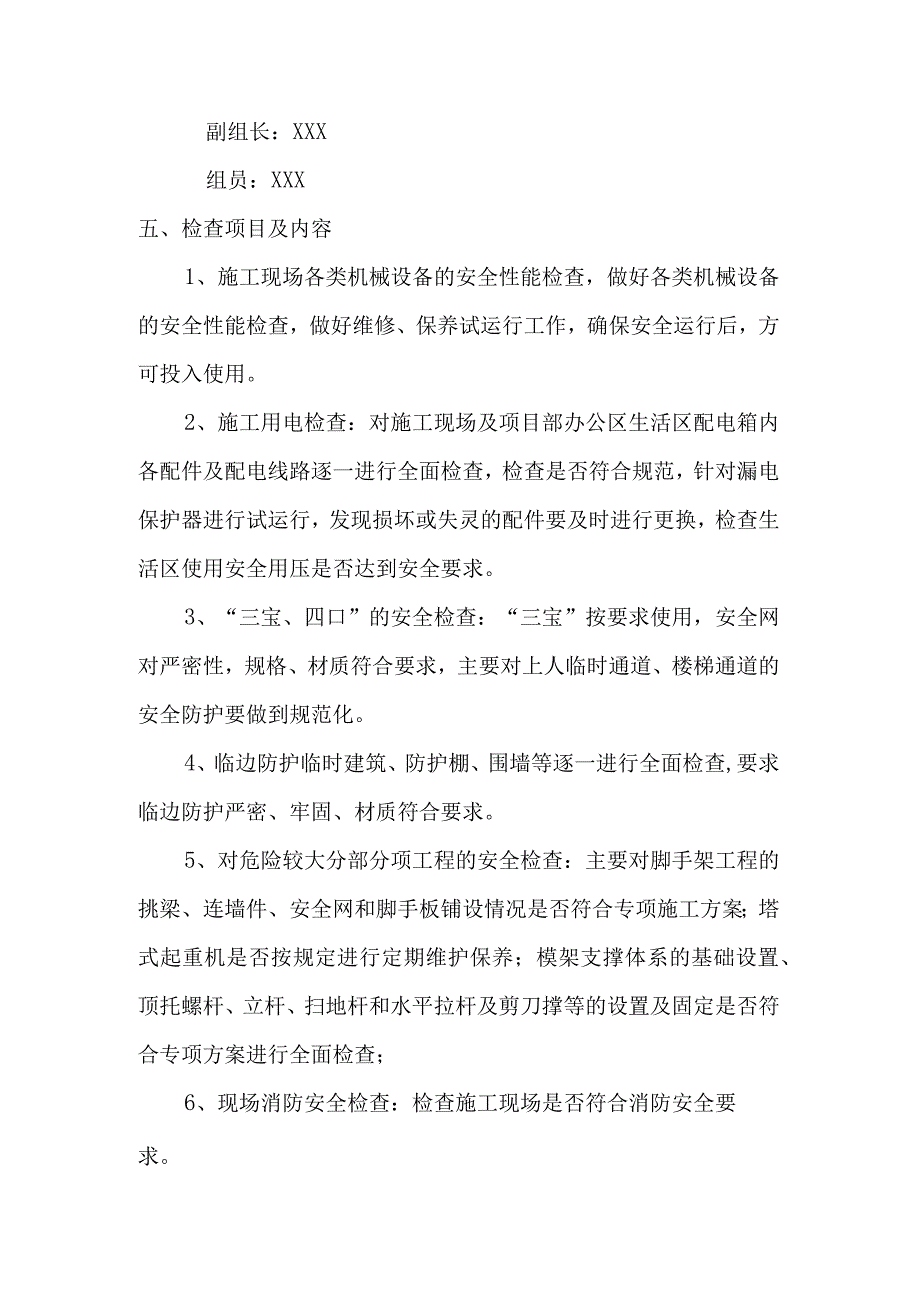

2、春节后复工安全自查工作的顺利进行,项目部成立了专门的复工安全自查行动小组。组长:XXX副组长:XXX组员:XXX五、检查项目及内容1、施工现场各类机械设备的安全性能检查,做好各类机械设备的安全性能检查,做好维修、保养试运行工作,确保安全运行后,方可投入使用。2、施工用电检查:对施工现场及项目部办公区生活区配电箱内各配件及配电线路逐一进行全面检查,检查是否符合规范,针对漏电保护器进行试运行,发现损坏或失灵的配件要及时进行更换,检查生活区使用安全用压是否达到安全要求。3、“三宝、四口”的安全检查:“三宝”按要求使用,安全网对严密性,规格、材质符合要求,主要对上人临时通道、楼梯通道的安全防护要做到规
3、范化。4、临边防护临时建筑、防护棚、围墙等逐一进行全面检查,要求临边防护严密、牢固、材质符合要求。5、对危险较大分部分项工程的安全检查:主要对脚手架工程的挑梁、连墙件、安全网和脚手板铺设情况是否符合专项施工方案;塔式起重机是否按规定进行定期维护保养;模架支撑体系的基础设置、顶托螺杆、立杆、扫地杆和水平拉杆及剪刀撑等的设置及固定是否符合专项方案进行全面检查;6、现场消防安全检查:检查施工现场是否符合消防安全要求。六、复工前地安全教育培训1、工程复工前,组织工地全部人员集中开展安全知识教育培训I,强调复工后的安全注意事项,提高作业人员自我防护意识;对新进场及转岗工人,进行岗前操作安全培训,未经培训
4、和三级安全教育的人员,一律不准上岗作业。2、进行安全交底和班前安全教育培训:工程施工前,负责项目管理的技术人员对有关安全施工的技术要求向作业班组和作业人员进行详细说明,并双方签字确认。3、严格执行特殊工种作业人员持证上岗制度:对无特种作业操作证或操作证过期的人员,一律不得上岗作业。七、复工安全自查记录表后附表附表一:复工安全自查记录表工程名称自查日期自查单位自查人员安全自查记录:附表二:脚手架工程安全自查记录表工程名称自查日期自查单位自查人员序号自查项目自查内容自查结果1施工方案有专项施工方案,并经审批2基础基础应平整夯实,地耐力符合设计要求,排水畅通立杆底部铺通长脚手板,安装标准底座立杆底部
5、距底座上皮200m高处按纵上横下设置扫地杆有排水措施3材质钢管脚手架宜采用符合国家现行标准的48.3X3.6钢管,每根钢管的最大质量不应大于25.8kg扣件应无脆裂、变形、滑丝,在螺栓拧紧扭力矩达到65Nm时,不得发生破坏可调托撑螺杆外径不得小于36m,直径与螺距符合现行标准,螺杆与支托板焊接应牢固;可调托撑受压承载力设计值不应小于40kN,支托板厚不应小于5mm脚手板的材质应符合现行国家标准;木脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道;竹脚手板宜采用由毛竹或楠竹制作的竹串片板、竹笆板4连墙件连墙件设置的位置、数量应按专项施工方案确定,应靠近主节点设置,并从底层
6、第一步纵向水平杆处开始优先采用菱形或方形、矩形布置开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m连墙件必须采用可承受拉力和压力的构造。高度24m以上的双排脚手架,应采用刚性连墙件与建筑物连接脚手架下部暂不能设连墙件时应采取防倾覆措施;架高超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施5剪刀撑与横向斜撑双排脚手架应设置剪刀撑与横向斜撑,单排脚手架应设置剪刀撑。开口型双排脚手架的两端必须设置横向斜撑高度24m及以上的双排脚手架应在外侧全立面连续设置剪刀撑;高度24m以下单、双排脚手架,均必须在外侧两端、转角及中间间隔不超过15m的立面上各设置一
7、道剪刀撑,并由底至顶连续设置每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角应在4560之间剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不应大于150mm6纵向水平杆横向水平杆脚手板纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨;纵向水平杆接长应采用对接扣件连接或搭接。纵向水平杆的设置应符合不同材质脚手板的铺设要求作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的1/2;横向水平杆的设置应符合不同材质脚手板的铺设要求主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除脚手板的铺设应采用对
8、接平铺或搭接铺设,对接、搭接均应符合规定要求,脚手板应铺满、铺稳、铺实。作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支撑杆件上7立杆每根立杆底部宜设置底座或垫板脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1mo靠近坡上方的立杆轴线到边坡的距离不应小于500mm单、双排脚手架底层步距均不应大于2m单、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。脚手架立杆的对接、搭接应符合规范要求脚手架立杆顶端栏杆宜高出女儿墙上端1m,宜高出檐口上端1.5m8斜道高度不大于6m的脚手架人行并兼作材料运输的斜道,宜采用
9、一字形斜道;高度大于6In的脚手架人行并兼作材料运输的斜道,宜采用之字形斜道斜道应附着外脚手架或建筑物设置;运料斜道宽度不应小于1.5m,坡度不应大于1:6;人行斜道宽度不应小于1m,坡度不应大于1:3;斜道拐弯处应设置平台,宽度不应小于斜道宽度;斜道两侧及平台外围均应设置栏杆及挡脚板斜道的立杆、横杆间距、连墙件、剪刀撑和横向斜杆应符合规范要求9防雷接地脚手架四周设置接地极,用扁钢连接,接地电阻不大于10欧姆自查结论附表三:塔吊安全自检记录表工程名称自查日期塔吊编号规格型号自查单位自查人员序号检测内容记录1钢结构2工作机构3电气系统4安全装置5固定基础机身轴线垂直度6其他自查结论附表四:模板及
10、支撑体系安全自检记录表工程名称自查日期自查单位自查人员序号自查项目自查内容自查结果1施工方案有专项施工方案并经审批,超过一定规模的危险性较大的模板工程及支撑体系需有专家论证报告安装前有安全技术交底2材质木材应选用质地坚韧、无腐朽、扭裂、虫蛀、霉变且平直的材料胶合板材表面应平整光滑,具有防水、耐磨、耐酸碱的保护膜,并有保温性能好、易脱模和可两面使用的特点,板材厚度不应小于12mm钢管扣件应符合国家现行标准规定3支撑体系现浇碎模板支撑系统应有设计计算,并符合设计要求立柱底部应平整坚实,并加垫板或底座,且应中心承载立柱底部不得采用砖或多层木板垫高,上段钢管立柱与下段钢管立柱不得错开固定在水平杆上当立
11、柱底部不在同一高度时,高处的纵向扫地杆应向低处延长不少于2跨,高低差不得大于1m,立柱距边坡上方边缘不得小于O.5m立柱高度超过2m应设两道水平拉结及剪刀撑立柱底部距地面20OnmI处,按纵上横下设置扫地杆满堂支撑外侧周圈与中间每隔IOnl左右应由底到顶连续设置竖向剪刀撑,并在剪刀撑部位的顶部,扫地杆处设置水平剪刀撑当立柱高度超过5m时,应在立柱周圈外侧和中间有结构柱的部位按水平69m,竖向23m与建筑结构设置一个固结点梁板跨度大于4m时,模板应起拱,一般为全跨长度的1/10003/1000安装上层结构模板及其支架,其下层结构必须具有承受上层荷载的能力,或设有足够的支撑。上下层立柱应在同一竖向
12、中心线上4作业环境高处作业应有可靠的立足点,高度超过3m应搭设操作平台作业面孔洞、临边防护措施应严密运输位铺设走道垫板应稳定牢固,安全畅通自查结论附表五:临时用电工程自查记录表工程名称自查日期自查单位自查人员序号自查项目自查内容自查结果1施工方案用电方案经过技术负责人批准、总监理工程师审批应有用电工程总平面图、配电装置布置图、配电系统接线图(总配电箱、分配电箱、开关箱)、接地装置设计图2安全技术交底有安全技术交底3外电防护外电架空路线下方应无生活设施、作业棚、堆放材料、施工作业区与外电架空线之间的最小安全操作距离符合规范要求达不到最小安全距离要求时,应设置坚固、稳定的绝缘隔离防护设施,并悬挂醒
13、目的警告标志4配电路线架空线、电杆、横担应符合规定要求,架空线应架设在专用电杆上,不得架设在树木、脚手架及其他设施上。架空线在一个档距内,每层导线的接头数不得超过该层导线条数的50%,且一条导线应只有一个接头架空线路布设符合规范要求。架空线路的档距W35m,架空线路的线间距20.3m架空线与邻近线路或固定物的距离符合规范要求电杆埋地、接线符合规范要求电缆中应包含全部工作芯线和用作保护零线或保护线的芯线。需要三相四线制配电的电缆线路必须采用五芯电缆五芯电缆应包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作工作零线(N线);绿/黄双色芯线必须用作保护零线(PE线),严禁混用架空电缆敷设应符合规
14、范要求埋地电缆敷设方式、深度应符合规范要求,埋地电缆路径应设方位标志埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤场所、介质腐蚀场所及引出地面2m至地下0.2m处,应采用可靠的安全防护措施在建工程内的电缆线路严禁穿越脚手架引入,垂直敷设固定点每楼层不得少于一处装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。电源线可沿墙角、地面敷设,但应采取防机械损伤和电火措施室内配线必须是绝缘导线或电缆,过墙处应穿管保护5接地与接零保护系统应采用TN-S接零保护系统供电,电气设备的金属外壳必须与PE线连接当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致PE线采用绝缘导线。PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线TN系统中,PE线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地。接地装置符合规范要求,每一处重复接地装置的接地电阻值不应大于10工作接地电阻值符合规范要求
