选矿厂检修电源箱改造项目技术协议审核会签单.docx

上传人:p** 文档编号:689955 上传时间:2024-01-12 格式:DOCX 页数:11 大小:29.41KB
下载 相关 举报
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第1页
第1页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第2页
第2页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第3页
第3页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第4页
第4页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第5页
第5页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第6页
第6页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第7页
第7页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第8页
第8页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第9页
第9页 / 共11页
选矿厂检修电源箱改造项目技术协议审核会签单.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《选矿厂检修电源箱改造项目技术协议审核会签单.docx》由会员分享,可在线阅读,更多相关《选矿厂检修电源箱改造项目技术协议审核会签单.docx(11页珍藏版)》请在第壹文秘上搜索。

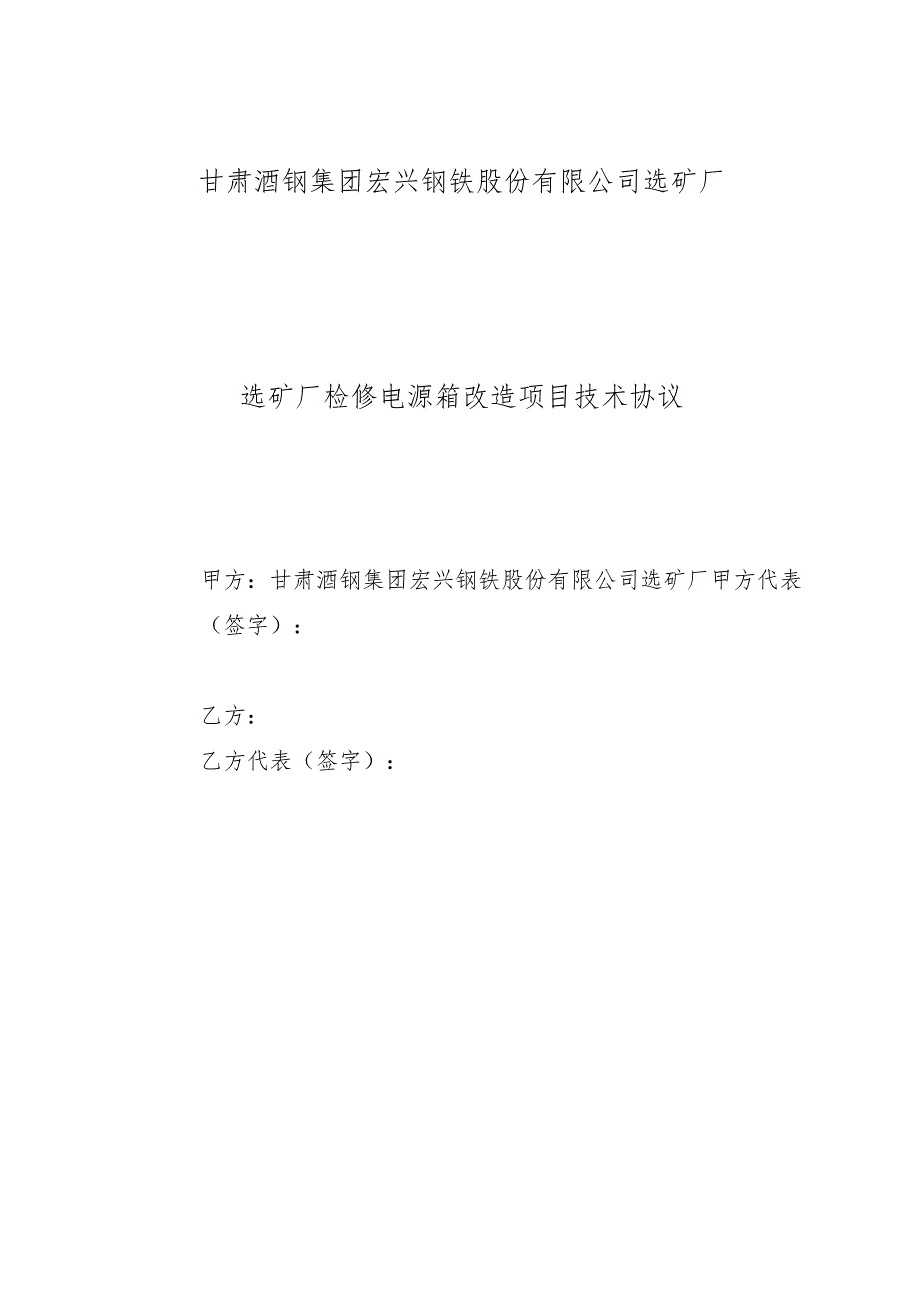

1、选矿厂检修电源箱改造项目技术协议审核会签单保障作业区安全环保部生产技术质量部设备部意见:意见:意见:意见:助理工程师签字签字签字签字意见:意见:意见:意见:工程师签字筌字筌字签字意见:意见:意见:意见:高级工程师签字签字签字签字记录:备注甘肃酒钢集团宏兴钢铁股份有限公司选矿厂选矿厂检修电源箱改造项目技术协议甲方:甘肃酒钢集团宏兴钢铁股份有限公司选矿厂甲方代表(签字):乙方:乙方代表(签字):甘肃酒钢集团宏兴钢铁股份有限公司选矿厂(以下称甲方)与(以下称乙方)就甲方选矿厂检修电源箱改造项目服务事宜经双方协商,达成如下技术协议:一、总则本技术协议作为甲方外委项目施工合同的附件,与该项目外委合同同时

2、生效,具有同等法律效力。合同执行期间双方再协商形成的补充协议和追加条款也具有同等法律效力。1 .本技术协议所提出的是最低标准的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,乙方应保证提供符合有关标准和技术文件的优质产品。2 .乙方提供的技术必须具有国内同行业近几年内的先进水平,采用先进工艺,合格材料,成熟的技术或专利技术;3 .乙方提供的设备或材料必须是全新、规范、先进的高质量可靠作业活动,能够确保证在使用寿命内连续稳定的工作;4 .乙方提供材料的选择,都应按照国内外通用的现行标准和相应的技术规范执行,而这些标准和技术规范应为合同签字日为止最新公布发布的标准和技术规范

3、;5 .乙方须对施工后的项目的完整性、合理性和过程质量承担全部责任。保证其达到正常使用要求、工艺要求。6 .乙方在合同执行期间,发生侵犯专利的行为时其侵权责任与甲方无关。7 .乙方需对甲方所提供的使用环境、工况条件、安装尺寸进行现场确认,保障施工期间施工条件、施工能力完全满足现场使用要求。8 .乙方应具有安装许可证,合理组织施工,科学地进行管理,做到高效、优质、安全、文明施工。二、施工内容1、一选区域更换检修电源箱120台;悬浮区域更换检修电源箱38台,改造现场配电箱20台;二选区域更换检修电源箱125台,改造现场配电箱25台。2、一选办公楼电源箱重新配置,安装至办公楼3楼,线路对接。3、一选

4、3DPS/15DPS受电配置6台多功能仪表并更换。4、二选单号竖炉(9台)搬出机防压装置安装、调试。三、施工技术要求1、一选区域更换检修电源箱120台;悬浮区域更换检修电源箱38台,改造现场配电箱20台;二选区域更换检修电源箱125台,改造现场配电箱25台。1.1、熟悉设备及图纸方可开始作业。L2、拆老检修电源箱时电缆不得破坏性拆除。1.3、 新安装的电源箱以在原检修电源箱位置为主,需要移位的电源箱在电缆允许范围内移动,电缆不足时,不得对接电缆进行移位;1.4、 新设备开箱检查:外包装应无残损;规格、型号应与设计相符;设备的零件、备品及专用工具应齐全、无锈损和损伤变形,发现有问题的箱体联系甲方

5、确认。1.5、 按照新检修电源箱尺寸重新制作支架,检修电源箱使用螺丝与支架固定牢靠,安装位置必须经区域点检及生产安全人员确认,便于使用,避免箱体影响人员通行,安装时,统一安装高度。1.6、 禁止将箱体与膨胀螺栓直接固定,必须先将支架固定牢固,检修电源箱安装在支架上,支架不得有丝毫移动摇摆,支架应刷漆防腐。1.7、 支架焊接部位进行满焊,焊接作业执行JB/T5000.3T998焊接件通用技术条件标准;支架及管线所有焊接作业结束后均要刷漆防腐。1.8、 原电缆未穿管的重新敷设电缆管后穿管,管口套丝与箱体间使用绝缘橡胶挠性软管连接,电缆外露部分使用高压绝缘胶带进行防护两端结合密切不能有空隙使雨水或矿

6、浆进入。1.9、 改造现场配电箱内电缆接线应按图施工、接线正确;电气回路的连接应牢固可靠,电缆芯线和所配导线的端部应标明回路编号;配线整齐、清晰、美观,用扎线固定;导线绝缘良好,无损伤;箱内导线不应有接头,柜内的电缆芯线应按垂直或水平有规律地配置,不得任意斜歪交叉连接,备用芯因留有适当余度。1.10、 主桥架(钢结构)与电缆管及箱体支架做标准接地连接,采用直径不小于8mm的圆钢或宽度厚度不小于40mm*4mm的扁钢作为接地连接件,满焊长度不低40mm,并按要求刷黄绿漆;箱体支架焊接8mm以上螺栓用于箱体内部接地线连接,接地线采用黄绿双色铜线且截面积不小于16mm201.11、 检修电源箱电源电

7、缆各相必须压接端子(线鼻子)后安装,禁止直接使用螺丝压接导线;检修电源箱进线口外部安装固定防水PG接头,内部使用防火泥封堵。1.12、 要保护性拆除的检修电源箱,按照甲方要求放至指定位置;报废的检修电源箱拆除检修电源箱内的电气元件,按照分类进行报废处理;检修电源箱无法使用的支架从根部拆除,切割成不大于2m小块搬运至废钢铁区;1.13、 安装完毕后,使用50OV绝缘兆欧表进行绝缘测试合格后,联系甲方进行送电。L14、送电后在甲方技术人员指导下依次对箱体内各漏电断路器进行试验。1.15、 悬浮改造检修电源箱:(1)严格按照选矿厂检修电源箱图纸进行改造。(2)现场检修电源箱内原有总漏电断路器保留,配

8、备电流等级大一级的接触器,接触器二次电缆连接至箱门2个工业插头(1个380V,1个220V),并配备相应控制回路。(3)改造后的检修电源箱及内部元器件应具有清晰的标识。(4)本次改造所需元器件及所有辅材均由乙方提供。L16、二选区域更换下的25台配电箱,箱体内部的1件C45N断路器和3件断路器更换为漏电保护器。备件由甲方提供。1.17、 施工完毕后现场所有产生的垃圾、杂物由施工方负责清理干净。1.18、 资材界限甲方提供:检修电源箱、角钢、扁钢。乙方提供:除甲方提供以外、技术协议要求中使用到的绝缘橡胶挠性软管、高压绝缘胶带、黄绿双色接地线、防水PG接头、防火泥、防腐漆等资材由乙方提供。2、一选

9、办公楼电源柜重新配置,安装至办公楼3楼,线路对接。2.1、 施工内容一选办公楼电源箱整体移位安装至办公楼3楼,用电设备线路采用200mm更换槽盒敷设对接,墙体恢复孔洞封堵、涂料粉刷。2.2、 资材界限甲方提供:电源箱、电源电缆、钢材。乙方提供:槽盒、对接电缆的辅材。2.3、 技术要求现有柜体移除后墙体填平封堵,新安装柜体制作基础底座安装。线路对接时按照接线规范至少分开缠绕6圈,使用焊锡焊接后热缩套防护。线路对接接线紧固、线路固定整齐,对接线路与设备开关对应一致。3、一选3DPS/15DPS受电配置6台多功能仪表并更换。3.1 、一选3DPS/15DPS受电柜更换安装6台多功能仪表,乙方提供:A

10、CR3203000/5多功能显示仪表(含校检及合格证书)。3.2 多功能仪表生产厂家:上海安科瑞电气股份有限公司,线路对接后功能正常。3.3 选单号竖炉(9台)搬出机防压装置安装、调试。4.1、 从二选竖炉电磁站PLC控制柜铺设9根控制电缆至竖炉搬出机旁,电缆铺设使用原有电缆槽盒铺设,铺设至竖炉旁时采用配管至搬出机旁。4.2、 镀锌钢管铺设应横平竖直,相邻钢管接头焊接打磨光滑,管口绝缘防护,电缆铺设必须有保护软管,不能外露。4.3、 接近开关安装时,与检测片预留一定的检测空间,以免接近开关受到被检测物体之外其他金属干扰而产生误动作。4.4、 安装开关时,将离开关5cm左右引线用线夹固定,防止开

11、关引线受外力的作用而损坏。4. 5安装接近开关支架必须避开振动源,基础应重新制作安装。4.6 安装完毕后,调试正常,现场所有产生的垃圾、杂物由施工方负责清理干净。4.7 、电缆与打滑开关对接时,电缆芯线和所配导线的端部应标明回路编号;配线整齐、清晰、美观,用扎线固定;导线绝缘良好,无损伤;PLC柜内的电缆芯线应按垂直或水平有规律地配置,不得任意斜歪交叉连接,备用芯因留有适当余度。4.8 、铺设的电缆管做标准接地连接,采用直径不小于8mm的圆钢或宽度厚度不小于30mm*4mm的扁钢作为接地连接件,满焊长度不低40mm,并按要求刷黄绿漆;或接地线采用黄绿双色铜线且截面积不小于4mm2的专用接地线连

12、接。4.9 资材界限甲方提供:控制电缆、打滑开关。乙方提供:除甲方提供以外、技术协议要求中使用到的绝缘橡胶挠性软管、高压绝缘胶带、黄绿双色接地线、防水PG接头、防火泥、防腐漆等资材由乙方提供。四、施工质量要求1、设备安装施工1.1、 工程施工及设备安装应严格按照工艺要求进行施工和安装,严禁私自修改施工内容或以非正常的方式安装。1.2、 设备到货做好成品保护,多功能仪表、检修箱箱体搬运、安装过程中不得磕碰、擦伤,不得损伤设备表面,或使设备明显弯、扭、变形,设备的安装表面不得有损伤。1.3、 电缆采购符合酒钢国贸准入厂家要求,电缆选用金川电缆、安徼华菱、安徽太平洋、江苏江扬、白银长通、青岛汉缆。2

13、、设备材料2.1、项目采购涉及多功能仪表必须符合酒钢(集团)自动化仪表配置及验收标准要求。2.2、 乙方必须对项目实施后的设备的完整性、合理性、安装质量承担全部责任,满足现场需求。2.3、 乙方提供的设备必须是全新、规范、先进的高质量可靠产品,能够确保连续稳定的工作。2.4、 乙方采购的备件、材料发生侵犯专利的行为时其侵权责任与甲方无关。五、承包范围1、本项目施工主要材料和检修电源箱由甲方提供,施工过程中所使用备件辅助材料、人工、车辆机具费均由乙方提供。产品质量符合标准要求。2、施工更换的废旧电源箱、工业垃圾由乙方运到甲方指定的位置,所有费用乙方负责。3、甲方提供的备件材料,需乙方安排人员、车

14、辆在选矿厂管理的库房、定置区倒运至施工地点。4、项目结束后,施工剩余的材料备件必须由乙方清理至甲方库房,施工地点全部清理干净。六、工期要求项目总工期120天,招标后10日具备开工条件,具体进度计划以甲方进度控制计划为准。七、质量要求质保期为1年,质保内不得出现安装质量问题。质保期或正常使用寿命内出现质量问题,施工单位接到电话通知后8小时内制定处理方案,7天内无偿处理。八、疫情防控1、乙方按“全覆盖、零容忍、严监督、重实效”,按照甲方“新型冠状病毒肺炎防控方案”及公司下发的各种防疫要求,全面开展防疫工作,实现工程项目建设期间零疫情。2、乙方是疫情防控直接责任单位,全面履行主体责任,做好出入场人员

15、检查登记、加强现场巡查检查,督促所有人员按要求佩戴口罩,加强个人防护;做好施工区及办公区消毒、通风工作,确保防疫措施到位。废弃口罩不得随意丢弃,应放入专用废弃口罩桶内并按照甲方要求进行处理。3、乙方严格执行疫情防控实施方案,杜绝人员流动和聚集。一是全员佩戴口罩并相距1米以上距离;二是在用餐、休息期间避免人员聚集,采取分餐、错时用餐等措施尽量减少人员流动聚集和直接接触;三是疫情防控教育线上进行。四是严格执行报备制度。九、运输要求9.1运输要求9.Ll本项目期间所有运杂费、装卸费、倒运费及保险由乙方承担。9.1.2所有的设备、材料应根据各自的的特点和要求采取防护措施以保证设备安全无损运抵甲方现场。十、违约责任(考核条款)1、承包方应在约定的开工日期开始施工,如承包方未取得甲方同意,延迟开工日期超过7天,则甲方有权解除合同,承包方向发包方支付本合同总结的20%的违约金。2、现场施工必须安排专职安全管理人员,对危险作业进行全程盯控,因安全管理人员配置不全或危险作业没有全程盯控考核100O元。3、为施工人员配发统一的工装和符合行业要求的劳动保护用品,因施工人员没有统一着工装或劳保用品配发不齐全考核500元/项。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 说明文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
