《关于业主专项验收滞后影响工期的函.docx》由会员分享,可在线阅读,更多相关《关于业主专项验收滞后影响工期的函.docx(1页珍藏版)》请在第壹文秘上搜索。

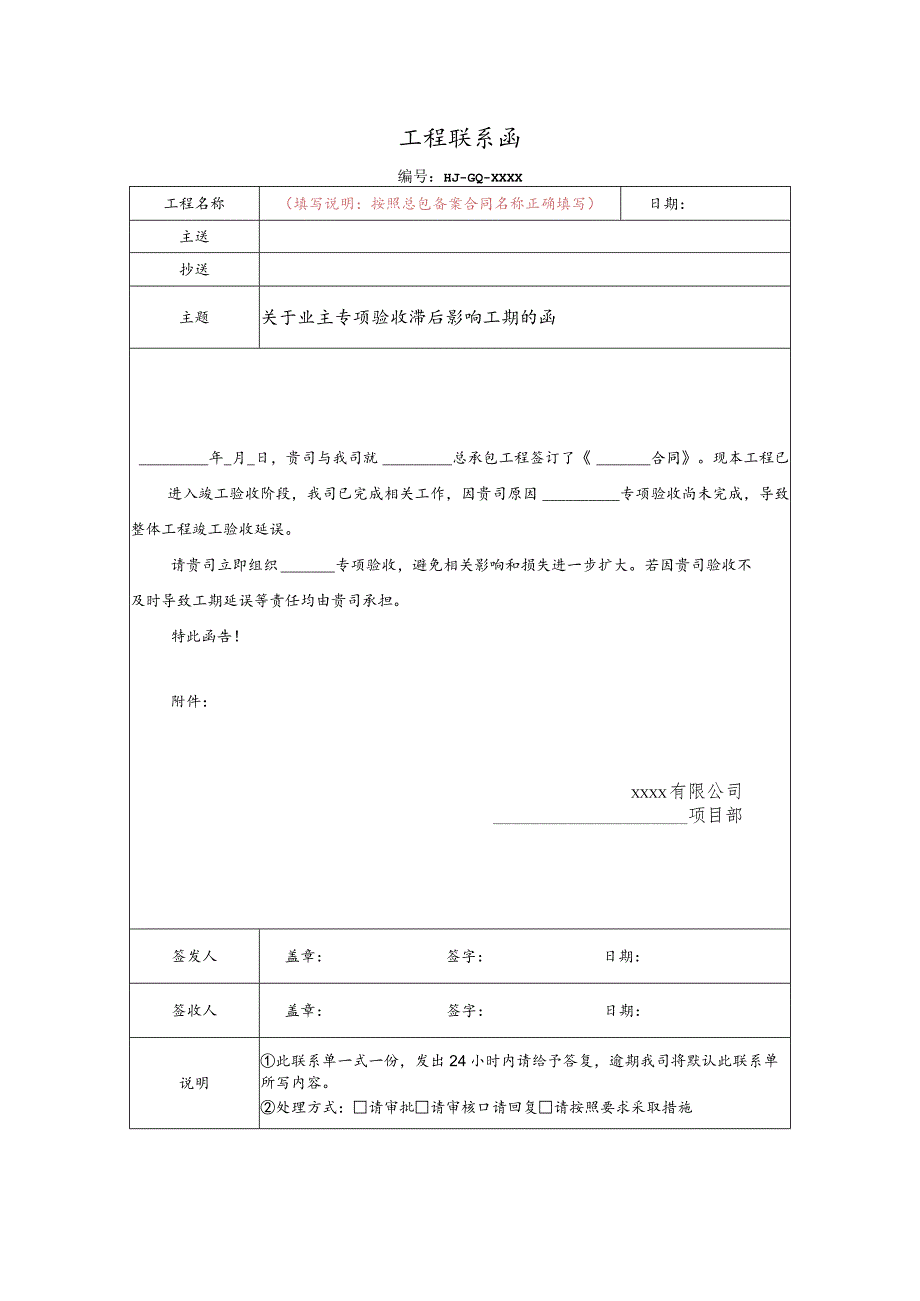

工程联系函编号:HJ-GQ-XXXX工程名称(填写说明:按照总包备案合同名称正确填写)日期:主送抄送主题关于业主专项验收滞后影响工期的函年_月_日,贵司与我司就总承包工程签订了合同。现本工程已进入竣工验收阶段,我司已完成相关工作,因贵司原因专项验收尚未完成,导致整体工程竣工验收延误。请贵司立即组织专项验收,避免相关影响和损失进一步扩大。若因贵司验收不及时导致工期延误等责任均由贵司承担。特此函告!附件:XXXX有限公司项目部签发人盖章:签字:日期:签收人盖章:签字:日期:说明此联系单一式一份,发出24小时内请给予答复,逾期我司将默认此联系单所写内容。处理方式:请审批请审核口请回复请按照要求采取措施
