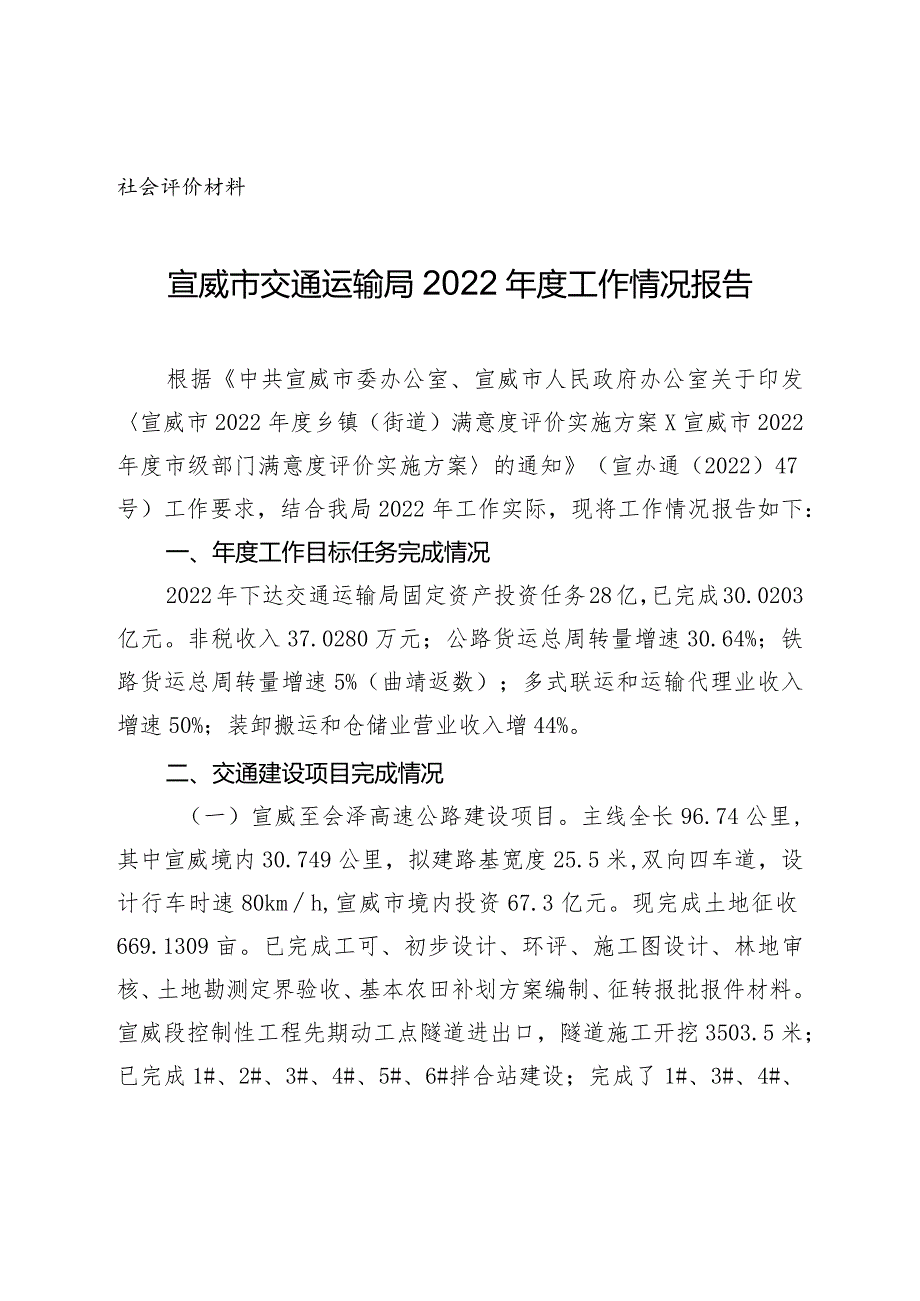

1、社会评价材料宣威市交通运输局2022年度工作情况报告根据中共宣威市委办公室、宣威市人民政府办公室关于印发宣威市2022年度乡镇(街道)满意度评价实施方案X宣威市2022年度市级部门满意度评价实施方案的通知(宣办通(2022)47号)工作要求,结合我局2022年工作实际,现将工作情况报告如下:一、年度工作目标任务完成情况2022年下达交通运输局固定资产投资任务28亿,已完成30.0203亿元。非税收入37.0280万元;公路货运总周转量增速30.64%;铁路货运总周转量增速5%(曲靖返数);多式联运和运输代理业收入增速50%;装卸搬运和仓储业营业收入增44%。二、交通建设项目完成情况(一)宣威至

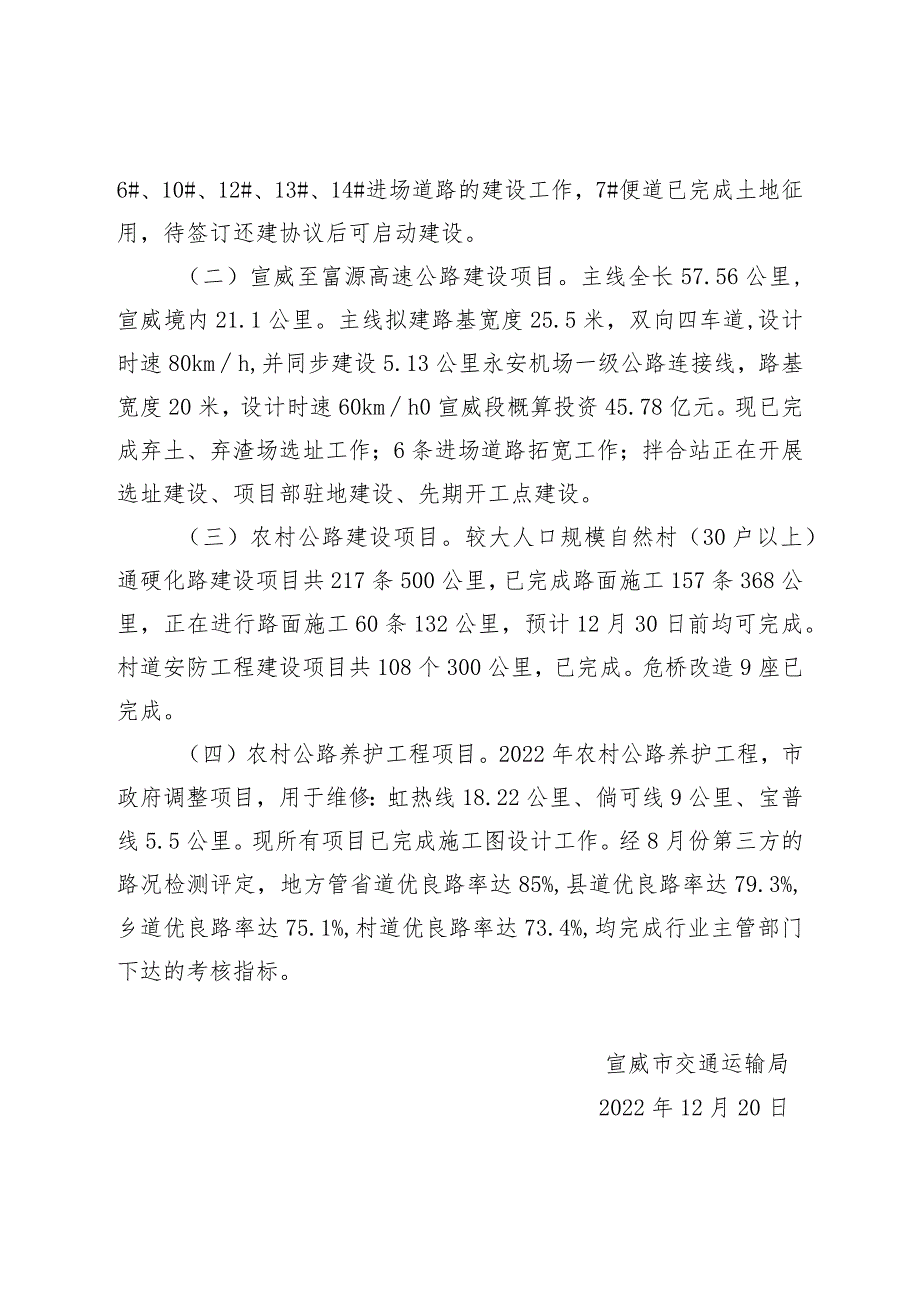

2、会泽高速公路建设项目。主线全长96.74公里,其中宣威境内30.749公里,拟建路基宽度25.5米,双向四车道,设计行车时速80kmh,宣威市境内投资67.3亿元。现完成土地征收669.1309亩。已完成工可、初步设计、环评、施工图设计、林地审核、土地勘测定界验收、基本农田补划方案编制、征转报批报件材料。宣威段控制性工程先期动工点隧道进出口,隧道施工开挖3503.5米;已完成1#、2#、3#、4#、5#、6#拌合站建设;完成了1#、3#、4#、6#、10#、12#、13#、14#进场道路的建设工作,7#便道已完成土地征用,待签订还建协议后可启动建设。(二)宣威至富源高速公路建设项目。主线全长5

3、7.56公里,宣威境内21.1公里。主线拟建路基宽度25.5米,双向四车道,设计时速80kmh,并同步建设5.13公里永安机场一级公路连接线,路基宽度20米,设计时速60kmh0宣威段概算投资45.78亿元。现已完成弃土、弃渣场选址工作;6条进场道路拓宽工作;拌合站正在开展选址建设、项目部驻地建设、先期开工点建设。(三)农村公路建设项目。较大人口规模自然村(30户以上)通硬化路建设项目共217条500公里,已完成路面施工157条368公里,正在进行路面施工60条132公里,预计12月30日前均可完成。村道安防工程建设项目共108个300公里,已完成。危桥改造9座已完成。(四)农村公路养护工程项目。2022年农村公路养护工程,市政府调整项目,用于维修:虹热线18.22公里、倘可线9公里、宝普线5.5公里。现所有项目已完成施工图设计工作。经8月份第三方的路况检测评定,地方管省道优良路率达85%,县道优良路率达79.3%,乡道优良路率达75.1%,村道优良路率达73.4%,均完成行业主管部门下达的考核指标。宣威市交通运输局2022年12月20日
