哈佳新线缺陷问题及未完工程情况.docx

上传人:p** 文档编号:697213 上传时间:2024-01-16 格式:DOCX 页数:8 大小:22.54KB
下载 相关 举报
哈佳新线缺陷问题及未完工程情况.docx_第1页
第1页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第2页
第2页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第3页
第3页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第4页
第4页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第5页
第5页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第6页
第6页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第7页
第7页 / 共8页
哈佳新线缺陷问题及未完工程情况.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

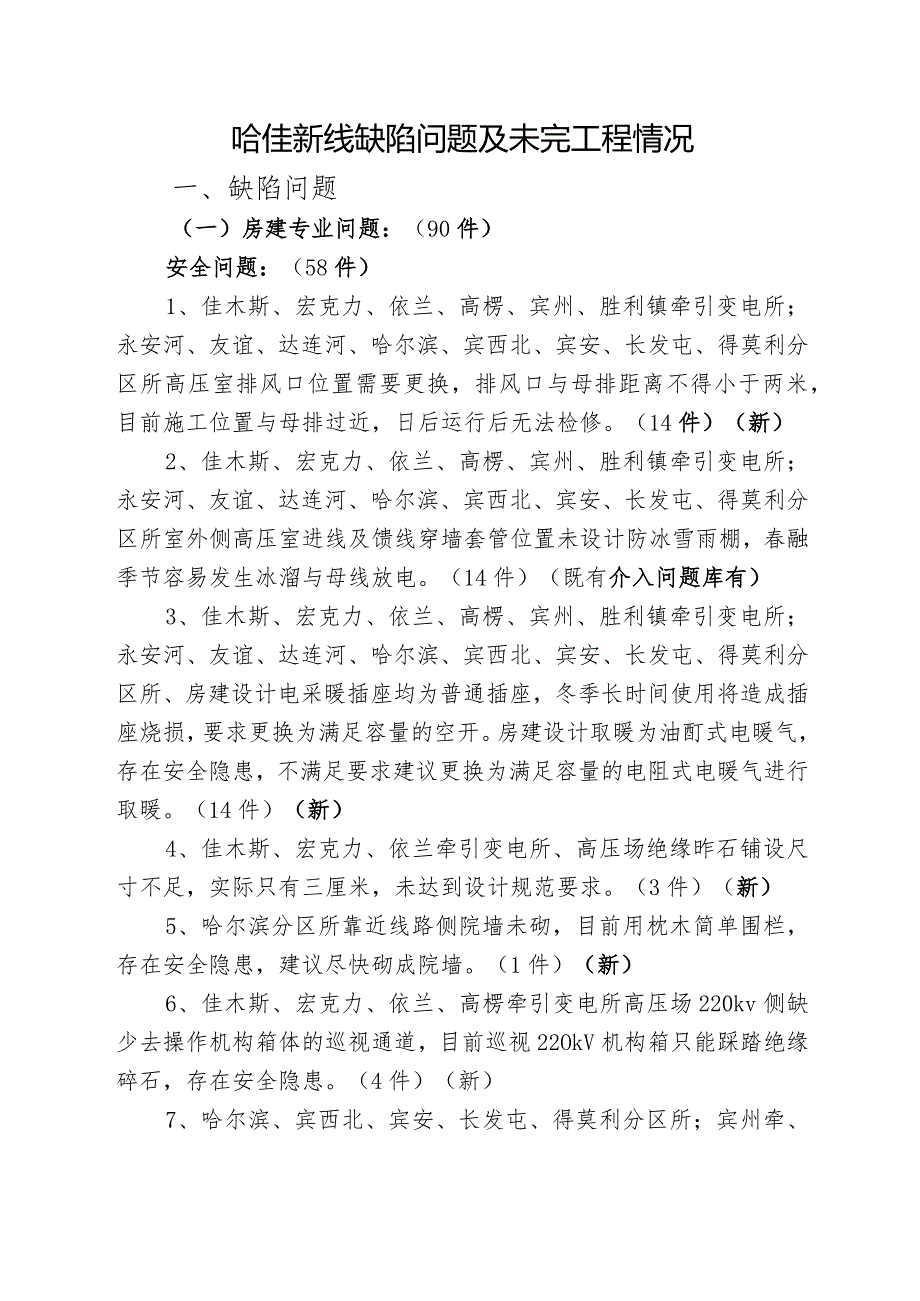

《哈佳新线缺陷问题及未完工程情况.docx》由会员分享,可在线阅读,更多相关《哈佳新线缺陷问题及未完工程情况.docx(8页珍藏版)》请在第壹文秘上搜索。

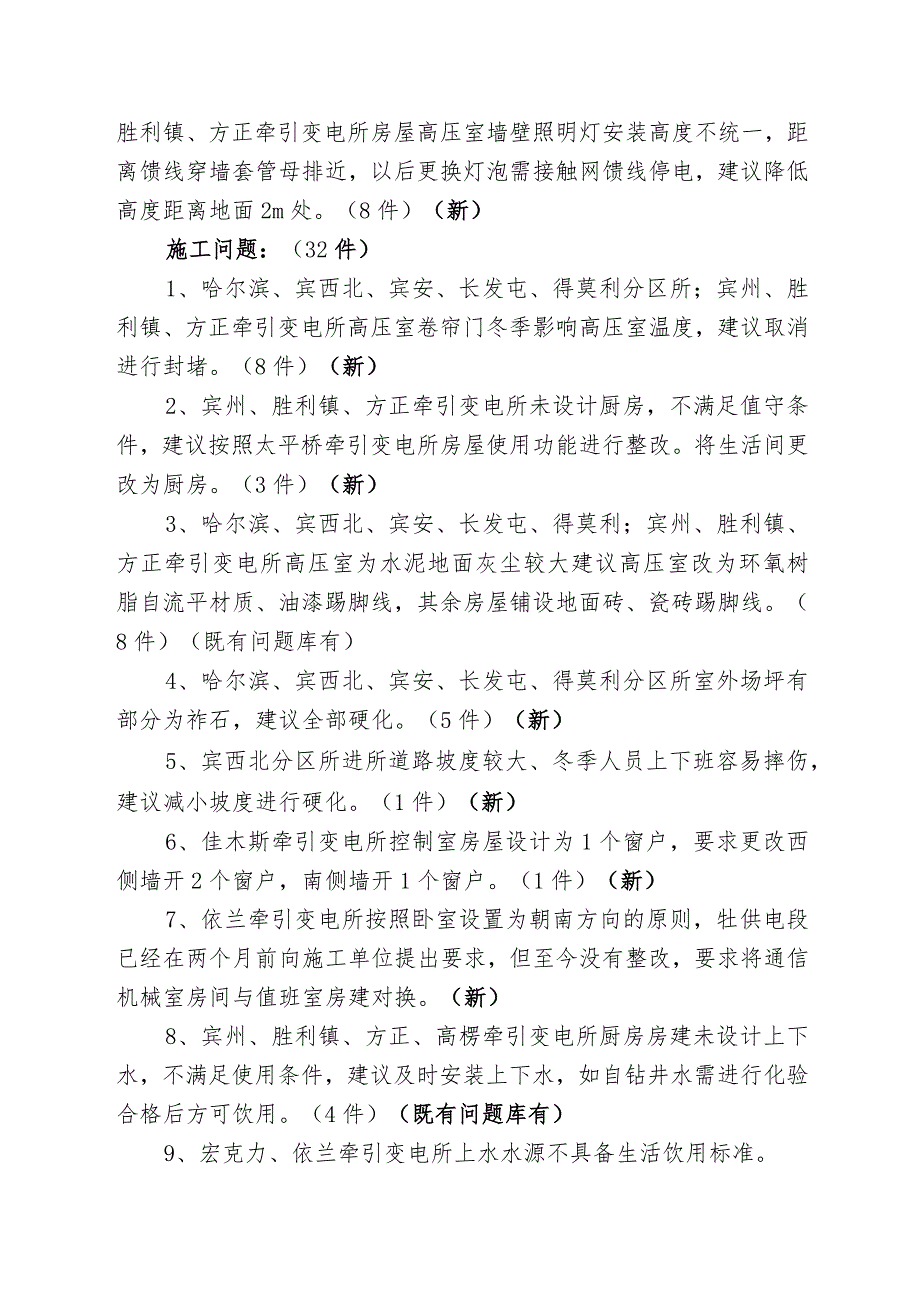

1、哈佳新线缺陷问题及未完工程情况一、缺陷问题(一)房建专业问题:(90件)安全问题:(58件)1、佳木斯、宏克力、依兰、高楞、宾州、胜利镇牵引变电所;永安河、友谊、达连河、哈尔滨、宾西北、宾安、长发屯、得莫利分区所高压室排风口位置需要更换,排风口与母排距离不得小于两米,目前施工位置与母排过近,日后运行后无法检修。(14件)(新)2、佳木斯、宏克力、依兰、高楞、宾州、胜利镇牵引变电所;永安河、友谊、达连河、哈尔滨、宾西北、宾安、长发屯、得莫利分区所室外侧高压室进线及馈线穿墙套管位置未设计防冰雪雨棚,春融季节容易发生冰溜与母线放电。(14件)(既有介入问题库有)3、佳木斯、宏克力、依兰、高楞、宾州、

2、胜利镇牵引变电所;永安河、友谊、达连河、哈尔滨、宾西北、宾安、长发屯、得莫利分区所、房建设计电采暖插座均为普通插座,冬季长时间使用将造成插座烧损,要求更换为满足容量的空开。房建设计取暖为油酊式电暖气,存在安全隐患,不满足要求建议更换为满足容量的电阻式电暖气进行取暖。(14件)(新)4、佳木斯、宏克力、依兰牵引变电所、高压场绝缘昨石铺设尺寸不足,实际只有三厘米,未达到设计规范要求。(3件)(新)5、哈尔滨分区所靠近线路侧院墙未砌,目前用枕木简单围栏,存在安全隐患,建议尽快砌成院墙。(1件)(新)6、佳木斯、宏克力、依兰、高楞牵引变电所高压场220kv侧缺少去操作机构箱体的巡视通道,目前巡视22O

3、kV机构箱只能踩踏绝缘碎石,存在安全隐患。(4件)(新)7、哈尔滨、宾西北、宾安、长发屯、得莫利分区所;宾州牵、胜利镇、方正牵引变电所房屋高压室墙壁照明灯安装高度不统一,距离馈线穿墙套管母排近,以后更换灯泡需接触网馈线停电,建议降低高度距离地面2m处。(8件)(新)施工问题:(32件)1、哈尔滨、宾西北、宾安、长发屯、得莫利分区所;宾州、胜利镇、方正牵引变电所高压室卷帘门冬季影响高压室温度,建议取消进行封堵。(8件)(新)2、宾州、胜利镇、方正牵引变电所未设计厨房,不满足值守条件,建议按照太平桥牵引变电所房屋使用功能进行整改。将生活间更改为厨房。(3件)(新)3、哈尔滨、宾西北、宾安、长发屯、

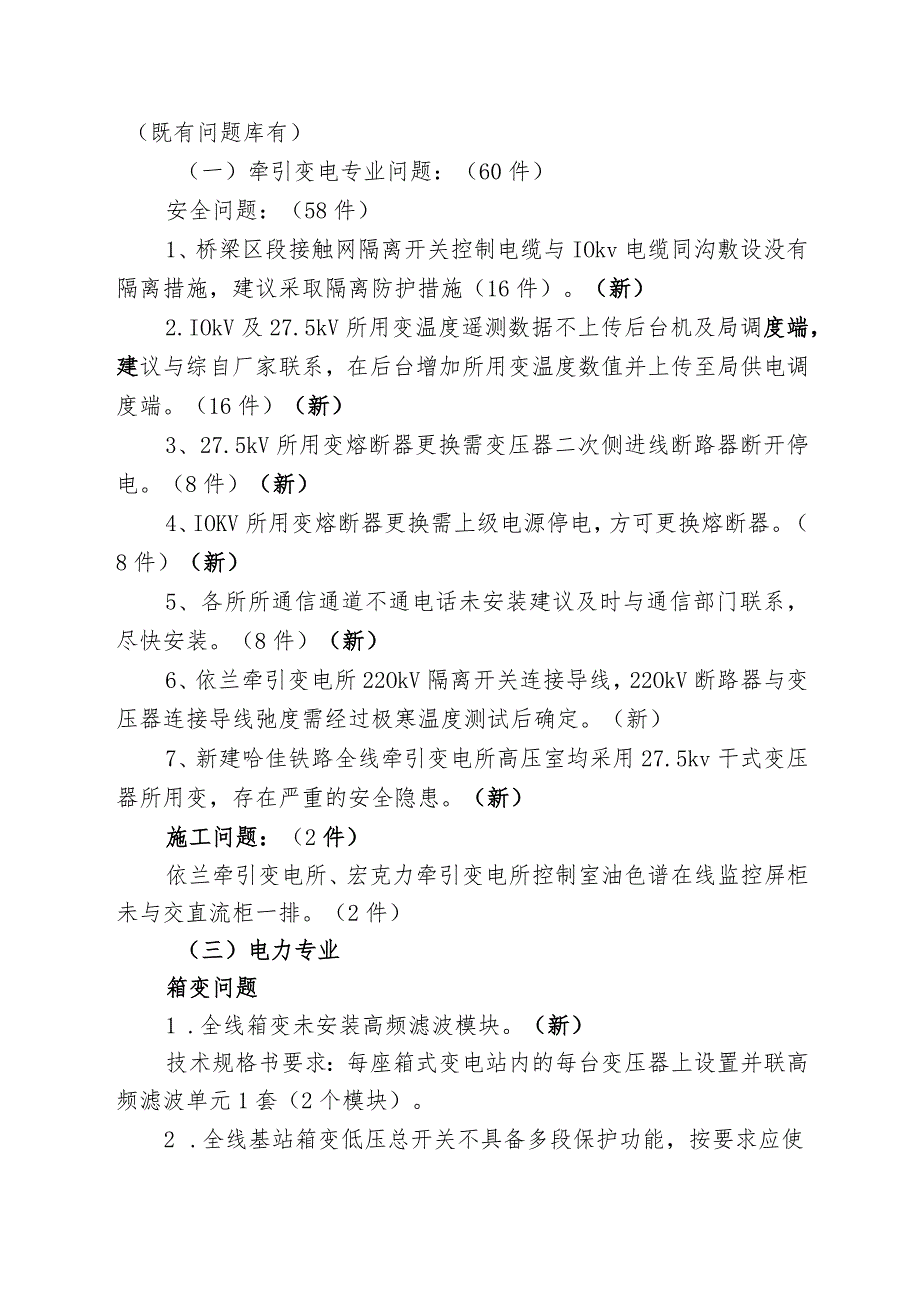

4、得莫利;宾州、胜利镇、方正牵引变电所高压室为水泥地面灰尘较大建议高压室改为环氧树脂自流平材质、油漆踢脚线,其余房屋铺设地面砖、瓷砖踢脚线。(8件)(既有问题库有)4、哈尔滨、宾西北、宾安、长发屯、得莫利分区所室外场坪有部分为祚石,建议全部硬化。(5件)(新)5、宾西北分区所进所道路坡度较大、冬季人员上下班容易摔伤,建议减小坡度进行硬化。(1件)(新)6、佳木斯牵引变电所控制室房屋设计为1个窗户,要求更改西侧墙开2个窗户,南侧墙开1个窗户。(1件)(新)7、依兰牵引变电所按照卧室设置为朝南方向的原则,牡供电段已经在两个月前向施工单位提出要求,但至今没有整改,要求将通信机械室房间与值班室房建对换。

5、(新)8、宾州、胜利镇、方正、高楞牵引变电所厨房房建未设计上下水,不满足使用条件,建议及时安装上下水,如自钻井水需进行化验合格后方可饮用。(4件)(既有问题库有)9、宏克力、依兰牵引变电所上水水源不具备生活饮用标准。(既有问题库有)(一)牵引变电专业问题:(60件)安全问题:(58件)1、桥梁区段接触网隔离开关控制电缆与IOkv电缆同沟敷设没有隔离措施,建议采取隔离防护措施(16件)。(新)2.IOkV及27.5kV所用变温度遥测数据不上传后台机及局调度端,建议与综自厂家联系,在后台增加所用变温度数值并上传至局供电调度端。(16件)(新)3、27.5kV所用变熔断器更换需变压器二次侧进线断路器

6、断开停电。(8件)(新)4、IOKV所用变熔断器更换需上级电源停电,方可更换熔断器。(8件)(新)5、各所所通信通道不通电话未安装建议及时与通信部门联系,尽快安装。(8件)(新)6、依兰牵引变电所22OkV隔离开关连接导线,22OkV断路器与变压器连接导线弛度需经过极寒温度测试后确定。(新)7、新建哈佳铁路全线牵引变电所高压室均采用27.5kv干式变压器所用变,存在严重的安全隐患。(新)施工问题:(2件)依兰牵引变电所、宏克力牵引变电所控制室油色谱在线监控屏柜未与交直流柜一排。(2件)(三)电力专业箱变问题1 .全线箱变未安装高频滤波模块。(新)技术规格书要求:每座箱式变电站内的每台变压器上设

7、置并联高频滤波单元1套(2个模块)。2 .全线基站箱变低压总开关不具备多段保护功能,按要求应使用具有多段保护功能的断路器。(新)技术规格书要求:低压受电总开关具备电动操作功能,进行远方及本地操作,具有多段保护。3 .全线所有箱变端子排未按要求预留不少于5个端子。(新)技术规格书要求:端子排的设置:每一安装单位端子排均在最后预留不少于5个端子。4 .全线所有箱变变压器室只安装了一台风机,不符合技术规格书的要求。(新)技术规格书要求:变压器室内装设不少于2台容量相当的风机。并可随变压器的运行温度的变化自动启动和切除,来控制变压器的室温,保证箱变在高温高湿的环境下正常运行。5 .全线各站箱变电容器开

8、关不具备远动功能,不符合技术规格书要求。(新)6 .宾安站综合箱变高低压设备无电操、RTU.UPS,不具备远动功能,不符合设计要求。应安装电操、RTU.UPS等实现远动功能。(新)7 .宾州站货场箱变低压开关无电操、RTU,不符合设计要求。应安装电操、RTU等实现远动功能。(新)8 .各站融雪箱变不具备远动功能,建议增加远动功能,确保供电安全可靠。(新)配电所问题L环境监控装置内无激光对射设备,配电所为无人值班,需安装激光对射设备。(既有问题库有)2.交流屏开关使用的天水和正泰厂家产品,技术联络会要求使用北京人民、施耐德、ABB、西门子开关。电缆问题1 .全线区间同槽敷设的电缆未采取隔离措施,

9、按照规范要求应采取隔离措施。(既有问题库有)2 .各站通信信号变电厅信号、通信低压回路电缆采用的是塑铜线,建议使用带铠装的低压电缆。(新)架空线路问题L配电所受干电源、信号变电厅外电源均是架空裸导线,为了提高供电质量,建议均改为绝缘线。(新)3 .哈尔滨特大桥区段电力线路复杂,交叉跨域居民区、地方线路、公路多处,建议改为电缆。(新)4 .哈佳新线DK155km-165km.DK169km-182km均是水田地段,且无施工便道,在水田地段共计640棵电杆,发生故障后可能无法及时进行恢复,建议架空线改为绝缘线,电杆设置水围子,增加供电安全的可靠性。(新)5 .架空线路树害较多,且架空线路为裸线。建

10、议:对树害进行砍伐,导线与树木之间的距离在最大风偏情况下,裸导线不小于3米,绝缘导线不小于1米,垂直距离不小于L5米。架空线路通过林区应砍伐通道,通道净宽为裸导线边线向外侧水平延伸5米,架空绝缘导线边线向外侧水平延伸3米。(既有问题库有)6 .各站融雪箱变单路电源供电,如电缆故障,将影响融雪箱变供电。建议各站融雪箱变以环供形式接线,以确保供电可靠性。(既有问题库有)7 .全线道路旁电杆无防撞护墩。建议道路旁电杆砌防撞护墩,设反光牌。(既有问题库有)8 .部分电杆在护网内,设备检修较困难。建议将护网内电杆改为电缆,或将电杆移至、圈至护网外。(既有问题库有)8,全线架空线路设计无驱鸟器。建议线路附

11、近树木较少处所,在耐张杆、抱横担处安装驱鸟器。(既有问题库有)9.全线架空绝缘线无防雷绝缘子。绝缘线区段及雷害多发区段建议6-7控安装一组防雷绝缘子。(既有问题库有)(四)接触网专业问题:(110件)安全问题:(42件)1、树害影响接触网送电,主要集中在佳木斯牵引变电所供电线路上网处、其余地段:佳木斯站一佳木斯西站一兴华站一宏克力站一依兰站一达连河站。(详见附表1,34件)(新)2、迁改影响的接触网送电,在东佳木斯站一佳木斯站区间机车走行线旁有电力电源线(佳南受)净空安全距离不足,需迁改。(新)3、东佳木斯站一佳木斯站区间机车走行线、图佳线车辆段附近有通信杆斜拉线跨越线路影响接触网送电,需拆除

12、。(新)4、部分地段限界门未实施,请按照设计要求加快进度,主要体现在东佳木斯站。(4件)(新)5、东佳木斯站4处接触网支柱防撞墩高度不足,需要重新加高1米。(新)6、东佳木斯站223#隔离开关小号方向引线弛度过小,冬季极寒温度下容易抽出线夹,需对绑扎预留作出调整满足热胀冷缩净空需求,同时要求展开覆盖性调查确保引线满足温度变化及净空安全距离。(新)设备质量问题:(2件)1、东佳木斯站223#隔离开关法兰螺栓锈蚀严重要求更换。2、宏克力分相275#支柱地脚螺栓锈蚀严重要求处理。接口问题:(66件)避车台与接触网隔离开关操作机构箱冲突、防抛网影响支柱攀爬、连续梁段隔音墙与支柱距离过近影响支柱攀爬、坠

13、碇设置在防抛网外侧。(详见附表2)附表1:接触网树害统计表(树害问题34件)附表2:接触网接口问题统计表(66件)二、未完工程(一)牵引变电专业1 .新香坊牵引变电所因征地原因,尚未开始动工。2 .胜利镇、方正牵引变电所二次电缆及配线未完成3 .宾西北、宾安、得莫利、日兴屯分区所远动未调试。4 .10座网开关站因站场变电厅施工未完成,导致开关站设备无法进场安装。5 .高楞牵引变电所室内外场地未平整。6 .宏克力牵引变电所二次接线未完成。7 .东佳木斯牵引变电所由于设计变更原因主体施工还没有完成,目前房屋还没有封顶。8、佳木斯、宏克力、依兰、高楞牵引变电所高压场避雷针未安装标准的标识牌,格构式钢

14、柱未安装“高压危险,禁止攀登”反光标识牌,未安装220kv电源进线相序标识牌、27.5kv进线及馈线电源未安装标识牌、未安装驱鸟器。(4件)永安河、友谊、达连河分区所27.5kv进线及馈线电源未安装标识牌。(3件)(一)电力专业L区间贯通电缆线路:哈尔滨至DKl未施工,经过滨江站和太平桥站,约22km未完工。8 .宾西北配电所未施工、宾西东、宾州、宾安、日兴屯、双龙湖车站配电厅未施工。9 .所有车站维修工区和货场低压未完成。10 ,站房变电厅设备未进场。(三)接触网专业1 .达连河(含)至高楞(含)至得莫利还未进行粗调。2 .方正站、双龙湖站、日兴屯站、方正-得莫利间、宾州站、宾西东站、宾西东-宾西北、宾西北站、宾西北-太平桥已完成设备安装,未进行粗调。3 .佳木斯站场正在组立支柱及安装金具,未完工。4 .站场高压危险、禁止攀登、严禁抛物、上网标示、接触网终点标等标识标牌均未安装。(四)房建专业1、佳木斯供电车间、依兰网工区及高楞网工区房建施工至今未动工。5 .佳木斯IlokV变电所尚未施工。2017年10月28日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
