土工防渗工程专项施工方案.docx

上传人:p** 文档编号:697581 上传时间:2024-01-16 格式:DOCX 页数:14 大小:30.86KB
下载 相关 举报
土工防渗工程专项施工方案.docx_第1页
第1页 / 共14页
土工防渗工程专项施工方案.docx_第2页
第2页 / 共14页
土工防渗工程专项施工方案.docx_第3页
第3页 / 共14页
土工防渗工程专项施工方案.docx_第4页
第4页 / 共14页
土工防渗工程专项施工方案.docx_第5页
第5页 / 共14页
土工防渗工程专项施工方案.docx_第6页
第6页 / 共14页
土工防渗工程专项施工方案.docx_第7页
第7页 / 共14页
土工防渗工程专项施工方案.docx_第8页
第8页 / 共14页
土工防渗工程专项施工方案.docx_第9页
第9页 / 共14页
土工防渗工程专项施工方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《土工防渗工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《土工防渗工程专项施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

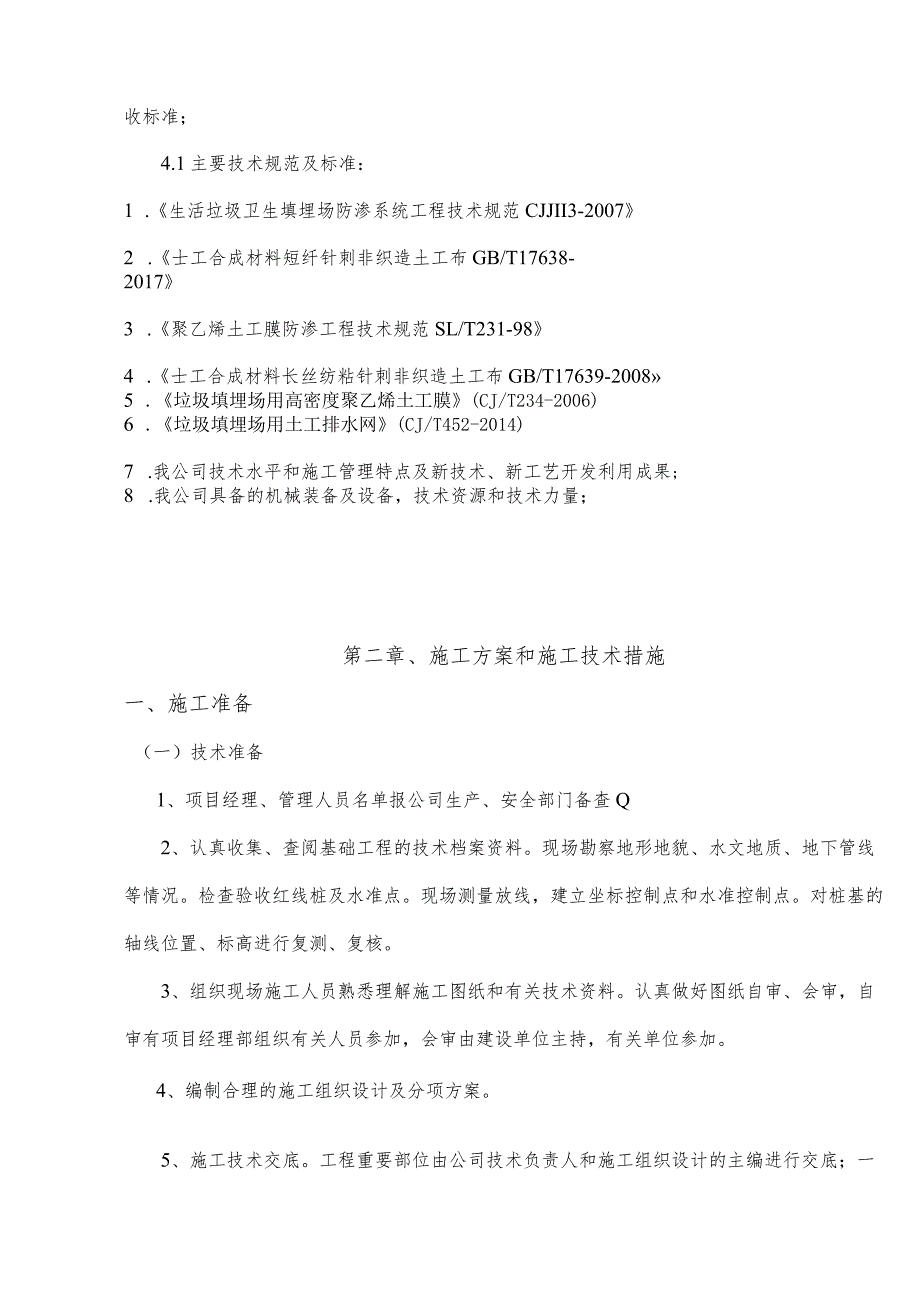

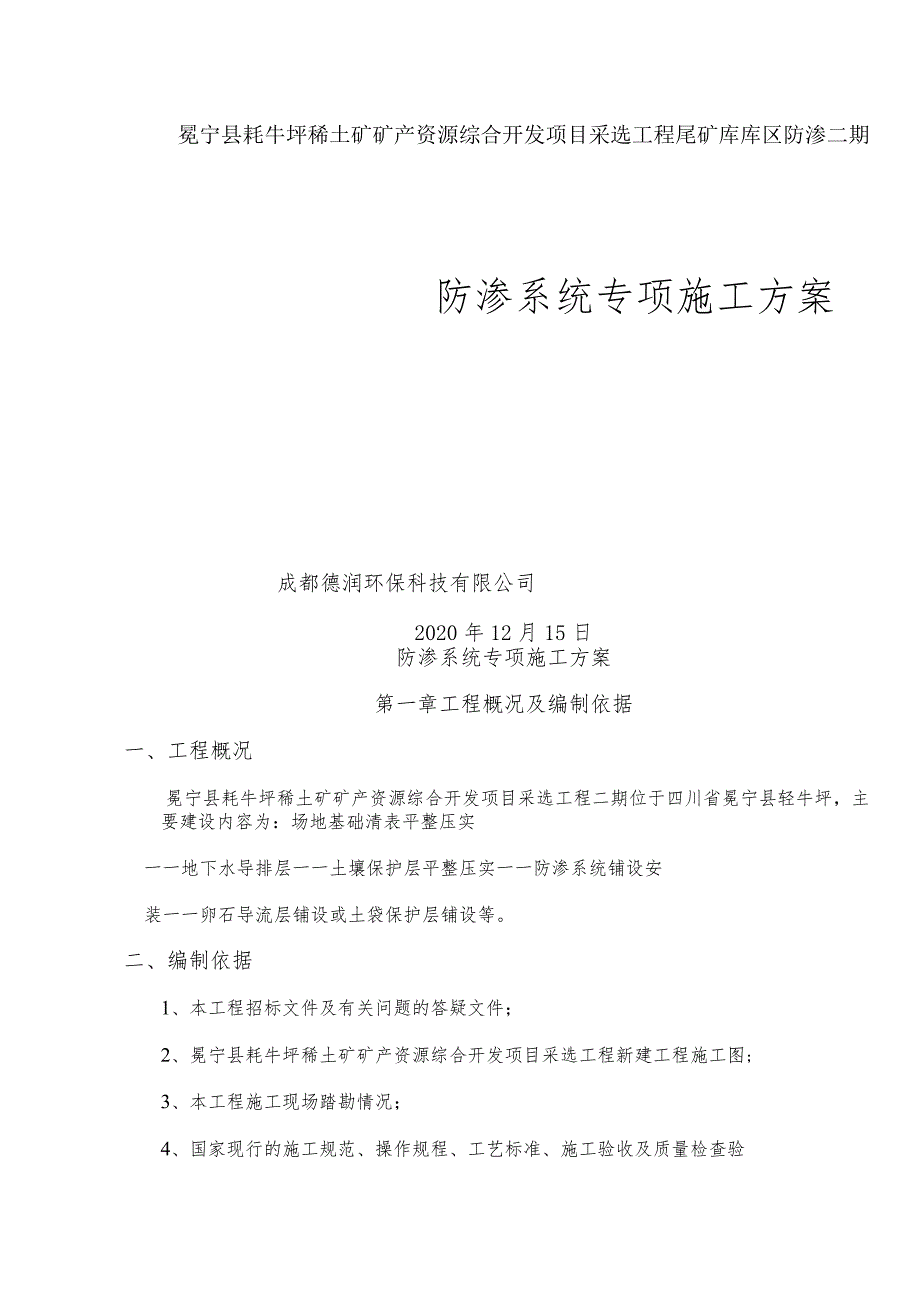

1、冕宁县耗牛坪稀土矿矿产资源综合开发项目采选工程尾矿库库区防渗二期防渗系统专项施工方案成都德润环保科技有限公司2020年12月15日防渗系统专项施工方案第一章工程概况及编制依据一、工程概况冕宁县耗牛坪稀土矿矿产资源综合开发项目采选工程二期位于四川省冕宁县轻牛坪,主要建设内容为:场地基础清表平整压实一一地下水导排层一一土壤保护层平整压实一一防渗系统铺设安装一一卵石导流层铺设或土袋保护层铺设等。二、编制依据1、本工程招标文件及有关问题的答疑文件;2、冕宁县耗牛坪稀土矿矿产资源综合开发项目采选工程新建工程施工图;3、本工程施工现场踏勘情况;4、国家现行的施工规范、操作规程、工艺标准、施工验收及质量检查

2、验收标准;4.1主要技术规范及标准:1 .生活垃圾卫生填埋场防渗系统工程技术规范CJJII3-20072 .士工合成材料短纤针刺非织造土工布GB/T17638-20173 .聚乙烯土工膜防渗工程技术规范SL/T231-984 .士工合成材料长丝纺粘针刺非织造土工布GB/T17639-20085 .垃圾填埋场用高密度聚乙烯土工膜(CJ/T234-2006)6 .垃圾填埋场用土工排水网(CJ/T452-2014)7 .我公司技术水平和施工管理特点及新技术、新工艺开发利用成果;8 .我公司具备的机械装备及设备,技术资源和技术力量;第二章、施工方案和施工技术措施一、施工准备(一)技术准备1、项目经理、

3、管理人员名单报公司生产、安全部门备查Q2、认真收集、查阅基础工程的技术档案资料。现场勘察地形地貌、水文地质、地下管线等情况。检查验收红线桩及水准点。现场测量放线,建立坐标控制点和水准控制点。对桩基的轴线位置、标高进行复测、复核。3、组织现场施工人员熟悉理解施工图纸和有关技术资料。认真做好图纸自审、会审,自审有项目经理部组织有关人员参加,会审由建设单位主持,有关单位参加。4、编制合理的施工组织设计及分项方案。5、施工技术交底。工程重要部位由公司技术负责人和施工组织设计的主编进行交底;一般部位由项目技术负责人给施工员进行交底;施工员应就工程施工组织设计和施工工艺向班组及作业人员进行详细的分部分项交

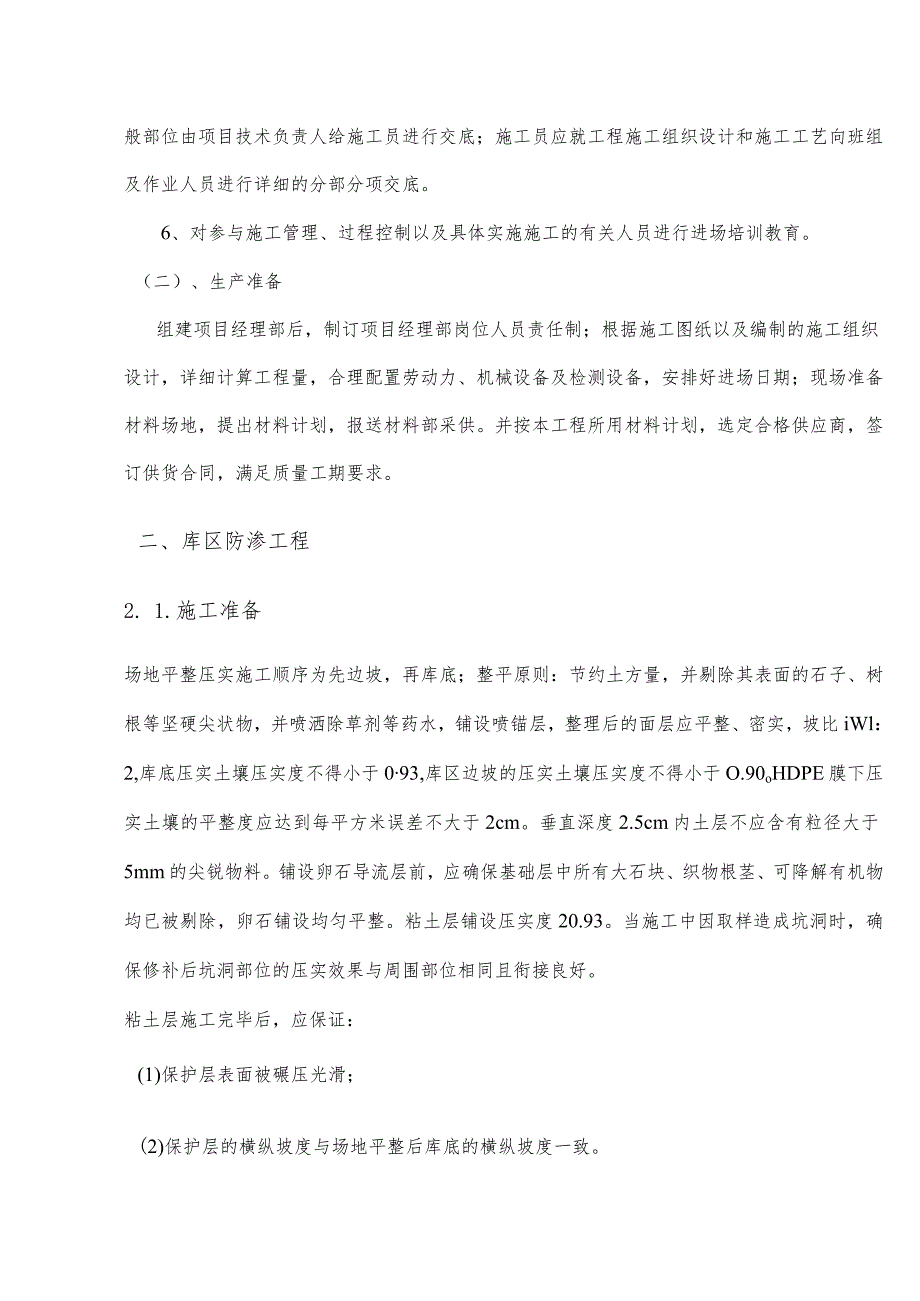

4、底。6、对参与施工管理、过程控制以及具体实施施工的有关人员进行进场培训教育。(二)、生产准备组建项目经理部后,制订项目经理部岗位人员责任制;根据施工图纸以及编制的施工组织设计,详细计算工程量,合理配置劳动力、机械设备及检测设备,安排好进场日期;现场准备材料场地,提出材料计划,报送材料部采供。并按本工程所用材料计划,选定合格供应商,签订供货合同,满足质量工期要求。二、库区防渗工程2. 1.施工准备场地平整压实施工顺序为先边坡,再库底;整平原则:节约土方量,并剔除其表面的石子、树根等坚硬尖状物,并喷洒除草剂等药水,铺设喷锚层,整理后的面层应平整、密实,坡比iWl:2,库底压实土壤压实度不得小于09

5、3,库区边坡的压实土壤压实度不得小于O.90oHDPE膜下压实土壤的平整度应达到每平方米误差不大于2cm。垂直深度2.5cm内土层不应含有粒径大于5mm的尖锐物料。铺设卵石导流层前,应确保基础层中所有大石块、织物根茎、可降解有机物均已被剔除,卵石铺设均匀平整。粘土层铺设压实度20.93。当施工中因取样造成坑洞时,确保修补后坑洞部位的压实效果与周围部位相同且衔接良好。粘土层施工完毕后,应保证:(1)保护层表面被碾压光滑;(2)保护层的横纵坡度与场地平整后库底的横纵坡度一致。(3)转角处必须圆滑过渡,且圆角半径不得小于0.5InQ基层处理达到设计要求后,经监理工程师验收合格,为防渗膜及土工布铺设提

6、供工作面。机具准备:JIT-800型双轨土工膜全自动焊接机2台,挤出式焊接机1台,热风枪2台,防水板气密性检测仪1台,手提式封包机2台,2.5平方两相电缆线若干,封包线若干,剪刀3把,美工刀3把,记号笔2支,绳子100米,绳梯2幅每幅30米。人员准备:技术人员1名,普工12名(可根据情况调整)。2.2防渗系统的铺设1)工艺流程:坝底防渗结构:基础(整平,压实度93%)砂砾石料2-6mm(IOonIm色)长丝非织造土工布400gm2HDOE双糙面土工膜(伺Lomm)长丝非织造土工布(400gm2)0.25-2mm粗砂(2002)1-4Omm砂砾石料(800分)库区防渗结构:基础整平6.3复合土工

7、排水网LO伺HDPE双糙面土工膜400gm2黑色长丝非织造土工布防渗结构的铺设:结合现场情况而定防渗系统的铺设技术要求铺设应在干燥暖和天气进行,为了便于拼接,防止应力集中,材料铺设采用波浪形松驰方式,富余度约为1.5%,摊开后及时拉平、拉开,要求材料与坡面吻合平整,无突起褶皱,施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜,施工时如发现土工膜损坏,应及时修补。为了施工方便,保证拼接质量,防渗膜及土工布应尽量采用宽幅,减少坝坡现场拼接量,施工前应根据防渗膜及土工布幅宽、现场长度需要,在库内专用场地剪裁。铺设每卷材料应进行编号,并按顺序进行铺设。HDPE土工膜编号后由监理工程师存档,以便

8、检测。现场施工的HDPE工膜材料不得长时间暴露,并远离火源。每日铺设的HDPE工膜数量应不大于当日所能焊接的数量。在铺设HDPE土工膜时,应注意自然展开,保证不出现由于拉伸而造成材料变形、褶皱与破坏等情况。在铺设过程中,工作人员不得在铺设现场吸烟和进行其它能损坏土工膜、的活动。对铺设好的防渗材料应及时压放土袋,以防被风刮走。2.3.防渗结构层施工技术要求土工膜土工膜室外施工应在气温5。C以上,风力四级以下,并无雨雪的天气进行。焊接基底表面应干燥,焊接前用电吹风吹去膜面上的砂子、泥土等脏物,再用干净毛巾擦净,保证膜面干净。本工程采用JIT-800型双轨土工膜全自动焊接机焊接Q为保证焊接质量,正式

9、焊接前,应先根据施工气温、HDPE膜色度,利用相同材质的HDPE膜进行试焊,施焊温度为35040(C,掌握好的焊接机温度及行走速度,确定好施工工艺参数,试焊检测合格后;再进行正式施工,焊缝应平整、顺直、连续。拼接焊缝两条,每条宽10mm,两条焊缝间留有IOmm的空腔,用此空腔检查其焊缝质量。不允许任何车辆直接在HDPE土工膜及无布纺上行驶。为避免由于温度变化导致材料的收缩、皱纹现象或使材料产生应力,因此在征得监理工程师的同意后,应对铺设完的HDPE土工膜及时进行焊接,经检验合格后,铺设保护材料。HDPE土工膜在焊接过程中,应及时请监理工程师对操作程序、铺设和焊接质量进行检查,发现有质量问题应及

10、时修补。土工膜中间平台锚固沟及坡顶锚固沟不应有树根及较大颗粒杂物。铺设完毕后,其上进行其它工艺施工前,须进行阶段性验收,验收结果成为最终验收的凭证。HDPE土工膜焊接位置及焊接技术的要求:边坡上土工膜焊接布置时,方向应为顺坡,边坡横向搭接缝位置应离开坡面底的边线1.5米以上。在焊接设备焊接的试样未通过试焊检查或监理工程师确认之前,不得开始正式焊接。焊接前必须将土工膜表面灰土、污物等异物清洁干净。(4)不得使用任何溶剂或粘连剂,除特殊情况下经监理工程师同意并有书面材料方可操作。两焊接土工膜的重叠部分不得少于10cm。若环境温度低于5。C或高于40。C时,施工单位应提供与规定温度范围内同等焊接质量

11、的书面说明,并请监理工程师确认后,方可进行施工。凡是能采用熔焊设备的区域必须采用熔焊工艺,挤出式焊接仅使用在修复(如修补孔洞)、补强(如丁字缝),且熔焊设备达不到的地方。(8)接缝焊接完成后,应及时请监理工程师对接缝及未焊区域进行检查,对有异议之处及时抽样测试,并及时进行修补。对检验合格部分应及时覆盖保护层,在未出测试结果之前不得覆盖保护层。(9)焊缝联结强度应大于母材料强度。(10)施工现场应具备足够焊接设备,确保焊接施工连续进行。(11)施工现场应配有检测实验室,并配备有必要的检测设备,且现场检测应对HDPE土工膜焊缝进行非破坏性试验(如充气和真空试验等)和破坏性试验(如剪切、剥离试验等)

12、。(12)焊接现场检测完毕,应立即对检测时所做的充气打压穿孔全部用挤出焊接法补堵。(13)对于虚焊、漏焊的接缝应及时补焊,并应对补焊部进行真空检测。(14)施工单位必须有完善的施工组织计划,根据施工现场、HDPE土工膜卷材的尺寸进行合理布置材料,减少防渗膜的损耗。(15)搭接缝按施工规范要求,沿坡度方向,坡度上方的土工膜,必须压住下方的土工膜。(16)防渗系统工程施工完成后,应对防渗系统进行全面的渗漏检测确认合格。焊缝检测充气法:焊缝为双条,两条之间留有约IOmm的空腔,将待测段两端封死,插入气针,充气至0.2MPa0.25MPa,关闭阀门保持2-5in,观察真空表,如气压下降在10%以内,表

13、明焊缝合格,否则要查找原因及时修补。士工布:1、土工布铺设前,安装单位须提供土工布的铺设和连接平面图。并须得到监理工程师的同意。2、土工布连接缝须与坡面线平行,与坡脚平行或可能存在应力的部位,水平接缝的距离须大于1.5m。3、土工布与边坡和构筑物连接处应结合良好。4、土工布的搭接根据本场地实际地形及使用功能可采用自然搭接、缝接和焊接等搭接方式。5、土工布连接若为缝合连接,最小重叠宽度不小于0.1m;若采用热粘连接则最小重叠宽度为0.2m。缝合线须采用与土工布材质相同或高于的材料,并具有明显的色彩,缝合线采用抗化学破坏和紫外线照射能力更强的材质;若采用自然搭接,土工布的最小重叠宽度不小于O.2m

14、o6、损坏和修补须满足以下技术要求:(1)修补孔洞或裂缝的补丁材料应和土工布材质一致。(2)补丁应延伸到受损土工布范围外至少30cmo(3)在填埋场底部,若土工布裂口超过卷材宽度的10%,须将损坏的部分切除,然后将两土工布连接;若在坡面上,裂口超过卷材宽度10%,须将该卷土工布取走,并用新的一卷替换。7、土工布铺设完毕后,其上继续铺设其它防渗材料前,须进行阶段性验收,验收结果成为最终验收的凭证。复合土工排水网:本工程复合土工排水网采用手提式封包机缝合。先把相邻的复合土工排水网下面一层土工布采用搭接方式连接。然后手提式封包机进行缝合。复合土工排水网铺设的基本要求:(1)复合土工排水网水流方向为纵

15、向(沿着材料卷的长度方向),复合土工排水网长度方向必须沿水流的方向铺设Q复合土工排水网表面不能有油渍、燃料或喷溅的化学斑点。(2)缝合线采用抗化学破坏、紫外线照射能力与土工布相同或超过土工布的材质Q损坏和修补须满足以下技术要求:1 用来补洞或补裂缝的补丁材料应和土工布材质一致。2 补丁应延伸到受损土工布范围外至少300mmo3 若复合土工排水网裂口超过卷材宽度的1跳,须将损坏的部分切除,然后用复合土工排水网连接修补;若在坡面上,裂口超过卷材宽度的10%,须将该卷复合土工排水网移除,并用新的一卷代替。复合土工排水网安装完毕后,应对施工表面进行检查,将可能穿刺复合土工排水网的物体清理掉。4 复合土工排水网铺设完毕后,其上进行其它工艺施工前,须进行阶段性验收,验收结果成为最终验收的凭证。2.4.原材料质量控制进场的材料必须有厂家提供的合格证书,性能及特性指标和使用说明,材料进场后,随机抽取材料对其性能指标委托第三方检测机构检测,复测结果全部合格后方可使用。第三章工程质量保证措施1、严格执行国家施工验收规范,质量检验评定标准,遵守国家有关法规,保证按国家施工验收规范和优质工程标准组织施工,按质量检验评定标准

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
