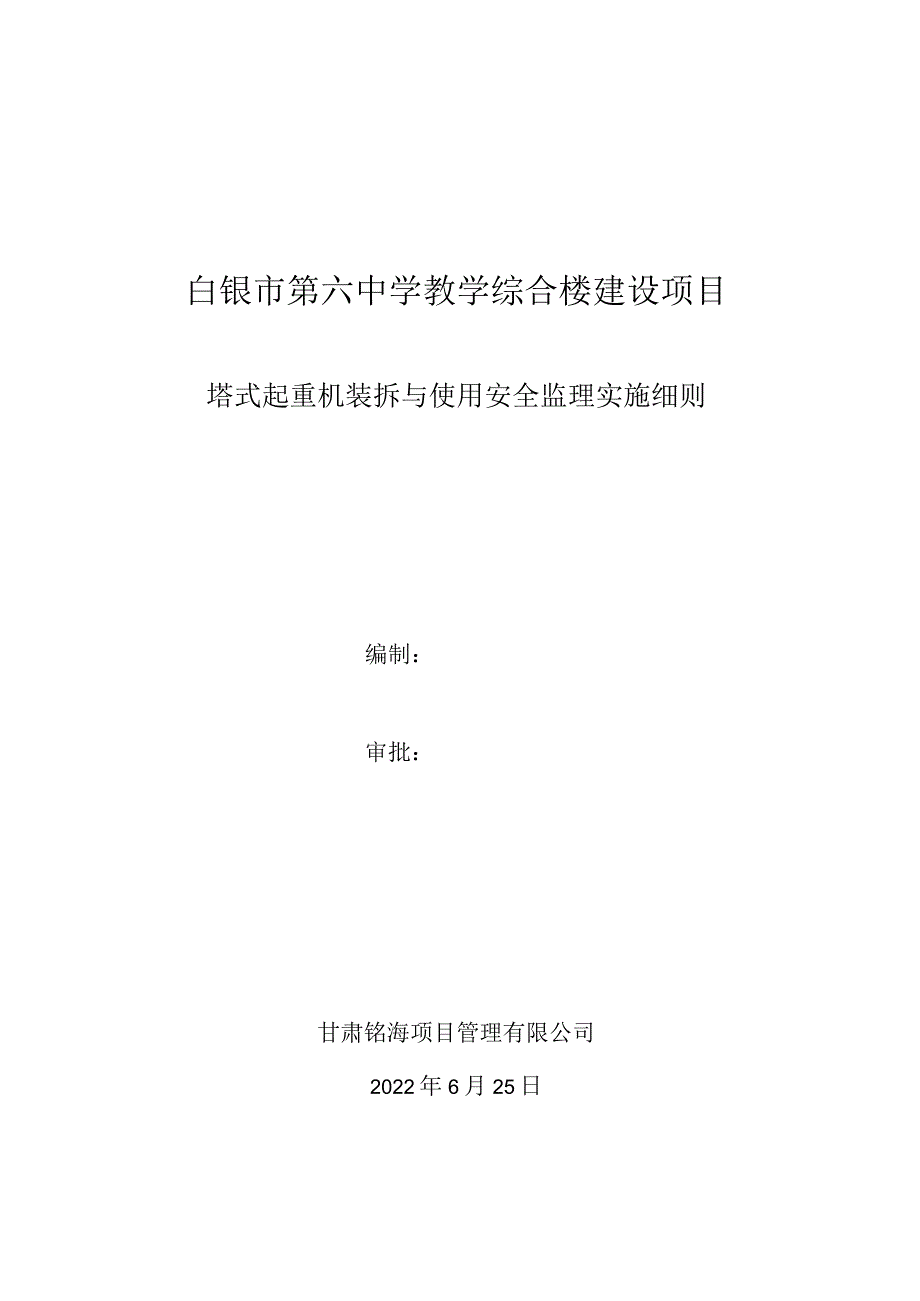

《塔式起重机装拆与使用安全监理实施细则.docx》由会员分享,可在线阅读,更多相关《塔式起重机装拆与使用安全监理实施细则.docx(7页珍藏版)》请在第壹文秘上搜索。

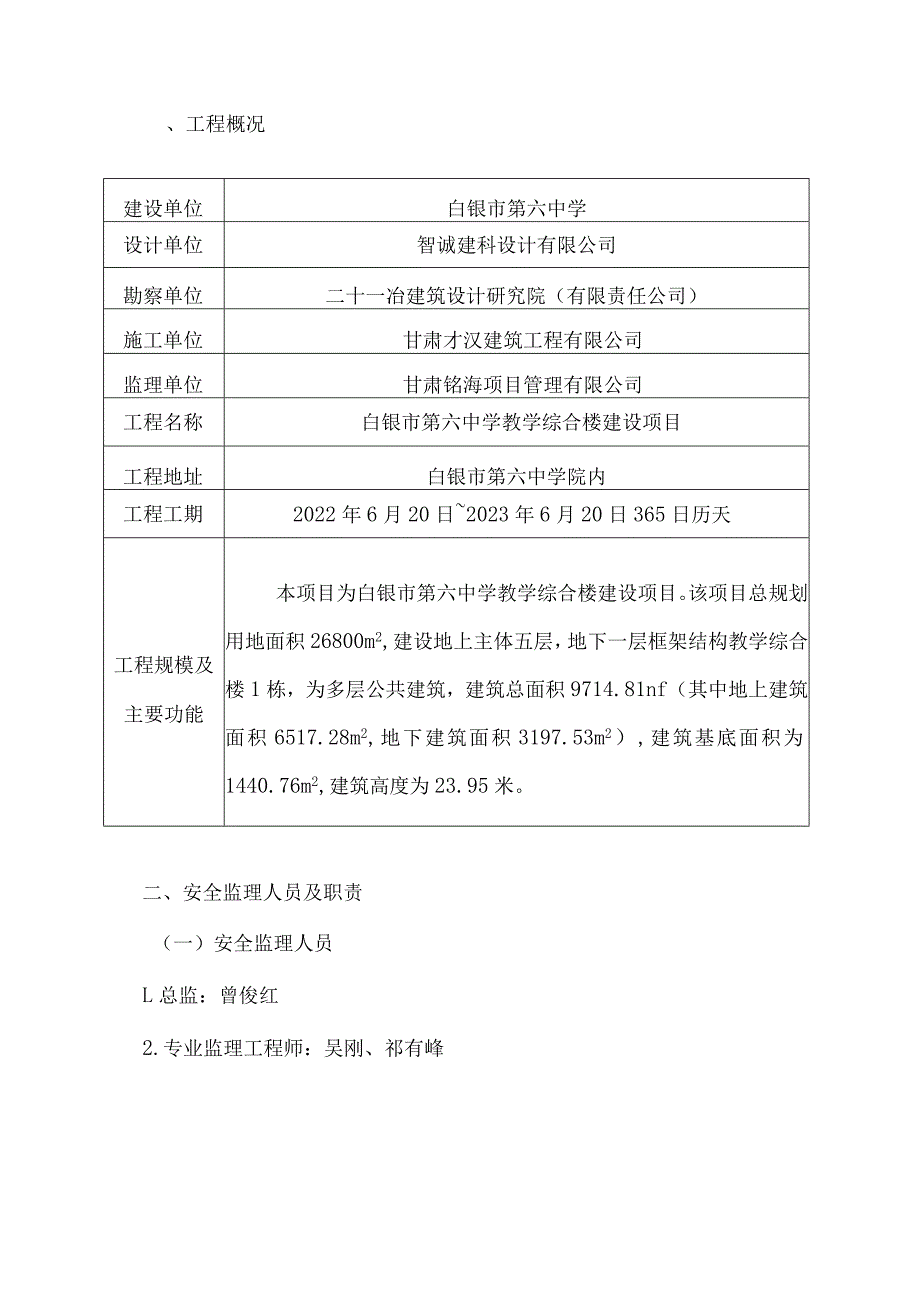

1、白银市第六中学教学综合楼建设项目塔式起重机装拆与使用安全监理实施细则编制:审批:甘肃铭海项目管理有限公司2022年6月25日、工程概况建设单位白银市第六中学设计单位智诚建科设计有限公司勘察单位二十一冶建筑设计研究院(有限责任公司)施工单位甘肃才汉建筑工程有限公司监理单位甘肃铭海项目管理有限公司工程名称白银市第六中学教学综合楼建设项目工程地址白银市第六中学院内工程工期2022年6月20日2023年6月20日365日历天工程规模及主要功能本项目为白银市第六中学教学综合楼建设项目。该项目总规划用地面积26800m2,建设地上主体五层,地下一层框架结构教学综合楼1栋,为多层公共建筑,建筑总面积9714

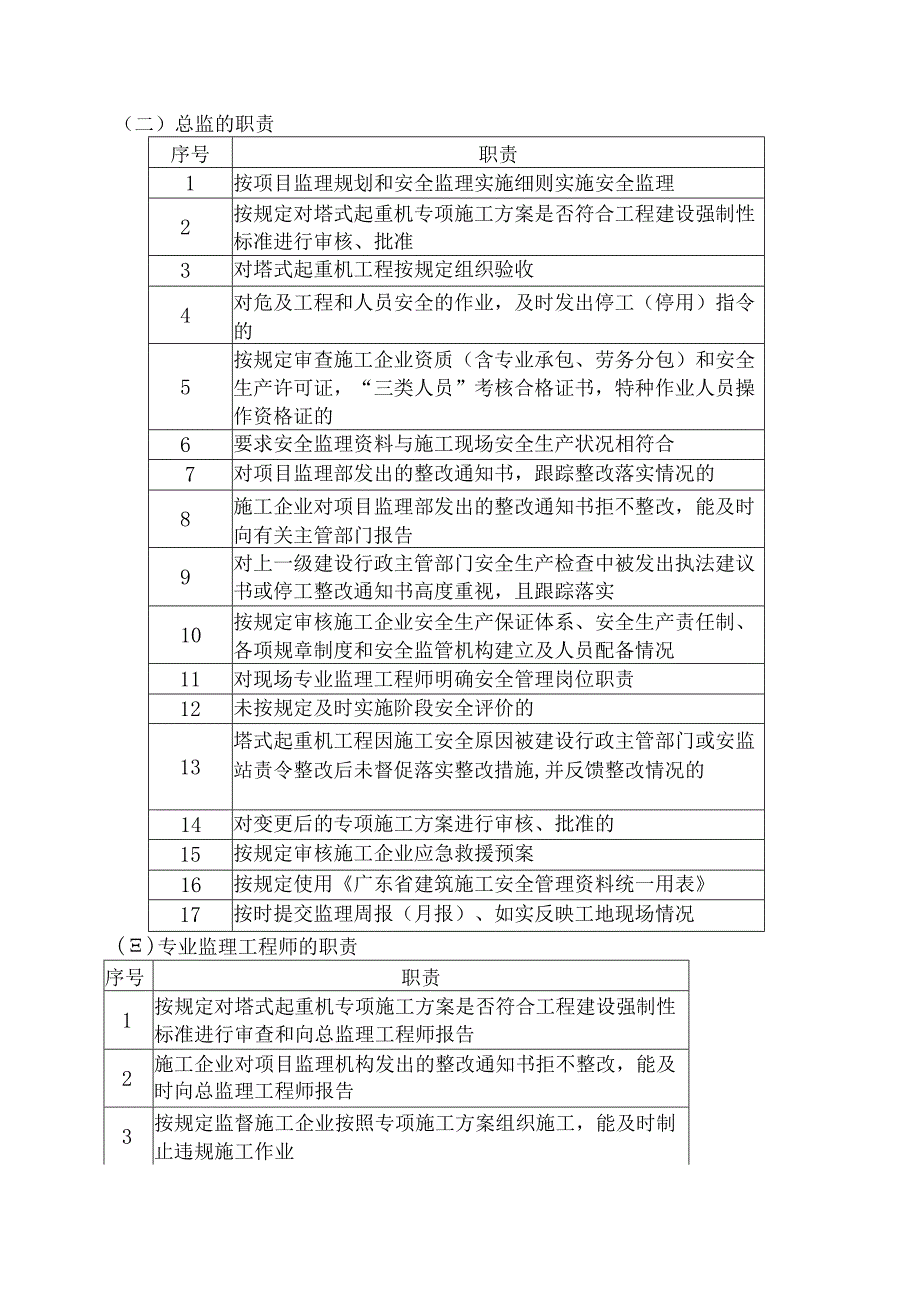

2、.81nf(其中地上建筑面积6517.28m2,地下建筑面积3197.53m2),建筑基底面积为1440.76m2,建筑高度为23.95米。二、安全监理人员及职责(一)安全监理人员L总监:曾俊红2.专业监理工程师:吴刚、祁有峰(二)总监的职责序号职责1按项目监理规划和安全监理实施细则实施安全监理2按规定对塔式起重机专项施工方案是否符合工程建设强制性标准进行审核、批准3对塔式起重机工程按规定组织验收4对危及工程和人员安全的作业,及时发出停工(停用)指令的5按规定审查施工企业资质(含专业承包、劳务分包)和安全生产许可证,“三类人员”考核合格证书,特种作业人员操作资格证的6要求安全监理资料与施工现场
3、安全生产状况相符合7对项目监理部发出的整改通知书,跟踪整改落实情况的8施工企业对项目监理部发出的整改通知书拒不整改,能及时向有关主管部门报告9对上一级建设行政主管部门安全生产检查中被发出执法建议书或停工整改通知书高度重视,且跟踪落实10按规定审核施工企业安全生产保证体系、安全生产责任制、各项规章制度和安全监管机构建立及人员配备情况11对现场专业监理工程师明确安全管理岗位职责12未按规定及时实施阶段安全评价的13塔式起重机工程因施工安全原因被建设行政主管部门或安监站责令整改后未督促落实整改措施,并反馈整改情况的14对变更后的专项施工方案进行审核、批准的15按规定审核施工企业应急救援预案16按规定
4、使用广东省建筑施工安全管理资料统一用表17按时提交监理周报(月报)、如实反映工地现场情况()专业监理工程师的职责序号职责1按规定对塔式起重机专项施工方案是否符合工程建设强制性标准进行审查和向总监理工程师报告2施工企业对项目监理机构发出的整改通知书拒不整改,能及时向总监理工程师报告3按规定监督施工企业按照专项施工方案组织施工,能及时制止违规施工作业4对塔式起重机工程进行旁站、巡查,并做好安全检查记录5按规定核查施塔式起重机的验收手续6督促施工企业按规定和标准定期对施工现场进行检查和对存在问题作出处理的7未按规定检查塔式起重机安全标志和安全防护措施是否符合强制性标准要求8及时参加阶段安全评价三、监
5、理依据1 .建设工程安全生产管理条例(国务院令第393号)2 .特种设备安全监察条例(国务院令第373号、根据国务院令第549号修订)3 .建设部危险性较大的分部分项工程安全管理办法(住建201837号)4 .建设部建筑起重机械安全监督管理规定(部令第166号)5 .塔式起重机安全规程(GB5144-2006)6 .塔式起重机操作使用规程(JG/T100-1999)7 .建筑施工安全检查标准(JGJ59-2011)10施工现场机械设备检查技术规程(JGJ160-2008)四、塔吊技术性能QTZ63(5013)技术性能表机构工作级别起升机构M5回转机构M4牵引机构M4起升高度倍率固定附着a=24
6、0140a=44070最大起重量6幅度(米)最大幅度(米)4550最小Ij昌度(米)2起升机构速度倍率24起重量(t)331.5663速度8.540804.252040电机YZTD225M4832-24245.4KW-1410710150rmin回转机构转速电机型号功率转速0.6rpmYZR132M1-62*2.2KW908转/分牵引机构速度电机型号功率转速40.5/20米/分YDEJ132S-4/8-B53.3/2.2KW908转/分续QTZ63(5013)技术性能表平衡重臂长重量(吨)45m1150m12总功率31.7KW(不包括顶升电机)工作温度-20C40架设允许风速不大于4级风工作允
7、许风速不大于6级风重量自重结构吨25.8(独立高)机构吨1.9整机独立式吨39.7(加配重)附着式吨68(加配重)五、安全监理要点1 .行业监督管理措施(1)塔机安装、顶升、拆除必须编制专项施工方案;起重量300kN及以上的塔机安装工程和高度20Om及以上内爬塔机的拆除工程,专项施工方案应通过专家组的论证,并有论证报告。(2)塔机应在建设安全监督机构办理备案手续,领取建筑施工起重机械登记证;塔机安装前安装单位应向建设安全监督机构办理安装告知、安装检验合格后领取使用登记手续。(3)塔机安装、顶升、拆除作业的具体日期和时间应向工程项目监理和建设安全监督机构报告。(4)塔机投入使用前,应进行专业安全
8、检测和验收,在安全检测合格报告签发后30天内,凭检测报告和现场综合验收手续到安全监督机构领取建设工程起重机械使用登记牌。(5)每台塔机均配备建筑施工塔式起重机履历手册。塔机每次的安装、顶升加节、拆除等均由责任单位作出记录;塔机的定期保养、设备大修、设备改造、设备和人身事故也应作出记录。2 .塔机装、拆作业现场的监管措施(I)塔机安装施工队伍及安装的设备必须与安装告知回执登记内容一致。塔机拆除和顶升加节作业原则上由原安装施工队负责,施工队伍要具备相应资质,特种作业人员要具有相应资格。(2)作业现场应设施工现场起重设备安装(拆除)作业公示牌。施工现场应有安装作业指挥人,负责施工作业的统一组织指挥及
9、承担施工安全的主要责任。(3)作业范围应设警戒线并有专人监护。(4)安装拆除特种作业人员必须具备相应的资格持证上岗。(5)在地面辅助吊装的外借汽车吊机,租赁单位必须具备起重吊装业务的经营资格,汽车吊机必须证照齐全,汽车吊机操作员必须具有相应资格持证上岗。(6)禁止在四级风及以上的天气和晚上作业。3 .现场环境和安全生产条件(1)禁止把基坑支护桩兼作塔吊基础支承桩使用。(2)在深基坑支护结构边缘安装塔吊,必须征得基坑工程技术负责人同意。(3)确保拟安装塔吊的360。回转空间,与架空高压配电线路及邻近建(构)筑物应保持安全距离。(4)严禁把塔机塔身作为其他物体支撑或承载体。(5)塔机基础节不得泡水或堆积杂物。(6)塔机作业时起吊物不得经过公共场所和邻近建筑物的上空。(7)塔机司机、司索、指挥工必须具备相应的资格持证上岗。(8)现场资料应能反映塔机运行、交接班记录,每日保养记录;并应及时填写建筑施工塔式起重机履历手册。
