22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx

上传人:p** 文档编号:704394 上传时间:2024-01-18 格式:DOCX 页数:8 大小:262.96KB
下载 相关 举报
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第1页
第1页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第2页
第2页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第3页
第3页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第4页
第4页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第5页
第5页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第6页
第6页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第7页
第7页 / 共8页
22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx》由会员分享,可在线阅读,更多相关《22426 天津宝能科技广场工程总进度计划编制说明(天选打工人).docx(8页珍藏版)》请在第壹文秘上搜索。

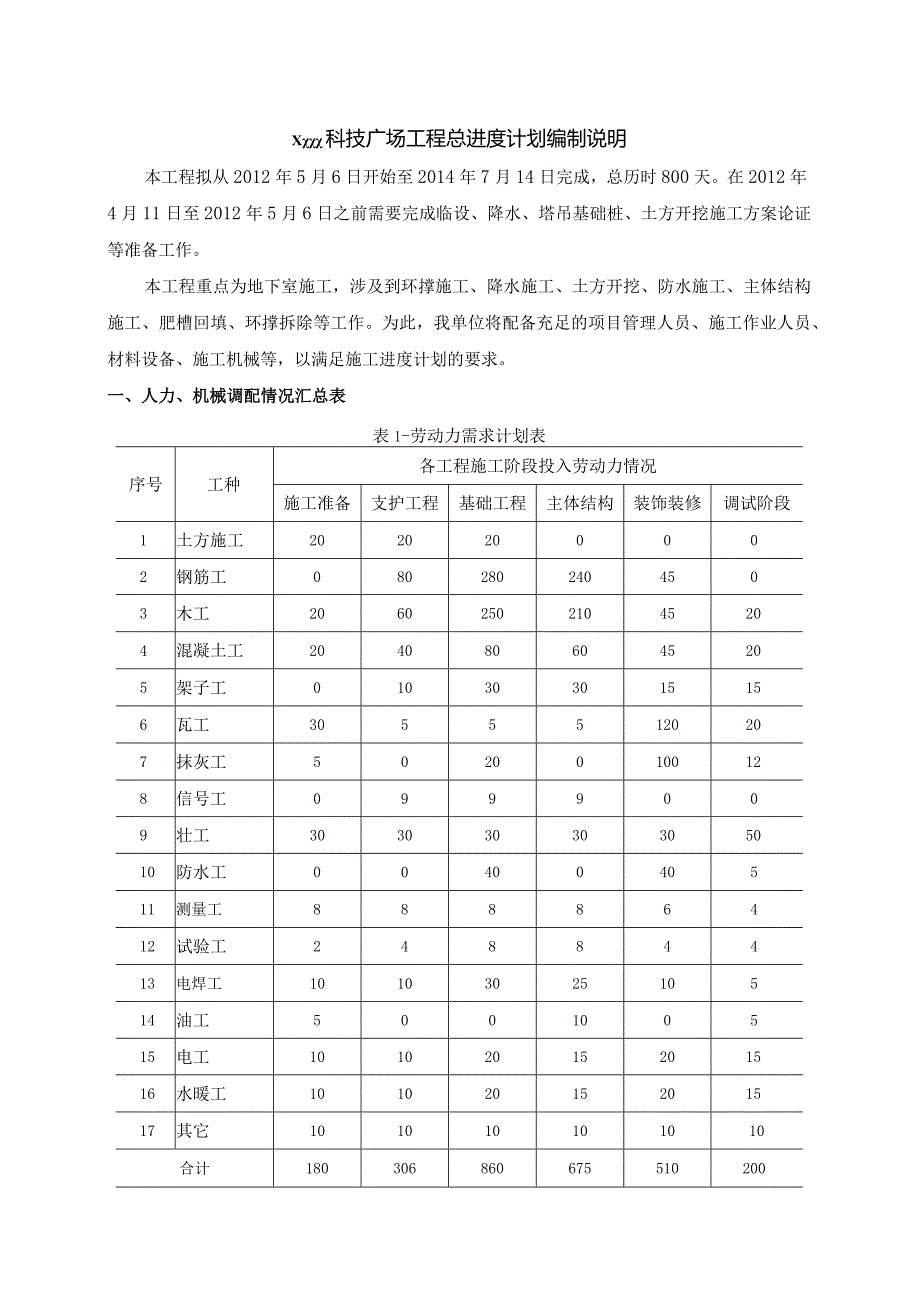

1、X科技广场工程总进度计划编制说明本工程拟从2012年5月6日开始至2014年7月14日完成,总历时800天。在2012年4月11日至2012年5月6日之前需要完成临设、降水、塔吊基础桩、土方开挖施工方案论证等准备工作。本工程重点为地下室施工,涉及到环撑施工、降水施工、土方开挖、防水施工、主体结构施工、肥槽回填、环撑拆除等工作。为此,我单位将配备充足的项目管理人员、施工作业人员、材料设备、施工机械等,以满足施工进度计划的要求。一、人力、机械调配情况汇总表表1-劳动力需求计划表序号工种各工程施工阶段投入劳动力情况施工准备支护工程基础工程主体结构装饰装修调试阶段1土方施工2020200002钢筋工0

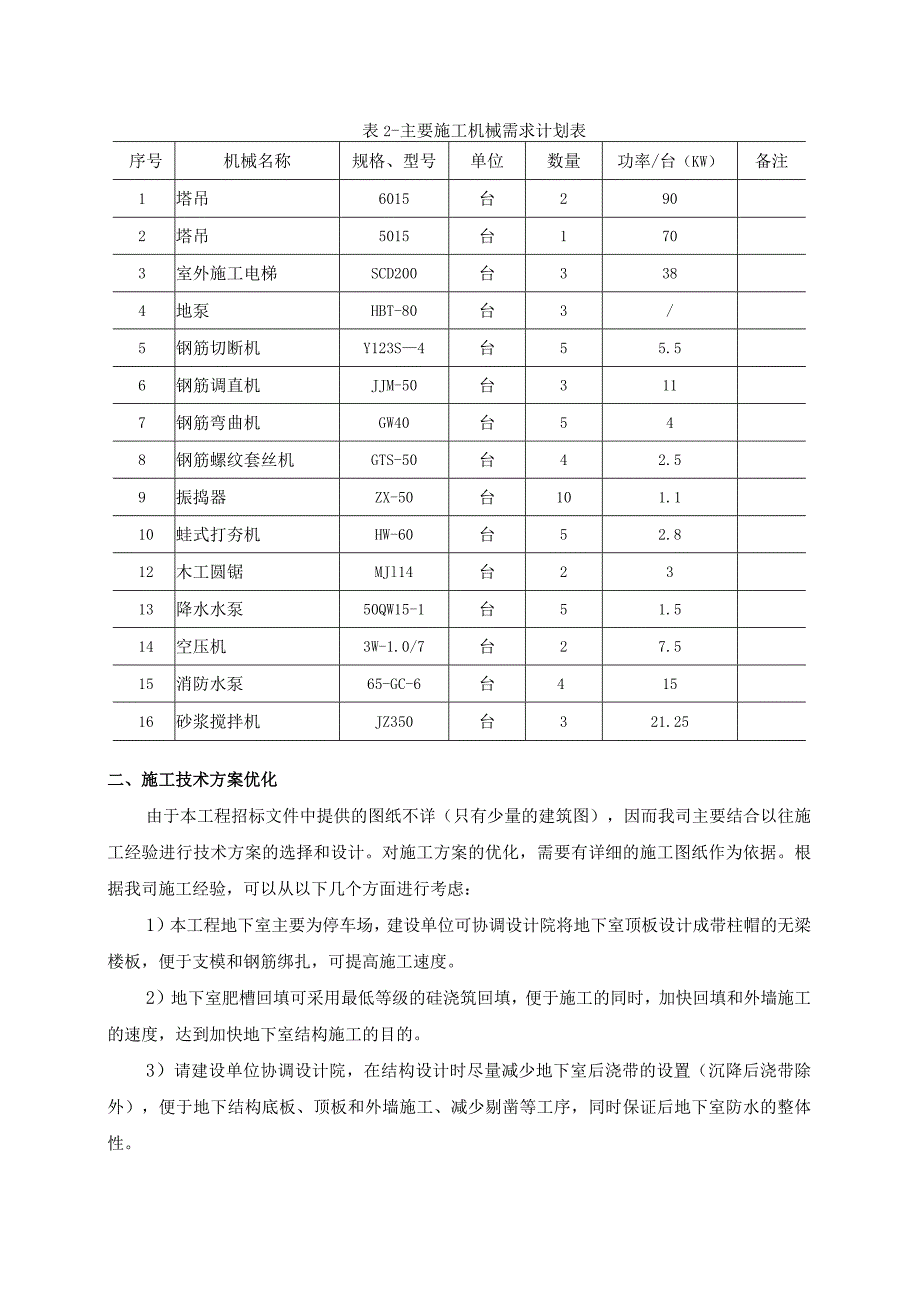

2、802802404503木工206025021045204混凝土工2040806045205架子工010303015156瓦工30555120207抹灰工50200100128信号工0999009壮工30303030305010防水工0040040511测量工88886412试验工24884413电焊工1010302510514油工500100515电工10102015201516水暖工10102015201517其它101010101010合计180306860675510200表2-主要施工机械需求计划表序号机械名称规格、型号单位数量功率/台(KW)备注1塔吊6015台2902塔吊5015

3、台1703室外施工电梯SCD200台3384地泵HBT-80台3/5钢筋切断机Y123S4台55.56钢筋调直机JJM-50台3117钢筋弯曲机GW40台548钢筋螺纹套丝机GTS-50台42.59振捣器ZX-50台101.110蛙式打夯机HW-60台52.812木工圆锯MJl14台2313降水水泵50QW15-1台51.514空压机3W-1.0/7台27.515消防水泵65-GC-6台41516砂浆搅拌机JZ350台321.25二、施工技术方案优化由于本工程招标文件中提供的图纸不详(只有少量的建筑图),因而我司主要结合以往施工经验进行技术方案的选择和设计。对施工方案的优化,需要有详细的施工图

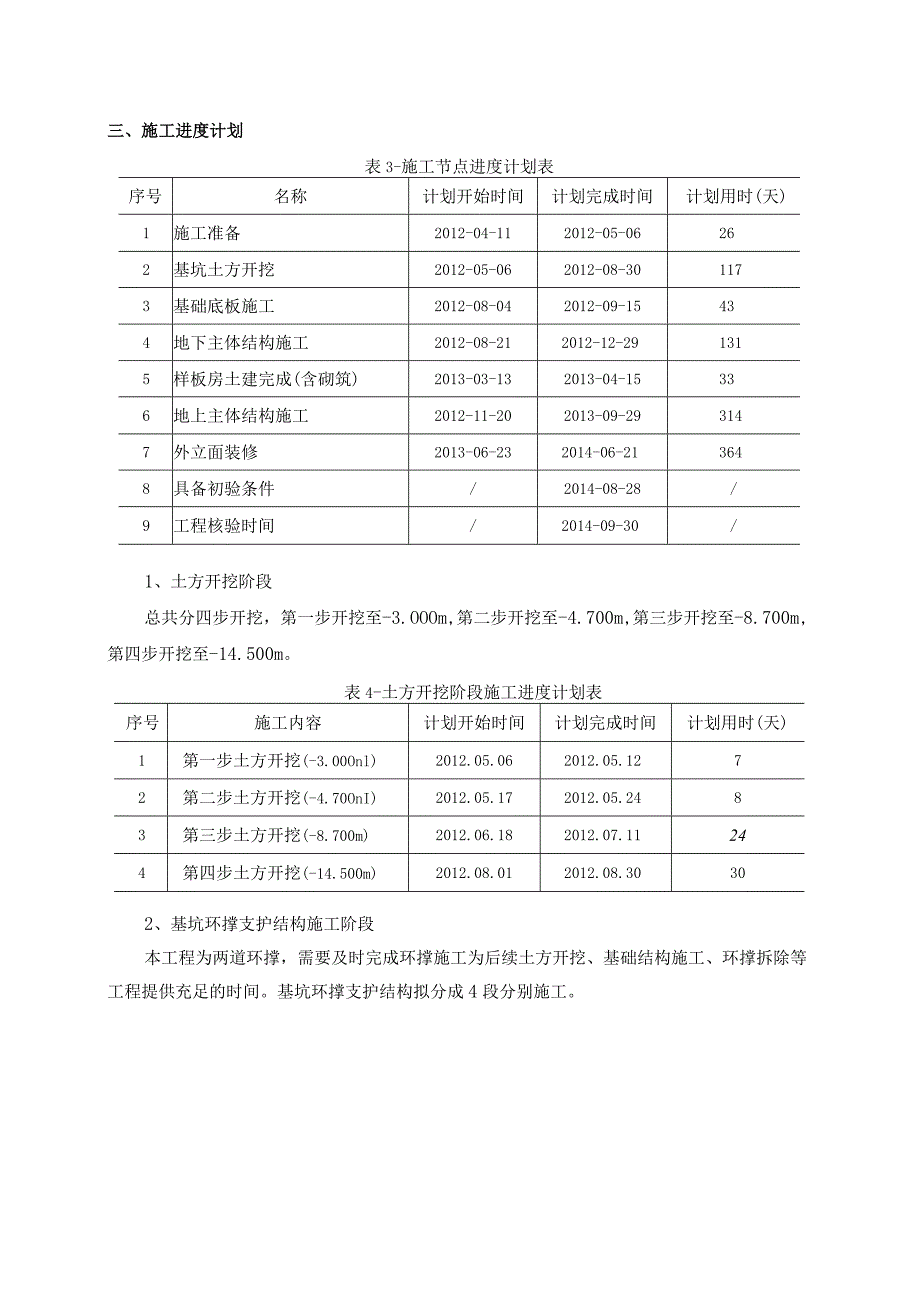

4、纸作为依据。根据我司施工经验,可以从以下几个方面进行考虑:1)本工程地下室主要为停车场,建设单位可协调设计院将地下室顶板设计成带柱帽的无梁楼板,便于支模和钢筋绑扎,可提高施工速度。2)地下室肥槽回填可采用最低等级的硅浇筑回填,便于施工的同时,加快回填和外墙施工的速度,达到加快地下室结构施工的目的。3)请建设单位协调设计院,在结构设计时尽量减少地下室后浇带的设置(沉降后浇带除外),便于地下结构底板、顶板和外墙施工、减少剔凿等工序,同时保证后地下室防水的整体性。三、施工进度计划表3-施工节点进度计划表序号名称计划开始时间计划完成时间计划用时(天)1施工准备2012-04-112012-05-062

5、62基坑土方开挖2012-05-062012-08-301173基础底板施工2012-08-042012-09-15434地下主体结构施工2012-08-212012-12-291315样板房土建完成(含砌筑)2013-03-132013-04-15336地上主体结构施工2012-11-202013-09-293147外立面装修2013-06-232014-06-213648具备初验条件/2014-08-28/9工程核验时间/2014-09-30/1、土方开挖阶段总共分四步开挖,第一步开挖至-3.OOOm,第二步开挖至-4.700m,第三步开挖至-8.700m,第四步开挖至-14.500m。表

6、4-土方开挖阶段施工进度计划表序号施工内容计划开始时间计划完成时间计划用时(天)1第一步土方开挖(-3.00Onl)2012.05.062012.05.1272第二步土方开挖(-4.70OnI)2012.05.172012.05.2483第三步土方开挖(-8.700m)2012.06.182012.07.11244第四步土方开挖(-14.500m)2012.08.012012.08.30302、基坑环撑支护结构施工阶段本工程为两道环撑,需要及时完成环撑施工为后续土方开挖、基础结构施工、环撑拆除等工程提供充足的时间。基坑环撑支护结构拟分成4段分别施工。图1-基坑环撑支护结构平面分区示意图表5-环

7、撑施工阶段进度计划表序号施工内容计划开始时间计划完成时间计划用时(天)1冠梁(顶标高-2.50Om)2012.05.072012.05.16102第一道环撑(顶标高-3.90OnI)2012.05.192012.06.03163第二道环撑(顶标高-7.70Onl)2012.06.242012.07.17243、地下主体结构施工阶段按图纸和工程特点将本工程拟分成A区、B区和C区,其中主楼为A区(22层),副楼为B区(16层),裙房为C区(2层)。基础底板施工阶段:A区分2个段;B区分2个段;C区分3个段。图2-基础底板施工阶段分区示意图地下室施工阶段:A区分4个段;B区分4个段;C区分8个段。图

8、3-地下室主体结构施工阶段分区示意图B-3B区分4个段;C区分8个段;图4-A座和裙房C地上12层结构分区示意图地上2层以上施工阶段:A区分4个段;B区分4个段。地下室施工阶段采用顶板与墙体一起浇筑的施工方式。关于结构施工队伍配置说明:选择两个结构队伍施工,其中A区和C区的1、2段为一个结构队施工;B区和C区的3段为另外一个结构队施工。表6-基础底板和地下室结构施工阶段进度计划表序号施工内容计划开始时间计划完成时间计划用时(天)1基础底板施工2012-08-042012-09-15432地下3层结构施工2012.08.212012.10.11523第一步防水及肥槽回填2012.09.15201

9、2.10.14304第二道环撑拆除及清理2012.09.152012.11.10575地下2层结构施工2012.09.292012.11.14566第二步防水及肥槽问填2012.11.062012.11.27227第一道环撑拆除及清理2012.11.062012.12.24458地下1层结构施工2012.11.072012.12.29243、地上主体结构施工阶段地上1-2层施工阶段:A区分4个段;图5-B座和裙房C地上12层结构分区示意图图6-座地上2层以上结构施工分区示意图图7-B座地上2层以上结构施工分区示意图地上结构及外立面装修施工节点:表7-地上结构及外立面装修施工进度计划表序号施工内

10、容计划开始时间计划完成时间计划用时(天)1A座22层主楼首层结构2012.11.202013.01.02442A座22层主楼4层样板间2013.03.052013.04.15303A座2-22层主楼结构封顶2013.01.012013.09.29272(含春节)4A座22层主楼外立面2014.01.132014.06.211605B座16层副楼首层结构2012.12.272013.01.12176B座2T6层副楼结构封顶2013.03.012013.08.09162(不含春节)7B座16层副楼外立面2013.12.012014.03.101008C座2层裙楼首层结构2012.12.312013

11、.01.16179C座2层裙楼结构封顶2013.01.152013.01.31175、二次结构尽早确定二次结构分隔墙的定位和做法,待施工至地上5层时插入二次结构的施工,为后续工序的施工时间创造条件。6、幕墙施工主楼、副楼建议在屋面完成后进行外立面的装修施工;裙房在结构施工完成、屋面装修完成后插入吊篮安装和幕墙施工。7、电气专业二次结构配管随砌筑施工进行;其他后续工程适时插入。8、水暖专业给水、排水、消防系统与二次结构施工交叉进行;雨水系统在结构封顶后适时插入。9、电梯工程垂直电梯必须待结构封顶后插入机房装修施工,后续安装施工由分包队适时安排。10、通风专业先地下,后地上;先裙房后主楼,通风系统

12、与水电及二次结构施工交叉进行。11、关于专业招标和设备订货需要建设单位前期定位准确,确定部分设备,便于现场洞口预留、预埋,为后期减少修改。本工程的施工进度计划未考虑不可抗力和非施工方原因造成的施工延误等因素。四、模板体系周转材料配置部署1、基础施工阶段A区的施工范围配置1个段的材料(A区2段),B区范围的施工配置1个段的材料(B区1段),C区范围的施工配置2个段的材料(C区2段和C区3段)。2、地下结构施工阶段(1)墙体和框架柱:A区施工范围配置2个段的材料(A区2段和A区4段);B区范围的施工配置2个段的材料(B区2段和A区3段);C区范围的施工配置4个段的材料(C区2段、C区5段、C区1段和C区7段)。(2)顶板:顶板周转材料按地下负3层和负2层共2层工程量满配。3、地上结构施工阶段(非标准层)(1)墙体和框架柱:A区施工范围配置2个段的材料(A区2段和A区4段);B区范围的施工配置2个段的材料(B区1段和B区2段);C区范围的施工配置4个段的材料(C区2段、C区5段、C区1段和C区3段)。(2)顶板:顶板周转材料按2层工程量满配。4、地上结构施工阶段(标准层)(1)墙体和框架柱:A区施工的范围配置2个段的材料(A区2段和A区4段);B区范围的施工配置2个段的材料(B区1段和B区3段)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
