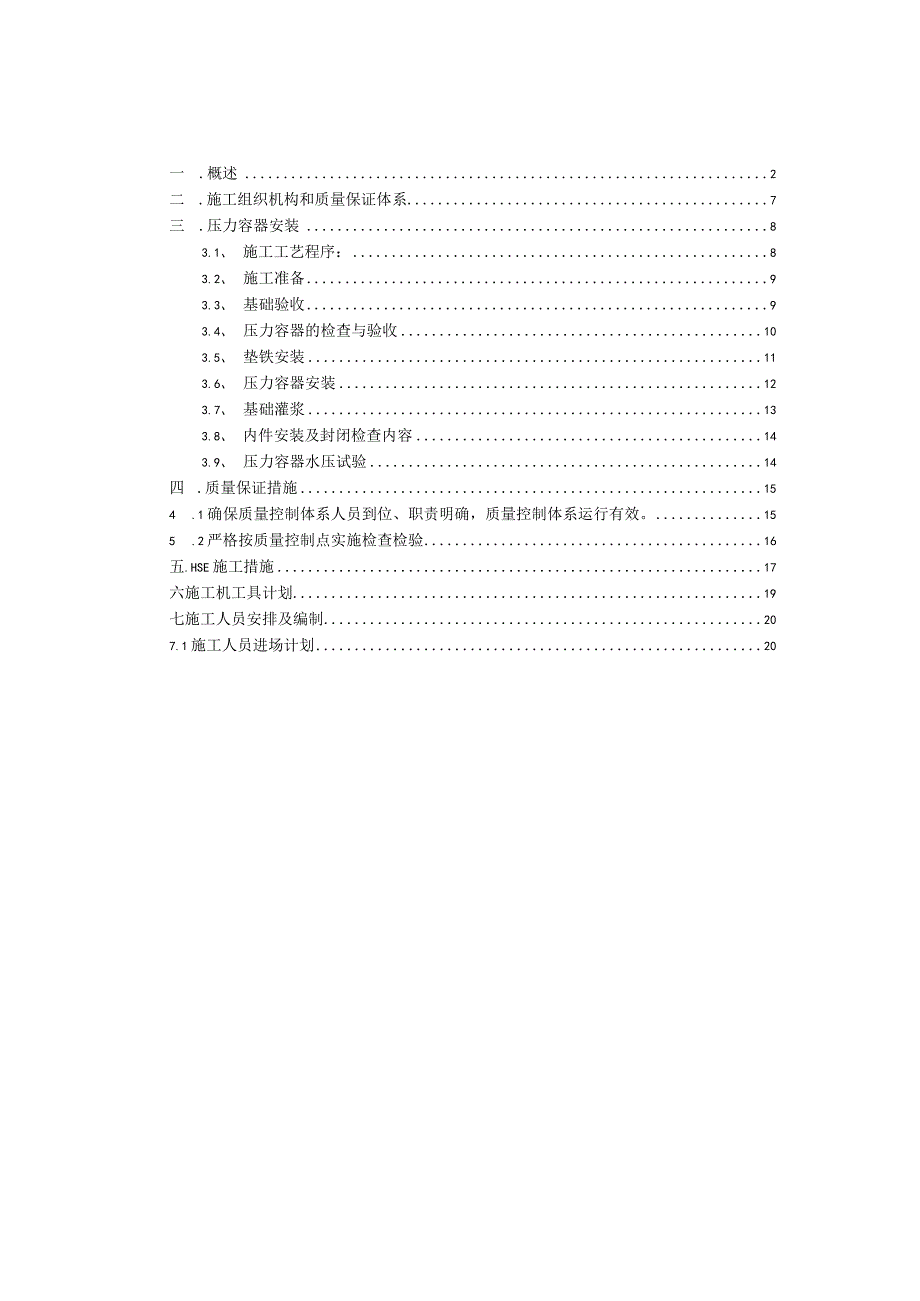

1、一 .概述2二 .施工组织机构和质量保证体系7三 .压力容器安装83.1、 施工工艺程序:83.2、 施工准备93.3、 基础验收93.4、 压力容器的检查与验收103.5、 垫铁安装113.6、 压力容器安装123.7、 基础灌浆133.8、 内件安装及封闭检查内容143.9、 压力容器水压试验14四 .质量保证措施154 .1确保质量控制体系人员到位、职责明确,质量控制体系运行有效。155 .2严格按质量控制点实施检查检验16五.HSE施工措施17六施工机工具计划19七施工人员安排及编制207.1施工人员进场计划20一概述1. BPA装置设备施工详见BPA装置设备施工方案。本方案仅对BPA

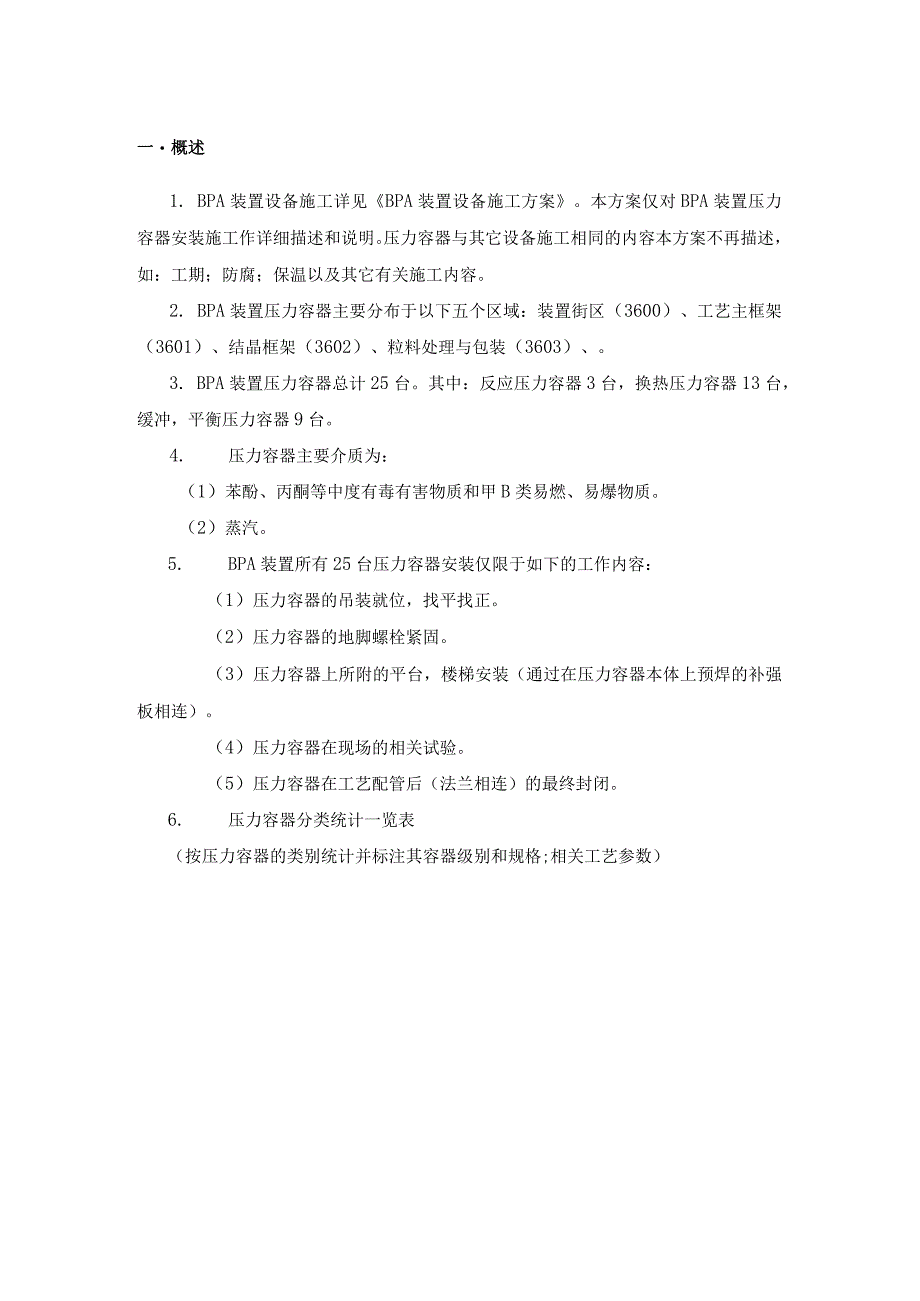

2、装置压力容器安装施工作详细描述和说明。压力容器与其它设备施工相同的内容本方案不再描述,如:工期;防腐;保温以及其它有关施工内容。2. BPA装置压力容器主要分布于以下五个区域:装置街区(3600)、工艺主框架(3601)、结晶框架(3602)、粒料处理与包装(3603)、。3. BPA装置压力容器总计25台。其中:反应压力容器3台,换热压力容器13台,缓冲,平衡压力容器9台。4. 压力容器主要介质为:(1)苯酚、丙酮等中度有毒有害物质和甲B类易燃、易爆物质。(2)蒸汽。5. BPA装置所有25台压力容器安装仅限于如下的工作内容:(1)压力容器的吊装就位,找平找正。(2)压力容器的地脚螺栓紧固。

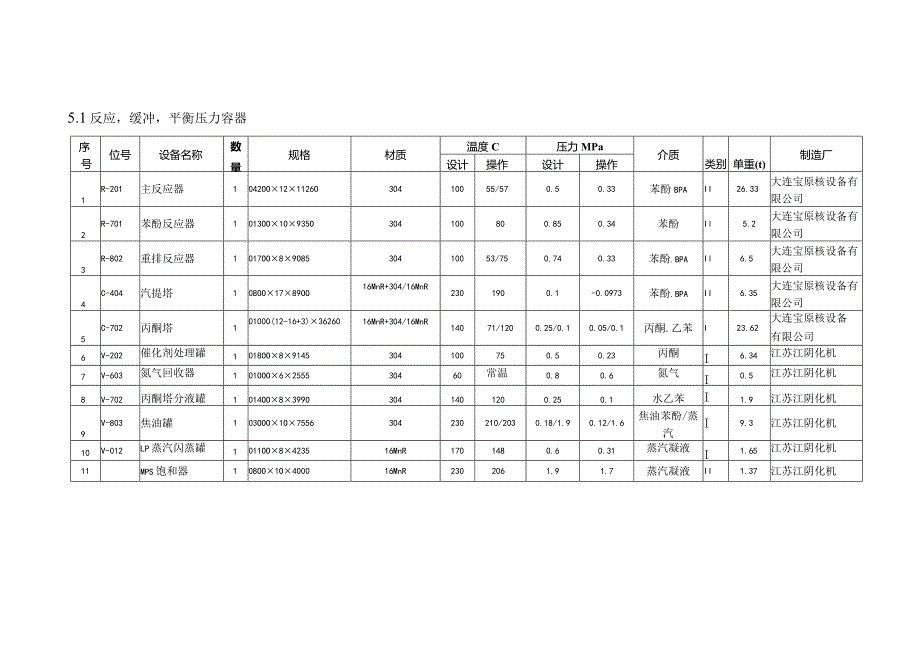

3、(3)压力容器上所附的平台,楼梯安装(通过在压力容器本体上预焊的补强板相连)。(4)压力容器在现场的相关试验。(5)压力容器在工艺配管后(法兰相连)的最终封闭。6. 压力容器分类统计一览表(按压力容器的类别统计并标注其容器级别和规格;相关工艺参数)5.1反应,缓冲,平衡压力容器序号位号设备名称数量规格材质温度C压力MPa介质类别单重(t)制造厂设计操作设计操作1R-201主反应器1042OO121126O30410055/570.50.33苯酚BPAII26.33大连宝原核设备有限公司2R-701苯酚反应器1013OO1O935O304100800.850.34苯酚Il5.2大连宝原核设备有限

4、公司3R-802重排反应器1017OO89O8530410053/750.740.33苯酚.BPAIl6.5大连宝原核设备有限公司4C-404汽提塔108OO1789OO16MnR+304/16MnR2301900.1-0.0973苯酚.BPAII6.35大连宝原核设备有限公司5C-702丙酮塔101000(12-16+3)3626016MnR+304/16MnR14071/1200.25/0.10.05/0.1丙酮.乙苯I23.62大连宝原核设备有限公司6V-202催化剂处理罐1018OO89145304100750.50.23丙酮I6.34江苏江阴化机7V-603氮气回收器101OOO62

5、55530460常温0.80.6氮气I0.5江苏江阴化机8V-702丙酮塔分液罐1014OO8399O3041401200.250.1水乙苯I1.9江苏江阴化机9V-803焦油罐103OOO1O7556304230210/2030.18/1.90.12/1.6焦油苯酚/蒸汽I9.3江苏江阴化机10V-012LP蒸汽闪蒸罐1011OO8423516MnR1701480.60.31蒸汽凝液I1.65江苏江阴化机11MPS饱和器108OO1O400016MnR2302061.91.7蒸汽凝液II1.37江苏江阴化机V-01312V-016汽提蒸汽分离罐103OO419753041701450.60.

6、31蒸汽I0.14江苏江阴化机5.2换热器类序号位号设备名称数量规格材质温度C压力MPa介质类别单重(t)制造厂设计操作设计操作壳管壳管壳管壳管壳管1E203A/B脱水塔预热器2040064500304160130136.6/98.372.7/1050.90.790.390.39苯酚双酚A苯酚内配BPAI1.34江苏江阴化机2E-204脱水塔再沸器1015OO12300016MnR304230160155/155136.4/138.40.7/FV0.1/FV0.44-0.0813水蒸气苯酚双酚AI11.450西安核设备3E-205脱水塔冷凝器109OO8502516MnR30414065104

7、.7/4533/41.50.1/FV0.65-0.0870.44苯酚丙酮冷却水I5.35江苏江阴化机4E-207水塔预热器102738.8450030412020043.8/100172.7/131.60.690.690.150.2苯酚丙酮水苯酚I0.820江苏江阴化机5E-309融化加热器104008398616MnR304230170173/173120/1501.18FV0.880.740.2中压蒸汽苯酚双酚AI1.26四平巨元换热设备6E-403熔融BPA冷却器1014/75012250516MnR304180210100/157173.3/1700.6/FV1.20.370.49蒸汽

8、凝液底压蒸汽苯酚BPAI0.940四平巨元换热设备7E-502不合格品加热器1035O8300016MnR304170170145/14578/1170.6/FV0.740.310.2蒸汽苯酚BPAI0.900江苏江阴化机8E-701水塔再沸器105OO143000304/3161.300240250/250207/2075.3FV0.25FV3.90.093高压蒸汽苯酚II1.85四平巨元换热设备9E-702丙酮塔再沸器1045O8300016MnR304170150145/145120/1200.6/FV0.25FV0.310.1蒸汽工艺水I1.150江苏江阴化机10E-706苯酚塔再沸器

9、101OOO10300016MnR304230200203/203173.2/173.21.9/FV0.1/FV1.6-0.0213中压蒸汽苯酚焦油II5.340西安核设备蒸汽E-707苯酚塔冷凝器101100/160016348016MnR304180200100/160171.4/167.30.7/FV0.1/FV0.510.024凝液底高出蒸苯酚I6.780四平巨元换热设备11汽12E-801苯酚蒸发器再沸器109OO12300016MnR304230200203.4/203.4169.6/174.31.9/FV0.1/FV1.6-0.0787中压蒸汽苯酚焦油II4.450西安核设备13

10、E-805裂解反应器再沸器10450144500304300240250/250210/2135.3/FV0.29/FV3.90.1高压蒸汽焦油1.875四平巨元换热设备二.施工组织机构和质保证体系2.1施工组织机构项目经理:陈文彬项目总工程师:邱可琦施工经理:屈勇飞质量经理:刘兴阳电仪质量控制工程师焊接质量控制工程师材料质量控制工程师钢结构质量控制工程师各专业施工队施工员各专业施工队质检员施工班组质检员各班组长2. 2压力容器施工质保体系2.3HSE保证体系三.压力容器安装3.1、 施工工艺程序:3.1.1、 反应,储存压力容器安装施工工艺程序施工准备一基础中间交接验收一设备进场清点验收(制

11、造资料复核确定)一吊装就位一粗找正一精找正一隐蔽前检查验收一二次灌浆一内件安装一封闭检查一安装验收3.1.2、 换热压力容器施工工艺程序施工准备一基础中间交接验收一设备进场清点验收(制造资料复核确定)一吊装就位一粗找正一水压试验(管程/壳程)一精找正一隐蔽前检查一二次灌浆一安装验收3.2、 施工准备3.2.1、 土建工程已施工完毕,设备基础已验收合格,并且有中间交接证书。3.2.2、 施工用机索具准备齐全,计量器具应经有关部门校验合格,精度满足施工要求。3.2.3、 施工现场运输和消防道路畅通,施工用水、电、气齐备,并能够保证连续施工的需要。3.2.4、 设备安装所需的有关技术软件资料应齐全。3.2.5、 图纸会审完毕,施工方案已获得批准,并进行施工技术交底。3.3、 基础验收3.3.1、 设备安装施工前,必须进行基础的交接验收。332、基础移交前,基础施工单位应提交基础质量合格证书、测量记录及其它施工技术资料。333、基础上应明显的画出标高基准线、纵横中心线以及地脚螺栓或预留孔的纵横中心线,相应的建、构筑物上应标有坐标轴线。334、对设备基础进行外观检查,不得有裂纹、蜂窝、空洞及露筋等缺陷存在。3.3.5、 需要二次灌浆的基础表面,应铲除麻面,麻

展开阅读全文
