《严重违章条款释义(监理部分).docx》由会员分享,可在线阅读,更多相关《严重违章条款释义(监理部分).docx(9页珍藏版)》请在第壹文秘上搜索。
1、国家电网有限公司严重违章条款释义(监理部分)二。二三年十月一、川类严重违章(4条)1【第一条】项目监理在旁站或巡视过程中,发现工程存在的触及“十不干”“现场停工五条红线”等严重安全事故隐患情况,未签发工程暂停令并报告建设单位。1【第二条】监理人员未经安全准入;监理项目部关键岗位人员不具备相应资格;总监理工程师兼任工程数量超出规定数量。2【第三条】三级及以上风险作业监理人员未按规定进行到岗到位管控,未开展旁站监理或缺少旁站记录。3【第四条】已实施的超过一定规模的危险性较大的分部分项工程专项施工方案,项目监理机构未审查。3附件1严重违章条款释义清单(监理部分)5严重违章条款释义(监理部分)一、川类

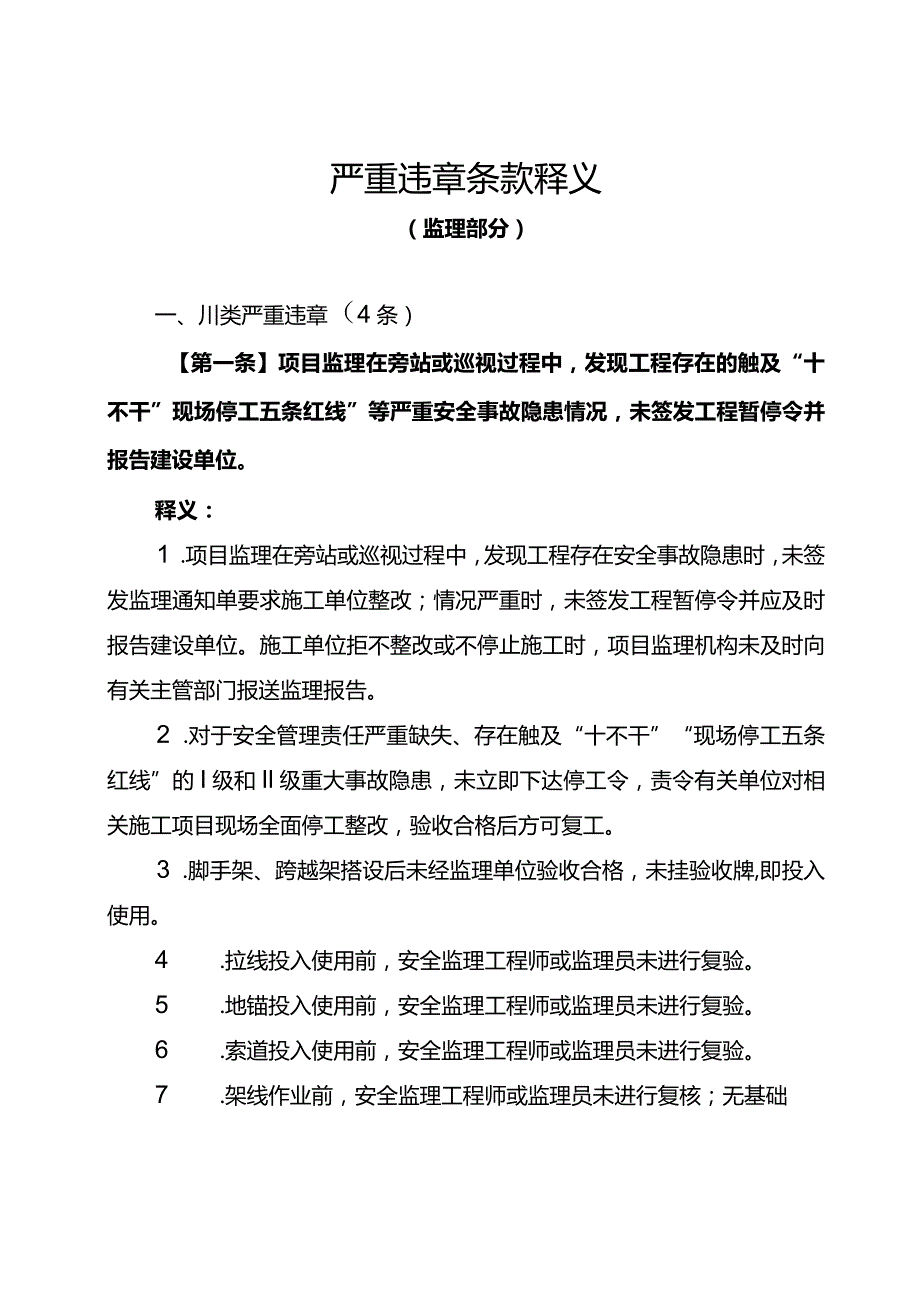

2、严重违章(4条)【第一条】项目监理在旁站或巡视过程中,发现工程存在的触及“十不干”现场停工五条红线”等严重安全事故隐患情况,未签发工程暂停令并报告建设单位。释义:1 .项目监理在旁站或巡视过程中,发现工程存在安全事故隐患时,未签发监理通知单要求施工单位整改;情况严重时,未签发工程暂停令并应及时报告建设单位。施工单位拒不整改或不停止施工时,项目监理机构未及时向有关主管部门报送监理报告。2 .对于安全管理责任严重缺失、存在触及“十不干”“现场停工五条红线”的I级和Il级重大事故隐患,未立即下达停工令,责令有关单位对相关施工项目现场全面停工整改,验收合格后方可复工。3 .脚手架、跨越架搭设后未经监理
3、单位验收合格,未挂验收牌,即投入使用。4 .拉线投入使用前,安全监理工程师或监理员未进行复验。5 .地锚投入使用前,安全监理工程师或监理员未进行复验。6 .索道投入使用前,安全监理工程师或监理员未进行复验。7 .架线作业前,安全监理工程师或监理员未进行复核;无基础及保护帽浇筑过程中的监理旁站记录。依据:建设工程监理规范(GB50319-2022)第5.5.6条输变电工程项目部标准化管理规程第2部分:监理项目部(Q/GDW12257.22022)第7.3.3条国网基建部关于印发基建施工现场I、Il级重大事故隐患清单(试行)的通知(基建安质201882号)国家电网公司关于印发生产现场作业“十不干”
4、的通知(国家电网安质(2018)21号)【第二条】监理人员未经安全准入;监理项目部关键岗位人员不具备相应资格;总监理工程师兼任工程数=超出规定数释义:1 .监理人员未通过安全风险管控监督平台准入。2 .监理项目部关键岗位(总监、总监代表、安全监理、专业监理等)人员不具备输变电工程项目部标准化管理规程第2部分:监理项目部规定的相应资格。3 .总监理工程师兼任多个特高压工程或兼任工程总数超过3个。4 .总监理工程师兼任2-3个非特高压变电工程或总长未超过50km的非特高压输电线路工程或配电网工程项目部总监,未经建设管理单位书面同意。依据:安全生产法第二十八条国家电网有限公司监理项目部标准化管理手册
5、(2021年版)线路工程分册113国家电网有限公司监理项目部标准化管理手册(2021年版)变电工程分册1.1.3【第三条】三级及以上风险作业监理人员未按规定进行到岗到位管控,未开展旁站监理或缺少旁站记录。释义:1 .三级风险作业,监理未全程旁站,或缺少旁站记录。2 .二级及以上风险作业,项目总监或安全监理未全程旁站,或缺少旁站记录。依据:国家电网有限公司输变电工程建设安全管理规定(国家电网企管202189号)附件2电力建设工程监理规范(DL/T5434-2021)9.3.4【第四条】已实施的超过一定规模的危险性较大的分部分项工程专项施工方案,项目监理机构未审查。释义:1 .项目监理机构应审查施
6、工单位报审的超过一定规模的危险性较大的分部分项工程专项施工方案,符合要求的,未由总监理工程师签认后报建设单位。2 .超过一定规模的危险性较大的分部分项工程的专项施工方案,未检查施工单位组织专家进行论证、审查的情况,以及是否附具安全验算结果。依据:建设工程监理规范(GB50319-2022)5.5.3附件1严重违章条款释义清单(监理部分)编号违章种类严重违章内容释义Ill类严重违章(4条)1管理违章项目监理在旁站或巡视过程中,发现工程存在的触及“十不干”“现场停工五条红线”等严重安全事故隐患情况沫签发工程暂停令并报告建设单位。1 .项目监理在旁站或巡视过程中,发现工程存在安全事故隐患时,未签发监
7、理通知单要求施工单位整改;情况严重时,未签发工程暂停令并应及时报告建设单位。施工单位拒不整改或不停止施工时,项目监理机构未及时向有关主管部门报送监理报告。2 .对于安全管理责任严重缺失、存在触及“十不干”“现场停工五条红线”的I级和Il级重大事故隐患,未立即下达停工令,责令有关单位对相关施工项目现场全面停工整改,验收合格后方可复工。3 .脚手架、跨越架搭设后未经监理单位验收合格,未挂验收牌,即投入使用。4 .拉线投入使用前,安全监理工程师或监理员未进行复验。编号违章种类严重违章内容释义5 .地锚投入使用前,安全监理工程师或监理员未进行复验。6 .索道投入使用前,安全监理工程师或监理员未进行复验
8、。7 .架线作业前,安全监理工程师或监理员未进行复核;无基础及保护帽浇筑过程中的监理旁站记录。2管理违章监理人员未经安全准入;监理项目部关键岗位人员不具备相应资格;总监理工程师兼任工程数量超出规定数量。1 .监理人员未通过安全风险管控监督平台准入。2 .监理项目部关键岗位(总监、总监代表、安全监理、专业监理等)人员不具备输变电工程项目部标准化管理规程第2部分:监理项目部规定的相应资格。3 .总监理工程师兼任多个特高压工程或兼任工程总数超过3个。4 .总监理工程师兼任23个非特高压变电工程或总长未超过50km的非特高压输电线路工程或配电网工程项目部总监,未经建设管理单位书面同意。编号违章种类严重违章内容释义3管理违章三级及以上风险作业监理人员未按规定进行到岗到位管控,未开展旁站监理或缺少旁站记录。1 .三级风险作业,监理未全程旁站,或缺少旁站记录。2 .二级及以上风险作业,项目总监或安全监理未全程旁站,或缺少旁站记录。4管理违章已实施的超过一定规模的危险性较大的分部分项工程专项施工方案,项目监理机构未审查。1 .项目监理机构应审查施工单位报审的超过一定规模的危险性较大的分部分项工程专项施工方案,符合要求的,未由总监理工程师签认后报建设单位。2 .超过一定规模的危险性较大的分部分项工程的专项施工方案,未检查施工单位组织专家进行论证、审查的情况,以及是否附具安全验算结果。
