主体工程细则工程文档范本.docx

上传人:p** 文档编号:708517 上传时间:2024-01-18 格式:DOCX 页数:16 大小:52.96KB
下载 相关 举报
主体工程细则工程文档范本.docx_第1页
第1页 / 共16页
主体工程细则工程文档范本.docx_第2页
第2页 / 共16页
主体工程细则工程文档范本.docx_第3页
第3页 / 共16页
主体工程细则工程文档范本.docx_第4页
第4页 / 共16页
主体工程细则工程文档范本.docx_第5页
第5页 / 共16页
主体工程细则工程文档范本.docx_第6页
第6页 / 共16页
主体工程细则工程文档范本.docx_第7页
第7页 / 共16页
主体工程细则工程文档范本.docx_第8页
第8页 / 共16页
主体工程细则工程文档范本.docx_第9页
第9页 / 共16页
主体工程细则工程文档范本.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《主体工程细则工程文档范本.docx》由会员分享,可在线阅读,更多相关《主体工程细则工程文档范本.docx(16页珍藏版)》请在第壹文秘上搜索。

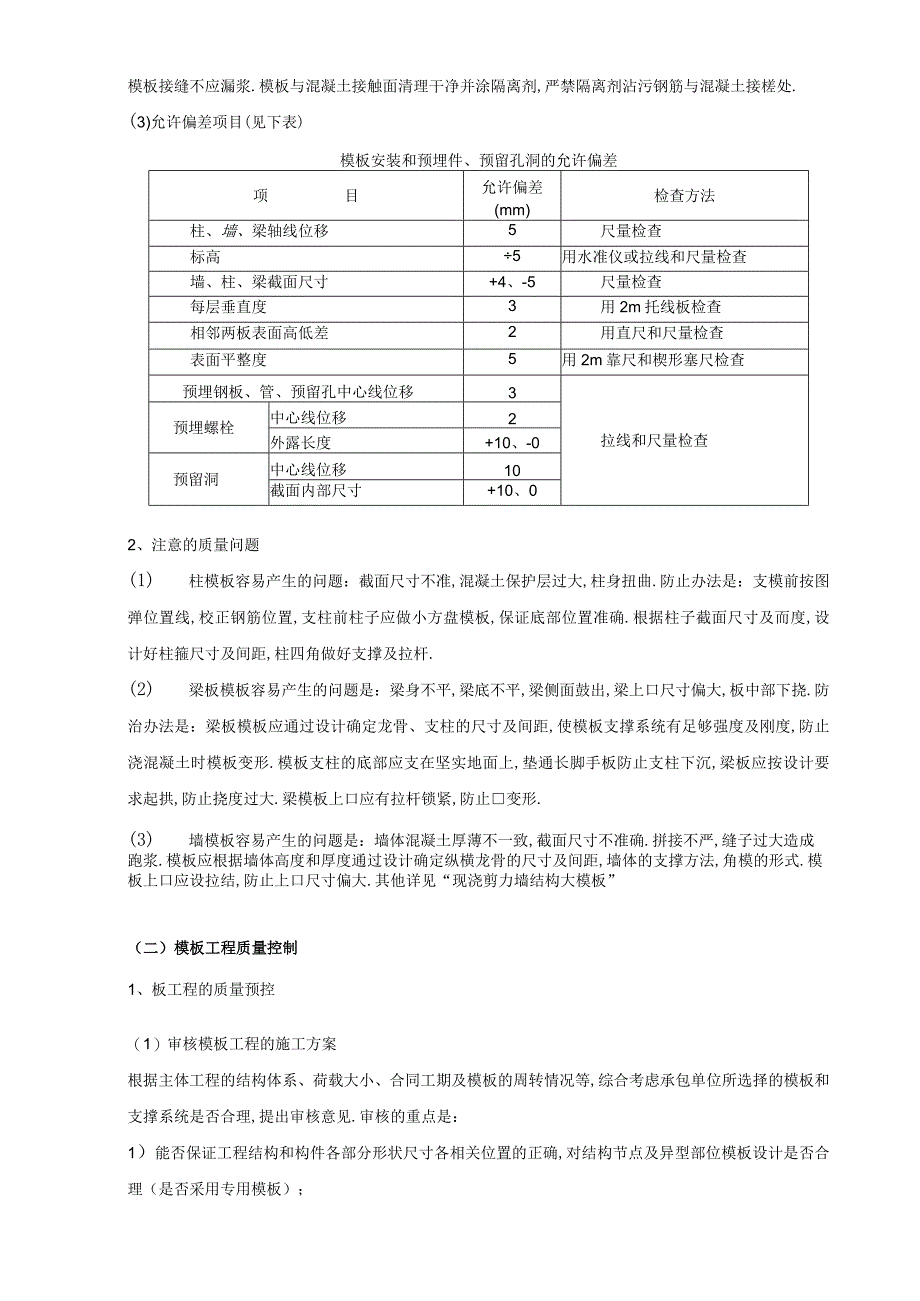

1、艾派数码广场工程主体结构工程监理实施细则专业监理工程师:总监理工程师:某省宏业建设监理有限公司(一)框架结构模板1、质量标准(I)保证项目模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积.如安装在基土上,基土必须坚实,并有排水措施.对冻涨土必须有防冻融措施.(2)基本项目模板接缝不应漏浆.模板与混凝土接触面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处.(3)允许偏差项目(见下表)模板安装和预埋件、预留孔洞的允许偏差项目允许偏差(mm)检查方法柱、墙、梁轴线位移5尺量检查标高5用水准仪或拉线和尺量检查墙、柱、梁截面尺寸+4、-5尺量检查每层垂直度3用2m托线板检

2、查相邻两板表面高低差2用直尺和尺量检查表面平整度5用2m靠尺和楔形塞尺检查预埋钢板、管、预留孔中心线位移3拉线和尺量检查预埋螺栓中心线位移2外露长度+10、-0预留洞中心线位移10截面内部尺寸+10、02、注意的质量问题(1) 柱模板容易产生的问题:截面尺寸不准,混凝土保护层过大,柱身扭曲.防止办法是:支模前按图弹位置线,校正钢筋位置,支柱前柱子应做小方盘模板,保证底部位置准确.根据柱子截面尺寸及而度,设计好柱箍尺寸及间距,柱四角做好支撑及拉杆.(2) 梁板模板容易产生的问题是:梁身不平,梁底不平,梁侧面鼓出,梁上口尺寸偏大,板中部下挠.防治办法是:梁板模板应通过设计确定龙骨、支柱的尺寸及间距

3、,使模板支撑系统有足够强度及刚度,防止浇混凝土时模板变形.模板支柱的底部应支在坚实地面上,垫通长脚手板防止支柱下沉,梁板应按设计要求起拱,防止挠度过大.梁模板上口应有拉杆锁紧,防止变形.(3) 墙模板容易产生的问题是:墙体混凝土厚薄不一致,截面尺寸不准确.拼接不严,缝子过大造成跑浆.模板应根据墙体高度和厚度通过设计确定纵横龙骨的尺寸及间距,墙体的支撑方法,角模的形式.模板上口应设拉结,防止上口尺寸偏大.其他详见“现浇剪力墙结构大模板”(二)模板工程质量控制1、板工程的质量预控(1)审核模板工程的施工方案根据主体工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和

4、支撑系统是否合理,提出审核意见.审核的重点是:1)能否保证工程结构和构件各部分形状尺寸各相关位置的正确,对结构节点及异型部位模板设计是否合理(是否采用专用模板);2)是否具有足够的承载力、刚度和稳定性,能否可靠地承受新浇混凝土的自重和侧压力,以及在施工过程中所产生的荷载;3)模板接缝处理方案能否保证不漏浆;4)模板及支架系统构造是否简单、装拆方便,并便于钢筋的绑扎、安装、清理和混凝土的浇筑、养护;5)承包单位应绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图以及零件加工图).(2)对进场模板规格、质量进行检查目前施工中常用钢组合模板,木模板、胶合模板、塑料模板等.监理工程师应对模板质

5、量(包括重复使用条件下的模板),外型尺寸、平整度、板面的洁净度以及相应的附件(角模、连接附件),以及支撑系统都应进行检查,并确定是否可用于工程,提出修整意见.重要部位应要求承包单位按要求预拼装.对承包单位采用的模板螺栓应在加工前提出预控意见,确保加工质量,确保模板连接后的牢固.(3)隔离剂(脱模剂)选用质地优良和价格适宜的隔离剂是提高混凝土结构、构件表面质量和降低模板工程费用的重要措施.各种隔离剂都有一定的应用范围和应用条件.在审批时应注意:1)注意脱模剂对模板的适用性.如脱模剂用于金属模板时,应具有防锈、阻锈性能;用于木模板时,要求它渗入木材一定深度,但不致全部吸收掉,并能提高木材的防水性能

6、.2)要考虑混凝土结构构件的最终饰面要求.如构件的最终饰面是油漆、刷浆或抹灰,应选用不影响混凝土表面粘结的脱模剂.有建筑装饰的混凝土构件,则应选用不会使混凝土表面污染和变色的脱模剂.3)要注意施工时的气温和环境条件.在冬期施工时,要选用冻结点低于最低气温的脱模剂;在雨季施工时,要选用耐雨水冲刷的脱模剂;当混凝土构件采取蒸汽养护时,应选用热稳定性合格的脱模剂.4)应注意施工工艺的适应性.有些脱模剂刷后即可浇筑混凝土,但有些脱模剂要等干燥后才能浇筑混凝土.因此选用时应考虑脱模剂的干燥时间是否满足施工工艺要求.脱模剂的脱模效果与拆模时间有关,当脱模剂与混凝土接触面之间粘结力大于混凝土的内聚力时,往往

7、发生表层混凝土被局部粘掉的现象,因此具体拆模时间,应通过试验确定.3、工程的质量控制要点(1)墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模后,检查位置提供依据.(2)为防止胀模、跑模、错位造成结构断面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合设计要求.1)柱模应有斜撑或拉杆,柱模拉杆每边宜设两根,固定在事先埋入楼板内的钢筋环上用花篮螺栓调节校正模板垂直度.拉杆与地面夹角宜为45,预埋钢筋环与柱距离宜为3/4柱高.2)梁模板一般情况下采用双支柱,间距以60100cm为宜.支柱上面垫IOCm*10Cm方木,支柱中间或下边加剪刀撑和水平拉杆.梁侧模板竖龙骨一般情况下宜为75cm

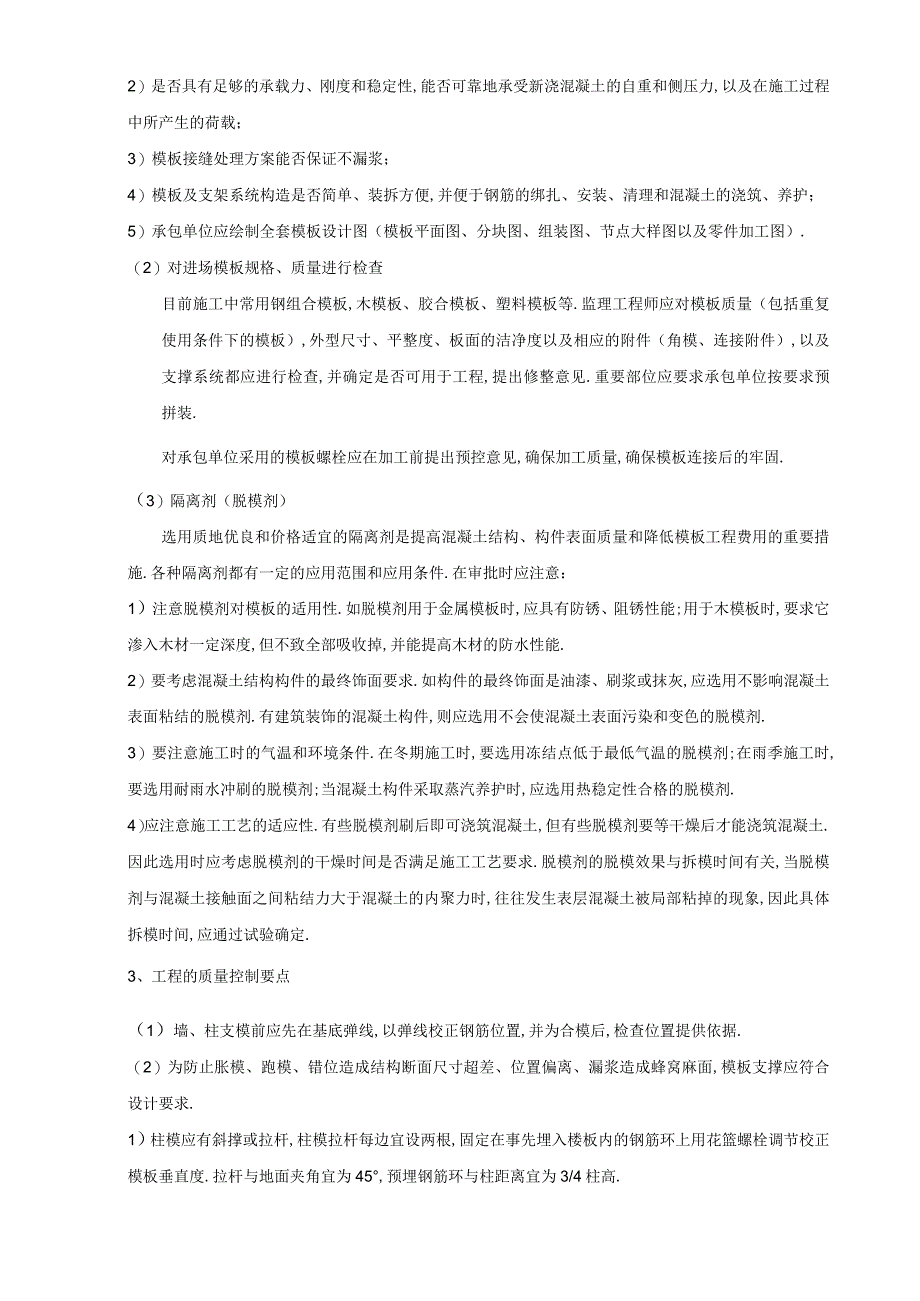

8、,梁模板上口应用卡子固定,当梁高超过60cm时,加穿梁螺栓加固.3)楼板模板一般情况下支柱间距为80120cm,大龙骨间距60120cm,小龙骨间距为4060cm.(3)对模板拼缝、节点位置模板支搭情况及加固情况,应认真检查,防止漏浆及缩颈现象.(4)梁、板底当模板跨度大于4m时应起拱,设计无具体要求时,一般起拱高度宜为:1/10003/1000.(5)预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移.(6)模板在下列情况下要开洞:一次支模过高,浇捣困难;有大的预留洞口,洞口下难以浇筑;有暗梁或梁穿过;钢筋密集,下部不易浇筑.(7)合模前钢筋隐检已合格,模内已经清扫干净

9、,应剔凿合格;合模后核验模板位置、尺寸及钢筋位置,垫块位置与数量,符合要求才能浇筑混凝土.(8)模板涂刷隔离剂时首先应清除模板表面的尘土和混凝土残留物,再涂刷,涂刷应均匀,不得漏刷或沾污钢筋.(9)混凝土整体结构的拆模原则:1)底模混凝土强度已经达到设计要求,一般均应达到设计强度等级的75%以上(混凝土强度应以同条件养护试块的抗压强度为准,一般也可参照混凝土强度增长率推算表估算);结构跨度大于8m的梁、板、拱壳和大于2m的悬臂构件应达到100%2)侧模混凝土强度能保证其表面及棱角不因拆模而损坏.3)在拆除模板过程中,如发现混凝土有影响结构安全的质量问题,应暂停拆除,经过处理后方可继续.4)冬季

10、施工要遵照现行混凝土工程施工及验收规范中的有关冬期施工规定进行拆模.4.高大模板验收5.3.8,1承包单位在施工前,应编制专项施工方案,并组织专家论证审查.承包单位应根据论证审查报告完善施工方案,经施工企业技术负责人、总监理工程师签字后,方可实施.5.3.8.2承包单位在施工方案经总监理工程师批准后2个工作日内,填写高大模板工程开工备案表到质监站办理开工备案.5.3.8.3高大模板工程施工完毕后,由建设单位组织施工、监理、设计单位,同时应邀请论证专家进行验收,填写,高大模板工程验收监督通知单,提前2个工作日通知质监站验收.5.3.8.4高大模板工程验收合格后,应填写高大模板工程专项验收记录表报

11、质监理站后,承包单位方可进入下一道工序施工.5.4.、监理人员针对以下质量控制点进行控制:5.4.1防止涨模:模板上口应钉木拉条;斜撑的数量和着力点;斜撑的紧固;碎应分层浇筑、合理振捣.5.4.2.模板结构整体稳定:支撑垫层应有足够的强度:支撑系统经计算、强度、刚度、稳定性符合要求;随时注意施工荷载的变化,及时采取加固措施.5.5、监理人员应将以下内容作为预检项目:5.5.1.施工方案;A.模板设计图,连接件和支撑系统布置图,细部结构详图及特殊部位详图.B.对模板和支撑系统是否验算,施工荷载确定是否合理.5.5.2.模板材料:模板变形情况,脱模剂涂刷情况.5.5.3.制模场地:坚实、平整有排水

12、措施,支撑上下层同一竖向中心线.5.5.4.验线:轴线、标高与控制点一致,放线按图无误.5.5.5.模板下口找平层:平整度、水平度.5.6、监理人员应对以下工序进行旁站监理.脱模剂涂刷种类及均匀程度;模板缝处理;模板整体性(背楞设计是否符合要求);模板稳定性(水平杆及剪力撑设计);模板的加固;镶拼模板(板缝大小及是否固定牢靠);模板受荷后变化(施工荷载是否过大,碎浇筑振捣方法是否合理,横架是否位移、下沉、涨模);拆模、临时支撑设置(碎龄期、施工荷载现状).(三)框架结构钢筋绑扎1、质量标准(1)保证项目1)钢筋的品种和质量必须符合设计要求和有关标准的规定.2)带有颗粒和片状老锈,经除锈后留有麻

13、点的钢筋,严禁按原规格使用.钢筋表面应保持清洁.3)钢筋的规格、形状、尺寸、数量锚固长度、接头设置必须符合设计要求和施工规范规定.4)钢筋对焊接头的机械性能结果必须符合钢筋焊接施工及验收的专门规定.(2)基本项目1)缺扣、松扣的数量不超过绑扣数的10%,且不应集中.2)弯钩的朝向应正确.绑扎接头应符合施工规范的规定,搭接长度不小于规定值.3)箍筋的间距数量应符合设计要求,有抗震要求时,弯钩角度为135,弯钩平直长度为IOd.4)钢筋对焊接接头I、HJH级钢筋无烧伤和横向裂纹,焊包均匀.对焊接接头处弯折不大于4。,对焊接接头处钢筋轴线的偏移不大于OJd且不大于2mm.(3)允许偏差项目(见下表)

14、现浇框架钢筋绑扎允许偏差(mm)项次项目允许偏差检验方法1网的长度、宽度+10尺量检查2网眼尺寸20尺量连续三档取其最大值3骨架的宽度、高度5尺量检查4骨架的长度105受力钢筋间距10尺量两端中间各一点取最大值排距56绑扎箍筋、构造筋间距+20尺量连续三档取其最大值7钢筋弯起点位移20尺量检查8焊接预埋件中心线位移5水平高差+3、09受力钢筋保护层梁柱5墙板士32、应注意的质量问题(1)柱筋和剪力墙筋位移:原因是振捣混凝土时碰动钢筋.应在浇筑混凝土前检查位置是否正确,宜用固定卡或临时箍筋加以固定,浇筑混凝土立即修整钢筋的位置.当钢筋位置有明显位移时必须进行处理,处理方案须经设计单位同意.一般宜

15、用以下处理方法:1)竖筋位移可按1:6坡度进行调整见右图.2)加垫筋或垫板的焊接方法见右图.(2)梁钢筋骨架尺寸小于设计尺寸:原因是配制箍筋时按箍筋外径尺寸计算,造成骨架的宽和高均小于设计尺寸.另外采用双支箍筋的梁,经常出现箍筋组合绑扎宽度小于设计尺寸.在翻样和绑扎前应熟悉图纸,绑扎后加强检查.(3)梁、柱交接处核心区箍筋未加密:原因是图纸不熟悉,绑扎前应先熟悉图纸,绑梁钢筋前先将柱箍筋套在竖筋上,穿完梁钢筋后再绑扎.(4)梁主筋进支座锚固长度不够、弯起钢筋的位置不准:在绑扎前,先按设计图纸检查对照已摆好的钢筋是否正确,然后再进行绑扎.(5)板的弯起钢筋,负弯矩钢筋踩到下面:绑好之后禁止人在钢筋上行走,且在浇筑混凝土前整修(6)应注意结构某些部位配筋的特殊处理,对有关配筋变化的图纸会审记录和设计变更通知单,应及时标注在相应的结构施工图上,避免遗忘,造成失误.要掌握混凝土结构设计规范、建筑抗震

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
