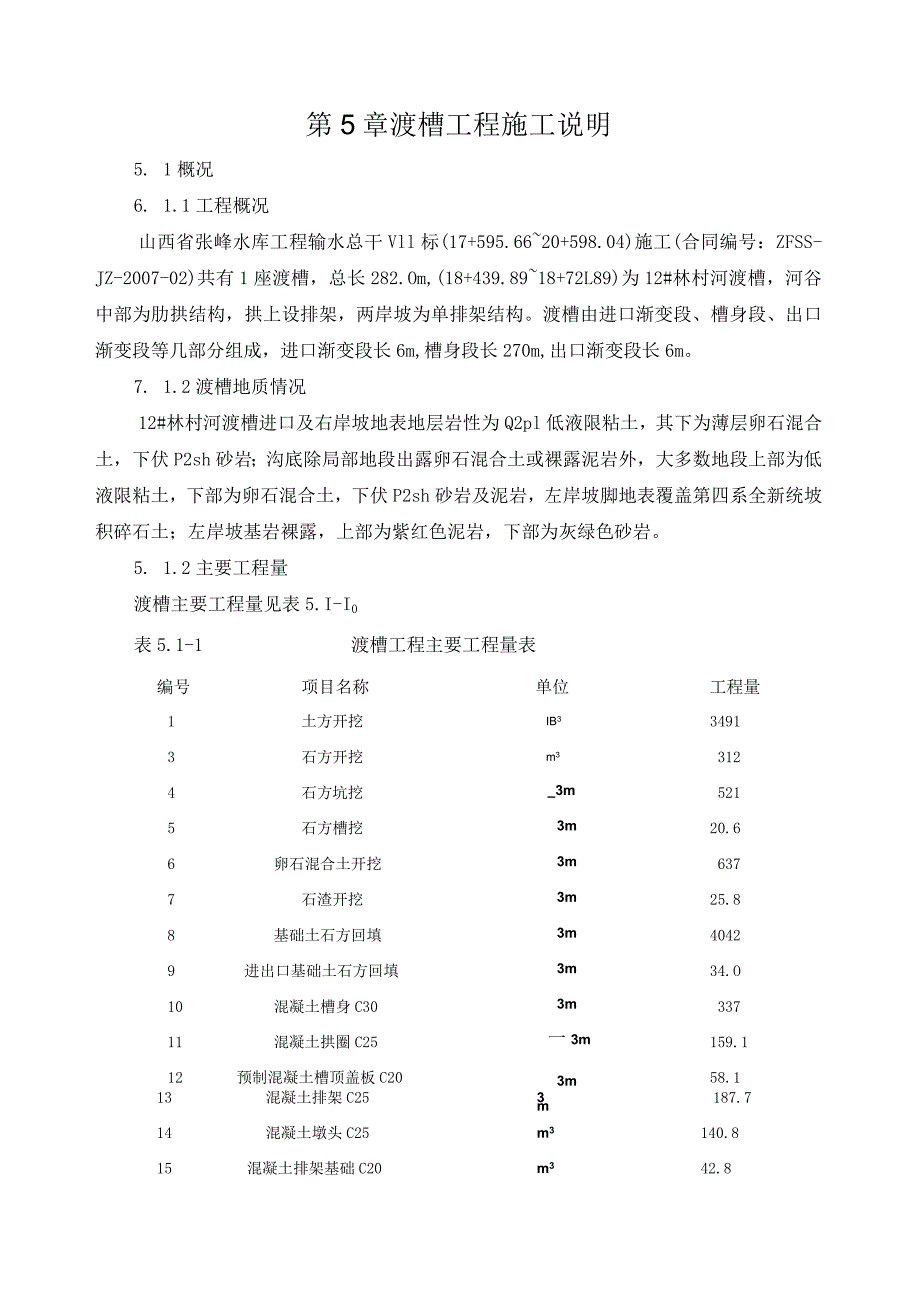

《渡槽施工方案.docx》由会员分享,可在线阅读,更多相关《渡槽施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。
1、第5章渡槽工程施工说明5. 1概况6. 1.1工程概况山西省张峰水库工程输水总干Vll标(17+595.6620+598.04)施工(合同编号:ZFSS-JZ-2007-02)共有1座渡槽,总长282.Om,(18+439.8918+72L89)为12#林村河渡槽,河谷中部为肋拱结构,拱上设排架,两岸坡为单排架结构。渡槽由进口渐变段、槽身段、出口渐变段等几部分组成,进口渐变段长6m,槽身段长270m,出口渐变段长6m。7. 1.2渡槽地质情况12#林村河渡槽进口及右岸坡地表地层岩性为Q2pl低液限粘土,其下为薄层卵石混合土,下伏P2sh砂岩;沟底除局部地段出露卵石混合土或裸露泥岩外,大多数地段

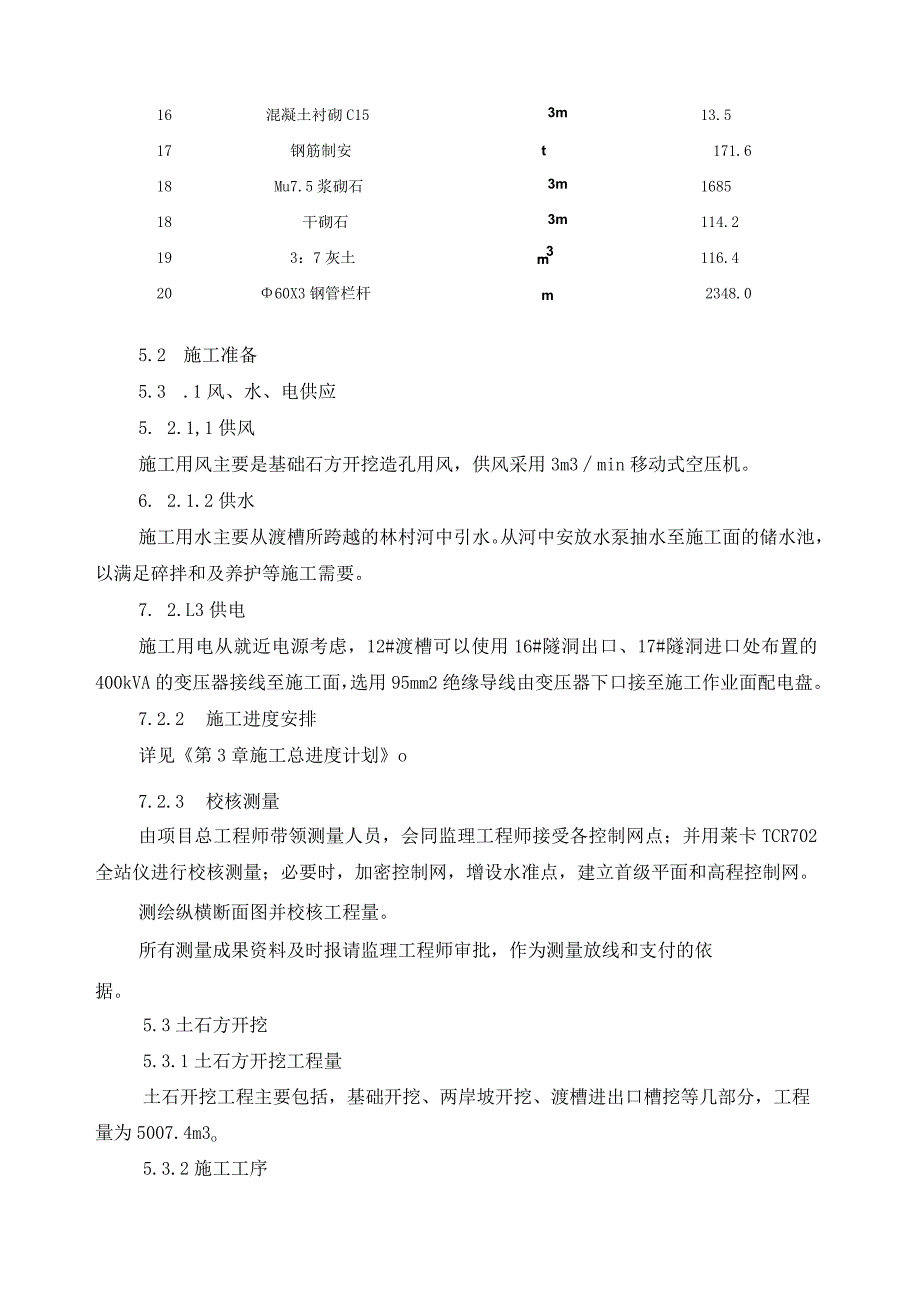

2、上部为低液限粘土,下部为卵石混合土,下伏P2sh砂岩及泥岩,左岸坡脚地表覆盖第四系全新统坡积碎石土;左岸坡基岩裸露,上部为紫红色泥岩,下部为灰绿色砂岩。5. 1.2主要工程量渡槽主要工程量见表5.I-I0表5.1-1渡槽工程主要工程量表编号项目名称单位工程量1土方开挖IB334913石方开挖m33124石方坑挖_3m5215石方槽挖3m20.66卵石混合土开挖3m6377石渣开挖3m25.88基础土石方回填3m40429进出口基础土石方回填3m34.O10混凝土槽身C303m33711混凝土拱圈C25一3m159.112预制混凝土槽顶盖板C203m58.113混凝土排架C25一3m187.71
3、4混凝土墩头C25m3140.815混凝土排架基础C20m342.816混凝土衬砌C153m13.517钢筋制安t171.618Mu7.5浆砌石3m168518干砌石3m114.2193:7灰土_3m116.42060X3钢管栏杆m2348.05.2 施工准备5.3 .1风、水、电供应5. 2.1,1供风施工用风主要是基础石方开挖造孔用风,供风采用3m3min移动式空压机。6. 2.1.2供水施工用水主要从渡槽所跨越的林村河中引水。从河中安放水泵抽水至施工面的储水池,以满足碎拌和及养护等施工需要。7. 2.L3供电施工用电从就近电源考虑,12#渡槽可以使用16#隧洞出口、17#隧洞进口处布置的
4、400kVA的变压器接线至施工面,选用95mm2绝缘导线由变压器下口接至施工作业面配电盘。7.2.2 施工进度安排详见第3章施工总进度计划o7.2.3 校核测量由项目总工程师带领测量人员,会同监理工程师接受各控制网点;并用莱卡TCR702全站仪进行校核测量;必要时,加密控制网,增设水准点,建立首级平面和高程控制网。测绘纵横断面图并校核工程量。所有测量成果资料及时报请监理工程师审批,作为测量放线和支付的依据。5.3土石方开挖5.3.1土石方开挖工程量土石开挖工程主要包括,基础开挖、两岸坡开挖、渡槽进出口槽挖等几部分,工程量为5007.4m3o5.3.2施工工序土石方开挖采用自上而下开挖的施工程序

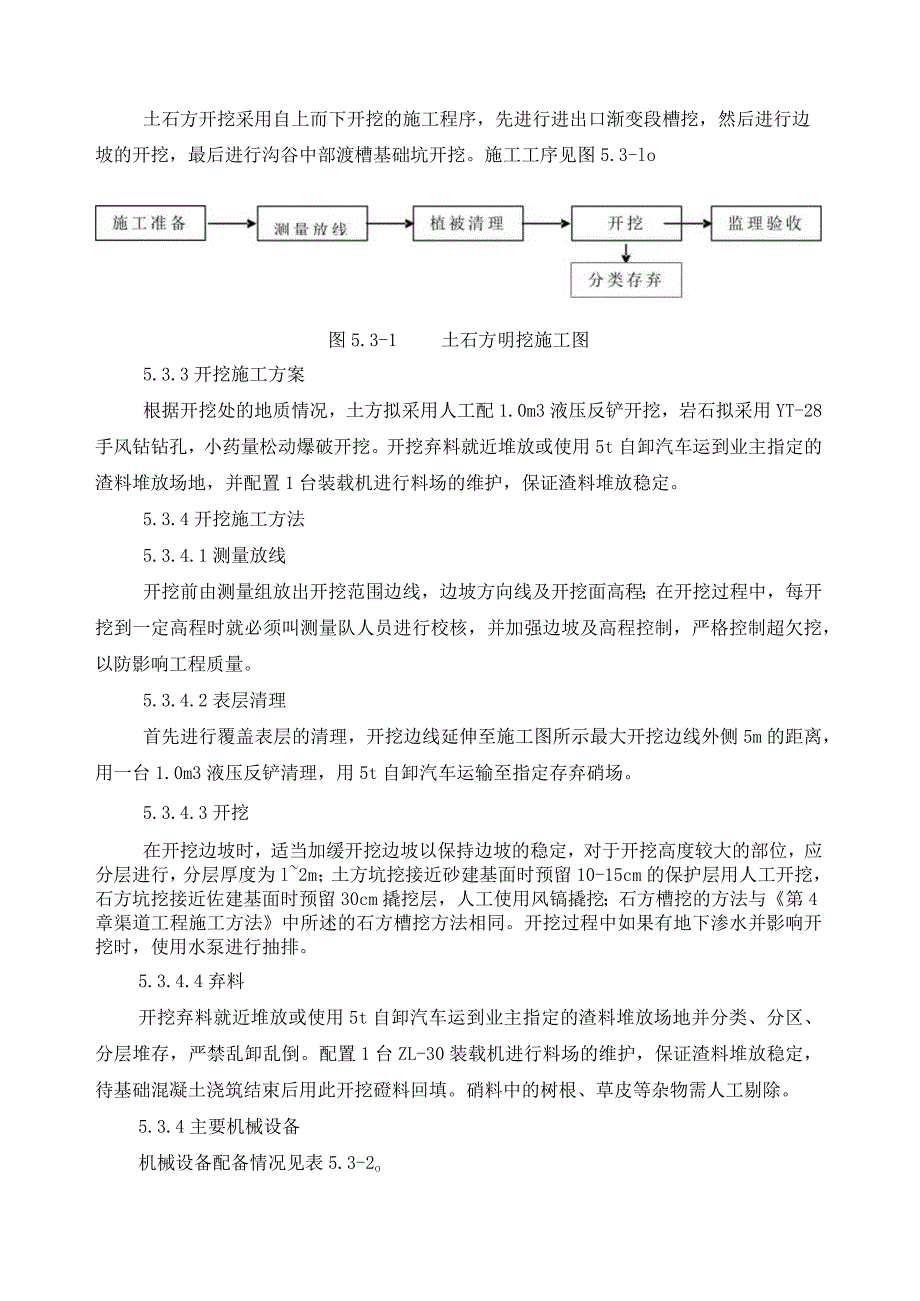

5、,先进行进出口渐变段槽挖,然后进行边坡的开挖,最后进行沟谷中部渡槽基础坑开挖。施工工序见图5.3-lo图5.3-1土石方明挖施工图5.3.3开挖施工方案根据开挖处的地质情况,土方拟采用人工配1.0m3液压反铲开挖,岩石拟采用YT-28手风钻钻孔,小药量松动爆破开挖。开挖弃料就近堆放或使用5t自卸汽车运到业主指定的渣料堆放场地,并配置1台装载机进行料场的维护,保证渣料堆放稳定。5.3.4开挖施工方法5.3.4.1测量放线开挖前由测量组放出开挖范围边线,边坡方向线及开挖面高程;在开挖过程中,每开挖到一定高程时就必须叫测量队人员进行校核,并加强边坡及高程控制,严格控制超欠挖,以防影响工程质量。5.3
6、.4.2表层清理首先进行覆盖表层的清理,开挖边线延伸至施工图所示最大开挖边线外侧5m的距离,用一台1.0m3液压反铲清理,用5t自卸汽车运输至指定存弃硝场。5.3.4.3开挖在开挖边坡时,适当加缓开挖边坡以保持边坡的稳定,对于开挖高度较大的部位,应分层进行,分层厚度为l2m;土方坑挖接近砂建基面时预留10-15cm的保护层用人工开挖,石方坑挖接近佐建基面时预留30cm撬挖层,人工使用风镐撬挖;石方槽挖的方法与第4章渠道工程施工方法中所述的石方槽挖方法相同。开挖过程中如果有地下渗水并影响开挖时,使用水泵进行抽排。5.3.4.4弃料开挖弃料就近堆放或使用5t自卸汽车运到业主指定的渣料堆放场地并分类
7、、分区、分层堆存,严禁乱卸乱倒。配置1台ZL-30装载机进行料场的维护,保证渣料堆放稳定,待基础混凝土浇筑结束后用此开挖磴料回填。硝料中的树根、草皮等杂物需人工剔除。5.3.4主要机械设备机械设备配备情况见表5.3-2o表5.3-1土石方开挖机械设备表序号设备名称规格型号单位设备数量备注1反铲1.Om3台12装载机ZL-30台13自卸汽车5t辆34手风钻YT-28台25水泵台663mVmin空压机台17全站仪莱卡TCR70225.4换基处理工程施工5.4.1换基处理工程工程量换基处理工程主要分布在渡槽进口渐变段1.0m深的土基和岸坡段排架ClO混凝土扩大基础以下Im深土基。工程量为116.4m
8、3合格图5.4-1换基处理施工程序5.42换基施工方案从拌合站用5t自卸汽车将灰土料运至施工区,然后使用装载机将回填料推到需要回填的部位,整平,并使用蛙式夯实机夯实,使回填土石密实度达到设计要求。5.43换基施工方法5.4.3.1换基时要采取可靠措施,特别是防雨措施,在雨前铺的灰土要迅速压实或加以覆盖,雨后,经检查合格后,方可继续施工。5.4.3.2由于换基表面不是很大,所以采用人工铺料,每层铺料IOCm15cm05.4.3.3每层铺料完成,人工使用蛙式夯实机夯实,作业时应采用连环套打法,双向套打,行压行1/3,分片夯实时,夯迹搭接宽度不应小于1/3夯径。5.4.3.4灰土料的铺料与压实工序应
9、连续进行,以防止灰土料被晒干;对表面己风干的层面,应作洒水湿润处理。在新层铺料前对碾压光面层做刨毛处理,刨毛深度35cm。5.4.3.5每一夯压层按规定参数施工完毕经监理工程师检查合格后才能继续铺筑上一层。表5.4-1换基施工机械设备表序号设备名称规格型号单位设备数量备注1装载机ZL-30台12自卸汽车5t辆15.5浆砌块石的施工5.5.1浆砌块石工程工程量浆砌石工程主要包括槽墩基础、槽墩墩身和槽台、渐变段及两岸护坡等部位,共1685m35.5.2浆砌石施工工序5.53浆砌石施工方案块石用5t农用车运到砌筑作业面附近堆放。地面及边坡的浆砌石基础用人工铺水泥砂浆砌筑;中墩墩身搭设脚手架,利用3T
10、卷扬机辅助定滑轮垂直提升块石,然后利用人工铺水泥砂浆砌筑。5.5.4浆砌石施工方法5.5.4.1材料砌筑用的石料从渡槽进出口明挖段开挖弃料中选取,不足部分由隧洞石方开挖弃料以及业主提供的块石料场补充,块石选择质地坚硬,不易风化,无裂缝,不夹泥沙并最少有一个可做为砌筑面的平整面的要求。水泥为普通硅酸盐水泥,沙子为拌制混凝土的沙子。砂浆使用搅拌机拌制。基础面清理验收、夯实测量放点挂线砌筑勾缝养护图5.5-1浆砌石施工工序图5.5.4.2测量放线按照设计的尺寸,对砌体进行测量挂线并使用红漆标识,以保证砌体各部位的尺寸符合设计详图的要求。5.5.4.3砌筑勾缝砌筑前将石料表面的泥灰用水冲洗干净并保持湿
11、润,采用铺浆法砌筑,块石分层卧砌、上下错缝、内外搭接,必要时设置拉结石,灰浆饱满,灰缝厚度为2035mm,较大的空隙使用碎石填塞。砌筑过程中,浆缝处留出1020mm深的缝槽,以便勾缝。溅染在砌体外露面的砂浆人工清理干净。5.5.4.4养护砌筑完毕后及时覆盖草袋,并派专人洒水进行养护,直至强度达到设计要求。5.5.5浆砌石施工主要施工机械表5.5-2主要施工机械设备表序号设备名称规格/型号单位数量备注1自卸车车5t辆32搅拌机JS500台33卷扬机3t台25.6土石方回填工程5.6.1 回填工程工程量当渡槽基础施工完成后,并达到一定强度及时进行土石方回填,回填工作主要包括基础土石回填和墙后土石回
12、填等。工程量4076m3o5.6.2 回填施工工序回填施工工序见图6.5-1合格图5.6-1回填施工工序图5.6.3 回填施工方案使用LOnf1液压反铲从料场将土料装入5t自卸汽车内,运至回填场地,放在附近指定的堆料处,然后使用装载机将回填料推到需要回填的部位,整平,并使用蛙式夯实机夯实,使回填土石密实度达到设计要求。5.6.4 回填施工方法1.1.1.1 1回填土料前,将基坑内积水、浆砌石和混凝土表面的杂物、乳皮等清除干净。1.1.1.2 填土前对各种建基面均要经过验收合格后才能填筑;对于混凝土建筑物周围的填土还要待混凝土的强度达到设计强度的75%后并且龄期超过7d后方可填筑。1.1.1.3
13、 填土时要采取可靠措施,特别是防雨措施,在雨前铺的松土要迅速压实或加以覆盖,雨后,经检查合格后,方可继续施工。1.1.1.4 由于回填表面不是很大,所以采用人工铺料,每层铺料IoCn15cm01.1.1.5 每层铺料完成,人工使用蛙式夯实机夯实,作业时应采用连环套打法,双向套打,行压行1/3,分片夯实时,夯迹搭接宽度不应小于1/3夯径。1.1.1.6 料的铺料与压实工序应连续进行,以防止土料被晒干;对表面己风干的土层,应作洒水湿润处理。在新层铺料前对碾压光面层做刨毛处理,刨毛深度35cm01.1.1.7 每一夯压层按规定参数施工完毕经监理工程师检查合格后才能继续铺筑上一层。5.6.5施工机械配
14、置见表5.6-2表5.6-2回填施工机械配置表序号机械、机具名称规格/型号单位数量备注1液压反铲1.Om3/1与本段开挖共用2装载机台1与本段开挖共用3蛙式冲击夯台84自卸汽车5t台3与本段开挖共用5.7混凝土工程5.7.1概述12#林村河渡槽槽身采用U型薄壳断面,为C30钢筋混凝土结构,沿槽身每2m设一拉杆。槽顶设C20钢筋混凝土预制盖板,板厚8cm。槽身与进、出口建筑物之间及槽身之间设变形缝,缝宽3cm,缝间设止水。槽身跨度6.012m,半圆半径Lom,槽身净宽2.0m,净高1.55m,肋拱上渡槽跨度6.0m,壁厚15cm,简支梁式渡槽跨度12m,壁厚15cm。渡槽进口渐变段长6m,出口渐变段长6m,进口段位于土基上,采用重力式浆砌石挡土墙,内衬12Cm厚C15混凝土,并对进口段的土基用3:7灰土进行换基处理,基础置换深度LOm;出口段位于填方地段,出口渐变段采用重力式浆砌石挡土墙,内衬12
