砌体工程施工方案.docx

上传人:p** 文档编号:710383 上传时间:2024-01-20 格式:DOCX 页数:6 大小:39.78KB
下载 相关 举报
砌体工程施工方案.docx_第1页
第1页 / 共6页
砌体工程施工方案.docx_第2页
第2页 / 共6页
砌体工程施工方案.docx_第3页
第3页 / 共6页
砌体工程施工方案.docx_第4页
第4页 / 共6页
砌体工程施工方案.docx_第5页
第5页 / 共6页
砌体工程施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《砌体工程施工方案.docx》由会员分享,可在线阅读,更多相关《砌体工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

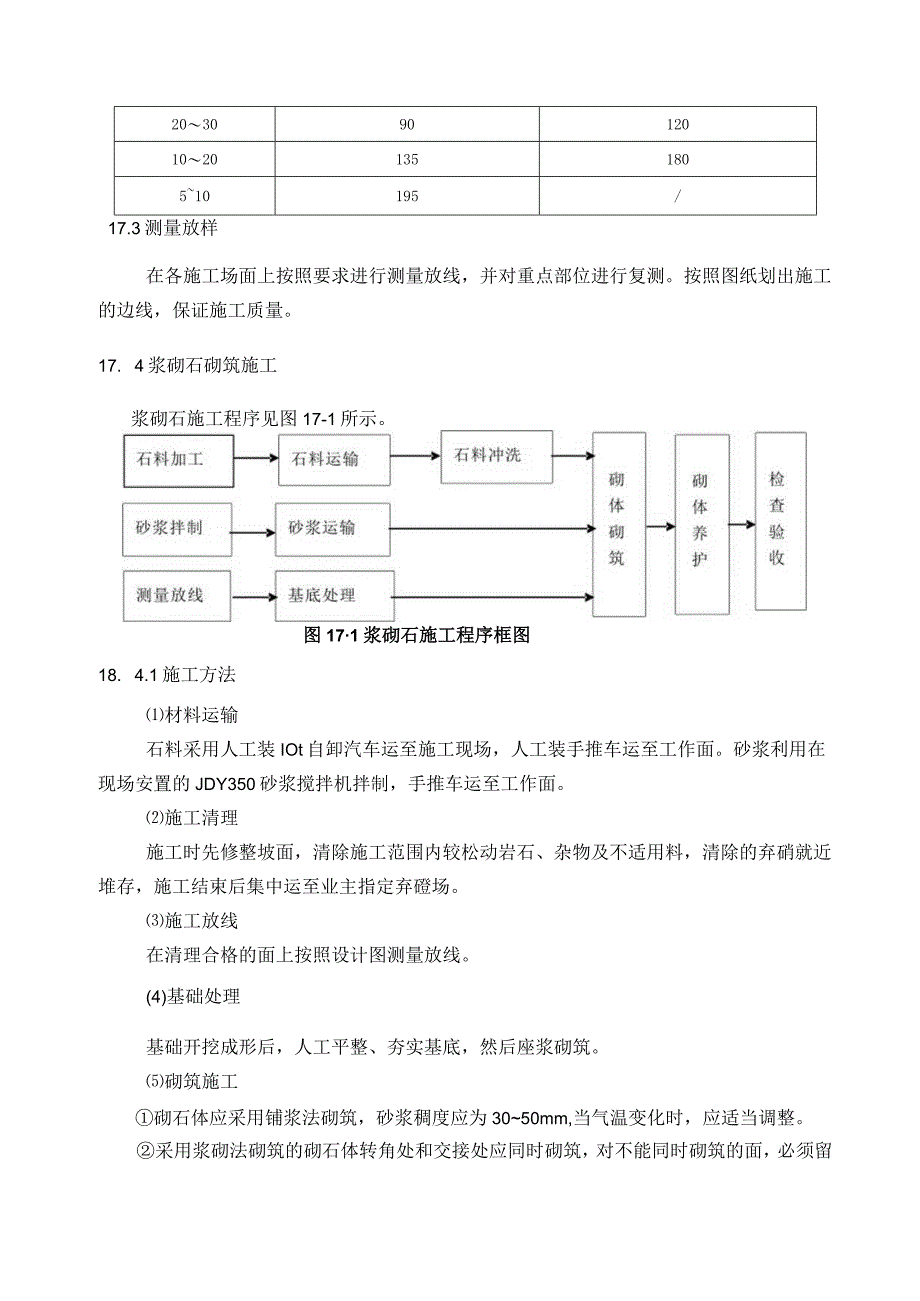

1、第17章砌体工程本合同施工图纸和监理人指示的各类砌体工程建筑物及其排水管,其工程项目包括浆砌石、干砌石和埋件等工程。17.1砌体工程量表17-1砌体工程量表序号项目名称单位工程量1首部枢纽护坡干砌石11l310972首部枢纽护坡浆砌石(MlO)m375032#弃渣场防护及排水工程挡土墙浆砌石(YlO)Ill3998542#弃渣场防护及排水工程排水沟浆砌石(YlO)11l351652#弃渣场防护及排水工程网格梁浆砌石GHO)m329236库区改建公路工程排水沟浆砌石(MlO)r6907库区改建公路工程护坡浆砌石(MlO)m31838库区改建公路工程安全墩浆砌石(MlO)Ill313991#施工支

2、洞截水沟浆砌石(MlO)m323101#施工支洞地质塌方段回填浆砌石(MlO)m3100112#施工支洞截水沟浆砌石(MlO)r,25122#施工支洞地质塌方段回填浆砌石(MlO)Ill510013引水隧洞地质塌方段回填浆砌石(MlO)11l375017.2施工材料准备砌石砌石体的石料应采用从开挖料中选取,不足部分在附近购买。砌石材质应坚实新鲜,无风化剥落层或裂纹;石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。石料的物理力学指标应符合施工图纸的要求。砌石体分毛石砌体和料石砌体,各种石料外形规格如下:毛石砌体:毛石应呈块状,中部厚度不应小于15cm。规格小于要求的毛石(又称片石),可以

3、用于塞缝,但其用量不得超过该处砌体重量的10%。料石砌体:按其加工面的平整程度分为细料石、半细料石、粗料石和毛料石四种。料石各面加工要求应符合GBJ50203-98的相关规定。砂、砾石砂和砾石的质量应符合SD120-84的相关规定。砂浆和小骨料混凝土采用的砂料,要求粒径为0.155mm,细度模数为2.5-3.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm;砌筑料石砂浆的砂,最大粒径不大于2.5mm;小骨料混凝土采用二级配,砾石粒径为5-20mm及2040mm水泥和水砌筑工程采用的水泥品种和标号应符合本设计及规范要求,到货的水泥应按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。应按设计

4、及规范要求规定的用水质量标准,拌制砂浆和小骨料混凝土。对拌和及养护的水质有怀疑时,应进行砂浆强度验证,如果该水制成砂浆的抗压强度低于标准水制成的砂浆28天龄期抗压强度的90%以下时,则此水不能使用。(4)胶凝材料(用于砌筑工程的水泥砂浆和小骨料混凝土)胶凝材料的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定。施工中承包人需要改变胶凝材料的配合比时,应重新试验,并报送监理人批准。拌制胶凝材料,应严格按试验确定的配料单进行配料,严禁擅自更改,配料的称量允许误差应符合下列规定:水泥为2%;砂、砾石为士3初水、外加剂为1%。胶凝材料拌合过程中应保持粗、细骨料含水率的稳定性,根

5、据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。胶凝材料拌合时间:机械拌和不少于23min,一般不应采用人工拌合。局部少量的人工拌和料至少干拌三遍,再湿拌至色泽均匀,方可使用。胶凝材料应随拌随用。胶凝材料的允许间歇时间应通过试验确定,或参照表17-1选定。在运输或贮存中发生离析、析水的砂浆,砌筑前应重新拌合,己初凝的胶凝材料不得使用。表172胶凝材料的允许间歇时间砌筑时气温(C)允许间隔时间(min)普通硅酸盐水泥矿渣硅酸盐水泥及火山灰硅酸盐2030901201020135180510195/17.3测量放样在各施工场面上按照要求进行测量放线,并对重点部位进行复测。按照图纸划出施

6、工的边线,保证施工质量。17. 4浆砌石砌筑施工浆砌石施工程序见图17-1所示。图171浆砌石施工程序框图18. 4.1施工方法材料运输石料采用人工装IOt自卸汽车运至施工现场,人工装手推车运至工作面。砂浆利用在现场安置的JDY350砂浆搅拌机拌制,手推车运至工作面。施工清理施工时先修整坡面,清除施工范围内较松动岩石、杂物及不适用料,清除的弃硝就近堆存,施工结束后集中运至业主指定弃磴场。施工放线在清理合格的面上按照设计图测量放线。(4)基础处理基础开挖成形后,人工平整、夯实基底,然后座浆砌筑。砌筑施工砌石体应采用铺浆法砌筑,砂浆稠度应为3050mm,当气温变化时,应适当调整。采用浆砌法砌筑的砌

7、石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜搓。砌石体尺寸和位置的允许偏差,不应超过GB50203-2002中的相关规定。(6)养护石料放好后,用锤子锤实,然后再向竖缝灌满砂浆,用钎杆捣实,使砂浆与石块之间紧密结合(接缝不大于2.5cm)O砌体砌好后,外露面宜在1218h内及时养护,养护时间14d,并经常保持外露面湿润。19. 4.2浆砌石挡土墙采用的毛石料砌筑挡土墙,应符合下列规定:毛石料中部厚度不应小于200mm;每砌34皮为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间的错缝不得小于80mmo料石挡土墙应采用同皮

8、内丁顺相间的砌筑形式,当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mmo砌筑挡土墙应按监理人要求收坡或收台,并设置伸缩缝和排水孔。20. 4.3水泥砂浆勾缝防渗采用料石水泥砂浆勾缝作为防渗体时,防渗用的勾缝砂浆应采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间。防渗用砂浆应采用42.5#以上的普通硅酸盐水泥。清缝应在料石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。当勾缝完成和砂浆初凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21天,在养护期间应经常

9、洒水,使砌体保持湿润,避免碰撞和振动。17. 5干砌石体砌筑17.5. 1一般要求干砌石使用材料应按施工图纸要求和监理人指示,采用料石或毛石砌筑料。石料使用前表面应洗除泥土和水锈杂质。干砌石砌体铺砌前,应先铺设一层厚为100200mm的砂砾垫层。铺设垫层前,应将地基平整夯实,砂砾垫层厚度应均匀,其密实度应大于90%。17. 5.2干砌石护坡坡面上的干砌石砌筑,应在夯实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,砂砾垫层料的粒径应不大于50mm,含泥量小于5%,垫层应与干砌石铺砌层配合砌筑,随铺随砌。护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固。砌体外露面的坡顶和侧边,应选用较

10、整齐的石块砌筑平整。为使沿石块的全长有坚实支承,所有前后的明缝均应用小片石料填塞紧密。挡墙基础底部应作成底坡为1:5,并与受力方向相反的倾斜坡,挡墙的基础或底层应选用较大的精选石块。石料应分层错缝砌筑,砌层应大致水平,但不得用小石块塞垫找平。表面砌缝宽度应不超过25mm,所有前后的明缝均应用小石块填塞紧密。石块应铺砌稳定,相互锁结。铺筑中使每一石块在上下层接触面上都有不少于三个分开的坚实支承点。为了增加干砌石挡墙的稳定性,当砌体高度超过6m时,应沿砌体高度方向每隔34m设置厚度不小于500mm,并用标号不低于100号砂浆砌筑的水平肋带。17.6主要施工机械设备砌体工程施工的主要机械设备见表17

11、-3。表17-3砌体工程主要施工机械表序号名称规格单位数量备注1液压反铲PC220台12混凝土搅拌机JDY350台43自卸汽车IOt辆44手推车辆125反铲PC220台1利用开挖设备6卷扬提升机自制台117.7冬季施工及砌体养护当室外日平均气温连续5天稳定低于5。C时,且最低气温低于-3。C时,砌体工程的施工按冬季施工的有关规定执行。砌体完工后,砌体的外露面在砌筑后1218h之间及时养护,在养护期内,经常保持外露面湿润,覆盖草袋保湿、保温,避免日晒雨淋。17.8引用标准和规程规范砌体工程施工质量验收规范GB50203-2002建筑工程质量检验评定标准GBJ301-98浆砌石坝施工技术规定(试行)SD120-84(4)水电站基本建设工程验收规程DLT5123-2000o

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
