1、第七章-工程索赔管理(一)第三节工程索赔管理一、工程索赔产生的原因-为什么索赔二、工程索赔的分类-有哪些种索赔三、工程索赔的结果-索赔是否成功四、工程索赔的依据和前提条件-凭什么索赔五、工程索赔的计算-索赔多少索赔的原因业主方(包括发包人和工程师)违约合同缺陷工程环境变化不可抗力或不利的物质条件合同变更索赔的原因业主方(包括发包人和工程师)违约-下达错误指令合同缺陷-设计图纸错误导致工程返工工程环境变化-法令修改;人工、材料大幅涨价不可抗力或不利的物质条件-自然灾害等合同变更-发包人要求额外工作一、工程索赔产生的原因为什么索赔二、工程索赔的分类-有哪些种索赔三、工程索赔的结果-索赔是否成功四、

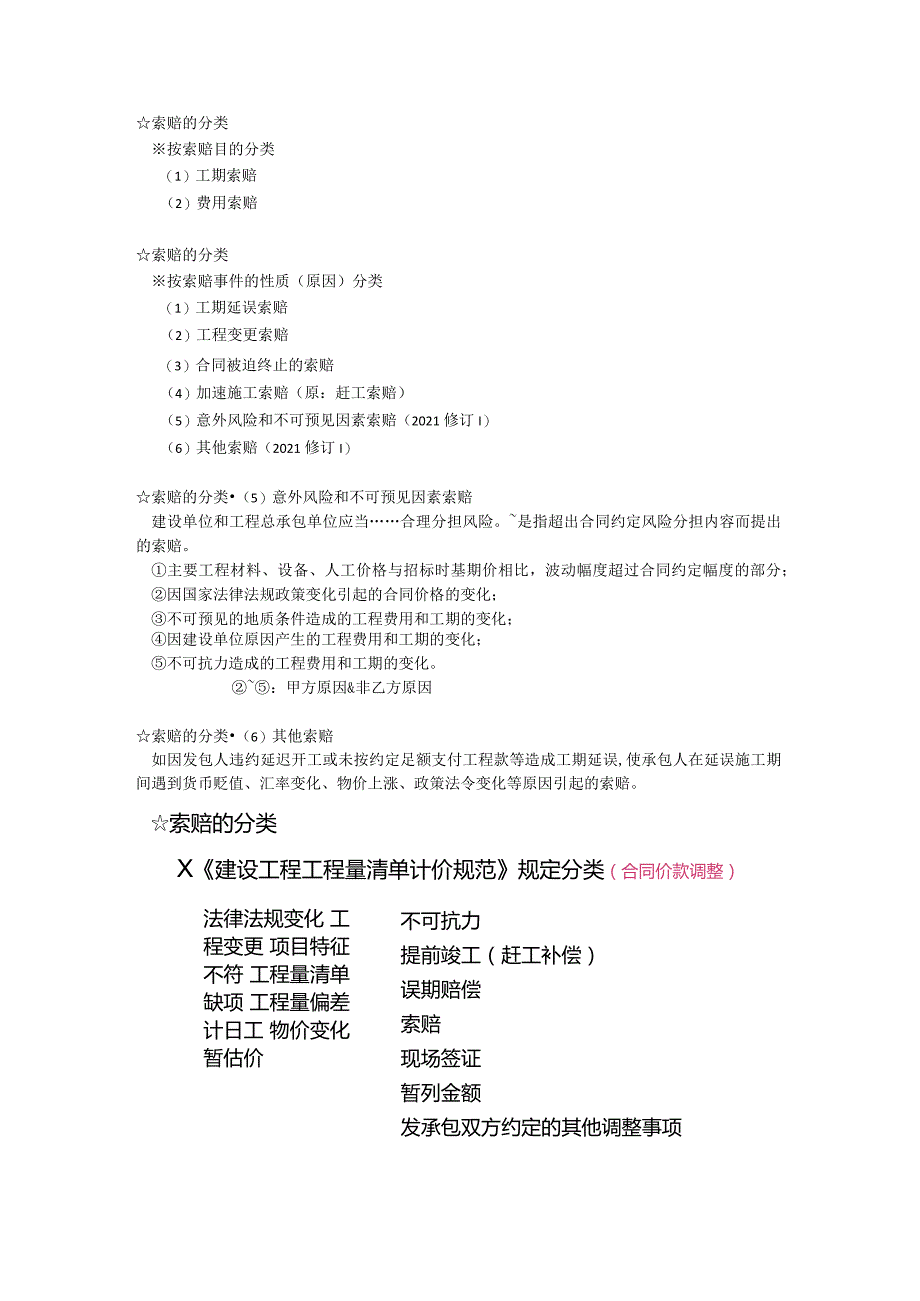

2、工程索赔的依据和前提条件-凭什么索赔五、工程索赔的计算-索赔多少索赔的分类按索赔的合同依据分类(1)合同中明示的索赔-依合同条款(2)合同中默示的索赔-根据合同中其他条款“推论”,称为“默示条款”或“隐含条款”索赔的分类按索赔目的分类(1)工期索赔(2)费用索赔索赔的分类按索赔事件的性质(原因)分类(1)工期延误索赔(2)工程变更索赔(3)合同被迫终止的索赔(4)加速施工索赔(原:赶工索赔)(5)意外风险和不可预见因素索赔(2021修订I)(6)其他索赔(2021修订I)索赔的分类(5)意外风险和不可预见因素索赔建设单位和工程总承包单位应当合理分担风险。是指超出合同约定风险分担内容而提出的索赔

3、。主要工程材料、设备、人工价格与招标时基期价相比,波动幅度超过合同约定幅度的部分;因国家法律法规政策变化引起的合同价格的变化;不可预见的地质条件造成的工程费用和工期的变化;因建设单位原因产生的工程费用和工期的变化;不可抗力造成的工程费用和工期的变化。:甲方原因&非乙方原因索赔的分类(6)其他索赔如因发包人违约延迟开工或未按约定足额支付工程款等造成工期延误,使承包人在延误施工期间遇到货币贬值、汇率变化、物价上涨、政策法令变化等原因引起的索赔。索赔的分类X建设工程工程量清单计价规范规定分类(合同价款调整)法律法规变化 工程变更 项目特征不符 工程量清单缺项 工程量偏差 计日工 物价变化 暂估价不可

4、抗力提前竣工(赶工补偿)误期赔偿索赔现场签证暂列金额发承包双方约定的其他调整事项一、工程索赔产生的原因为什么索赔二、工程索赔的分类-有哪些种索赔三、工程索赔的结果-索赔是否成功四、工程索赔的依据和前提条件-凭什么索赔五、工程索赔的计算-索赔多少可补偿的内容(来自示范文本)序号条款号索赔事件可补偿内容工期费用利润11.6.1延迟提供图纸21.9施工中发现文物、古迹32.4.1延迟提供施工场地47.6施工中遇到不物质条件58.1提前向承包人提供材料、工程设备683.1发包人提供材料、工程设备不合格或延迟提供或变更交货地点77.4承包人依据发包人提供的错误资料强测切放线错误86.1.9.1因发包人原

5、因造成承包人人员工伤事故97.5.1因发包人原因造成工期延误107.7异常恶劣的气候条件导致工期延误117.9承包人提前竣工127.8.1发包人暂停施工造成工期延误137.8.6工程暂停后因发包人原因无法按时复工可补偿的内容(来自示范文本)序号条款号索赔事件可补偿内容工期费用利润145.1.2因发包人原因导致承包人工程返工155.2.3工程师对已经覆盖的隐蔽工程要求重新检直且检直结果合格165.4.2因发包人提供的材料、工程设备造成工程不合格175.3.3承包人应工程师要求对材料、工程设备和工程重新检睑目检验结果合格1811.2基准日后法律的变化1913.4.2发包人在工程废工前提前占用工程2

6、013.3.2因发包人的原因导致工程试运行失败2115.2.2工程移交后因发包人原因出现新的缺陷或损坏的修复2213.3.2工程移交后因发包人原因出现的缺陷修复后的试验和试运行2317.3.2(6)因不可抗力停工期间应口到陵求照蕾、清理、修复工程2417.3.2(4)因不可抗力造成工期延误2516.1.1(5)因发包人违约导致承包人暂停施工索赔的依据(I)工程施工合同文件-最关键最主要,含变更、洽商文件(2)国家法律法规-法律、行政法规、工程所在地地方性法规。r地方政府规章(3)工程建设强制性标准-而非强制性标准必须有合同明确约定方可作为索赔依据(4)工程施工合同履行过程中与索赔事件有关的各种凭证。索赔成立的条件损失、因果、流程(1)索赔事件已造成了承包人经济损失或工期延误;(2)造成费用增加或工期延误的索赔事件是非因承包人的原因发生的;(3)承包人已经按照工程施工合同规定的期限和程序提交了索赔意向通知、索赔报告及相关证明材料。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
