土地整治单位工程鉴定书风电.docx

上传人:p** 文档编号:719381 上传时间:2024-01-23 格式:DOCX 页数:7 大小:23.29KB
下载 相关 举报
土地整治单位工程鉴定书风电.docx_第1页
第1页 / 共7页
土地整治单位工程鉴定书风电.docx_第2页
第2页 / 共7页
土地整治单位工程鉴定书风电.docx_第3页
第3页 / 共7页
土地整治单位工程鉴定书风电.docx_第4页
第4页 / 共7页
土地整治单位工程鉴定书风电.docx_第5页
第5页 / 共7页
土地整治单位工程鉴定书风电.docx_第6页
第6页 / 共7页
土地整治单位工程鉴定书风电.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《土地整治单位工程鉴定书风电.docx》由会员分享,可在线阅读,更多相关《土地整治单位工程鉴定书风电.docx(7页珍藏版)》请在第壹文秘上搜索。

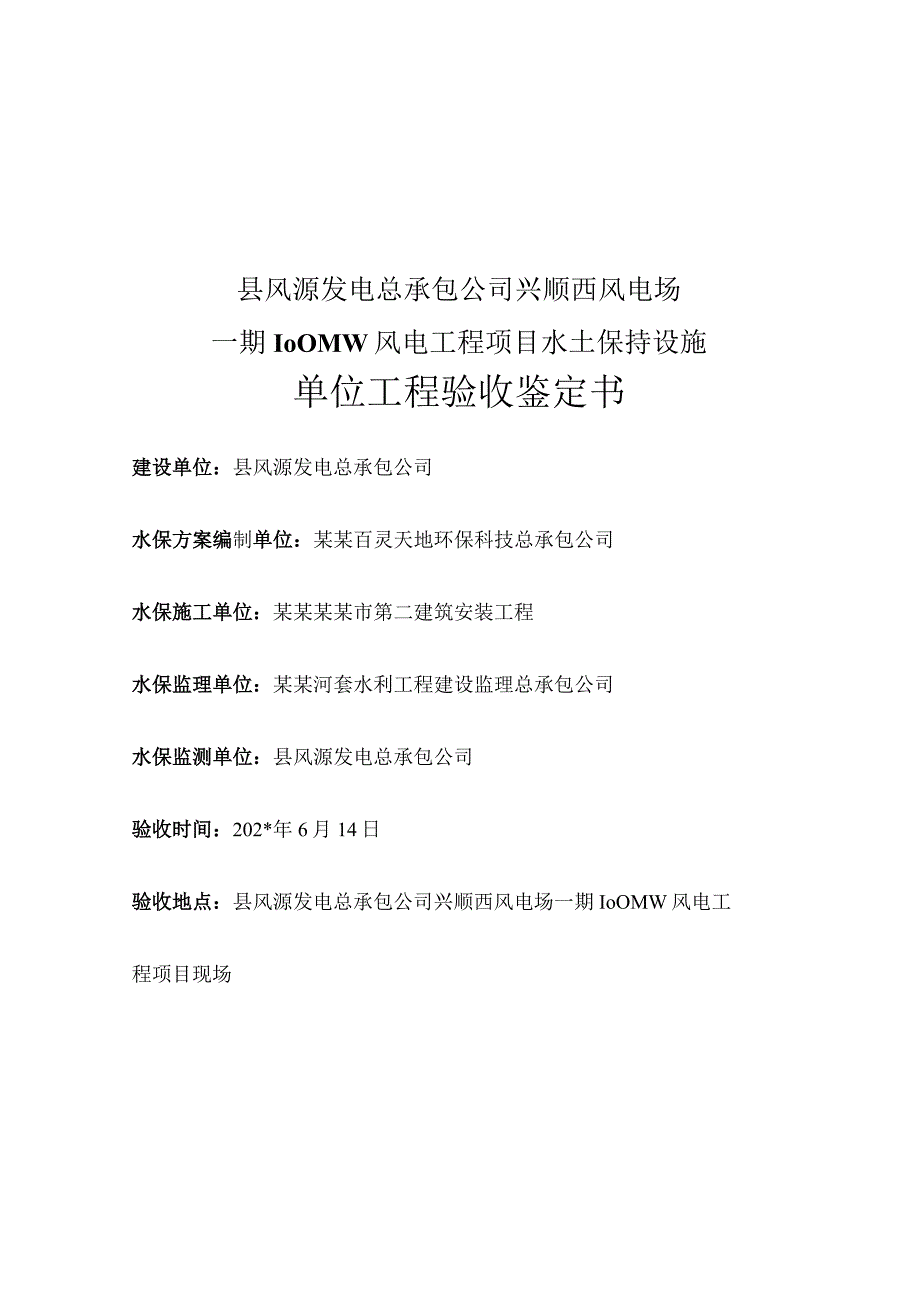

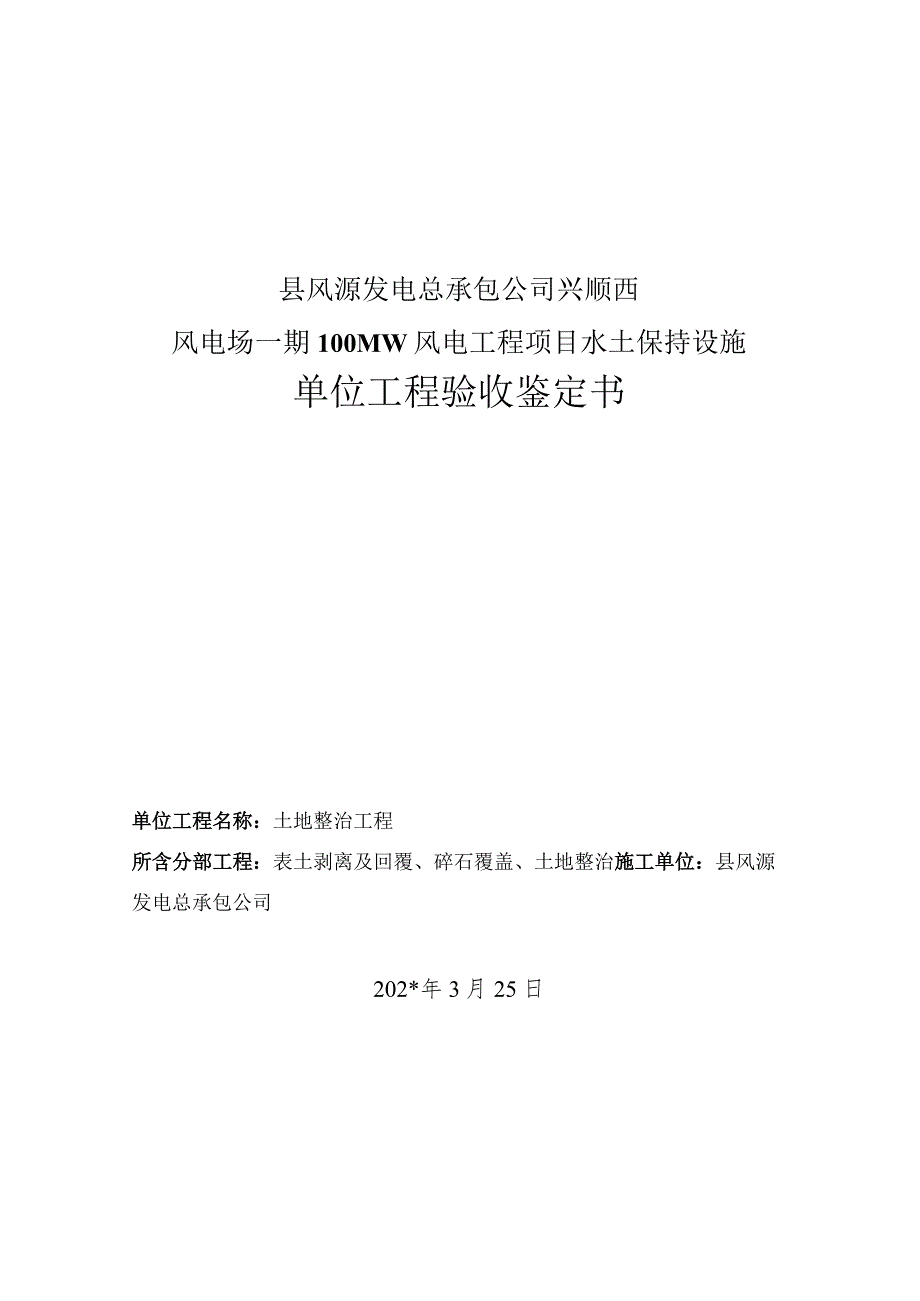

1、县风源发电总承包公司兴顺西风电场一期100MW风电工程项目水土保持设施单位工程验收鉴定书单位工程名称:土地整治工程所含分部工程:表土剥离及回覆、碎石覆盖、土地整治施工单位:县风源发电总承包公司202*年3月25日县风源发电总承包公司兴顺西风电场一期IoOMW风电工程项目水土保持设施单位工程验收鉴定书建设单位:县风源发电总承包公司水保方案编制单位:某某百灵天地环保科技总承包公司水保施工单位:某某某某市第二建筑安装工程水保监理单位:某某河套水利工程建设监理总承包公司水保监测单位:县风源发电总承包公司验收时间:202*年6月14日验收地点:县风源发电总承包公司兴顺西风电场一期IoOMW风电工程项目现

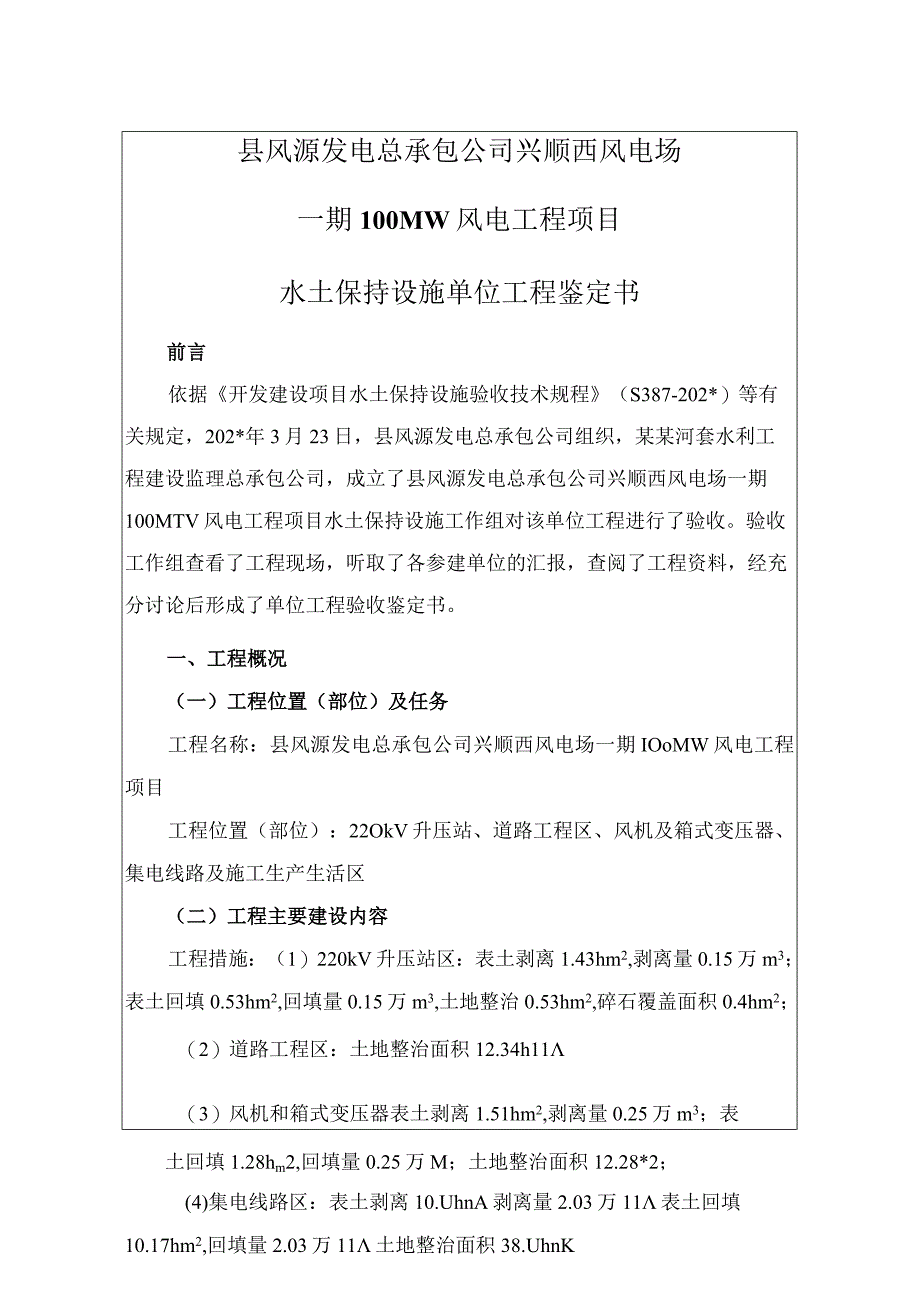

2、场县风源发电总承包公司兴顺西风电场一期100MW风电工程项目水土保持设施单位工程鉴定书前言依据开发建设项目水土保持设施验收技术规程(S387-202*)等有关规定,202*年3月23日,县风源发电总承包公司组织,某某河套水利工程建设监理总承包公司,成立了县风源发电总承包公司兴顺西风电场一期100MTV风电工程项目水土保持设施工作组对该单位工程进行了验收。验收工作组查看了工程现场,听取了各参建单位的汇报,查阅了工程资料,经充分讨论后形成了单位工程验收鉴定书。一、工程概况(一)工程位置(部位)及任务工程名称:县风源发电总承包公司兴顺西风电场一期IOoMW风电工程项目工程位置(部位):22OkV升压

3、站、道路工程区、风机及箱式变压器、集电线路及施工生产生活区(二)工程主要建设内容工程措施:(1)220kV升压站区:表土剥离1.43hm2,剥离量0.15万m3;表土回填0.53hm2,回填量0.15万m3,土地整治0.53hm2,碎石覆盖面积0.4hm2;(2)道路工程区:土地整治面积12.34h11(3)风机和箱式变压器表土剥离1.51hm2,剥离量0.25万m3;表土回填1.28hm2,回填量0.25万M;土地整治面积12.28*2;(4)集电线路区:表土剥离10.UhnA剥离量2.03万11表土回填10.17hm2,回填量2.03万11土地整治面积38.UhnK(5)施工生产生活区:土

4、地整治232hL(三)工程建设有关单位建设单位:县风源发电总承包公司水保方案编制单位:某某百灵天地环保科技总承包公司水保施工单位:某某某某市第二建筑安装工程监理单位:某某河套水利工程建设监理总承包公司(四)工程建设过程本项目单位工程名称:土地整治工程所含分部工程:表土剥离及回覆、碎石覆盖、土地整治、各单位工程完成情况。详见下表:工程措施完成情况防治分区工程名称工程量表土剥离(万m3)表土回覆利用(m3)土地整治(hm2)碎石覆盖(hm2)220kV升压站表土剥离0.15表土回覆利用0.15土地整治0.53碎石覆盖0.40道路工程区土地整治12.34风机和箱式变压器表土剥离0.25表土回覆利用0

5、.25土地整治12.28集电线路区表土剥离2.03表土回覆利用2.03土地整治38.17施工生产生活区土地整治2.5合计2.432.4365.420.40二、合同执行情况合同管理、计量、支付与结算均规范。三、工程质量评定(一)单位工程质量评定本项目水土保持共分为2个单位工程,合格为2个。整地后地表平坦,无杂物。工程施工的各个环节都基本控制在技术允许偏差范围内。主要单元工程、关键部位的单元工程质量合格,且未发生过质量事故,土地整治单位工程中的3个分部工程质量全部合格。综合评定为土地整治单位工程质量合格。(一)监测成果分析通过现场测量、调查等手段监测工程实施的数量,拦渣工程措施实施的时间、种类、工

6、程量、以及实施的效果均满足水土保持要求。(三)外观评价本单位工程外观质量经现场实测评定,综合平均得分率为85%(四)质量监督单位的工程质量等级核定意见各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(监测)报告齐全,合格;观感质量好。四、存在的主要问题及处理意见1、部分区域出苗率低,需进一步落实补植补播工作。2、水土保持措施新增的植物措施虽然部分已完成,但应及时进行抚育管理,栽后及时进行浇水、培土、施肥。五、验收结论及对工程管理的建议该单位工程各分部工程施工质量符合施工合同、施工图设计文件和施工验收规范要求,质量控制资料基本齐全,该工程质量等级核定为优良。同意交工。工程移交

7、后,运行管理单位加强工程管理与维护,保证工程正常运行。六、验收组成员及参验单位代表签字表详见附后。七、保留意见无验收组人员名单姓名工作单位职务职称签字某继超某某河套水利工程建设监理总承总监理-F-工口ilZC高级工程师安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
