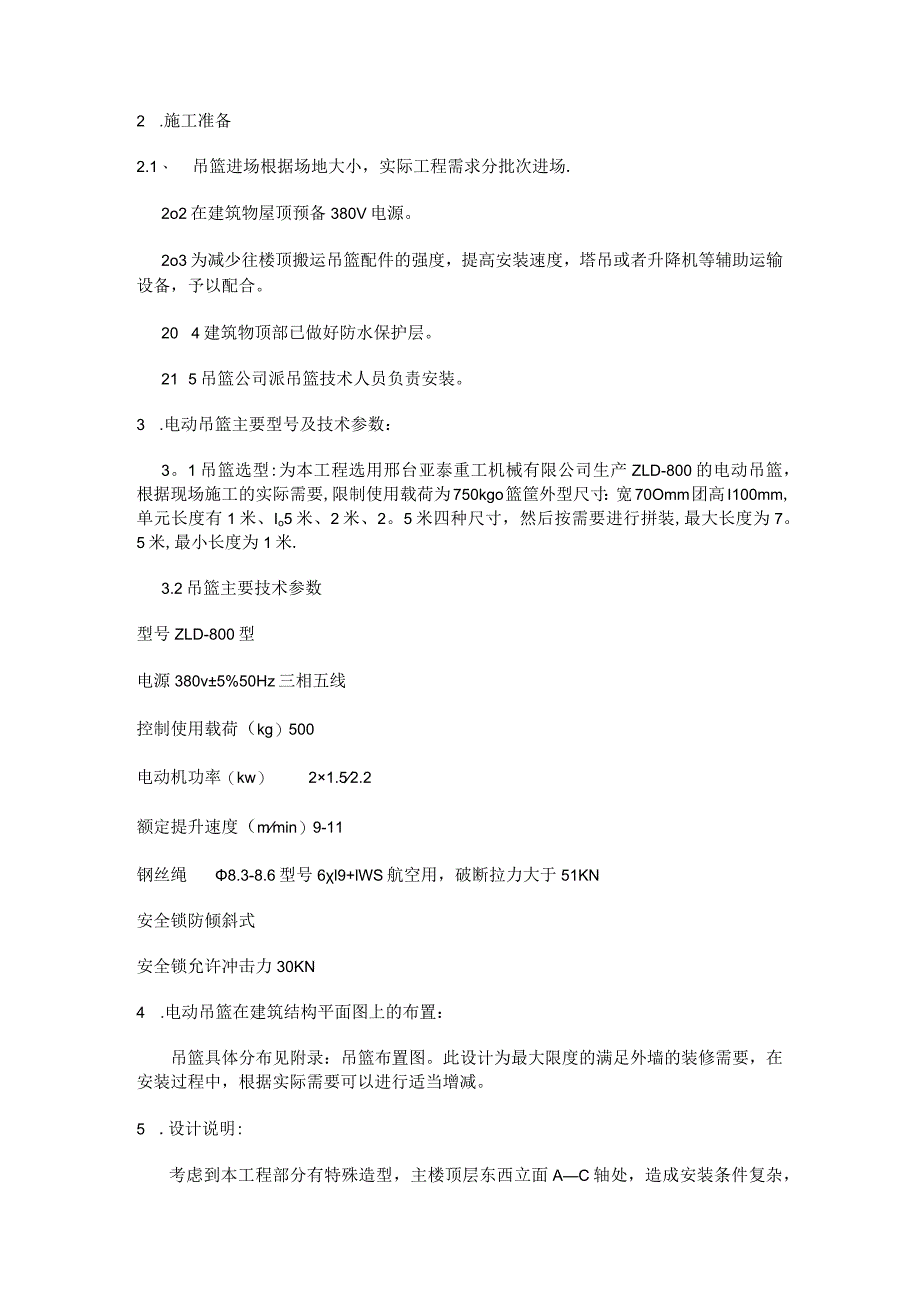

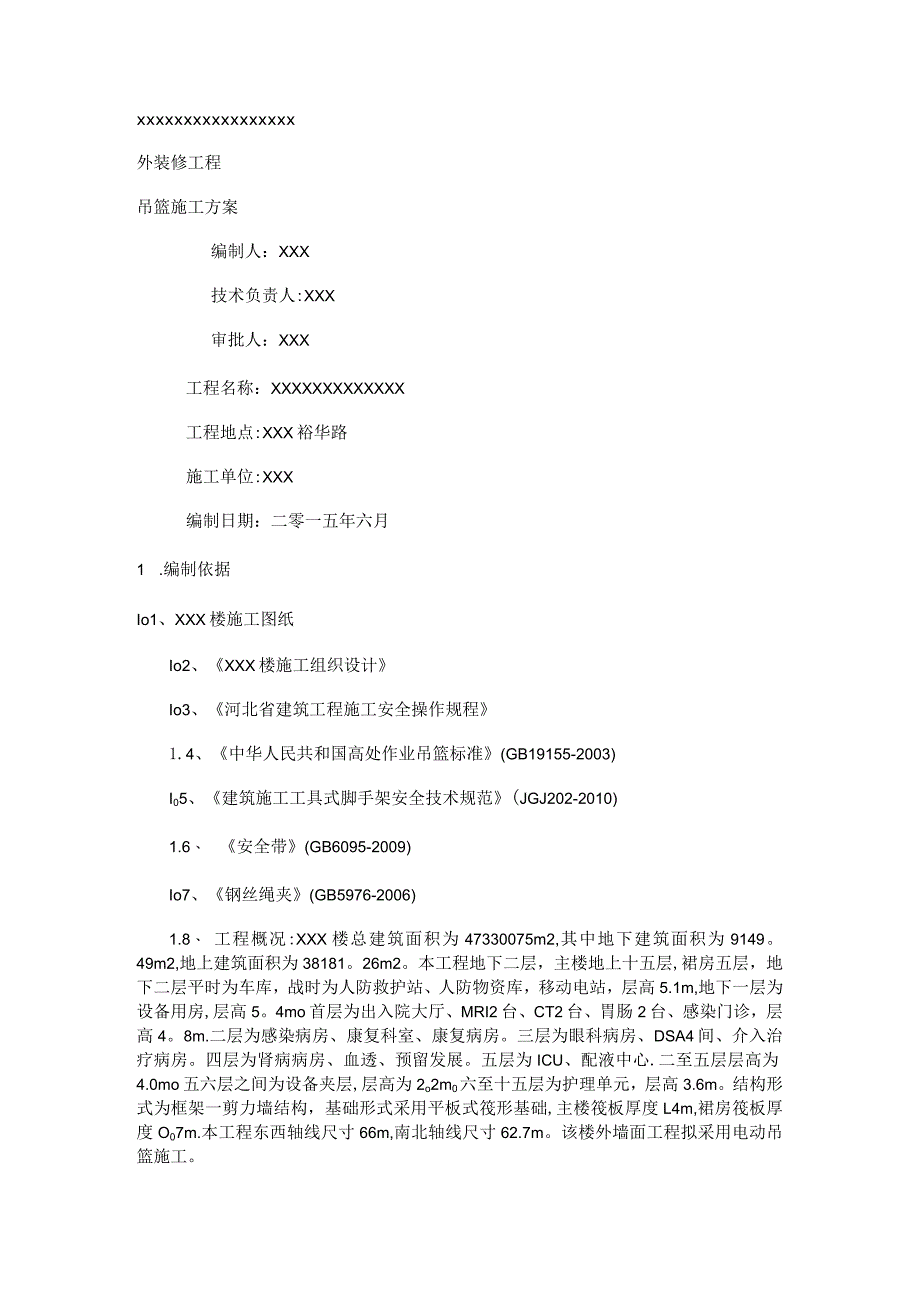

1、xxxxxxxxxxxxxxxxx外装修工程吊篮施工方案编制人:XXX技术负责人:XXX审批人:XXX工程名称:XXXXXXXXXXXXX工程地点:XXX裕华路施工单位:XXX编制日期:二零一五年六月1 .编制依据Io1、XXX楼施工图纸Io2、XXX楼施工组织设计Io3、河北省建筑工程施工安全操作规程1.4、中华人民共和国高处作业吊篮标准(GB19155-2003)I05、建筑施工工具式脚手架安全技术规范(JGJ202-2010)1.6、 安全带(GB6095-2009)Io7、钢丝绳夹(GB5976-2006)1.8、 工程概况:XXX楼总建筑面积为47330075m2,其中地下建筑面积为

2、9149。49m2,地上建筑面积为38181。26m2。本工程地下二层,主楼地上十五层,裙房五层,地下二层平时为车库,战时为人防救护站、人防物资库,移动电站,层高5.1m,地下一层为设备用房,层高5。4mo首层为出入院大厅、MRI2台、CT2台、胃肠2台、感染门诊,层高4。8m.二层为感染病房、康复科室、康复病房。三层为眼科病房、DSA4间、介入治疗病房。四层为肾病病房、血透、预留发展。五层为ICU、配液中心.二至五层层高为4.0mo五六层之间为设备夹层,层高为2o2m0六至十五层为护理单元,层高3.6m。结构形式为框架一剪力墙结构,基础形式采用平板式筏形基础,主楼筏板厚度L4m,裙房筏板厚度

3、O07m.本工程东西轴线尺寸66m,南北轴线尺寸62.7m。该楼外墙面工程拟采用电动吊篮施工。2 .施工准备2.1、 吊篮进场根据场地大小,实际工程需求分批次进场.2o2在建筑物屋顶预备380V电源。2o3为减少往楼顶搬运吊篮配件的强度,提高安装速度,塔吊或者升降机等辅助运输设备,予以配合。20 4建筑物顶部已做好防水保护层。21 5吊篮公司派吊篮技术人员负责安装。3 .电动吊篮主要型号及技术参数:3。1吊篮选型:为本工程选用邢台亚泰重工机械有限公司生产ZLD-800的电动吊篮,根据现场施工的实际需要,限制使用载荷为750kgo篮筐外型尺寸:宽70Omm团高I100mm,单元长度有1米、Io5

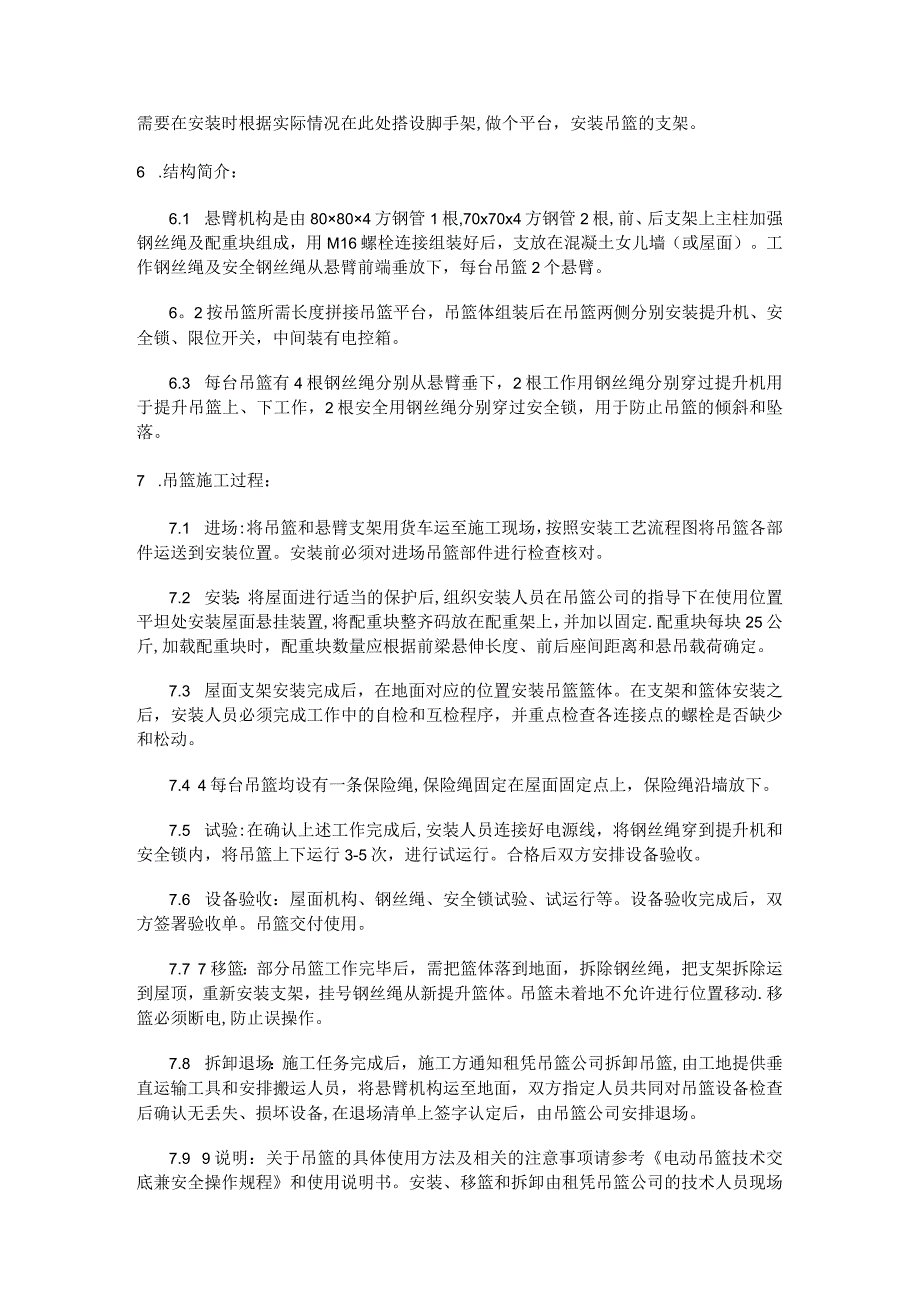

4、米、2米、2。5米四种尺寸,然后按需要进行拼装,最大长度为7。5米,最小长度为1米.3.2吊篮主要技术参数型号ZLD-800型电源380v5%50Hz三相五线控制使用载荷(kg)500电动机功率(kw)21.52.2额定提升速度(mmin)9-11钢丝绳8.3-8.6型号6l9+lWS航空用,破断拉力大于51KN安全锁防倾斜式安全锁允许冲击力30KN4 .电动吊篮在建筑结构平面图上的布置:吊篮具体分布见附录:吊篮布置图。此设计为最大限度的满足外墙的装修需要,在安装过程中,根据实际需要可以进行适当增减。5 .设计说明:考虑到本工程部分有特殊造型,主楼顶层东西立面AC轴处,造成安装条件复杂,需要在

5、安装时根据实际情况在此处搭设脚手架,做个平台,安装吊篮的支架。6 .结构简介:6.1 悬臂机构是由80804方钢管1根,70x70x4方钢管2根,前、后支架上主柱加强钢丝绳及配重块组成,用M16螺栓连接组装好后,支放在混凝土女儿墙(或屋面)。工作钢丝绳及安全钢丝绳从悬臂前端垂放下,每台吊篮2个悬臂。6。2按吊篮所需长度拼接吊篮平台,吊篮体组装后在吊篮两侧分别安装提升机、安全锁、限位开关,中间装有电控箱。6.3 每台吊篮有4根钢丝绳分别从悬臂垂下,2根工作用钢丝绳分别穿过提升机用于提升吊篮上、下工作,2根安全用钢丝绳分别穿过安全锁,用于防止吊篮的倾斜和坠落。7 .吊篮施工过程:7.1 进场:将吊

6、篮和悬臂支架用货车运至施工现场,按照安装工艺流程图将吊篮各部件运送到安装位置。安装前必须对进场吊篮部件进行检查核对。7.2 安装:将屋面进行适当的保护后,组织安装人员在吊篮公司的指导下在使用位置平坦处安装屋面悬挂装置,将配重块整齐码放在配重架上,并加以固定.配重块每块25公斤,加载配重块时,配重块数量应根据前梁悬伸长度、前后座间距离和悬吊载荷确定。7.3 屋面支架安装完成后,在地面对应的位置安装吊篮篮体。在支架和篮体安装之后,安装人员必须完成工作中的自检和互检程序,并重点检查各连接点的螺栓是否缺少和松动。7.4 4每台吊篮均设有一条保险绳,保险绳固定在屋面固定点上,保险绳沿墙放下。7.5 试验

7、:在确认上述工作完成后,安装人员连接好电源线,将钢丝绳穿到提升机和安全锁内,将吊篮上下运行3-5次,进行试运行。合格后双方安排设备验收。7.6 设备验收:屋面机构、钢丝绳、安全锁试验、试运行等。设备验收完成后,双方签署验收单。吊篮交付使用。7.7 7移篮:部分吊篮工作完毕后,需把篮体落到地面,拆除钢丝绳,把支架拆除运到屋顶,重新安装支架,挂号钢丝绳从新提升篮体。吊篮未着地不允许进行位置移动.移篮必须断电,防止误操作。7.8 拆卸退场:施工任务完成后,施工方通知租凭吊篮公司拆卸吊篮,由工地提供垂直运输工具和安排搬运人员,将悬臂机构运至地面,双方指定人员共同对吊篮设备检查后确认无丢失、损坏设备,在

8、退场清单上签字认定后,由吊篮公司安排退场。7.9 9说明:关于吊篮的具体使用方法及相关的注意事项请参考电动吊篮技术交底兼安全操作规程和使用说明书。安装、移篮和拆卸由租凭吊篮公司的技术人员现场指导,在吊篮日常使用过程中,租凭吊篮公司派技术人员对工作吊篮进行保养和维修。日常维护工作由使用方负责。8 .安全技术措施:8.1 吊篮在使用过程中,严禁在三层以上上下人员及物料,以防坠人坠物。严禁交叉作业。8.2 工作吊篮应有2-3工人操作,可以相互配合。8.3 3吊篮内载荷应大致均匀,严禁超载。8。4操作吊篮人员必须经过租凭吊篮公司专门培训|、考试、发证,持证上岗,尤其应掌握应急措施.尤其在施工人员发生变

9、动的情况下,必须通知租凭吊篮公司派人培训。8.4 5上篮人员必须系好安全带,当吊篮上下运行及停在空中作业时,作业人员必须将安全带扣在自锁器上,自锁器扣在保险绳上。(自锁器由租凭吊篮公司提供)8.6 吊篮操作人员应严格按照电动吊篮技术交底兼安全操作规程进行施工.9 .季节性施工措施:9.1 在雨季,将吊篮的提升机、电箱用无纺布包裹住,并在电缆和电控箱的各个承插接口处用防水胶布密封住以便尽可能的防止雨水进入。使用前,必须打开各承插接口,通风凉干。以免发生电器事故。9.2 吊篮内的操作人员必须穿防滑和绝缘电工鞋.9.3 3雷雨天绝对禁止施工,并在雷雨到来之前彻底检查吊篮的接地情况.9。4六级以上大风

10、天气里,必须将吊篮下降到地面或施工面的最低点并固定好。9。5冬季施工应注意不可以将施工用水到处飞溅,以免结阔步而导致施工人员摔倒造成意外。9。6在冬季雾天施工时,应等大雾散去并在日照比较充足的情况下,才可以用电动吊篮,否则容易出现打滑并可能出现设备事故。9.7 冬季施工人员必须穿防滑绝缘鞋,并将棉衣棉裤穿好并系好袖口裤脚。10 .对工程的成品保护工作:IOo1安装悬臂机构同时做好成品保护工作,对安装好的门窗及做好的防水层不得损坏,搬运配重及悬臂机构应轻拿轻放,前、后支架下垫木板,不得损坏防水层.对安装人员要做到技术安全交底。10.2 吊篮要距墙面200mm左右,操作人员面向墙遇到突起物用力推开

11、,以避免对墙体的碰撞。10.3 电缆线及安全绳在女儿墙上转角处应当由使用方采取软材料(如塑料布、麻袋片等)包裹,防止电缆线和安全绳的磨损及女儿墙角的损坏。11 .电动吊篮抗倾覆安全系数验算:Ilo1本工程所用吊篮具有型号及限载:ZLD一一800使用载荷控制在500kg;11.2 中华人民共和国建筑工业标准JG5027-92号高处作业吊篮安全规则第12。3条,抗倾安全系数不得小于2。11.3 安全简明:安装时严格限制悬臂在前支架中心以外的悬挑长度A2(可)11.5以上计算的是这种规格型号吊篮的载荷最大时的安全系数,其他长度的吊篮参照上面计算,必安全!其他数据见吊篮使用说明书。12.电动吊篮技术交

12、底及安全操作规程12.1 操作人员:12.1 。1操作人员必须年满18周岁,无不适应高处作业的疾病和生理缺陷。酒后、过度疲劳、情绪异常者不许上岗。12.2 .2操作人员必须佩戴安全带、安全扣、安全帽、穿防滑鞋。进入吊篮后必须马上将安全带上的自锁钩扣在单独悬挂于建筑物顶部牢固部位的保险绳上.12o1.3操作人员必须经过上岗培训,作业时必须佩带附本人照片的操作证。必须按检验项目检验合格后方可上机操作.使用中应严格执行安全操作规程。12oIo4上篮操作人员必须在两名以上(单人吊篮除外).12.1.5操作人员发现事故隐患或者不安全因素,必须停止使用吊篮,报公司领导或租凭吊篮公司驻场人员处理。对管理人员

13、违章指挥,强令冒险作业,有权拒绝执行。12.2操作环境12o2.1吊篮运行时严禁超载,平台内载荷应大致均布。ZLD-500/800控制使用为载荷500kg(以上载荷包括人体重量及吊篮自重)。12o2o2使用现场吊篮与高压线、高压装置间应有足够的安全距离,一般不少于10米。12o2.3出现雷雨、大雪、大雾、五级风以上不得使用吊篮。12o2o4吊篮不宜接触腐蚀气体及液体,在不得已的情况下,使用时应采取防腐蚀隔离措施。12o2.5正常工作温度为:(-20+40)团,电动机外壳温度超过65团时,应暂停使用提升机。12o2.6正常工作电压应保持在3805%范围内,当现场电源电压低于360V时,应停止作业

14、。12.3悬挂结构1231操作前,应全面检查屋面悬挂机构焊缝是否脱焊和漏焊,绳扣、螺栓是否齐全、松动。12.3.2配重块数量是否足够、放置是否妥当。并有固定措施,防止滑落。12。3o3悬挂机构两吊点间距应比悬挂平台两吊点间距大5L0cm012。4悬吊平台和提升机12o4。1悬吊平台按使用所需长度拼装连接成一体,各部连接螺栓应紧固.各焊接点不脱焊和漏焊。12o4。2禁止在悬吊平台内用梯子或其他装置取得较高工作高度。12.4o3不准将电动吊篮作为垂直运输和载人设备使用。12o4o4工作平台倾斜时应及时调平,两端高差不宜超过15公分。12.4.5吊篮上下运行过程中,吊篮与墙面应相距10公分以上;遇到墙面凸出障碍物时,作业人员应用力推墙,使吊篮避开。12o4.6严禁对悬吊平台猛烈晃动、“荡秋千等。12o4o7必须经常检查电机、提升机运行时是否有异常噪音,过热和产生异味等异常现象。如有上述现象,应停止使用。12o4o8检查提升机正常的方法:将平台提升至离地1米高,停止后应无滑降现象,手动松开制动装置应能均速下降,其速度应小于12米/分.12.5安全锁12o5o1安全锁与提升架应可靠连接,无位移、开裂、脱焊等异常现象。12o5.2安全锁在工作时应该是开启的,处于自动工作状态,无须人工操作.安全锁无损坏、卡死,动作灵活,锁绳可靠。12o5o3空中开启安全锁,首

展开阅读全文
