工程量变更管理办法实施细则.docx

上传人:p** 文档编号:720687 上传时间:2024-01-23 格式:DOCX 页数:12 大小:56.16KB
下载 相关 举报
工程量变更管理办法实施细则.docx_第1页
第1页 / 共12页
工程量变更管理办法实施细则.docx_第2页
第2页 / 共12页
工程量变更管理办法实施细则.docx_第3页
第3页 / 共12页
工程量变更管理办法实施细则.docx_第4页
第4页 / 共12页
工程量变更管理办法实施细则.docx_第5页
第5页 / 共12页
工程量变更管理办法实施细则.docx_第6页
第6页 / 共12页
工程量变更管理办法实施细则.docx_第7页
第7页 / 共12页
工程量变更管理办法实施细则.docx_第8页
第8页 / 共12页
工程量变更管理办法实施细则.docx_第9页
第9页 / 共12页
工程量变更管理办法实施细则.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程量变更管理办法实施细则.docx》由会员分享,可在线阅读,更多相关《工程量变更管理办法实施细则.docx(12页珍藏版)》请在第壹文秘上搜索。

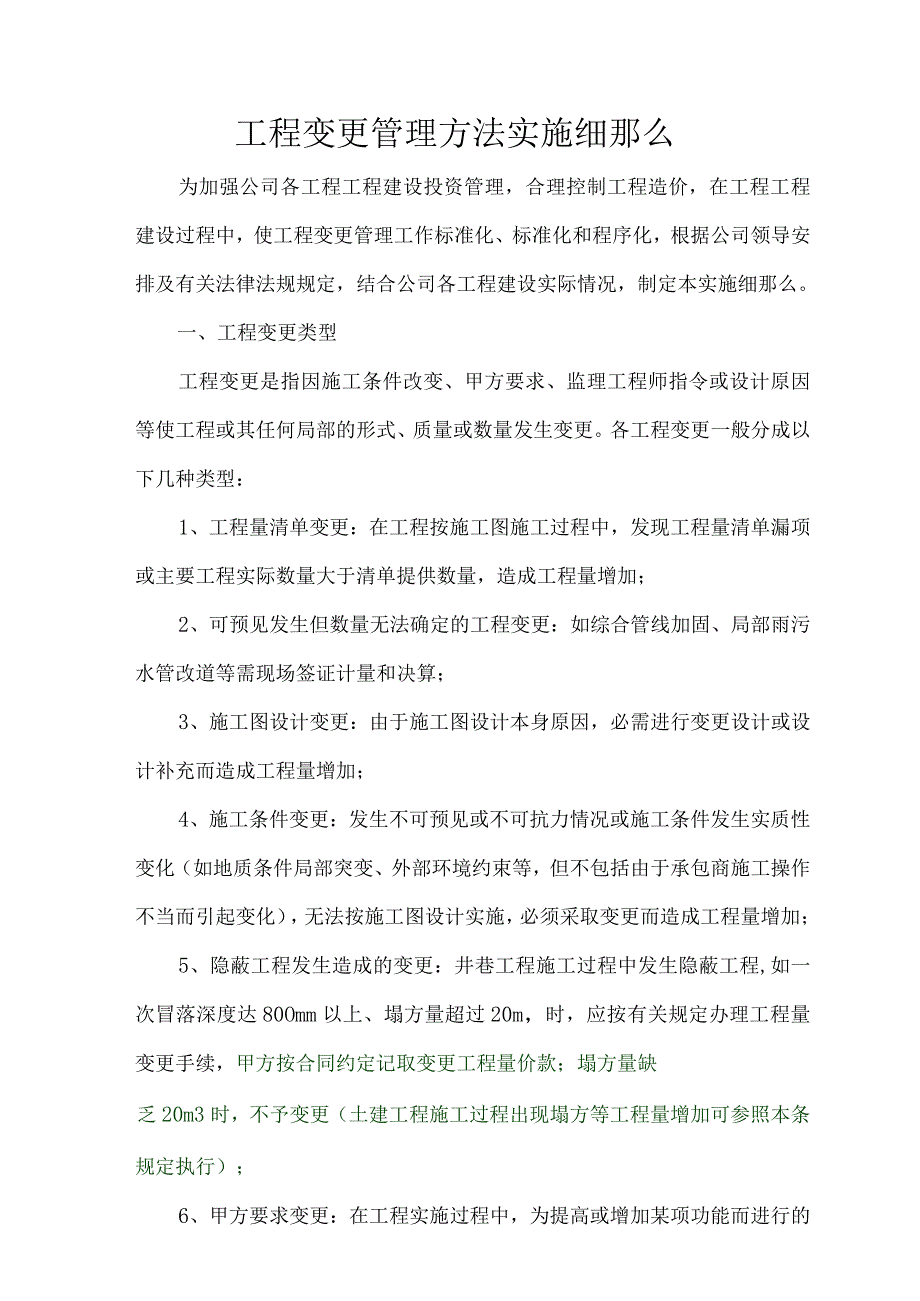

1、【类别】【时效性】一般【秘密等级】三河矿业工程变更管理方法实施细那么(讨论稿)发文字号:吉三河项2023001发行日期:2023年4月义义日版本:2023版_受控状态:受控批准审核编制刘永勤年月日年月日2023年4月8日工程变更管理方法实施细那么为加强公司各工程工程建设投资管理,合理控制工程造价,在工程工程建设过程中,使工程变更管理工作标准化、标准化和程序化,根据公司领导安排及有关法律法规规定,结合公司各工程建设实际情况,制定本实施细那么。一、工程变更类型工程变更是指因施工条件改变、甲方要求、监理工程师指令或设计原因等使工程或其任何局部的形式、质量或数量发生变更。各工程变更一般分成以下几种类型

2、:1、工程量清单变更:在工程按施工图施工过程中,发现工程量清单漏项或主要工程实际数量大于清单提供数量,造成工程量增加;2、可预见发生但数量无法确定的工程变更:如综合管线加固、局部雨污水管改道等需现场签证计量和决算;3、施工图设计变更:由于施工图设计本身原因,必需进行变更设计或设计补充而造成工程量增加;4、施工条件变更:发生不可预见或不可抗力情况或施工条件发生实质性变化(如地质条件局部突变、外部环境约束等,但不包括由于承包商施工操作不当而引起变化),无法按施工图设计实施,必须采取变更而造成工程量增加;5、隐蔽工程发生造成的变更:井巷工程施工过程中发生隐蔽工程,如一次冒落深度达80Omm以上、塌方

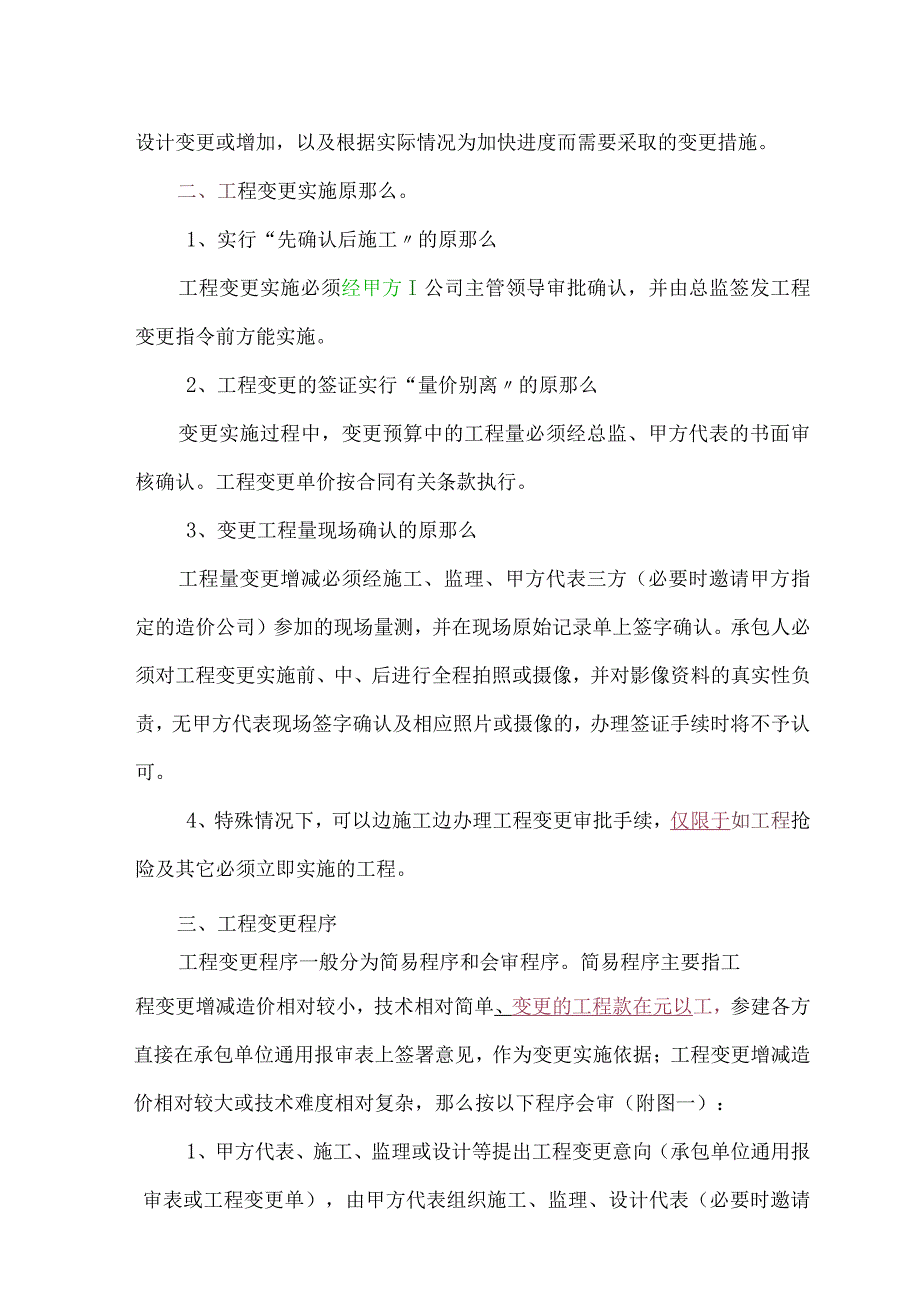

3、量超过20m,时,应按有关规定办理工程量变更手续,甲方按合同约定记取变更工程量价款;塌方量缺乏20m3时,不予变更(土建工程施工过程出现塌方等工程量增加可参照本条规定执行);6、甲方要求变更:在工程实施过程中,为提高或增加某项功能而进行的设计变更或增加,以及根据实际情况为加快进度而需要采取的变更措施。二、工程变更实施原那么。1、实行“先确认后施工的原那么工程变更实施必须经甲方I公司主管领导审批确认,并由总监签发工程变更指令前方能实施。2、工程变更的签证实行“量价别离的原那么变更实施过程中,变更预算中的工程量必须经总监、甲方代表的书面审核确认。工程变更单价按合同有关条款执行。3、变更工程量现场确

4、认的原那么工程量变更增减必须经施工、监理、甲方代表三方(必要时邀请甲方指定的造价公司)参加的现场量测,并在现场原始记录单上签字确认。承包人必须对工程变更实施前、中、后进行全程拍照或摄像,并对影像资料的真实性负责,无甲方代表现场签字确认及相应照片或摄像的,办理签证手续时将不予认可。4、特殊情况下,可以边施工边办理工程变更审批手续,仅限于如工程抢险及其它必须立即实施的工程。三、工程变更程序工程变更程序一般分为简易程序和会审程序。简易程序主要指工程变更增减造价相对较小,技术相对简单、变更的工程款在元以工,参建各方直接在承包单位通用报审表上签署意见,作为变更实施依据;工程变更增减造价相对较大或技术难度

5、相对复杂,那么按以下程序会审(附图一):1、甲方代表、施工、监理或设计等提出工程变更意向(承包单位通用报审表或工程变更单),由甲方代表组织施工、监理、设计代表(必要时邀请专家)进行变更方案讨论,变更方案达成一致意见并由设计单位出具设计变更。2、施工单位根据设计变更编制工程变更预算报告,并填写变更费用预算表(附件五)经总监、甲方代表审核后,由甲方代表组织工程变更会审小组进行工程变更会审会议,经会议讨论形成决议并经总监、甲方代表、施工单位代表签字确认后办理变更备案手续O3、总监理工程师根据工程变更备案手续,签发变更指令,通知施工单位承包商实施变更事项,施工单位承包人必须无条件执行。4、会审小组由以

6、下成员组成,具体参加人员视工程量变更涉及的专业不同由甲方常务副总经理负责召集并主持审查会议。序号姓名职务(职称)单位备注1白冰常务副总经理三河矿业开发2韩朔财务总监三河矿业开发3刘永勤造价工程师三河矿业开发4土建工程师三河矿业开发5采矿工程师三河矿业开发6王延锋造价工程师中联造价咨询7杨冬造价工程师吉林正洋工程管理咨询8龙煤集团小红石敏子工程部9长春黄金设计院监理公司10其他施工方代表四、工程变更计量支付和决算审计1、由于工程变更造成工程量增加的,原那么上只进行计量,暂不支付工程进度款,在决算审计后按合同支付比例进行支付。合同另有规定的按合同执行。2、单项变更工程实施结束并经监理工程师计量认可

7、,在变更工程实施结束一个月内办理工程量施工签证手续,逾期将不予办理。3、涉及工程造价增、减的所有工程变更(包括设计变更),均须办理工程量施工签证手续,按办理时间先后进行编号,并按以下顺序进行装订:施工签证单封面(编号不得重复或间断)、工程量施工签证单、工程变更备案表(会审程序)、变更指令(会审程序),施工单位承包单俅通用报审表(或工程变更单)、工程计量表、现场量测纪录(各方签字)、施工图片、变更设计图(如有)、变更预算等。4、变更决算审计工程竣工验收合格后结束,进行决算审计时,工程变更进行汇总(附件五)并经监理、甲方代表审核签字确认,不得漏报变更减少或变更未实施的工程。附图一:设计变更管理框图

8、附件一:建设工程变更简易备案表附件二:建设工程变更会审备案表附件三:施工签证单附件四:工程变更汇总表附件五:变更费用预算表附图一:设计变更管理框图建设工程变更简易备案表编号二工程名称建设单位合同价(万元)施工单位本次变更造价工程变更率变更理由及变国(说明估计影印如有专家论证白目内容:司工期及工程造价的增减并附上变更图纸、变更预算书及其它),勺附专题会议纪要建设单位负责人签字建设单位(盖章)B期建设单位主管部门意见:造价部门意见:日期日期附件二:建设工程变更会审备案表编号1_工程名称建设单位合同价(万元)施工单位本次变更造价工程变更率变更理由及变营(说明估计影Dl如有专家论证白目内容:向工期及工

9、程造价的增减并附上变更图纸、变更预算书及其它)勺附专题会议纪要建设单位负责人签字建设单位(盖章)日期变更会审小组意见:(附会审会议纪要)组长签字:日期公司分管部门主任意见:签字:日期:公司主管经理意见:签字:日期:附件三:正本工程施工签证单编号:建设单位:监理单位:施工单位:日期:工程量施工签证单施工单位:合同号:监理单位:编号:工程名称施工日期签证内容工程地点签证部位施工单位签证依据施工位置及处理过程说(签字)明附草图年月口盖章增加工程内容数量或延长工期(天数)等监理工程师意见监理单位(签字)年月日盖章建设单位意见甲方代表(签字)年月日盖章本表一式三,分,甲方代表、监理单位、施工单位各执一份附件四:工程签证(设计变更)汇总表工程名称:序号文件编号签证(设计变更)内容页次日期备注1234567891011121314151617181920施工单位(盖章):监理公司:建设单位:经办人:经办人:经办人:日期:日期:日期:变更费用预算审核表序号变更内容数量变更理由造价分析表投标报价(元)标底价(元)最新报价(元)预算总价(万元)增减(万元)12345678910附件五:(施工单位)复核:(监理单位)建设单位)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
