沥青混凝土面层雨季施工措施.docx

上传人:p** 文档编号:721820 上传时间:2024-01-23 格式:DOCX 页数:3 大小:15.30KB
下载 相关 举报
沥青混凝土面层雨季施工措施.docx_第1页
第1页 / 共3页
沥青混凝土面层雨季施工措施.docx_第2页
第2页 / 共3页
沥青混凝土面层雨季施工措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青混凝土面层雨季施工措施.docx》由会员分享,可在线阅读,更多相关《沥青混凝土面层雨季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。

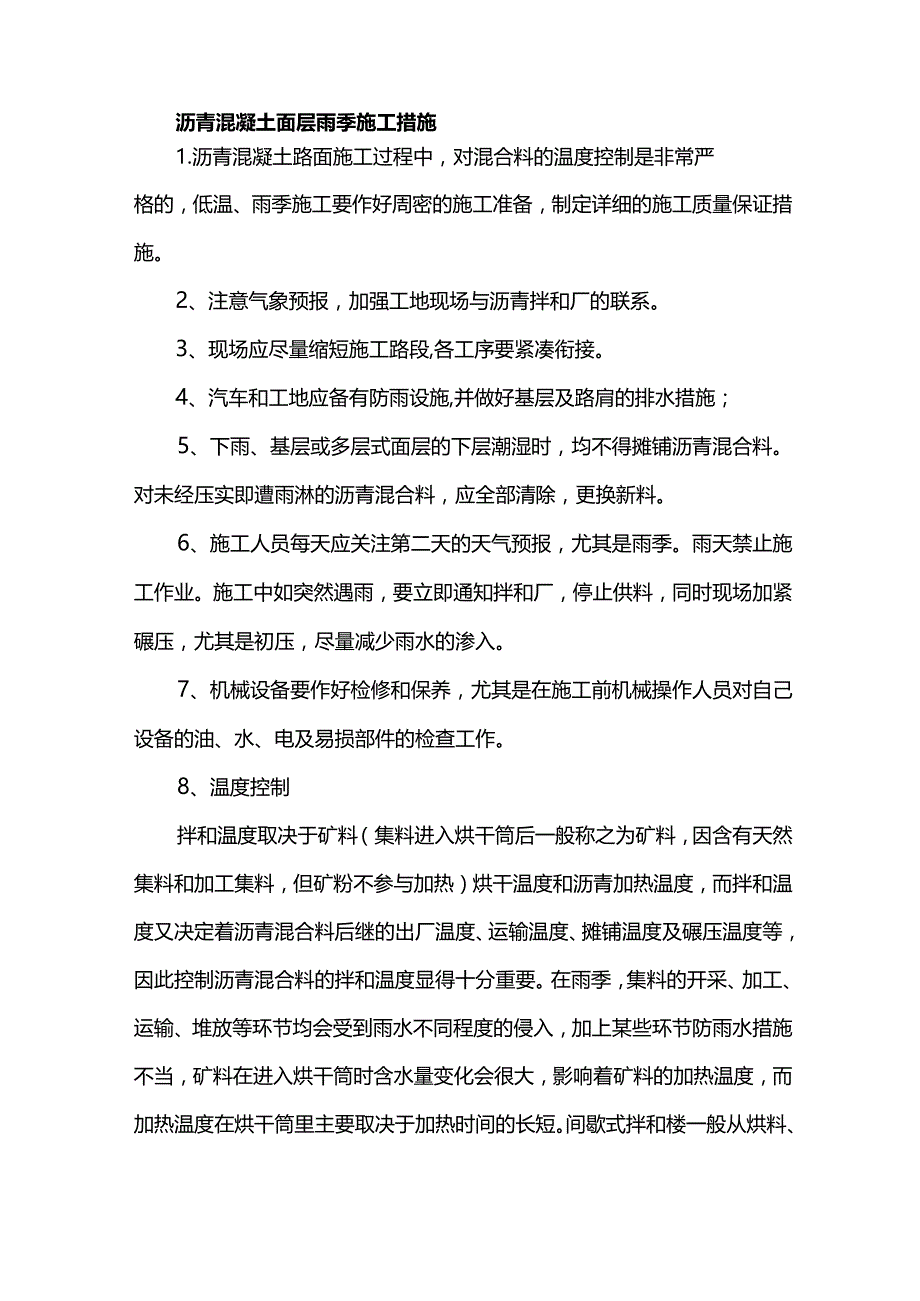

1、沥青混凝土面层雨季施工措施1.沥青混凝土路面施工过程中,对混合料的温度控制是非常严格的,低温、雨季施工要作好周密的施工准备,制定详细的施工质量保证措施。2、注意气象预报,加强工地现场与沥青拌和厂的联系。3、现场应尽量缩短施工路段,各工序要紧凑衔接。4、汽车和工地应备有防雨设施,并做好基层及路肩的排水措施;5、下雨、基层或多层式面层的下层潮湿时,均不得摊铺沥青混合料。对未经压实即遭雨淋的沥青混合料,应全部清除,更换新料。6、施工人员每天应关注第二天的天气预报,尤其是雨季。雨天禁止施工作业。施工中如突然遇雨,要立即通知拌和厂,停止供料,同时现场加紧碾压,尤其是初压,尽量减少雨水的渗入。7、机械设备

2、要作好检修和保养,尤其是在施工前机械操作人员对自己设备的油、水、电及易损部件的检查工作。8、温度控制拌和温度取决于矿料(集料进入烘干筒后一般称之为矿料,因含有天然集料和加工集料,但矿粉不参与加热)烘干温度和沥青加热温度,而拌和温度又决定着沥青混合料后继的出厂温度、运输温度、摊铺温度及碾压温度等,因此控制沥青混合料的拌和温度显得十分重要。在雨季,集料的开采、加工、运输、堆放等环节均会受到雨水不同程度的侵入,加上某些环节防雨水措施不当,矿料在进入烘干筒时含水量变化会很大,影响着矿料的加热温度,而加热温度在烘干筒里主要取决于加热时间的长短。间歇式拌和楼一般从烘料、拌和到出料一个循环时间约需40-55

3、S,其中拌和时间占循环时间的50%-55%,其余45%-50%的时间用于烘料,在保证足够的拌和时间前提下,实际操作中延长烘料时间等于延长了一个循环时间,因此控制拌和时间在30S左右,烘料时间视集料干湿程度一般控制在30S左右,这样一个循环时间保证在60S左右。但是延长烘料、拌料一个循环时间的同时增加了一个循环内的上料时间,导致个别或全部热料仓出现溢仓现象,鉴于这种情况,应当在确保各个冷料斗按目标配合比出料的前提下彳散调控制室内冷料斗出料总流量表,适当降低拌和楼的生产率。实践证明集料的平均含水量每升高1%,沥青混合料的生产率约降低10%o9、运输温度控制影响运输温度的因素有:空气温度与湿度、风速

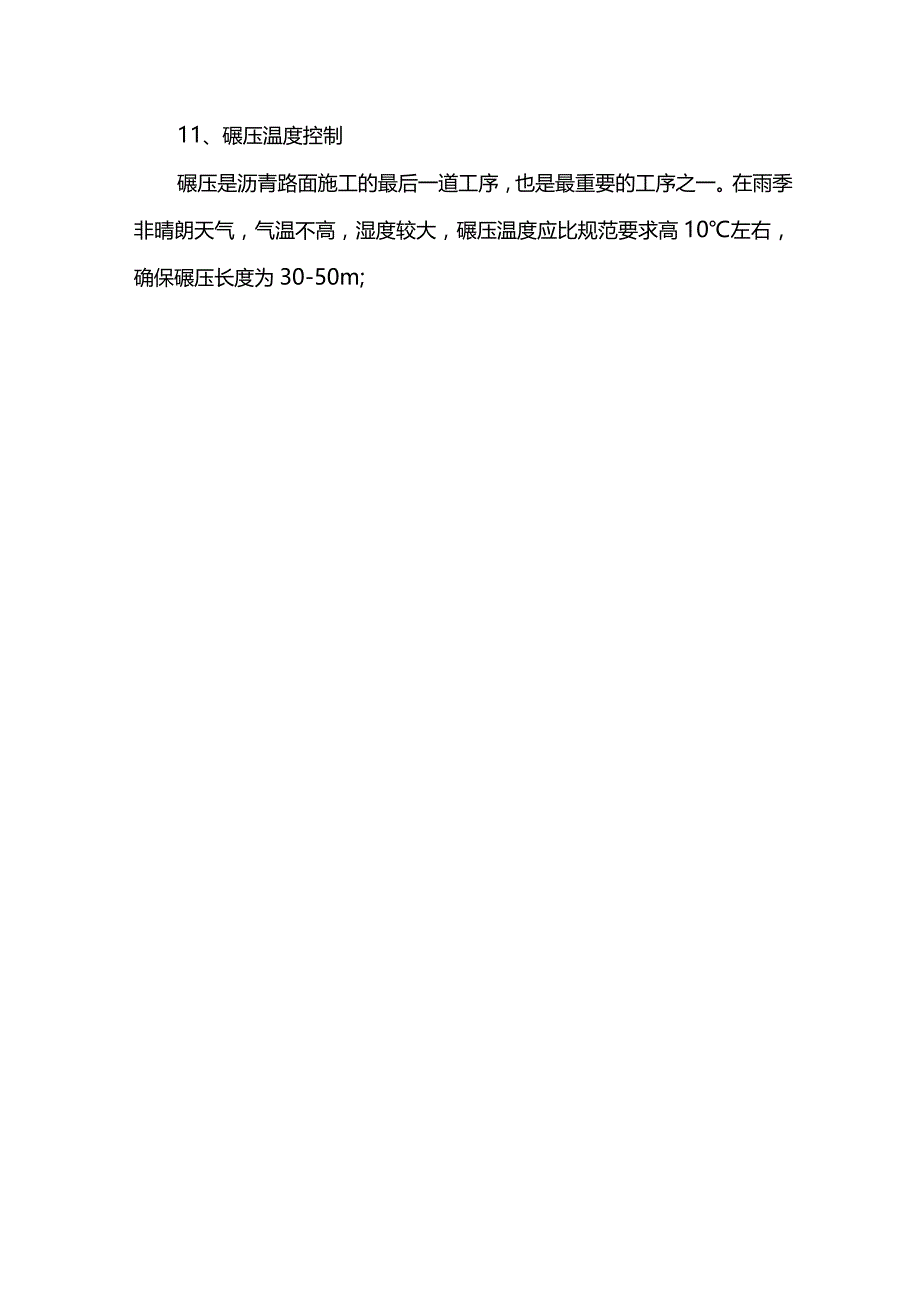

4、、车厢隔温程度、车厢尺寸、运距、车速、覆盖程度、交通延误等。挑选额定吨位大于20T的自卸汽车(俗称后八轮)组成沥青混合料专运车队,施工前对全体驾驶员进行岗前培训I,加强对车辆的维护,避免运料途中车辆抛锚而延长运输时间;每辆汽车配备覆盖蓬布,出厂时由专人负责覆盖缚牢,以免途中蓬布被风掀起;及时修复施工便道,减少不必要的交通阻塞,缩短运输时间。10、摊铺温度控制根据拌和楼的生产能力,合理安排运料车的运输能力,保证摊铺机在合理的预定摊铺速度内均匀、连续不间断地摊铺前提下,在摊铺机前方确保至少3-5辆运料车等候卸料,决不能因待料使摊铺机停顿;等候卸料时,运料车不能过早地揭开蓬布;加大摊铺机熨平板振实力度,避免混合料因摊铺松散而迅速散热,温度骤降。11、碾压温度控制碾压是沥青路面施工的最后一道工序,也是最重要的工序之一。在雨季非晴朗天气,气温不高,湿度较大,碾压温度应比规范要求高10左右,确保碾压长度为30-50m;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
