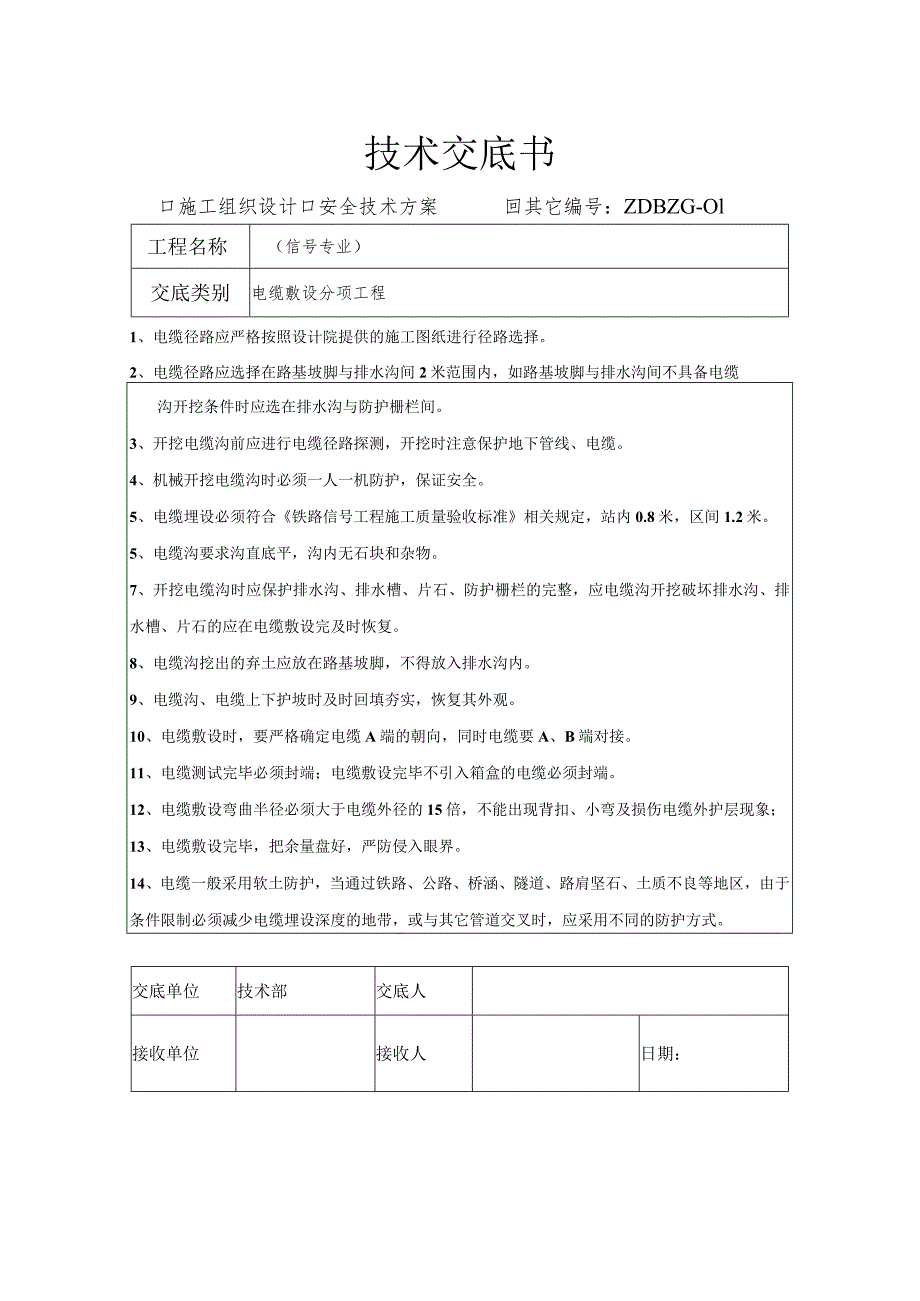

1、技术交底书口施工组织设计口安全技术方案回其它编号:ZDBZG-Ol工程名称(信号专业)交底类别电缆敷设分项工程1、电缆径路应严格按照设计院提供的施工图纸进行径路选择。2、电缆径路应选择在路基坡脚与排水沟间2米范围内,如路基坡脚与排水沟间不具备电缆沟开挖条件时应选在排水沟与防护栅栏间。3、开挖电缆沟前应进行电缆径路探测,开挖时注意保护地下管线、电缆。4、机械开挖电缆沟时必须一人一机防护,保证安全。5、电缆埋设必须符合铁路信号工程施工质量验收标准相关规定,站内0.8米,区间1.2米。5、电缆沟要求沟直底平,沟内无石块和杂物。7、开挖电缆沟时应保护排水沟、排水槽、片石、防护栅栏的完整,应电缆沟开挖破

2、坏排水沟、排水槽、片石的应在电缆敷设完及时恢复。8、电缆沟挖出的弃土应放在路基坡脚,不得放入排水沟内。9、电缆沟、电缆上下护坡时及时回填夯实,恢复其外观。10、电缆敷设时,要严格确定电缆A端的朝向,同时电缆要A、B端对接。11、电缆测试完毕必须封端;电缆敷设完毕不引入箱盒的电缆必须封端。12、电缆敷设弯曲半径必须大于电缆外径的15倍,不能出现背扣、小弯及损伤电缆外护层现象;13、电缆敷设完毕,把余量盘好,严防侵入眼界。14、电缆一般采用软土防护,当通过铁路、公路、桥涵、隧道、路肩坚石、土质不良等地区,由于条件限制必须减少电缆埋设深度的地带,或与其它管道交叉时,应采用不同的防护方式。交底单位技术

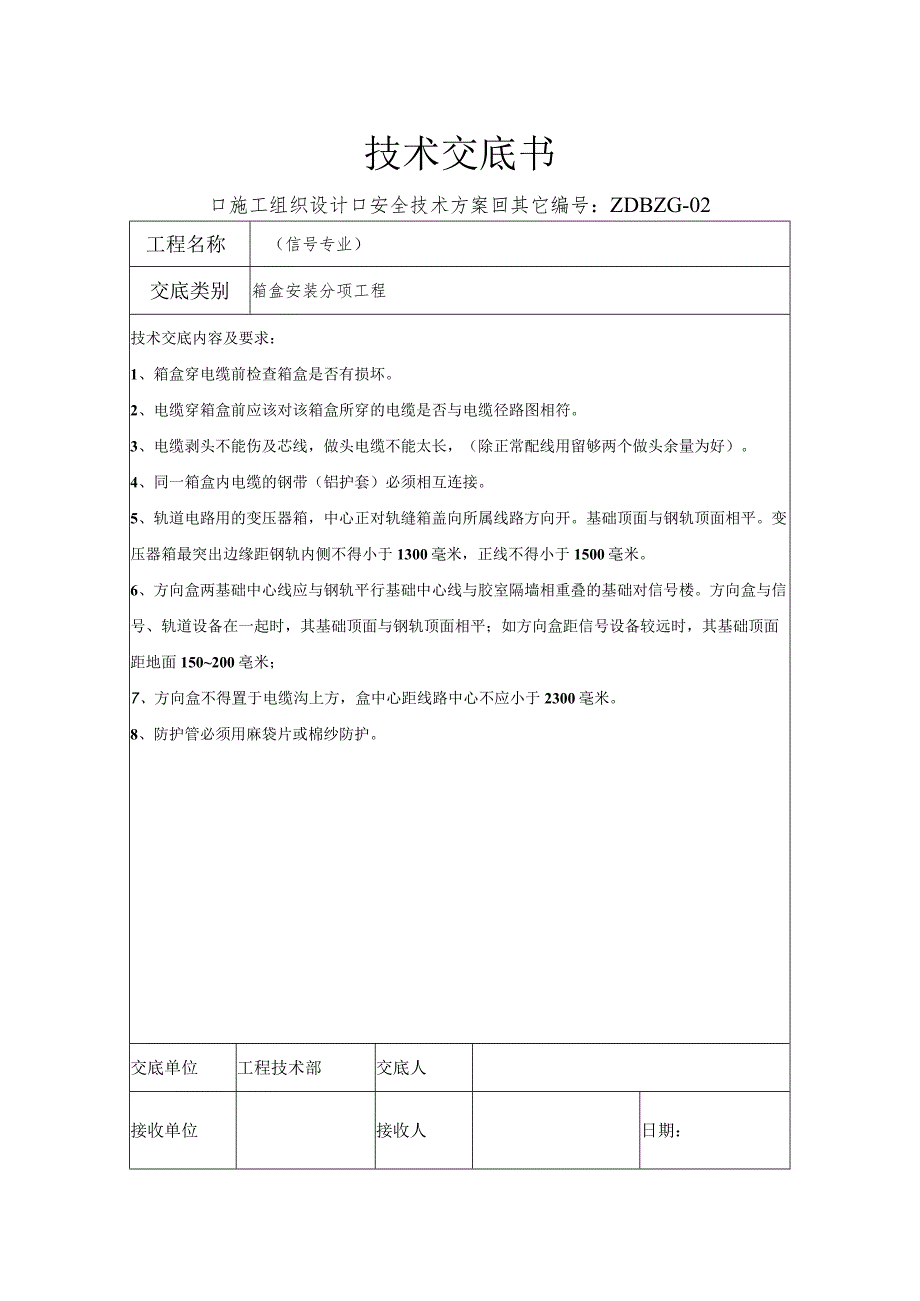

3、部交底人接收单位接收人日期:技术交底书口施工组织设计口安全技术方案回其它编号:ZDBZG-02工程名称(信号专业)交底类别箱盒安装分项工程技术交底内容及要求:1、箱盒穿电缆前检查箱盒是否有损坏。2、电缆穿箱盒前应该对该箱盒所穿的电缆是否与电缆径路图相符。3、电缆剥头不能伤及芯线,做头电缆不能太长,(除正常配线用留够两个做头余量为好)。4、同一箱盒内电缆的钢带(铝护套)必须相互连接。5、轨道电路用的变压器箱,中心正对轨缝箱盖向所属线路方向开。基础顶面与钢轨顶面相平。变压器箱最突出边缘距钢轨内侧不得小于1300毫米,正线不得小于1500毫米。6、方向盒两基础中心线应与钢轨平行基础中心线与胶室隔墙相

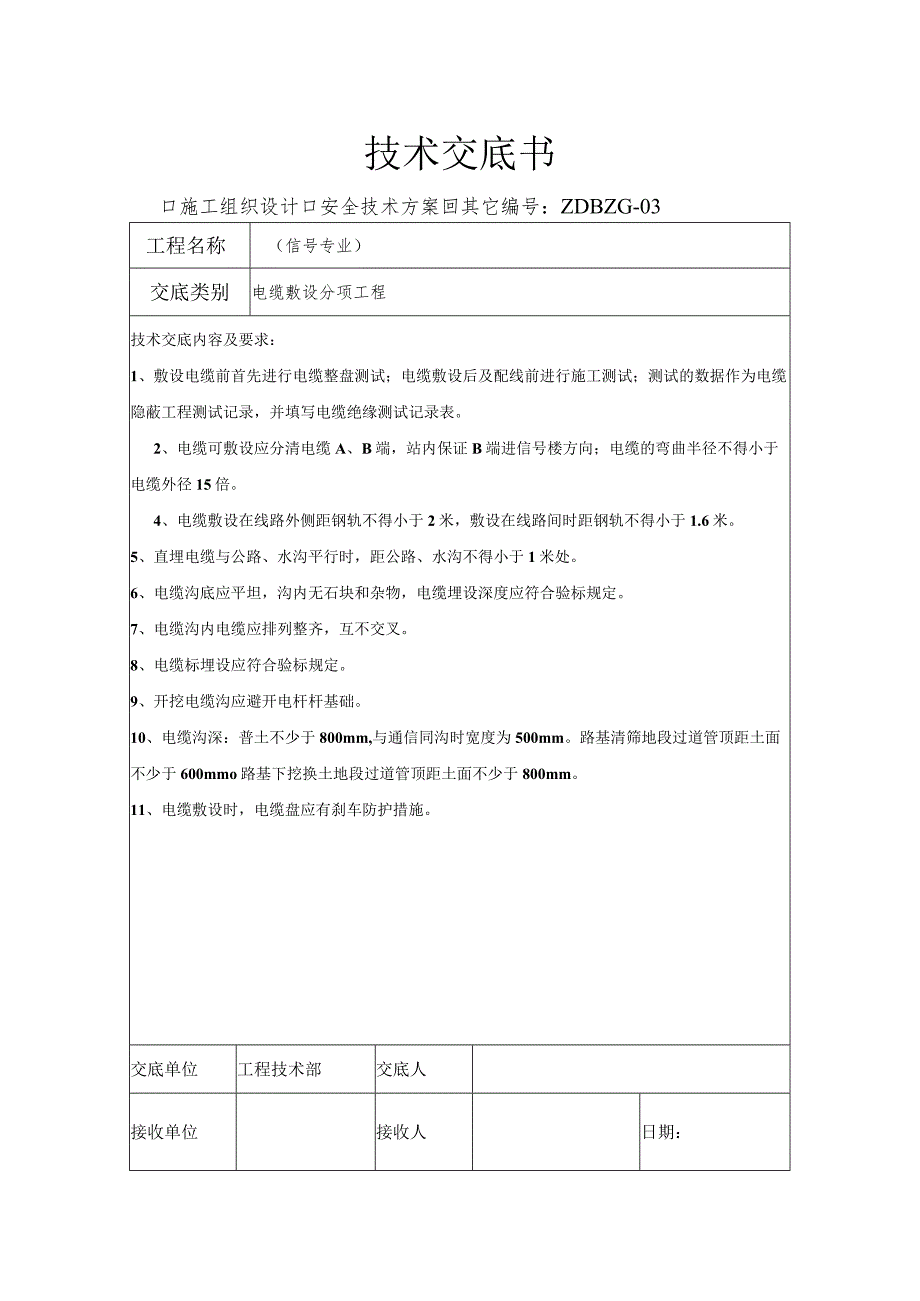

4、重叠的基础对信号楼。方向盒与信号、轨道设备在一起时,其基础顶面与钢轨顶面相平;如方向盒距信号设备较远时,其基础顶面距地面150200亳米;7、方向盒不得置于电缆沟上方,盒中心距线路中心不应小于2300毫米。8、防护管必须用麻袋片或棉纱防护。交底单位工程技术部交底人接收单位接收人日期:技术交底书口施工组织设计口安全技术方案回其它编号:ZDBZG-03工程名称(信号专业)交底类别电缆敷设分项工程技术交底内容及要求:1、敷设电缆前首先进行电缆整盘测试;电缆敷设后及配线前进行施工测试;测试的数据作为电缆隐蔽工程测试记录,并填写电缆绝缘测试记录表。2、电缆可敷设应分清电缆A、B端,站内保证B端进信号楼方

5、向;电缆的弯曲半径不得小于电缆外径15倍。4、电缆敷设在线路外侧距钢轨不得小于2米,敷设在线路间时距钢轨不得小于1.6米。5、直埋电缆与公路、水沟平行时,距公路、水沟不得小于1米处。6、电缆沟底应平坦,沟内无石块和杂物,电缆埋设深度应符合验标规定。7、电缆沟内电缆应排列整齐,互不交叉。8、电缆标埋设应符合验标规定。9、开挖电缆沟应避开电杆杆基础。10、电缆沟深:普土不少于800mm,与通信同沟时宽度为500mm。路基清筛地段过道管顶距土面不少于600mmo路基下挖换土地段过道管顶距土面不少于800mm。11、电缆敷设时,电缆盘应有刹车防护措施。交底单位工程技术部交底人接收单位接收人日期:技术交

6、底书口施工组织设计口安全技术方案回其它编号:ZDBZG-04工程名称(信号专业)交底类别箱盒灌胶配线分项工程技术交底内容及要求:1、电缆剥头不能伤及芯线,做头电缆不能太长,(除正常配线用留够两个做头余量为好)。2、箱盒内电缆接地线应配至空端子,有特殊要求的除外。3、箱盒内电缆做鹅头弯。4、箱盒内电缆走线把与软线把分开,用扎带均匀绑扎。做到布置整齐,满足工艺标准。8、备用线单独绕线圈至电缆根部。9、箱盒内所有配线端子均应加端子号码牌。10、配线前要先审核配线图,发现图纸错误时及时更正,配线时严格按照配线图配线。11、配线完成时,要将箱盒内清理干净,配线整齐美观,不留安全隐患。12、箱盒灌胶时应保

7、持箱盒内部干净整洁,灌胶量至胶室2/3即可,如有漏胶现象应及时补胶。交底单位工程技术部交底人接收单位接收人日期:技术交底书口施工组织设计口安全技术方案回其它编号:ZDBZG-05工程名称(信号专业)交底类别箱盒内套配线分项工程技术交底内容及要求:1 .轨道箱内配线:轨道内套摆放顺序从左至右依次为:电阻、轨道变压器、轨道变压器、电阻、。采用7*0.52电源线,内套不同用途走线用不同颜色区分开:室内侧用红色、轨道侧用蓝色。同一轨道箱里有两个区段的内套时,一个区段室内侧用红色、轨道侧用蓝色,另一个区段室内侧用黄色、轨道侧用绿色,送端变压器二次侧与多受端电阻侧为可调,配线应留有可调余量。2 .信号变压

8、器箱内配线:采用7*0.52电源线,调车:蓝灯用蓝线、白灯用白线、回线用灰线。高柱信号变压器箱至机构配线,采用配线电缆,相应灯位对应相应颜色配线,并在最上端灯室预留一根备用线。3 .道岔配线:道岔电机把采用配线电缆,在保证芯线够用的情况下预留1芯备用。注:另附各类配线原理图。交底单位工程技术部交底人接收单位接收人日期:技术交底书口施工组织设计口安全技术方案回其它编号:ZDBZG-06工程名称(信号专业)交底类别室内设备安装分项工程技术交底内容及要求:1、电源屏、组合柜、各类机柜、组合及托盘安装严格按照室内设备布置图安装施工,安装搬运期间不能擦碰,连结时保证螺丝上紧不得松动。2、机械室内设备布线的原则为:上走软线,下走电缆方式。即防雷分线柜电缆引入全部采用下走线方式,室内侧软线采用上走线方式。走线槽引向零层端子的线把,绑扎要整齐、均匀、顺直、美观,余量长度要一致。防雷分线柜电缆和软线分别绑竖把,发送线、接收线分别布放在左右线槽外侧,分别绑把;留足23个做线头余量。3、执行机柜至防雷分线柜的配线全部使用配线电缆,走线分布均匀,绑扎要整齐、均匀、顺直、美观。4、室内放线按图纸施工,型号与图纸相符,放线时要在拐弯处留有相应余量。5、室内必须使用带有安全保护器的电源,并做到人走灯灭,用电制度责任到人。6、室内必须配备各种灭火器,防患于未然。交底单位工程技术部交底人接收单位接收人日期:
