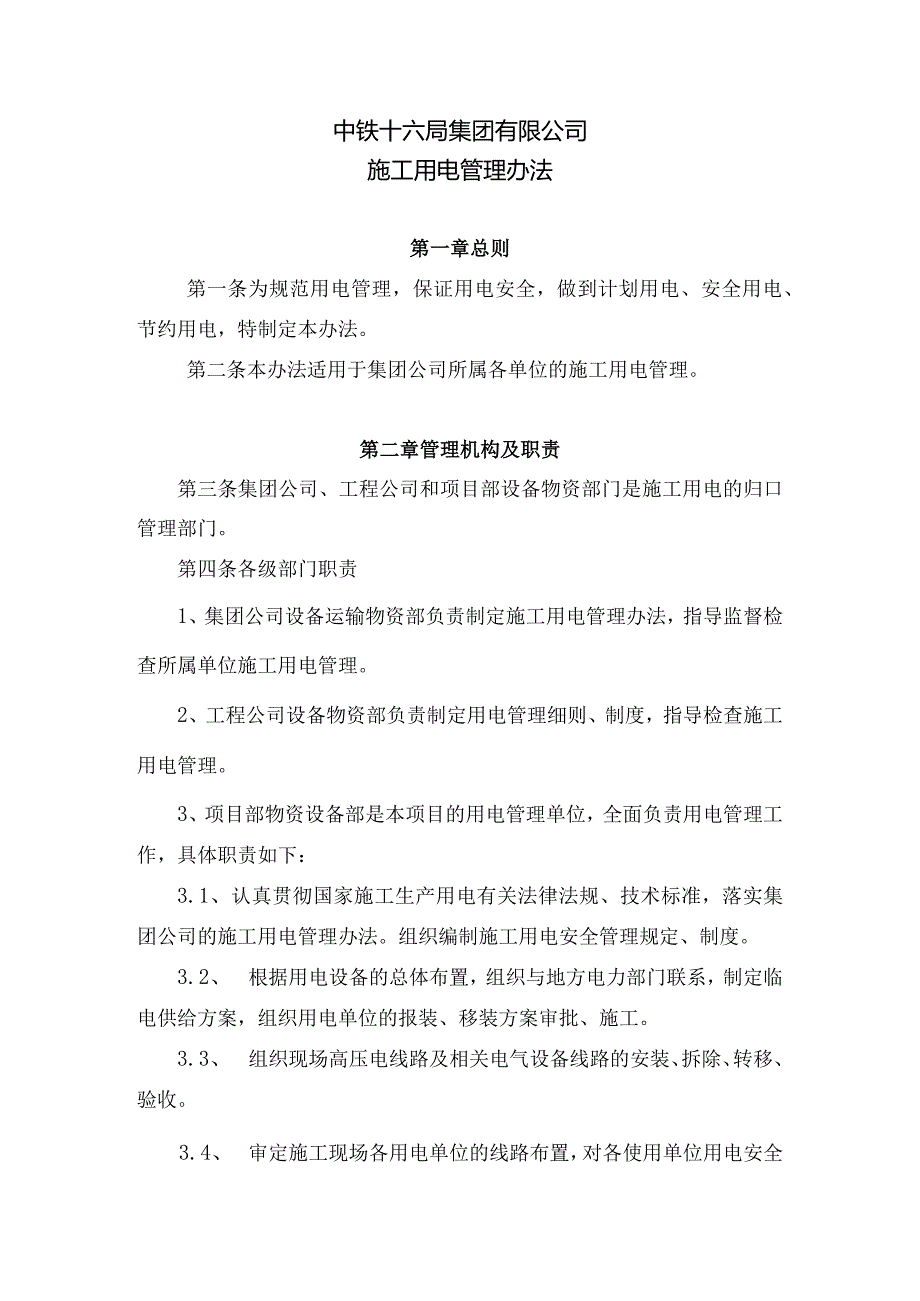

1、中铁十六局集团有限公司施工用电管理办法第一章总则第一条为规范用电管理,保证用电安全,做到计划用电、安全用电、节约用电,特制定本办法。第二条本办法适用于集团公司所属各单位的施工用电管理。第二章管理机构及职责第三条集团公司、工程公司和项目部设备物资部门是施工用电的归口管理部门。第四条各级部门职责1、集团公司设备运输物资部负责制定施工用电管理办法,指导监督检查所属单位施工用电管理。2、工程公司设备物资部负责制定用电管理细则、制度,指导检查施工用电管理。3、项目部物资设备部是本项目的用电管理单位,全面负责用电管理工作,具体职责如下:3.1、 认真贯彻国家施工生产用电有关法律法规、技术标准,落实集团公司

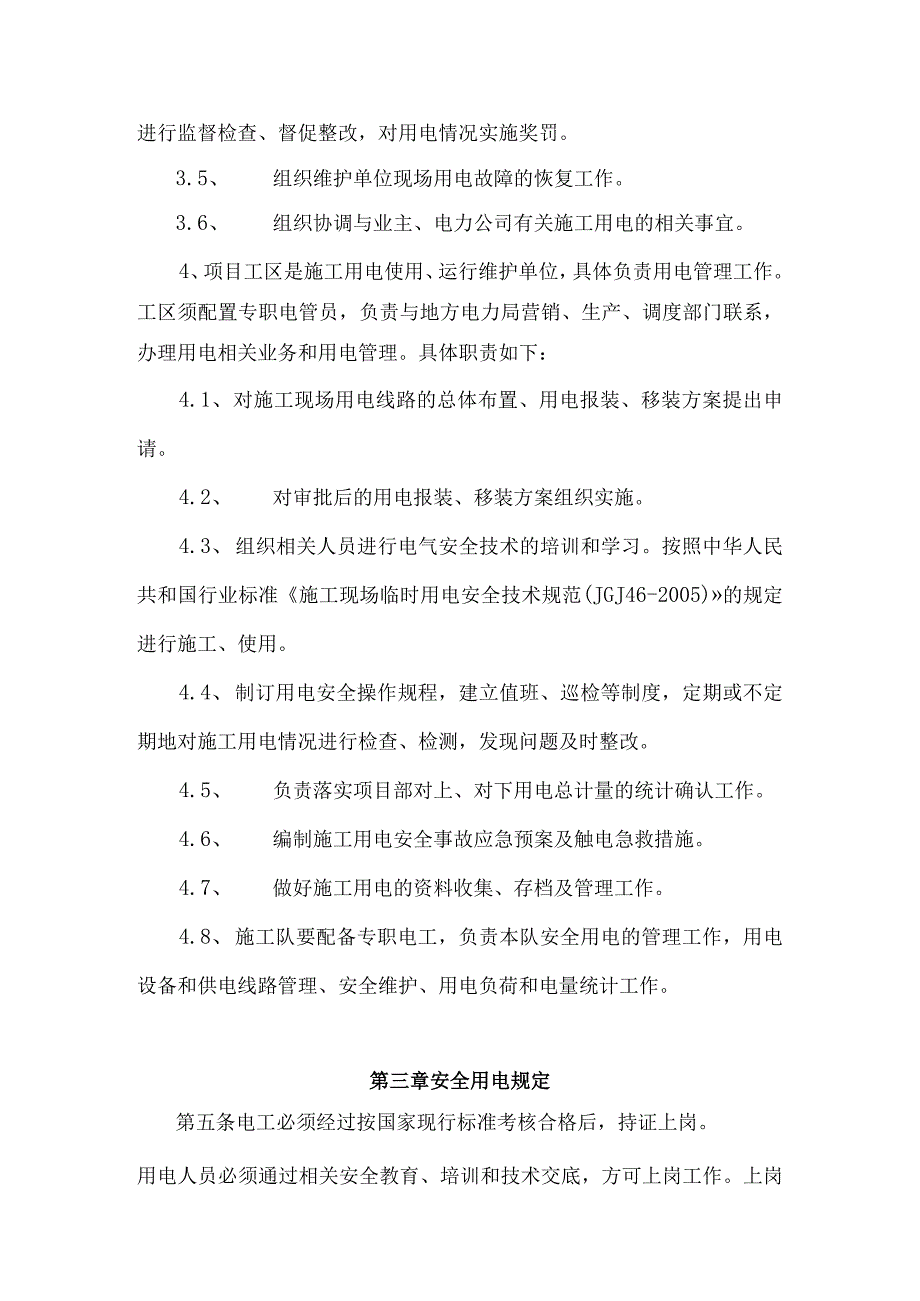

2、的施工用电管理办法。组织编制施工用电安全管理规定、制度。3.2、 根据用电设备的总体布置,组织与地方电力部门联系,制定临电供给方案,组织用电单位的报装、移装方案审批、施工。3.3、 组织现场高压电线路及相关电气设备线路的安装、拆除、转移、验收。3.4、 审定施工现场各用电单位的线路布置,对各使用单位用电安全进行监督检查、督促整改,对用电情况实施奖罚。3.5、 组织维护单位现场用电故障的恢复工作。3.6、 组织协调与业主、电力公司有关施工用电的相关事宜。4、项目工区是施工用电使用、运行维护单位,具体负责用电管理工作。工区须配置专职电管员,负责与地方电力局营销、生产、调度部门联系,办理用电相关业务

3、和用电管理。具体职责如下:4.1、 对施工现场用电线路的总体布置、用电报装、移装方案提出申请。4.2、 对审批后的用电报装、移装方案组织实施。4.3、 组织相关人员进行电气安全技术的培训和学习。按照中华人民共和国行业标准施工现场临时用电安全技术规范(JGJ46-2005)的规定进行施工、使用。4.4、 制订用电安全操作规程,建立值班、巡检等制度,定期或不定期地对施工用电情况进行检查、检测,发现问题及时整改。4.5、 负责落实项目部对上、对下用电总计量的统计确认工作。4.6、 编制施工用电安全事故应急预案及触电急救措施。4.7、 做好施工用电的资料收集、存档及管理工作。4.8、 施工队要配备专职

4、电工,负责本队安全用电的管理工作,用电设备和供电线路管理、安全维护、用电负荷和电量统计工作。第三章安全用电规定第五条电工必须经过按国家现行标准考核合格后,持证上岗。用电人员必须通过相关安全教育、培训和技术交底,方可上岗工作。上岗操作人员必须遵守相关制度。第六条施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,均应编制用电组织设计。临时供用电方案必须经当地电力部门批准,共同验收合格后投入使用。第七条施工用电采用电源中性点直接接地的220/380V三相五线制低压电力系统供电,并必须符合下列规定:1、采用三级配电系统。2、采用TN-S接零保护系统。3、采用二级漏电保护系统。第八条变电站

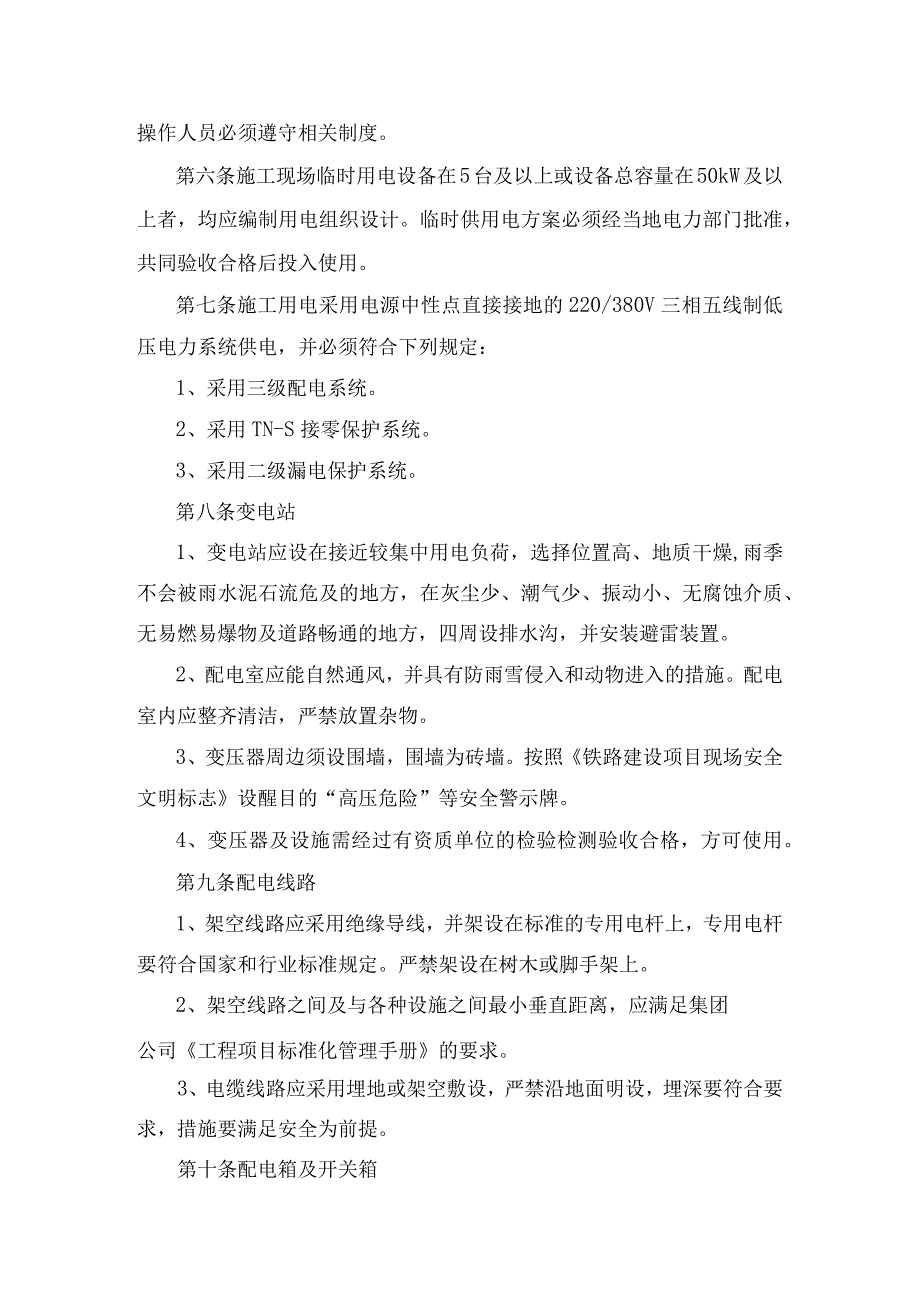

5、1、变电站应设在接近较集中用电负荷,选择位置高、地质干燥,雨季不会被雨水泥石流危及的地方,在灰尘少、潮气少、振动小、无腐蚀介质、无易燃易爆物及道路畅通的地方,四周设排水沟,并安装避雷装置。2、配电室应能自然通风,并具有防雨雪侵入和动物进入的措施。配电室内应整齐清洁,严禁放置杂物。3、变压器周边须设围墙,围墙为砖墙。按照铁路建设项目现场安全文明标志设醒目的“高压危险”等安全警示牌。4、变压器及设施需经过有资质单位的检验检测验收合格,方可使用。第九条配电线路1、架空线路应采用绝缘导线,并架设在标准的专用电杆上,专用电杆要符合国家和行业标准规定。严禁架设在树木或脚手架上。2、架空线路之间及与各种设施

6、之间最小垂直距离,应满足集团公司工程项目标准化管理手册的要求。3、电缆线路应采用埋地或架空敷设,严禁沿地面明设,埋深要符合要求,措施要满足安全为前提。第十条配电箱及开关箱1、配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。配电箱、开关箱应符合安全要求,严禁使用木质配电箱、开关箱。2、用电设备应有各自专用的开关箱,做到“一机一箱一闸一漏”,严禁一个开关箱直接控制两台及以上用电设备(含插座)。安装后使用前必须进行试验,正常后才能投入使用。3、配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在有严重损伤作用的瓦斯、烟气、潮气及其他有害介质中,并设防晒、防尘、防雨、加锁措施。第十一

7、条照明1、一般场所宜选用额定电压为220V的照明器。2、特殊场所应使用安全低电压照明。3、照明灯具与易燃物距离不宜过小,不得直接照射易燃物。达不到规定安全距离时,应采取隔热措施。4、隧道、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的施工照明,电源电压不应大于36V。在有爆炸危险的场所及危险品仓库内应采用防爆型电气设备,其开关宜安装在室外。第十二条自备电源1、发电机组应与外电线路电源连锁,严禁并列运行。2、发电机组应设置短路保护和过负荷保护装置。3、发电机组并列运行时,必须装设同期装置,并在机组同步运行后再向负载供电。第十三条接地与防雷施工现场内营房住所、油库、拌合站、变电站和

8、空气压缩站、设备停机库(棚、场)等场所以及提梁机、架桥机等高大设备要安装防雷击保护设施,定期检查、检测,要达到国家相关规定。第十四条电工值班制度。为保证安全供电,变配电站应安排电工值班,电工值班人员要保持联系渠道畅通,做好施工用电记录,内容要细致、准确、及时,记清故障及停电原因、时间。第四章用电计量收费第十五条根据申报施工用电使用容量,项目工区确定计量装置的安装位置、倍率和配备线路保护开关,以满足施工用电质量要求,确保电表的正常运转。第十六条项目工区根据每月用电计量装置记录,向用电方计收电费,计量装置安装后或计量装置需拆除移位时,应及时通知项目工区双方确认用电量,便于以后电费核算,避免发生电费

9、结算纠纷。第十七条项目工区每月二十五日将当月用电电量及费用报项目部领导审核,然后送财务部按月向各所用电单位扣除用电费用。第五章用电管理台帐第十八条施工用电安全管理台帐是安全管理资料的组成部分,应认真记录、整理,保存备查。临时用电必须建立安全技术、管理档案,指定专人管理。主要内容如下:1、国家、行业有关的规程规范和标准,用电安全管理规章制度和岗位安全操作规程。2、用电施工组织设计(方案)、施工图纸、技术措施和电气防火措施等资料。3、用电工程检查验收、电气设备的试验、检验单和测试记录资料。4、电工维修工作、值班记录和用电安全事故应急救援方案及演练、安全培训记录等。5、经常组织检查,对安全隐患必须及时处理,并应履行复查验收手续。第六章施工用电安全检查第十九条临电设施送电前,项目部配合地方电业局组织全面检查,确保用电安全。以后项目部每季组织一次,工区每月组织一次检查。第二十条施工用电安全检查内容按照施工现场临时用电安全技术规范(JGJ462005)进行。并根据季节变化对用电设备和线路、接地、防雷等进行检查,发现问题及时整改。第七章附则第二十一条本办法自下发之日起执行。第二十二条本办法由集团公司设备运输物资部负责解释。二。一四年五月二日
