《【土方方案】高新时代土方平衡方案2017.9.7.docx》由会员分享,可在线阅读,更多相关《【土方方案】高新时代土方平衡方案2017.9.7.docx(3页珍藏版)》请在第壹文秘上搜索。

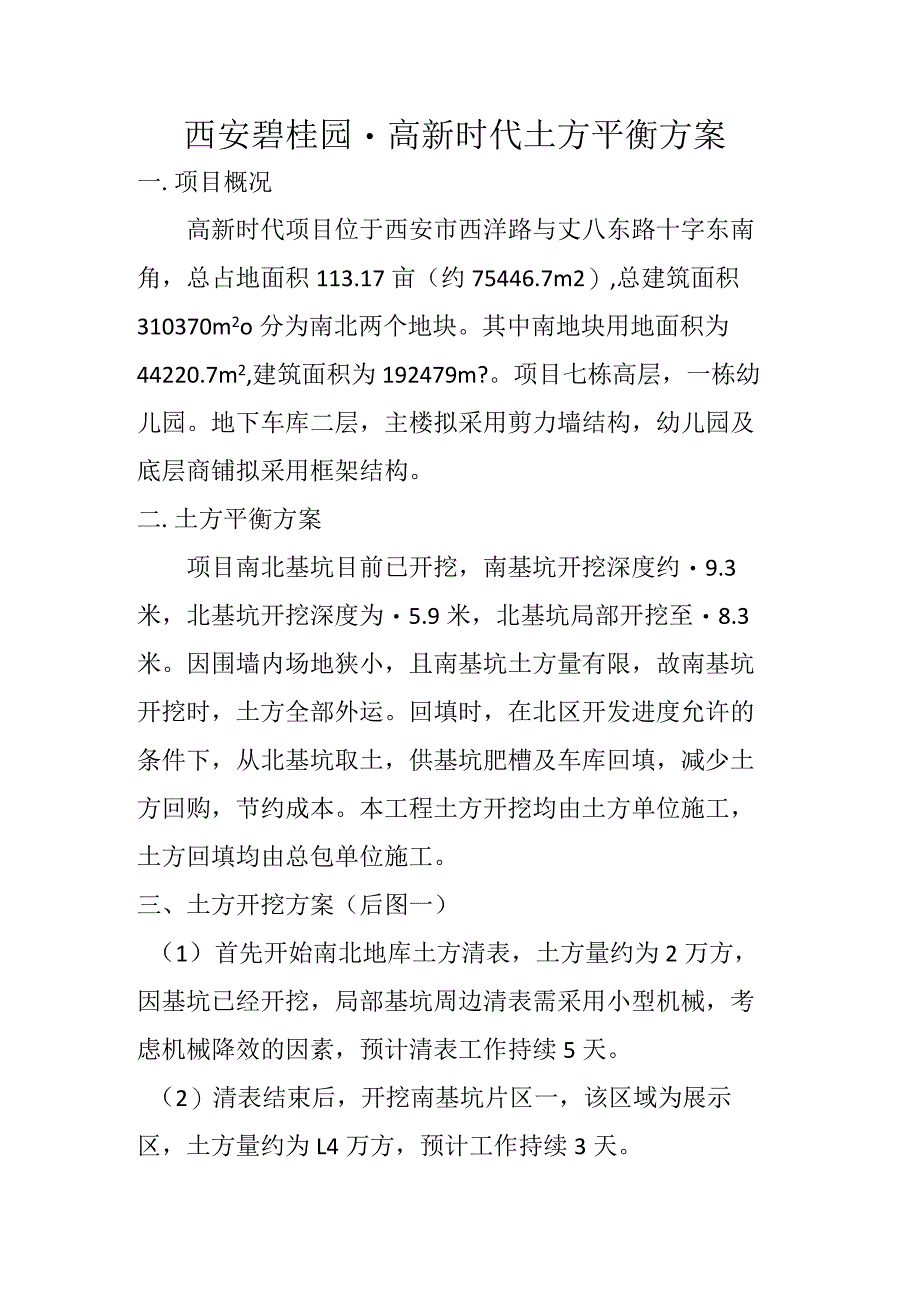

1、西安碧桂园高新时代土方平衡方案一.项目概况高新时代项目位于西安市西洋路与丈八东路十字东南角,总占地面积113.17亩(约75446.7m2),总建筑面积310370m2o分为南北两个地块。其中南地块用地面积为44220.7m2,建筑面积为192479m?。项目七栋高层,一栋幼儿园。地下车库二层,主楼拟采用剪力墙结构,幼儿园及底层商铺拟采用框架结构。二.土方平衡方案项目南北基坑目前已开挖,南基坑开挖深度约9.3米,北基坑开挖深度为5.9米,北基坑局部开挖至8.3米。因围墙内场地狭小,且南基坑土方量有限,故南基坑开挖时,土方全部外运。回填时,在北区开发进度允许的条件下,从北基坑取土,供基坑肥槽及车

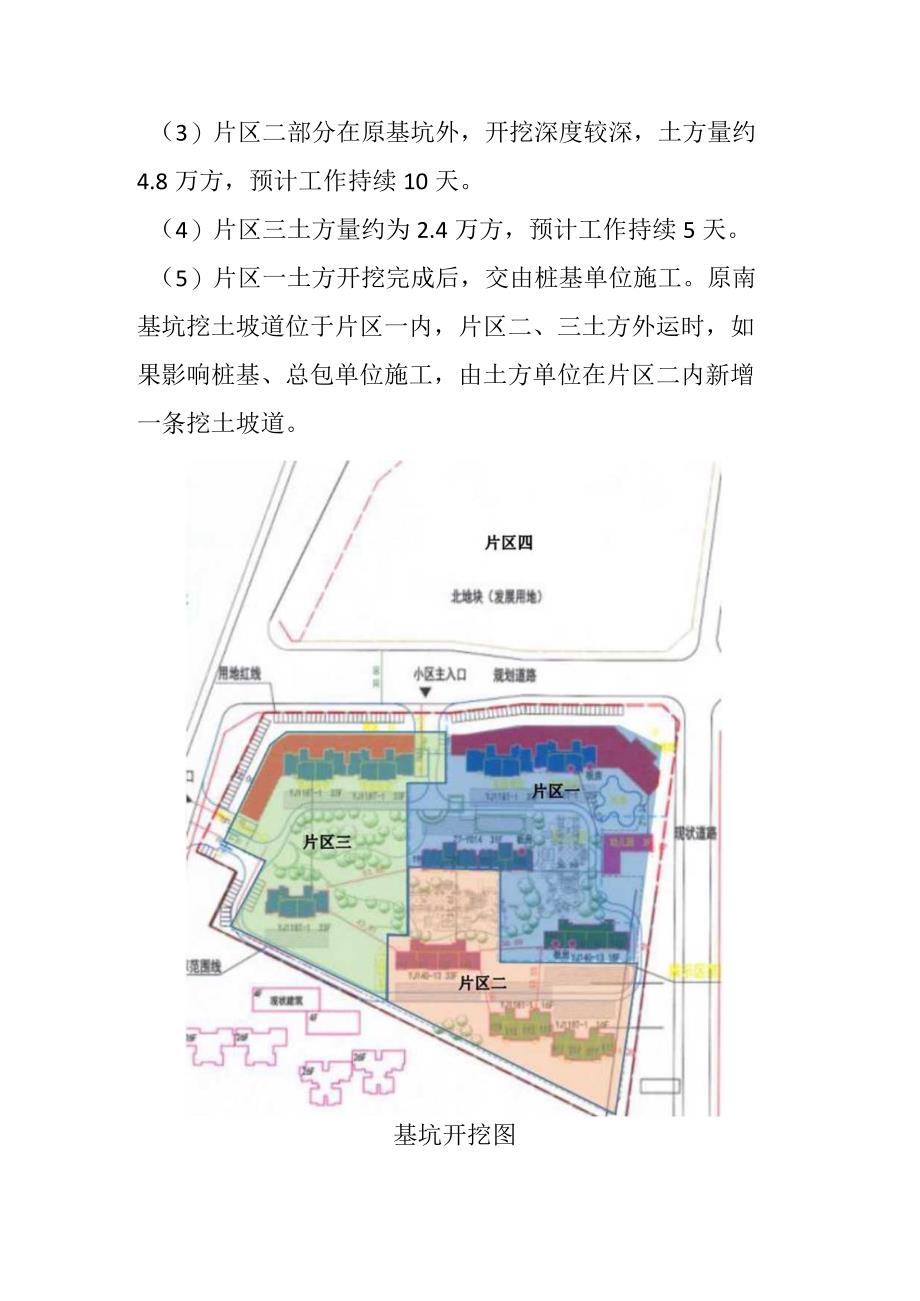

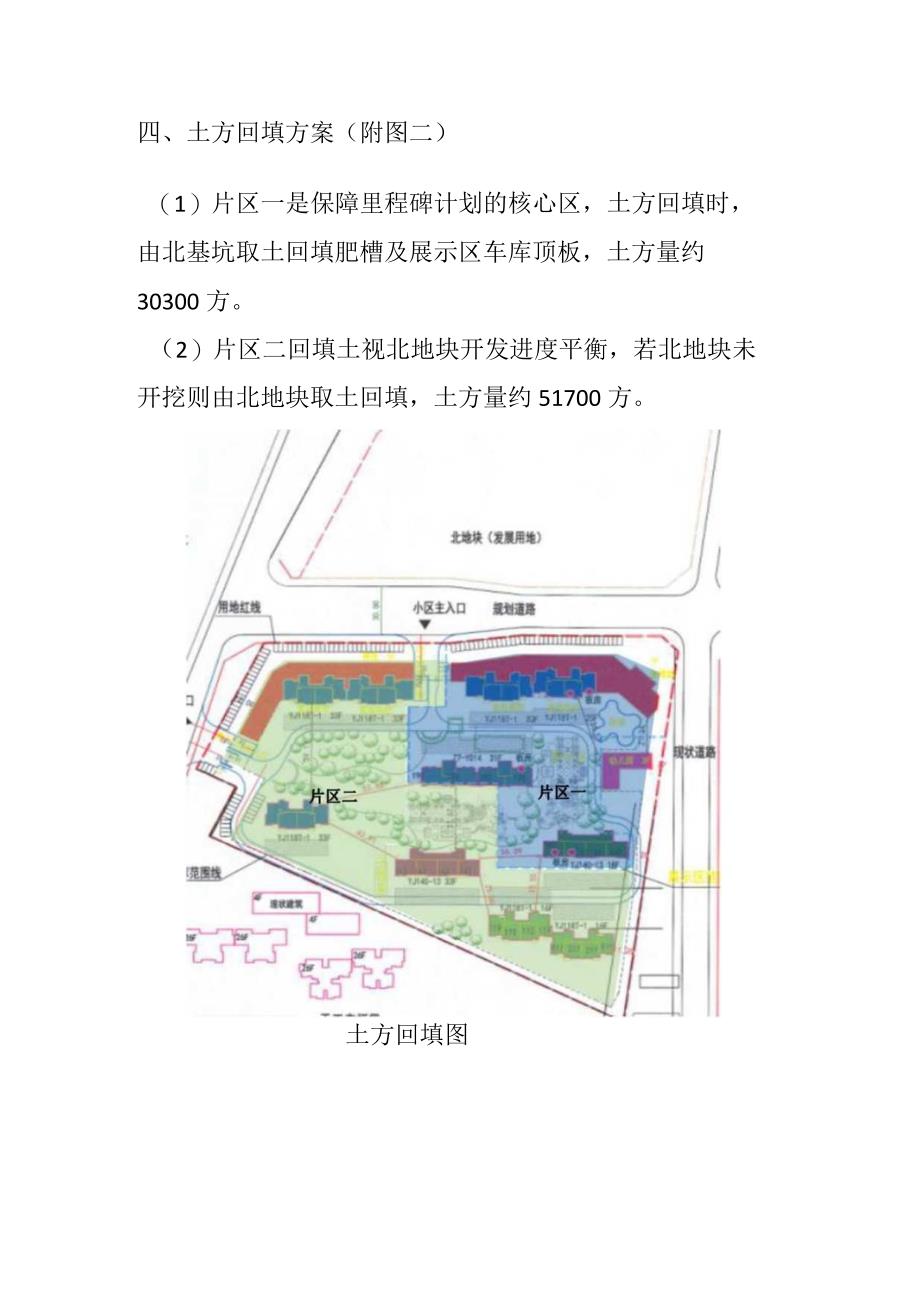

2、库回填,减少土方回购,节约成本。本工程土方开挖均由土方单位施工,土方回填均由总包单位施工。三、土方开挖方案(后图一)(1)首先开始南北地库土方清表,土方量约为2万方,因基坑已经开挖,局部基坑周边清表需采用小型机械,考虑机械降效的因素,预计清表工作持续5天。(2)清表结束后,开挖南基坑片区一,该区域为展示区,土方量约为L4万方,预计工作持续3天。(3)片区二部分在原基坑外,开挖深度较深,土方量约4.8万方,预计工作持续10天。(4)片区三土方量约为2.4万方,预计工作持续5天。(5)片区一土方开挖完成后,交由桩基单位施工。原南基坑挖土坡道位于片区一内,片区二、三土方外运时,如果影响桩基、总包单位施工,由土方单位在片区二内新增一条挖土坡道。基坑开挖图四、土方回填方案(附图二)(1)片区一是保障里程碑计划的核心区,土方回填时,由北基坑取土回填肥槽及展示区车库顶板,土方量约30300方。(2)片区二回填土视北地块开发进度平衡,若北地块未开挖则由北地块取土回填,土方量约51700方。土方回填图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
