合同价款确定和调整相关考点全套.docx

上传人:p** 文档编号:727726 上传时间:2024-01-29 格式:DOCX 页数:3 大小:14.68KB
下载 相关 举报
合同价款确定和调整相关考点全套.docx_第1页
第1页 / 共3页
合同价款确定和调整相关考点全套.docx_第2页
第2页 / 共3页
合同价款确定和调整相关考点全套.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《合同价款确定和调整相关考点全套.docx》由会员分享,可在线阅读,更多相关《合同价款确定和调整相关考点全套.docx(3页珍藏版)》请在第壹文秘上搜索。

1、合同价款确定和调整相关考点全套工程量偏差引起的合同价格调整因工程变更引起已标价工程量清单项目或其工程数量发生变化时,应按照下列规定调整:1.已标价工程量清单中有适用于变更工程项目的,应采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,当工程量增加15%以上时,增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。2 .已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。3 .已标价工程量清单中没有适用也没有类似于变更工程项目的,应由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布

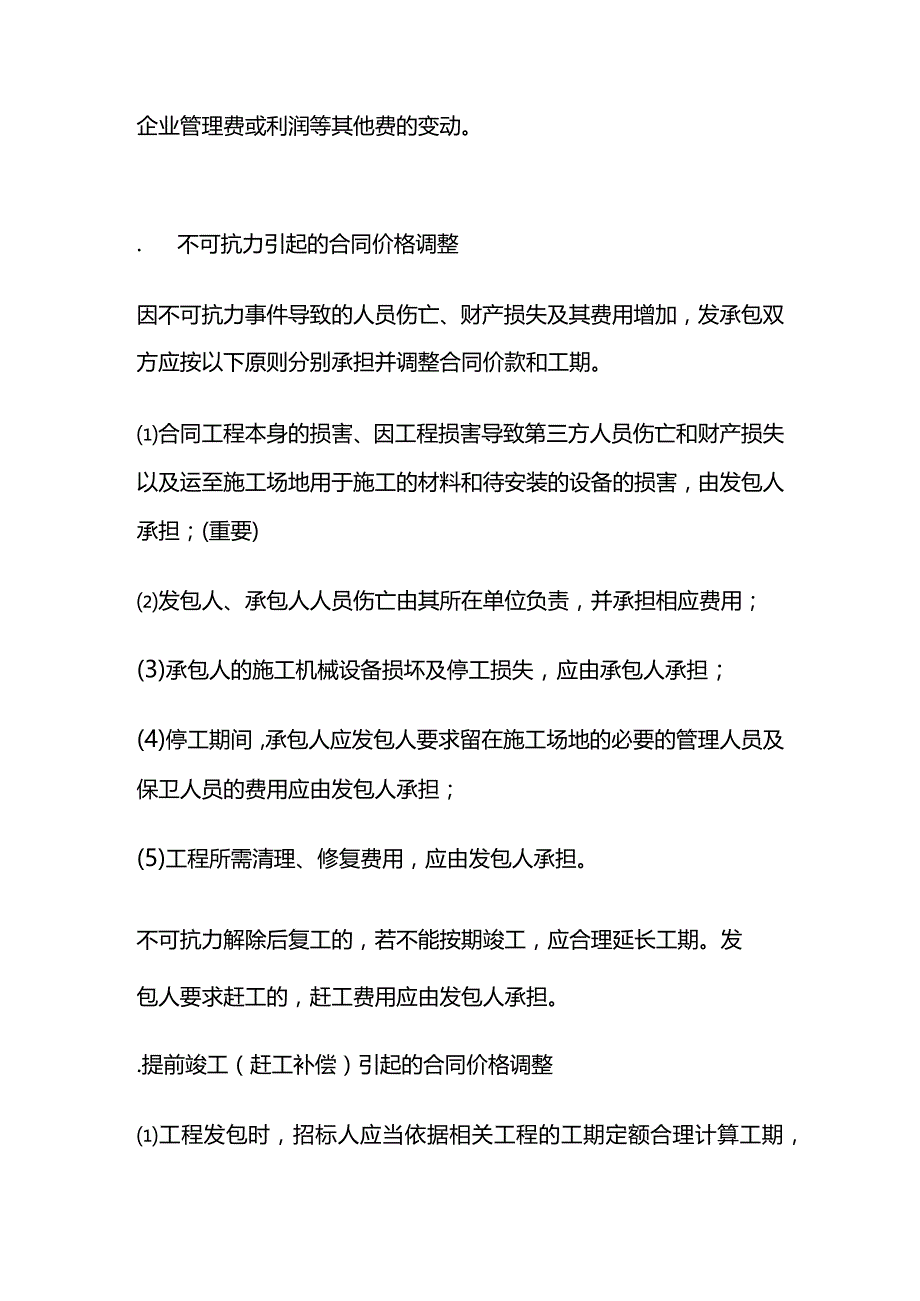

2、的信息价格和承包人报价浮动率提出变更工程项目的单价,并应报发包人确认后调整。暂估价变化引起的合同价格调整暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费或利润等其他费的变动。.不可抗力引起的合同价格调整因不可抗力事件导致的人员伤亡、财产损失及其费用增加,发承包双方应按以下原则分别承担并调整合同价款和工期。合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;(重要)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;(3)承包人的施工机械设备损坏及停工损失,应由承包人承担;

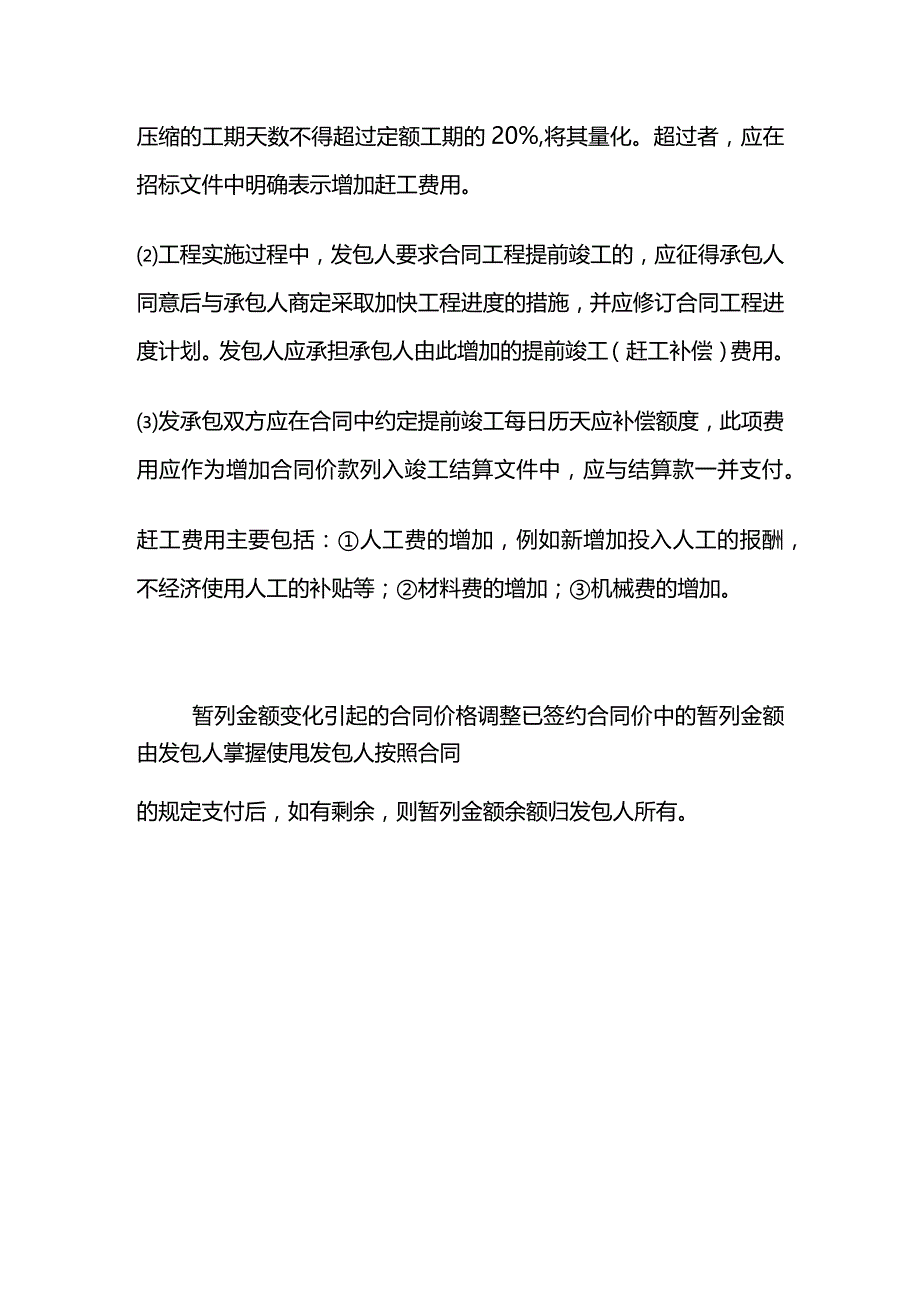

3、(4)停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用应由发包人承担;(5)工程所需清理、修复费用,应由发包人承担。不可抗力解除后复工的,若不能按期竣工,应合理延长工期。发包人要求赶工的,赶工费用应由发包人承担。.提前竣工(赶工补偿)引起的合同价格调整工程发包时,招标人应当依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%,将其量化。超过者,应在招标文件中明确表示增加赶工费用。工程实施过程中,发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。发包人应承担承包人由此增加的提前竣工(赶工补偿)费用。发承包双方应在合同中约定提前竣工每日历天应补偿额度,此项费用应作为增加合同价款列入竣工结算文件中,应与结算款一并支付。赶工费用主要包括:人工费的增加,例如新增加投入人工的报酬,不经济使用人工的补贴等;材料费的增加;机械费的增加。暂列金额变化引起的合同价格调整已签约合同价中的暂列金额由发包人掌握使甩发包人按照合同的规定支付后,如有剩余,则暂列金额余额归发包人所有。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
