某公司工程技术管理办法.docx

上传人:p** 文档编号:728826 上传时间:2024-01-29 格式:DOCX 页数:69 大小:130.96KB
下载 相关 举报
某公司工程技术管理办法.docx_第1页
第1页 / 共69页
某公司工程技术管理办法.docx_第2页
第2页 / 共69页
某公司工程技术管理办法.docx_第3页
第3页 / 共69页
某公司工程技术管理办法.docx_第4页
第4页 / 共69页
某公司工程技术管理办法.docx_第5页
第5页 / 共69页
某公司工程技术管理办法.docx_第6页
第6页 / 共69页
某公司工程技术管理办法.docx_第7页
第7页 / 共69页
某公司工程技术管理办法.docx_第8页
第8页 / 共69页
某公司工程技术管理办法.docx_第9页
第9页 / 共69页
某公司工程技术管理办法.docx_第10页
第10页 / 共69页
亲,该文档总共69页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某公司工程技术管理办法.docx》由会员分享,可在线阅读,更多相关《某公司工程技术管理办法.docx(69页珍藏版)》请在第壹文秘上搜索。

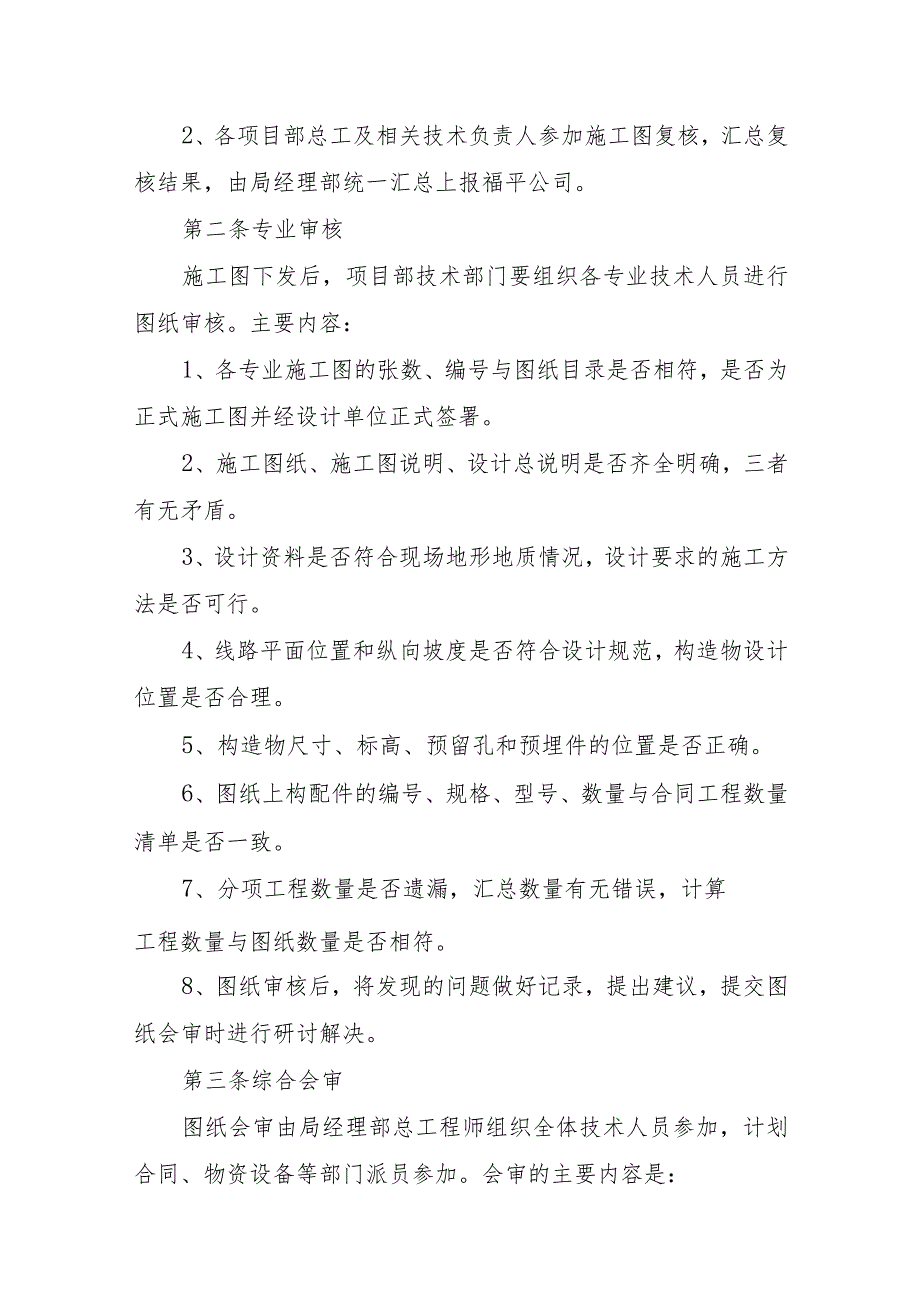

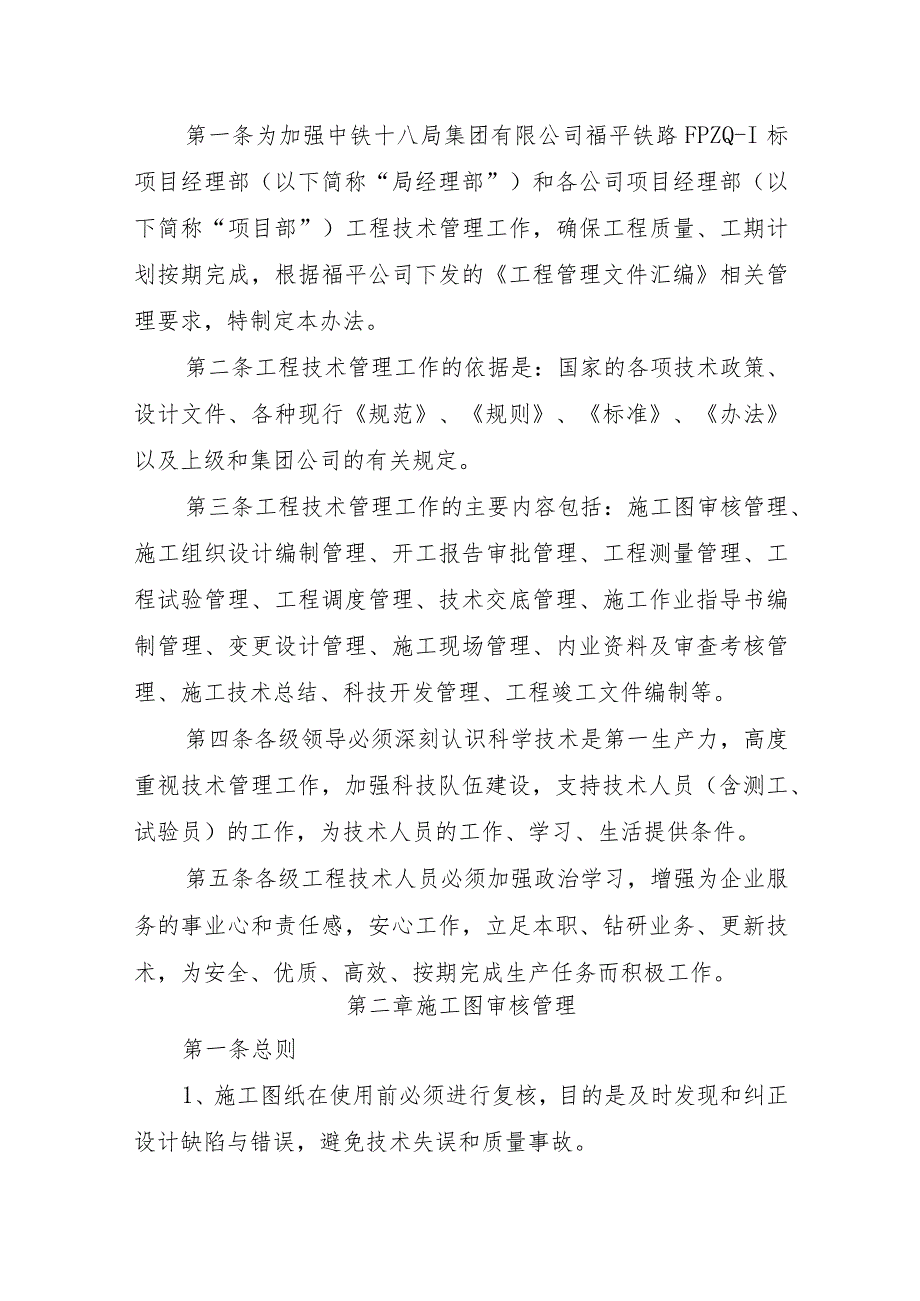

1、中铁十八局集团有限公司福平铁路FPZQ-I标工程技术管理办法中国铁建二。一三年十二月一日第一章总则第一条为加强中铁十八局集团有限公司福平铁路FPZQ-I标项目经理部(以下简称“局经理部”)和各公司项目经理部(以下简称“项目部”)工程技术管理工作,确保工程质量、工期计划按期完成,根据福平公司下发的工程管理文件汇编相关管理要求,特制定本办法。第二条工程技术管理工作的依据是:国家的各项技术政策、设计文件、各种现行规范、规则、标准、办法以及上级和集团公司的有关规定。第三条工程技术管理工作的主要内容包括:施工图审核管理、施工组织设计编制管理、开工报告审批管理、工程测量管理、工程试验管理、工程调度管理、技

2、术交底管理、施工作业指导书编制管理、变更设计管理、施工现场管理、内业资料及审查考核管理、施工技术总结、科技开发管理、工程竣工文件编制等。第四条各级领导必须深刻认识科学技术是第一生产力,高度重视技术管理工作,加强科技队伍建设,支持技术人员(含测工、试验员)的工作,为技术人员的工作、学习、生活提供条件。第五条各级工程技术人员必须加强政治学习,增强为企业服务的事业心和责任感,安心工作,立足本职、钻研业务、更新技术,为安全、优质、高效、按期完成生产任务而积极工作。第二章施工图审核管理第一条总则1、施工图纸在使用前必须进行复核,目的是及时发现和纠正设计缺陷与错误,避免技术失误和质量事故。2、各项目部总工

3、及相关技术负责人参加施工图复核,汇总复核结果,由局经理部统一汇总上报福平公司。第二条专业审核施工图下发后,项目部技术部门要组织各专业技术人员进行图纸审核。主要内容:1、各专业施工图的张数、编号与图纸目录是否相符,是否为正式施工图并经设计单位正式签署。2、施工图纸、施工图说明、设计总说明是否齐全明确,三者有无矛盾。3、设计资料是否符合现场地形地质情况,设计要求的施工方法是否可行。4、线路平面位置和纵向坡度是否符合设计规范,构造物设计位置是否合理。5、构造物尺寸、标高、预留孔和预埋件的位置是否正确。6、图纸上构配件的编号、规格、型号、数量与合同工程数量清单是否一致。7、分项工程数量是否遗漏,汇总数

4、量有无错误,计算工程数量与图纸数量是否相符。8、图纸审核后,将发现的问题做好记录,提出建议,提交图纸会审时进行研讨解决。第三条综合会审图纸会审由局经理部总工程师组织全体技术人员参加,计划合同、物资设备等部门派员参加。会审的主要内容是:1、施工图设计是否符合国家有关技术、经济政策和规定,设计标准图、参考图是否作废或错用。2、施工图的基础设计与地基处理有无问题,是否符合现场实际地质情况。3、建设项目坐标、标高与总平面图中标注的位置是否一致,与相关建设项目之间的几何尺寸、轴线和方向有无矛盾和差错。4、图纸是否清晰,说明是否明确、齐全,各专业图纸之间的关系尺寸、标高是否一致。5、建筑平面、立面、剖面图

5、之间关系是否矛盾,标注是否有遗漏。6、建设项目与地下构筑物、管线等之间有无矛盾。7、结构图本身是否有差错和矛盾,结构图中是否有钢筋明细表;若无钢筋明细表,钢筋构造要求在图中是否说明清楚。8、施工图中有哪些施工特别困难的部位,是否便于施工,宜采用哪些特殊材料,构配件、货源如何组织。9、研讨设计采用的新技术、新结构、新材料、新工艺和新设备的可行性,以及采取的必要措施。第四条审核记录与审核报告图纸审核要形成记录和报告,包括下列内容:1、审核报告。列出参加会审单位名称、人员姓名及会审地点并盖章,存在问题及疑点记录汇总表(要注明图名、图号,必要时附图说明),报设计部门答疑和审批。2、主要工程项目明细表及

6、技术特点。3、主要工程数量汇总表。4、各种材料数量汇总表。5、工程所需定型图、通用图、参考图以及相适应的质量、环境职业健康安全行业标准、规范、规程及法律法规一览表。第三章施工组织设计编制管理第一条总则1、为优质、高效、安全地工程建设,规范施工组织设计编制与管理,根据福平铁路有限责任公司施工组织设计编制管理办法(福平铁工字【2013】138号)的要求,特制订本办法。2、施工组织设计是以本项目为对象进行编制,并用以指导其建设全过程施工活动的技术、经济、组织、协调和控制的综合性文件。3、施工组织设计必须在本项目开工前进行编制,严禁边施工边编制或施工完毕后补编。4、经批准的施工组织设计是指导施工准备和

7、组织施工的纲领性技术经济文件,不得随意改变。第二条施工组织设计的编制与审批1、局经理部组织项目部技术人员,根据批准的指导性施工组织设计,结合本标段的实际情况编制本标段实施性施工组织设计,经监理单位审核通过后报福平公司审批。2、标段施组及福平公司拟定的控制重难点工程、IOoOnI以上的桥梁(或特殊结构大桥、深水基础桥梁)、300OnI以上的隧道(或特殊地质条件的隧道)、不良地质路基(或特殊地质路基)、无磴轨道,由各项目部编制单位工程实施性施工组织设计,报局经理部工程管理部组织会审,会审完报监理单位总监理工程师审核通过后报福平公司审批。3、500m以上100Om以下的的桥梁、100Om以上300O

8、nI以下的隧道工程,由各项目部编制单位工程实施性施工组织设计,报局经理部工程管理部,由监理单位审核,福平公司工程管理部门审批。其他工程按规定由各项目部编制,监理单位审批,报福平公司工管部核备。第三条施工组织设计编制原则1、必须满足建设工期和工程质量目标,满足建设项目技术先进、经济合理的要求,做到及时编制,超前于施工,切实起到指导施工的作用。2、要在充分调查当地的自然环境、水文地质、气候气象和交通运输等条件基础上,因地制宜地编制施工组织设计方案。3、根据项目风险管理的要求,针对可能发生的对工程建设造成不良影响的各类自然灾害和突发事件建立预警机制并做出相应的预案。4、积极采用新技术、新材料、新工艺

9、、新设备,以解决施工难题,保证施工质量和安全,加快施工进度,降低工程成本。5、施工组织设计要体现科学性、合理性,管理目标明确,指标量化、措施具体、针对性强;要有较强的可操作性,力求准确实用。6、按国家有关法律、法规要求,安排好环保、水保及文物保护工作。7、注意站前、站后工程以及各相关专业的衔接。8、施工组织设计内容要重点突出、简繁得当、表述清楚、语言简练,保证措施部分不写空话、套话。9、结合工程实际安排科研及试验项目。10、施工组织设计要有合法性和技术性,应有编制人、审核人、技术负责人、单位负责人的亲笔签名并加盖公章。11、充分考虑节约资源和可持续发展要求,少占土地,保护农田。第四条施工组织设

10、计的编制依据1、国家、铁路总公司和地方政府(省)的有关政策、法规和条例、规定。2、国家和铁路总公司现行设计规范、施工指南、验收标准。3、现行铁路施工、材料、机具设备等定额。4、承发包合同、招投标文件。5、设计文件。6、现场调查的相关资料。7、其它相关依据。第五条实施性施工组织设计的内容实施性施工组织设计应以施工合同和指导性施工组织设计为基础,结合现场施工具体情况,制定切实可行的施工方案和各项保障措施,全面对应指导性施工组织设计的各项要求。1、编制依据、编制范围及设计概况。2、工程概况:包括线路概况、主要技术标准、主要工程项目及数量、工程特点、控制和重难点工程的分析和对策、其他有关情况。以上均应

11、结合相应的标段工程、单位工程、地段或工点等具体情况进行编写,线路概况可先反映整个项目情况。3、建设项目所在地区特征:包括自然特征、交通运输情况,沿线水源、电源、燃料等可利用的情况,当地建筑材料的分布情况,其他有关情况等。4、总体施工组织方案:包括施工总体目标,施工组织机构及职责分工、队伍部署和任务划分,开竣工日期及总工期,总体施工顺序及主要阶段工期安排,施工准备、征地拆迁和建设协调方案,主要进度指标及分项工程施工进度计划,工程的接口及配合,关键线路及施工总平面布置示意图、总体施工组织形象进度图、施工进度计划横道图、网络图等图表。5、临时工程和过渡工程:包括大型临时工程和过渡工程及驻地与营房等小

12、型临时设施设置的具体方案、标准、规模、能力、主要工程数量和主要设备数量,并附施工总平面布置等。6、控制工程及重难点工程(包括高风险工程)的施工方案:包括工程概况,施工方法,施工装备,施工顺序和作业空间规划,劳动及作业组织方式,关键工序施工工艺及质量控制,施工难点和应注意的问题等。7、施工方案:包括确定施工方法、选择施工装备、制定施工顺序和作业组织方式。各专业工程按施工顺序分别制定施工方案和技术措施,并突出质量控制、检测方法和手段、沉降变形的观测与评估。8、资源配置:包括主要工程材料设备采购供应方案、分年度主要材料设备计划、关键施工装备的数量及进场计划、劳动力计划、资金使用计划等。9、管理措施:

13、包括标准化管理、质量管理措施、安全管理措施、工期控制措施、投资控制措施、环境保护措施、水土保持措施、文物保护措施、文明施工措施、节约用地措施、冬季施工措施、夏季施工措施、雨季施工措施、路基桥梁沉降控制及观测措施、预警机制和应急预案、信息化管理等。10、引用的设计文件与施工规范:包括本段使用的设计文件及引用的现行有效铁路工程建设标准规范。n、进一步研究解决的问题及建议。12、施工组织图表:包括附表、附图、附件(具体内容按照铁路工程施工组织设计指南(铁建设(2009)226号)规定执行)。第四章开工报告审批管理第一条总则1、根据福平公司相关规定,结合本标段工程实际情况,特制定本办法。2、凡属本项目

14、新建、改建和停建后复工的施工标段工程,都应在正式开(复)工之前,办理开(复)工报告审批手续。3、工程的开工是指设计文件中规定的永久性工程第一次开始建设。分期建设的项目,其开工建设是指第一期工程开始施工。在此之前的准备工作,如平整场地、拆迁建筑物、临时通讯及临时便道施工等都不算正式开工。第二条合同标段工程开工报告具备条件1、工程开工前,要做好各项施工准备工作和施工图的核对优化工作,经检查合格后,才能申请开工。2、合同标段和重点工程开工必须具备的条件(1)承包合同已经签订。(2)施工现场管理机构已经设立。项目规章制度健全,项目负责人和主要管理人员按投标承诺或合同规定已到位。(3)标段施工组织设计已

15、经完成,并按规定的审批程序进行审批。(4)主要施工图纸已经完成施工图的复核优化工作。(5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便道能满足开工要求。(6)施工复测已完成,施工桩搬完备。(7)征地、拆迁手续已经完成,有关外部生产条件已达成协议,征地、拆迁工作能满足施工进度要求。(8)工地试验室已经建立,并能满足施工要求。(9)主要物资(材料)订货已完成,并能满足连续施工要求。(10)施工用主要机具、设备已进场。第三条单位工程开工必须具备的条件1、设计文件、施工图纸能满足施工需要。2、“三通一平”、工点放样已完成,并已经监理工程师确认。3、地质复核工作已经完成。4、工程施工图(资料)核对优化工作已经完成。5、机械、设备、材料和劳动力准备能满足开工需要。6、工程施工组织设计已经编制完成并经审批。第四条工程开工申请报告的审批1、工程开工申请报告的审批根据工程规模和特点分为一级审批、二级审批、三级审批三个等级。2、一级审批的工程范围为合同标段及标段内重点工程和控制工程。包括:100Onl以上的桥梁(或特殊结构大桥、深水基础桥梁)、3000m以上的隧道(或特殊地质条件的隧道)、不良地质路基和特殊地质路基工程、无磴轨道工程等。3、二级审批的工程范围为合同标段

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
