水计量的国标.docx

上传人:p** 文档编号:728902 上传时间:2024-01-29 格式:DOCX 页数:8 大小:28.69KB
下载 相关 举报
水计量的国标.docx_第1页
第1页 / 共8页
水计量的国标.docx_第2页
第2页 / 共8页
水计量的国标.docx_第3页
第3页 / 共8页
水计量的国标.docx_第4页
第4页 / 共8页
水计量的国标.docx_第5页
第5页 / 共8页
水计量的国标.docx_第6页
第6页 / 共8页
水计量的国标.docx_第7页
第7页 / 共8页
水计量的国标.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《水计量的国标.docx》由会员分享,可在线阅读,更多相关《水计量的国标.docx(8页珍藏版)》请在第壹文秘上搜索。

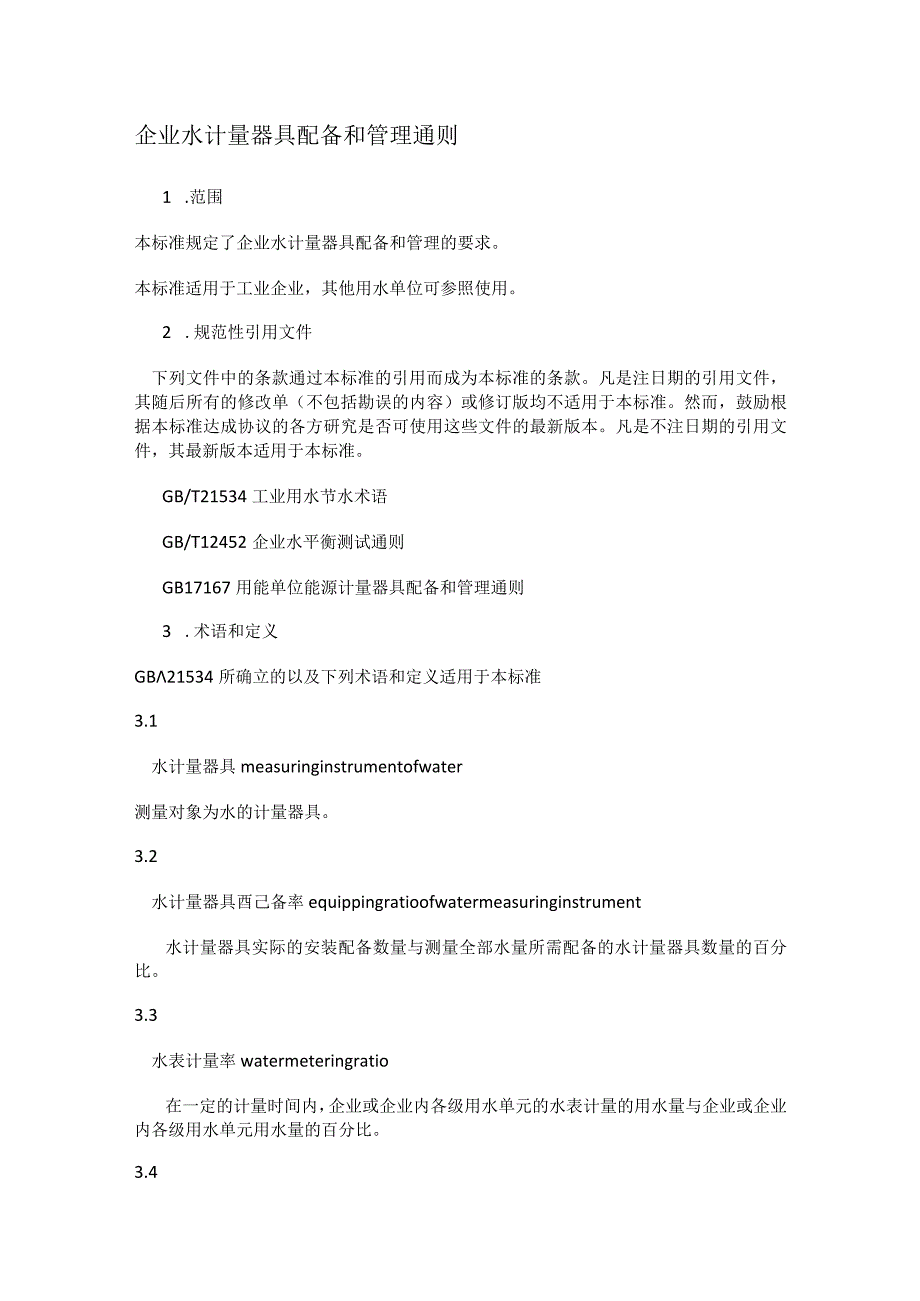

1、企业水计量器具配备和管理通则1 .范围本标准规定了企业水计量器具配备和管理的要求。本标准适用于工业企业,其他用水单位可参照使用。2 .规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准。然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。GB/T21534工业用水节水术语GB/T12452企业水平衡测试通则GB17167用能单位能源计量器具配备和管理通则3 .术语和定义GB21534所确立的以及下列术语和定义适用于本标准3.1水计量

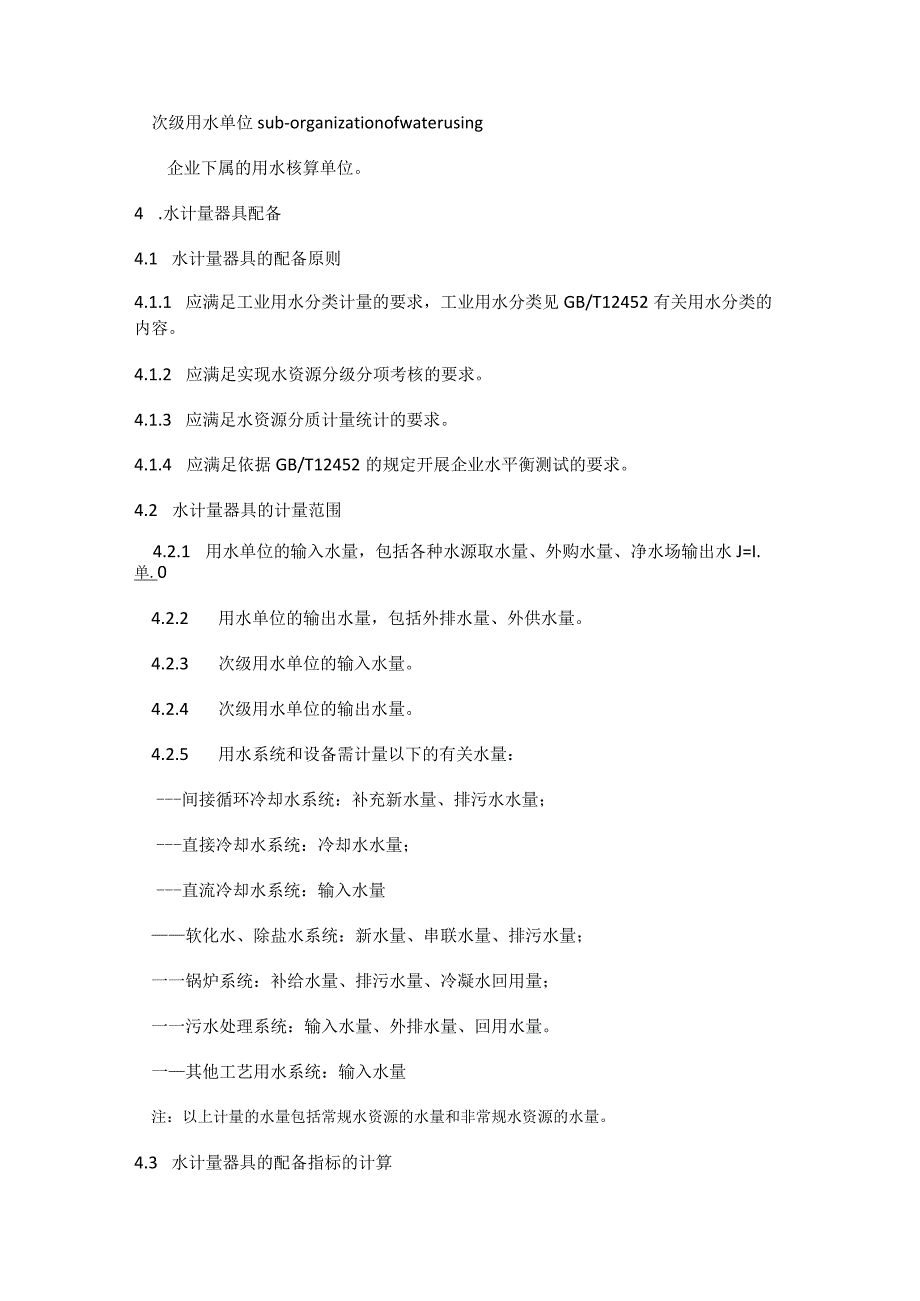

2、器具measuringinstrumentofwater测量对象为水的计量器具。3.2水计量器具酉己备率equippingratioofwatermeasuringinstrument水计量器具实际的安装配备数量与测量全部水量所需配备的水计量器具数量的百分比。3.3水表计量率watermeteringratio在一定的计量时间内,企业或企业内各级用水单元的水表计量的用水量与企业或企业内各级用水单元用水量的百分比。3.4次级用水单位sub-organizationofwaterusing企业下属的用水核算单位。4 .水计量器具配备4.1 水计量器具的配备原则4.1.1 应满足工业用水分类计量的要

3、求,工业用水分类见GB/T12452有关用水分类的内容。4.1.2 应满足实现水资源分级分项考核的要求。4.1.3 应满足水资源分质计量统计的要求。4.1.4 应满足依据GB/T12452的规定开展企业水平衡测试的要求。4.2 水计量器具的计量范围4.2.1 用水单位的输入水量,包括各种水源取水量、外购水量、净水场输出水J=I.单.04.2.2 用水单位的输出水量,包括外排水量、外供水量。4.2.3 次级用水单位的输入水量。4.2.4 次级用水单位的输出水量。4.2.5 用水系统和设备需计量以下的有关水量:间接循环冷却水系统:补充新水量、排污水水量;直接冷却水系统:冷却水水量;直流冷却水系统:

4、输入水量软化水、除盐水系统:新水量、串联水量、排污水量;一一锅炉系统:补给水量、排污水量、冷凝水回用量;一一污水处理系统:输入水量、外排水量、回用水量。一其他工艺用水系统:输入水量注:以上计量的水量包括常规水资源的水量和非常规水资源的水量。4.3 水计量器具的配备指标的计算4.3.1 水计量器具配备率按下式计算:Vv外二二XIoO%M(1)式中:RP-水计量器具配备率,;NS-水计量器具实际的安装配备数量;Nl测量全部水量所需配备的水计量器具数量。4.3.2 水表计量率按下式计算:式中Km水表计量率,%;Vmi-水表计量的用水量,单位为立方米(m3);Vi一用水量,单位为立方米(m3)。4.4

5、 水计量器具的配备要求4.4.1 用水单位应按表1要求加装水计量器具表1水计量器具配备要求考核项目用水单位主要次级用水单位主要用水设备水计量器具配备率100%100%80%水表计量率100%100%85%注1:用水大于或等于每年5000立方米为主要次级用水单位。注2:单台设备或单套用水系统用水量大于或等于每小时1立方米的为主要用水设备。注3:对于可单独进行用水计量考核的用水单元(系统、设备、工序、工段等),如果用水单元已配备了水计量器具,用水单元中的主要用水系统和设备可以不再单独配备水计量器具。注4:对于集中管理用水设备的用水单元,如果用水单元已配备了水计量器具,用水单元中的主要用水设备可以不

6、再单独配备水计量器具。4.4.4 水计量器具准确度等级应满足表2要求。表2水计量器具准确度等级要求计量项目准确度等级要求常规水资源1.0流量大于或等于100m3/h2.0流量小于100m3/h非常规水资源2.0流量大于或等于100m3/h3.0流量小于100m3/h废水排放3.0注1:常规水资源是指陆地上能够得到且能自然水循环不断得到更新的淡水,包括陆地上的地表水和地下水。注2:非常规水资源是指地表水和地下水之外的其他水资源,包括海水、苦成水和再生水等。4.4.5 蒸汽量、水温、蒸汽温度、蒸汽压力、水压力的计量应满足GB17167的要求。4.4.6 特殊生产工艺用水,其水计量器具精确度等级要求

7、应满足相应的生产工艺要求。4.4.7 水计量器具的性能应满足相应的生产工艺及使用环境(如温度、温度的变化率、湿度、照明、振动、噪声、电磁干扰、粉尘、腐蚀、结垢、粘泥、水中杂质等)要求。5 .水计量器具的管理要求5.4 水计量制度5.1.1 用水单位应建立水计量管理体系及管理制度,形成文件,并保持和持续改进其有效性。5.1.2 用水单位应建立、保持和使用文件化的程序来规范水计量人员行为、水计量器具管理和水计量数据的采集和处理。5.2 水计量人员5.2.1 用水单位应设专人负责水计量器具的管理,负责水计量器具的配备、使用、检定(校准)、维修、报废等管理工作。5.2.2 用水单位应设专人负责主要次级

8、用水单位和主要用水设备水计量器具的管理。5.2.3 用水单位的水计量管理人员应通过相关部门的培训考核,持证上岗;用水单位应建立和保存水计量管理人员的技术档案。5.2.4 水计量器具检定、校准和维修人员,应具有相应的资质。5.3 水计量器具5.3.1 用水单位应备有完整的水计量器具一览表。表中应列出计量器具的名称、型号规格、准确度等级、测量范围、生产厂家、出厂编号、用水单位管理编号、安装使用地点、状态(指合格、准用、停用等)。主要次级用水单位和主要用水设备应备有独立的水计量器具一览表分表。5.3.2 用水单位应建立水计量器具档案,内容包括:a)水计量器具使用说明书;b)水计量器具出厂合格证;c)

9、水计量器具最近连续两个周期的检定(测试、校准)证书;d)水计量器具维修或更换记录;e)水计量器具其他相关信息。5.3.3 用水单位应备有水计量器具量值传递或溯源图,其中作为用水单位内部标准计量器具使用的,要明确规定其准确度等级、测量范围、可溯源的上级传递标准。5.3.4 用能单位的水计量器具,凡属自行校准且自行确定校准间隔的,应有现行有效的受控文件(即自校水计量器具的管理程序和自校规范)作为依据。5.3.5 水计量器具应由专业人员实行定期检定(校准)。凡经检定(校准)不符合要求的或超过检定周期的水计量器具一律不准使用。属强制检定的水计量器具,其检定周期、检定方式应遵守有关计量技术法规的规定。5

10、.3.6 在用的水计量器具应在明显位置粘贴与水计量器具一览表编号对应的标签,以备查验和管理。5.4 水计量数据5.4.1 用水单位应建立水统计报表制度,水统计报表数据应能追溯至计量测试记录。5.4.2 水计量数据记录应采用规范的表格式样,计量测试记录表格应便于数据的汇总与分析,应说明被测量与记录数据之间的转换方法或关系。5.4.3 重点用水单位可根据需要建立水计量数据中心,利用计算机技术实现水计量数据的网络化管理。第一节工程简介一、工程概况工程名称:XXXXXXXX工程建设单位:XXXXXXXX公司工程地点:XXXXXXXXXXXX工程规模:框架、层数1栋4座12层并联小高层,总建筑面积约19

11、781平方米。二、工程主要内容给水系统工程、排水系统工程、热水系统工程、电气系统工程。三、工程特点 、该工程项目作为XXXXXX工程。其装修到位,内部设施完备、土建、安装施工要求质量优良。安装工程需要与土建互相配合、协调,方可确保工程按期交付使用。 、本工程施工、专业多,不同专业交叉频繁,具有高度协调性。 、本工程XXX个日历天,且为硬性工期,本工程给排水、电气安装,为此其要求的施工工作人员必须具有高度的责任性、专业性。四、编制依据XXXXXXXX招标文件。XXXXXXXX工程给排水、电气施工图。 公司的质量手册、程序文件、作业指导书等质量保证体系文件。 国家现有的给排水、电气施工及验收规范。

12、 建筑电气工程施工质量验收规范GB50303-2002o 建筑排水硬聚氯乙稀管道施工及验收规范QJ30-89 建筑给水排水及采暖工程施工质量验收规范GB50242-2002o第二节工程管理目标及组织机构一、管理目标质量目标:工程竣工交验一次性合格率100%,确保达到优良工程标准。工期目标:保证按总工期要求。安全目标:安全事故为零。二、管理原则在项目部的统一领导下,严格按照合同精神,对本工程推行项目法管理。由项目部实行“统一组织、统一协调、统一结算的三统一原则。本工程将在IS09001标准所规范的质量保证体系下,推行全面计划管理,全面质量管理,材料管理及施工技术事件控制等现代化的管理方法,确保管

13、理目标的实现。1、实行项目法管理项目经理是公司的全权代表,设置项目的组织机构,对项目实行质量、进度、成本控制,负责履行合同。项目经理参与组织编制施工组织设计,根据国家法规和有关标准、规范以及项目的特点、重点,依照公司的经营宗旨和质量方针,制订质量保证措施,安全文明施工等其他技术措施,编制施工计划安排进度,做好动态管理,每周召开生产协调会,解决生产和技术问题,合理调配劳动力,做到进度、质量两不误。对重大设计变更或其他方面的变动,及时调整计划,不得有违目标。施工过程中要注意施工成品保护及与各专业的协调配合,对其在敞开式的施工产品纳入防护范围,协调各专业的交叉作业配合,强化计划管理,服从甲方、监理的

14、指导和监督,按即定的质量目标、工期目标完成合同任务,达到优良工程。2、全面计划管理全面计划管理主要是指在施工进度、人力、机具、材料等方面,实行全面的计划管理及统筹,确保工程在可控的条件下展开。全面计划管理主要体现在计划的编制、执行、调整几个环节上,我们根据工程的情况,依据施工总网络计划,编制好人力、机具及材料计划,同时应将进度计划细化为月、周计划,并在施工中实施。同时通过执行的反馈,及时地对月、周计划进行调整,并同时调整好人力、材料及机具计划,在此过程中,应遵守确保重点照顾一般的原则实施动态管理,实现人力、物力的优化配置。具体工作内容:月、周计划的编制,下达及检查制度。周例会制度:对计划、质量

15、、进度及施工存在的问题检查与解决。3、全面质量管理全面质量管理指对施工生产的全过程进行质量管理、施工技术交底、材料选用、施工过程的质量检查及施工完毕的质量检验与评定、反馈整改一系列工作中,严格控制施工质量,做到施工质量在每个环节都是可控的可追回的,从而实现施工质量的全面管理。4、材料管理材料管理从施工进度、成本、质量来说均是十分重要的,材料计划管理、材料计划服从于施工网络进度计划,确保施工用料的正常供应。材料质量控制,严格地执行IS09001标准“采购要素的规定,对分供方评审、进货、检验、贮存、标识等各方面均应加以严格控制,以确保材料的质量满足工程的要求。5、施工技术文件控制主要是熟悉有关资料,对施工图纸的会审,深化设计等工作的控制,包括对施工图、技术资料变更通知的控制,具体方法是设立项目专职资料员进行技术文件的收、发管理,并通过技术人员对班组发放施工工艺卡进行技术控制,施工班组凭施工工艺卡开展施工工作。从而防止错用、漏用技术文件,确保工程严格按照已审批

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
