《留仙洞中压撬【】吊装方案1-3.docx》由会员分享,可在线阅读,更多相关《留仙洞中压撬【】吊装方案1-3.docx(3页珍藏版)》请在第壹文秘上搜索。

1、留仙洞门站次高压/中压撬吊装及动火作业方案一、动火时间:2012年8月份8天二、吊装、动火地点:留仙洞门站三、作业参与人员参加施工单位和人员:蛇口建安、辽河二建。黄龙、颜勇明、顾学武等四、吊装、动火过程1、情况简介本次吊装及动火方案主要针对留仙洞门站将次高压/中压调压撬搬迁至门站内已建好的撬基础上进行吊装,同时次高压、中压、制冷剂管道进行改线按图纸要求与撬体重新连接。同时对于自控及电力系统需按原图纸设计要求进行防爆套管安装、布线。2、现场动火地点图示如下一、留仙洞门站与中压调压撬相连管线综合图t3345B D159X7 R 一360 D3239XB.4 次3乐 0345BD89X5 MW3、吊
2、装及动火过程1)将中压调压撬用吊车移至新建好的站内撬基础上安装固定。2)对次高压、中压、制冷管道进行改线铺管并焊接;然后再与撬体连接。3)对于中压调压撬的自控、电力系统进行套管安装、穿线,铺设电缆。五、组织机构及职责:1、施工组织机构2、施工职责2.1 蛇口建安、辽河二建。职责:分析现场情况,严格按照图纸及规范要求,以及制定的施工计划执行现场的施工作业。2.2 部门专职安全员、监理、调度中心职责:负责监督施工单位的现场作业,对违规的行为提出整改,情况特别严重的可停止施工单位的施工作业。六、吊装、动火注意事项;1、进场前,严格做好现场检漏工作,确保现场施工的安全性;2、施工人员到场后,检查相关人

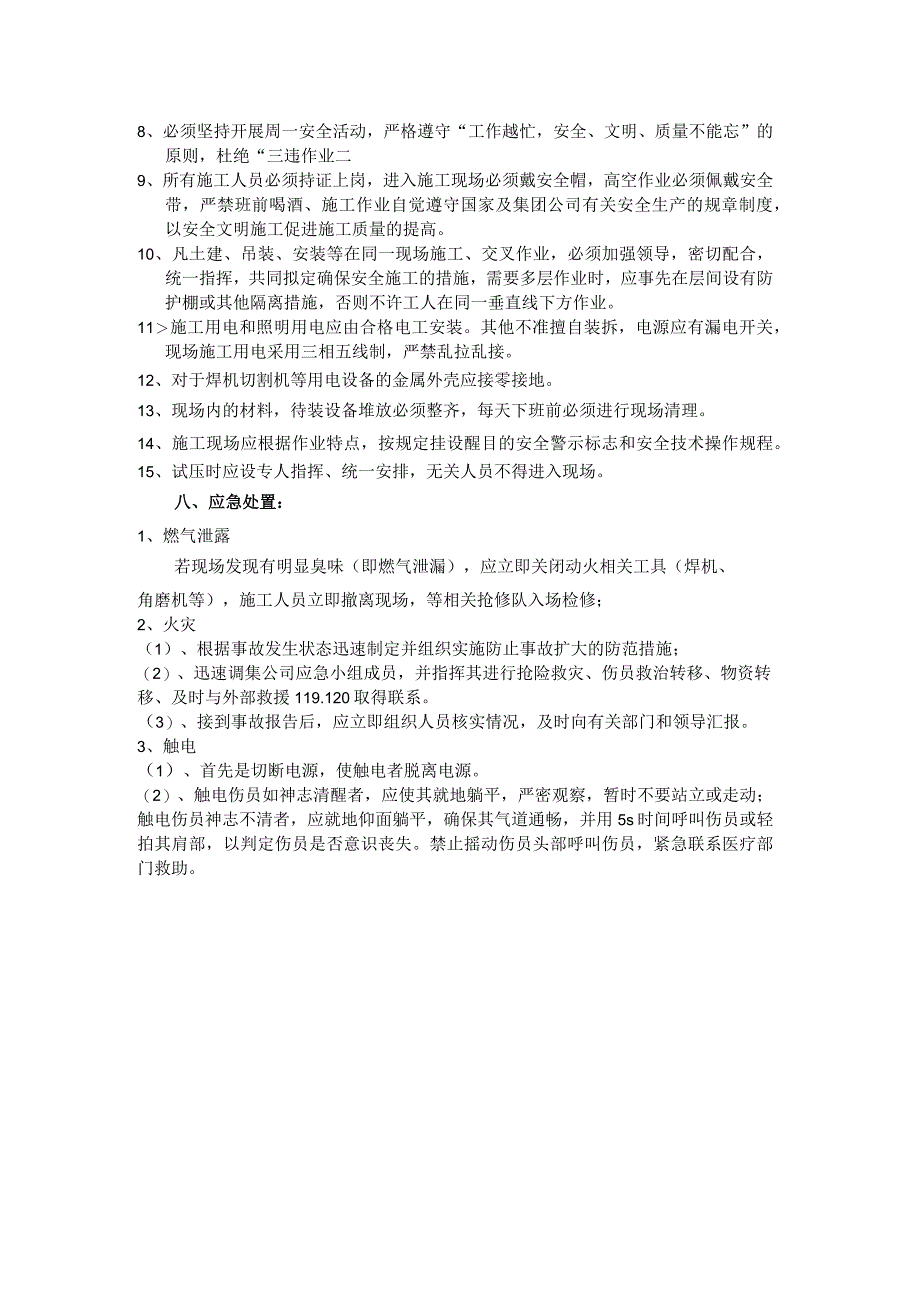

3、员的资质证明,如焊工是否有电焊证书等;3、施工过程中,密切注意各管路及泄漏探测器的实时动态,确保施工安全;4、电动工具必须完整良好,电焊机要按规范要求接地,绝缘要可靠,并安装符合要求的熔丝;电源线、导线要有足够的截面。5、调压撬吊装时吊车回转半径内严禁站人。6、施工结束后清理现场。七、安全措施1、进入施工现场必须征得站区管理人员及业主同意,施工人员不能穿带钉的鞋及涤纶服装进入施工现场。2、进场时所有通讯器材处于关闭状态,现场周围应设有明显的隔离警示带。3、现场动火区域要利用彩钢板隔离,防止火花飞溅,并且在周围备足消防器材。4、动火现场及动火管道动火前需经检测并征得站区管理人员签字许可后方可动火

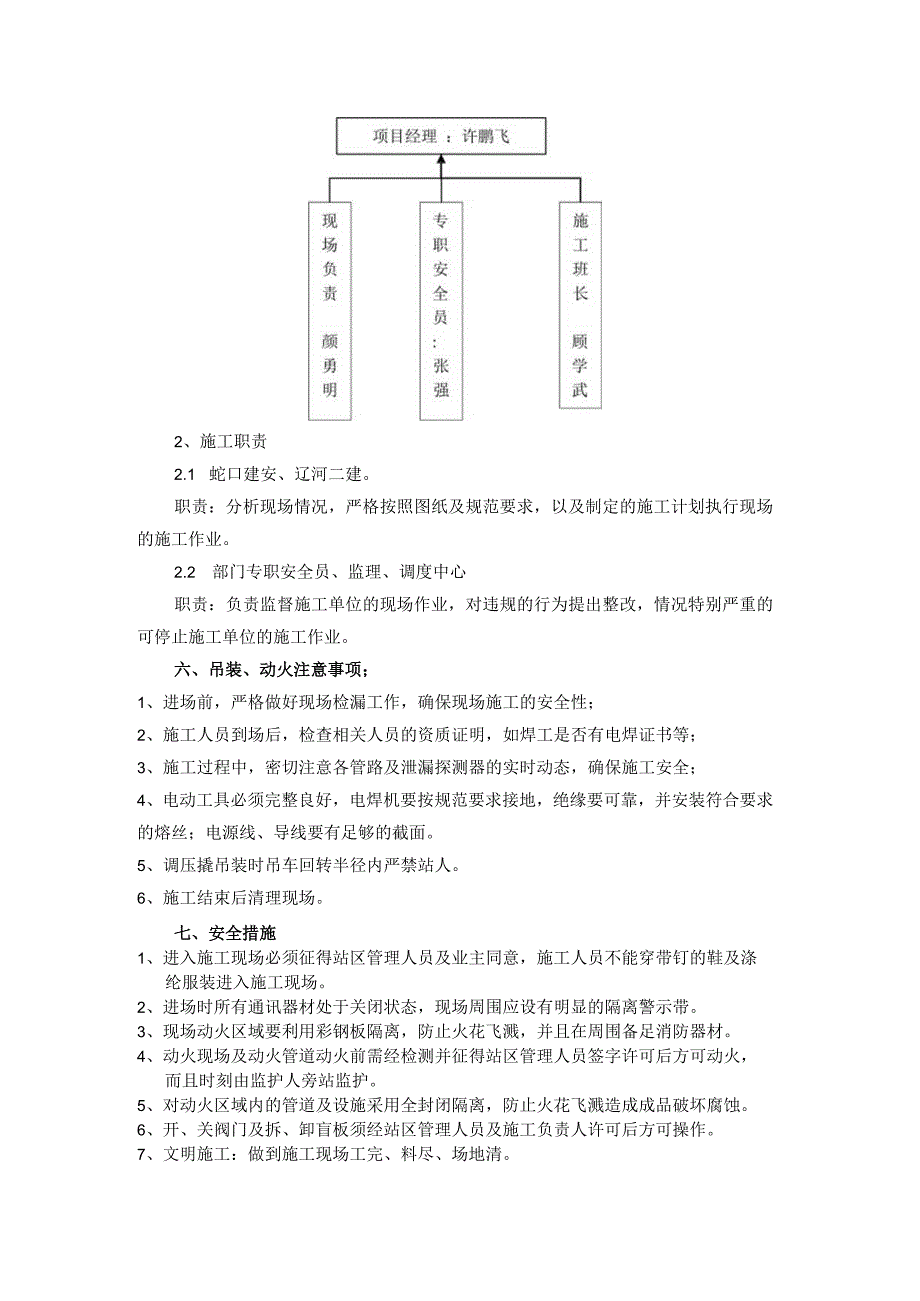

4、,而且时刻由监护人旁站监护。5、对动火区域内的管道及设施采用全封闭隔离,防止火花飞溅造成成品破坏腐蚀。6、开、关阀门及拆、卸盲板须经站区管理人员及施工负责人许可后方可操作。7、文明施工:做到施工现场工完、料尽、场地清。8、必须坚持开展周一安全活动,严格遵守“工作越忙,安全、文明、质量不能忘”的原则,杜绝“三违作业二9、所有施工人员必须持证上岗,进入施工现场必须戴安全帽,高空作业必须佩戴安全带,严禁班前喝酒、施工作业自觉遵守国家及集团公司有关安全生产的规章制度,以安全文明施工促进施工质量的提高。10、凡土建、吊装、安装等在同一现场施工、交叉作业,必须加强领导,密切配合,统一指挥,共同拟定确保安全
5、施工的措施,需要多层作业时,应事先在层间设有防护棚或其他隔离措施,否则不许工人在同一垂直线下方作业。11施工用电和照明用电应由合格电工安装。其他不准擅自装拆,电源应有漏电开关,现场施工用电采用三相五线制,严禁乱拉乱接。12、对于焊机切割机等用电设备的金属外壳应接零接地。13、现场内的材料,待装设备堆放必须整齐,每天下班前必须进行现场清理。14、施工现场应根据作业特点,按规定挂设醒目的安全警示标志和安全技术操作规程。15、试压时应设专人指挥、统一安排,无关人员不得进入现场。八、应急处置:1、燃气泄露若现场发现有明显臭味(即燃气泄漏),应立即关闭动火相关工具(焊机、角磨机等),施工人员立即撤离现场,等相关抢修队入场检修;2、火灾(1)、根据事故发生状态迅速制定并组织实施防止事故扩大的防范措施;(2)、迅速调集公司应急小组成员,并指挥其进行抢险救灾、伤员救治转移、物资转移、及时与外部救援119.120取得联系。(3)、接到事故报告后,应立即组织人员核实情况,及时向有关部门和领导汇报。3、触电(1)、首先是切断电源,使触电者脱离电源。(2)、触电伤员如神志清醒者,应使其就地躺平,严密观察,暂时不要站立或走动;触电伤员神志不清者,应就地仰面躺平,确保其气道通畅,并用5s时间呼叫伤员或轻拍其肩部,以判定伤员是否意识丧失。禁止摇动伤员头部呼叫伤员,紧急联系医疗部门救助。
