(10309-27)某房建项目燃气管道施工方案.docx

上传人:p** 文档编号:732117 上传时间:2024-02-04 格式:DOCX 页数:8 大小:210.01KB
下载 相关 举报
(10309-27)某房建项目燃气管道施工方案.docx_第1页
第1页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第2页
第2页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第3页
第3页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第4页
第4页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第5页
第5页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第6页
第6页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第7页
第7页 / 共8页
(10309-27)某房建项目燃气管道施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《(10309-27)某房建项目燃气管道施工方案.docx》由会员分享,可在线阅读,更多相关《(10309-27)某房建项目燃气管道施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

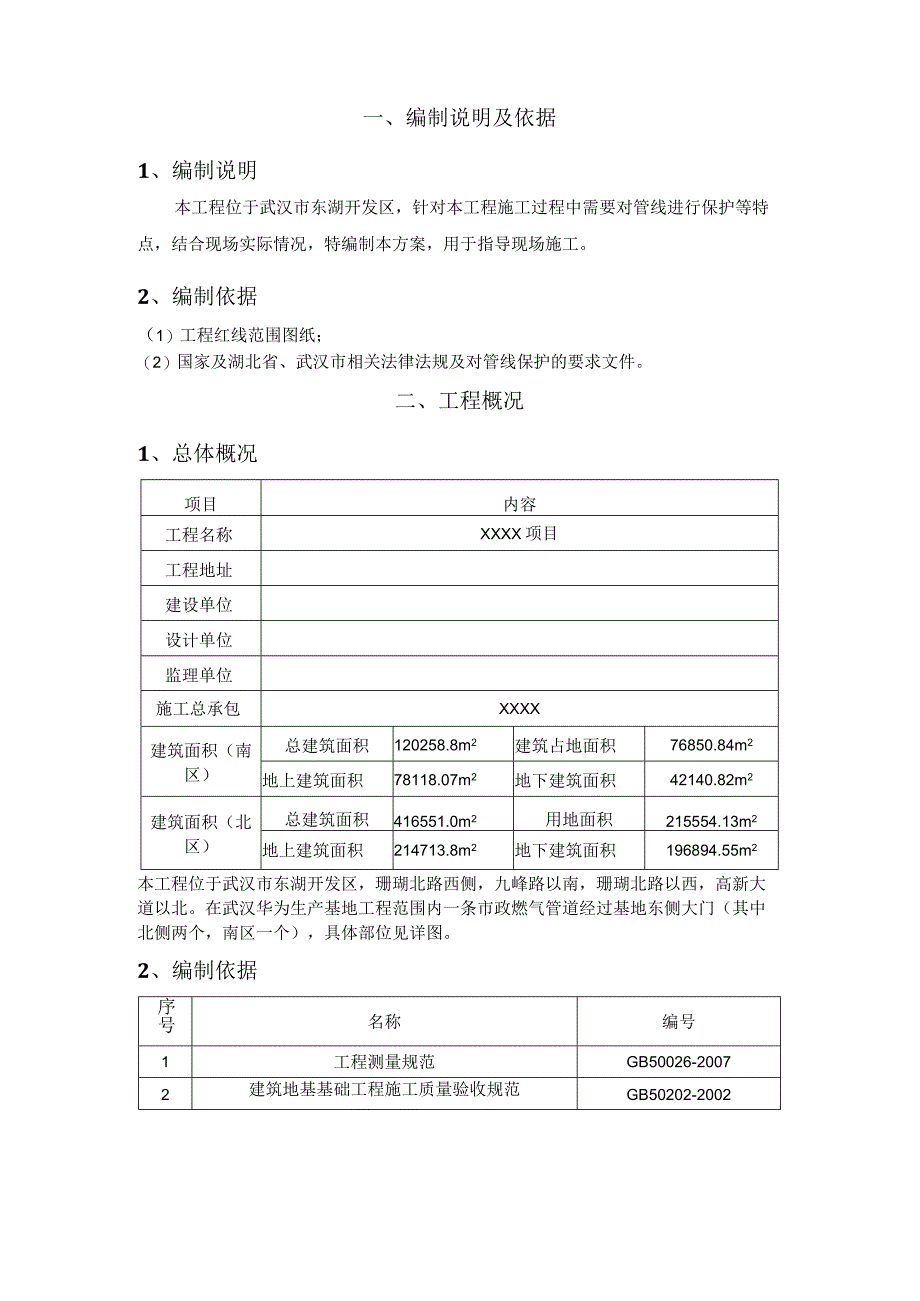

1、XXXX项目(一期)标段燃气管道保护方案编制人审核人审批人XXXX2017年03月目录一、编制说明及依据1、编制说明32、编制依据3二、工程概况31、总体概况32、编制依据33、施工前准备4三、施工工艺及方法51、开挖管沟52、天然气管道的保护5四、施工过程及成品保护71、施工过程中的保护措施72、质量管理措施83、成品保护8XXXXXXXX项目(一期)南区标段项目部LTD.Date :2017. 03一、编制说明及依据1、编制说明本工程位于武汉市东湖开发区,针对本工程施工过程中需要对管线进行保护等特点,结合现场实际情况,特编制本方案,用于指导现场施工。2、编制依据(1)工程红线范围图纸;(2

2、)国家及湖北省、武汉市相关法律法规及对管线保护的要求文件。二、工程概况1、总体概况项目内容工程名称XXXX项目工程地址建设单位设计单位监理单位施工总承包XXXX建筑面积(南区)总建筑面积120258.8m2建筑占地面积76850.84m2地上建筑面积78118.07m2地下建筑面积42140.82m2建筑面积(北区)总建筑面积416551.0m2用地面积215554.13m2地上建筑面积214713.8m2地下建筑面积196894.55m2本工程位于武汉市东湖开发区,珊瑚北路西侧,九峰路以南,珊瑚北路以西,高新大道以北。在武汉华为生产基地工程范围内一条市政燃气管道经过基地东侧大门(其中北侧两个

3、,南区一个),具体部位见详图。2、编制依据序号名称编号1工程测量规范GB50026-20072建筑地基基础工程施工质量验收规范GB50202-20023安全防范工程技术规范GB50348-20044混凝土结构工程施工质量验收规范GB50204-20155建筑机械使用安全技术规程JGJ33-20126施工现场临时用电安全技术规范JGJ46-20057沥青路面施工及验收规范GB50092-1996本工程按现行国家设计规范规程标准进行设计,施工时应遵守上述规范规程标准和本说明及各设计图纸说明外,尚应严格执行现行国家及工程所在地区的有关规范或规程。3、施工前准备(1)、严格执行上级部门对市政工程建设在

4、文明施工方面所颁发的条例、制度和规定。(2)、建设单位提供的地下管线资料详细,施工前我项目部积极向管道主管单位仔细咨询了解施工区域的地下燃气管道种类、用途、数量、走向、埋置深度等。如有可能,请他们提供相应的竣工图纸资料,并由我部现场勘查以此作为地下管道处理方窠的依据。施工位置说明图三、施工工艺及方法1、开挖管沟(1)开挖管沟要有专人负责。施工作业时申请现役武汉市天然气管道主管单位代表进行现场监督。(2)武汉市天然气管道周围200Omm以内管沟开挖采用人工开挖,首先采用挖探坑的方法探测出的武汉市天然气管道的准确位置,具体方法为首先在大门两侧用探挖的方式挖出两侧的管道,确定管道位置,拉线确定道路中

5、间的管道位置,在其垂直方向挖长槽探沟,探沟为200OnlnI100Omni,采用平铲法挖土,边挖边清理散土。保证沟上有监护人员随时监督现场,将天然气管道周围200OmnI之内的管沟全部挖出。(3)天然气管道周围150Onlm以外的管沟开挖用机械设备进行管沟开挖,监护人员站在已人工开挖暴露出的武汉市天然气管道周边指挥开挖。2、天然气管道的保护(1)燃气管道两侧各1500mm(安全保护范围)采用人工开挖,并由燃气权属单位人员现场监督;(2)在管道沟槽开挖过程中,要注意对燃气管道的固定和保护;(3)按照墩柱配筋图进行钢筋绑扎和支模,配筋图见详图,并及时完成混凝土浇筑,混凝土强度为C30;(4)在墩柱

6、混凝土强度达到设计要求后,在管道周围填埋细沙,从侧面用人工推入,管道下方回填并夯实后,再回填管道两侧的管沟。注意要用人工填埋,夯实;(5)细沙回填夯实后,盖上混凝土盖板,盖板为预制板,尺寸、配筋见详图,混凝土强度为C30;(6)在保护槽两侧对称回填土,管道150Omln范围内人工分层回填夯实,盖板上方人工夯实,禁止大型机械碾压;(7)燃气管道上方道路按照道路施工方案施工,但注意对燃气管道的保护。开挖完成后对天然气管道进行箱涵保护,箱涵样式详见下图。箱涵其他要求见下图:墩柱配筋图盖板立面图-12180双向A-A剖面图妇2180双向,9SQB-B剖面图四、施工过程及成品保护1、施工过程中的保护措施

7、(1)开工前和实施过程中,施工负责人应认真向班组长和每一位操作工人进行管线技术交底,明确责任。(2)应设置工地专人负责管线保护工作,要经常检查保护措施的可靠性,发现现场条件变化,措施失效时应及时采取补救办法,要敦促操作人员包括民工遵守操作规程,制止违章操作,违章指挥和违章工。(3)开挖管沟,无论人工开挖可机械挖掘(在地下燃气管边线两侧200Omm范围内严禁用机械挖掘),均需分层进行。每层挖掘深度线控制在20cm-30cm,一旦遇到异常情况,必须仔细而缓慢挖掘,进行探索性开挖,把情况弄清楚后或采取措施后再继续开挖。(4)施工中发现管线现状与交底或图纸内容、样洞资料不符或出现直接危及管线安全异常情

8、况时,应及时通知管线单位到场研究,商议补救措施,在未做出统一结论前,施工人员和操作人员不得过早擅自处理。(5)施工结束或基坑复土前,应请管线单位认可签认。(6)一旦发现管线损坏事故,必须在24h内报告主管部门和业主,不得隐瞒,(7)对给、排水管和燃气管等管线加强监测,防止其突然爆裂等情况给隧道开挖带来的意外风险。(8)施工时进行实时监控,根据监测结果及时调整施工参数和加固措施。2、质量管理措施(1)管道采用加厚绝缘盖板保护。(2)人工开挖管道附近的泥土,直至其完全暴露,暴露长度应比管沟长度多100Omrn2000mmO(3)天然气管道开挖暴露后如不能进行及时回填的,应指派专人24h值班看护,确保不被意外损坏或人为破坏,并对其提供必要的保护和支撑措施。3、成品保护(1)墩柱浇水养护在混凝土浇筑完毕后的12h以内进行;常温养护的温度范围是535当温度低于5时,水化作用是非常缓慢的,此时不得浇水。(2)燃气管道保护箱涵施工完成后,设立指示牌,禁止大型机械经过碾压,并派人监督;(3)在燃气管道上方道路施工过程中,做好管道位置标记管道周围150Omm范围内采用人工操作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
