《(10309-59)某房建项目消防保卫方案.docx》由会员分享,可在线阅读,更多相关《(10309-59)某房建项目消防保卫方案.docx(5页珍藏版)》请在第壹文秘上搜索。

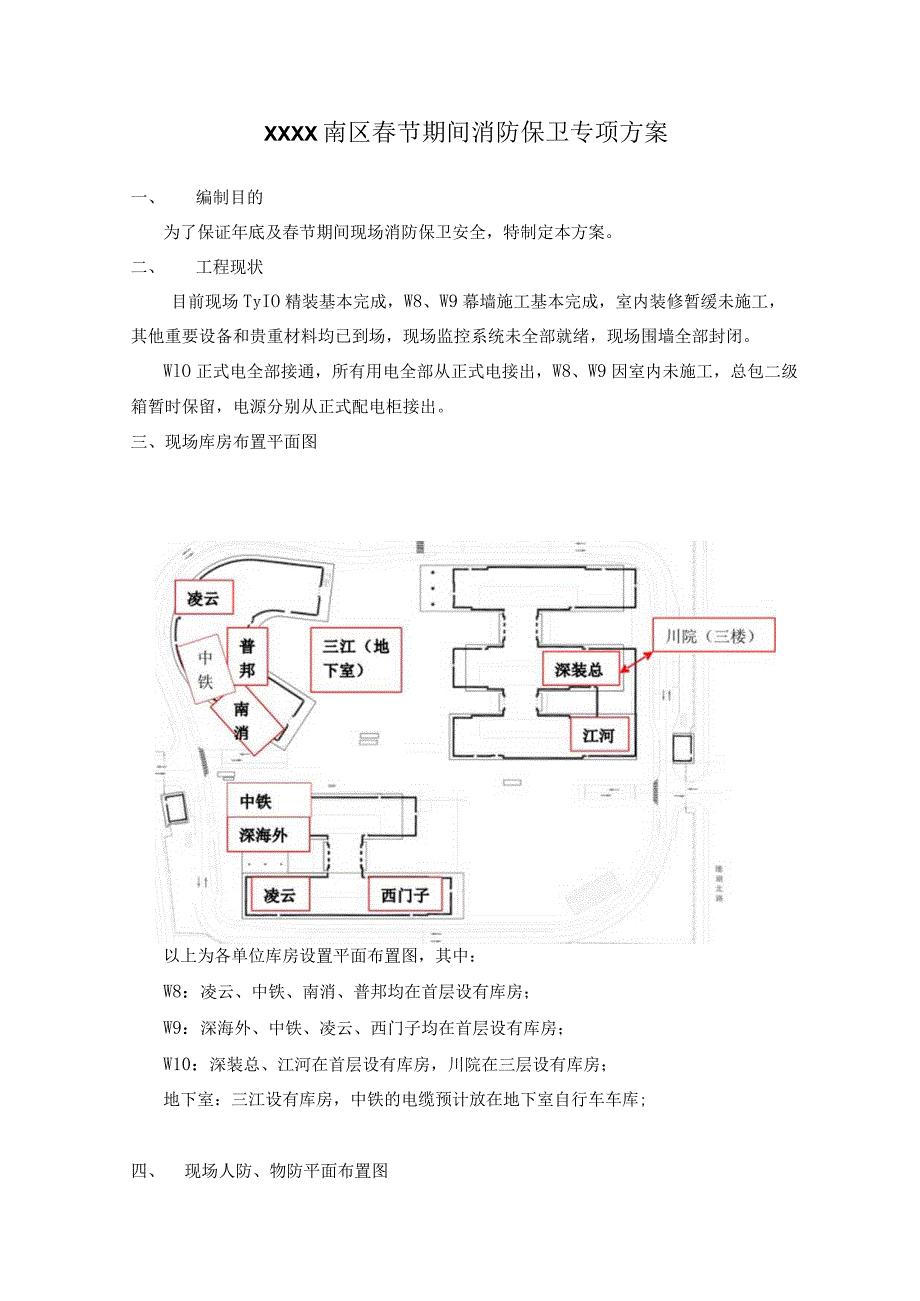

1、XXXX南区春节期间消防保卫专项方案一、 编制目的为了保证年底及春节期间现场消防保卫安全,特制定本方案。二、 工程现状目前现场TyIO精装基本完成,W8、W9幕墙施工基本完成,室内装修暂缓未施工,其他重要设备和贵重材料均已到场,现场监控系统未全部就绪,现场围墙全部封闭。WlO正式电全部接通,所有用电全部从正式电接出,W8、W9因室内未施工,总包二级箱暂时保留,电源分别从正式配电柜接出。三、现场库房布置平面图以上为各单位库房设置平面布置图,其中:W8:凌云、中铁、南消、普邦均在首层设有库房;W9:深海外、中铁、凌云、西门子均在首层设有库房;W10:深装总、江河在首层设有库房,川院在三层设有库房;
2、地下室:三江设有库房,中铁的电缆预计放在地下室自行车车库;四、现场人防、物防平面布置图以上A代表现场围墙监控,岗哨代表现场保安岗亭,保安采取三班倒制,24小时在岗。五、现场保卫措施1、现场内不得存放与现场施工无关的贵重物品或材料,如因施工原因,需存放的,如中铁的电缆,必须安排专门库房存放,并安排专人24小时值班看守。2、总包分别在现场东、北、西三个大门入口处设置保安岗哨,24小时在岗,另外安排一巡逻岗,负责对现场周边进行巡逻戒备,夜间巡逻,不得单独行动,至少两人一组,确保安全;3、各分包单位库房按要求设置库房看管员,负责照看自有仓库内的材料及设备,并负责巡查楼内自施内容的成品保护情况,所有仓库

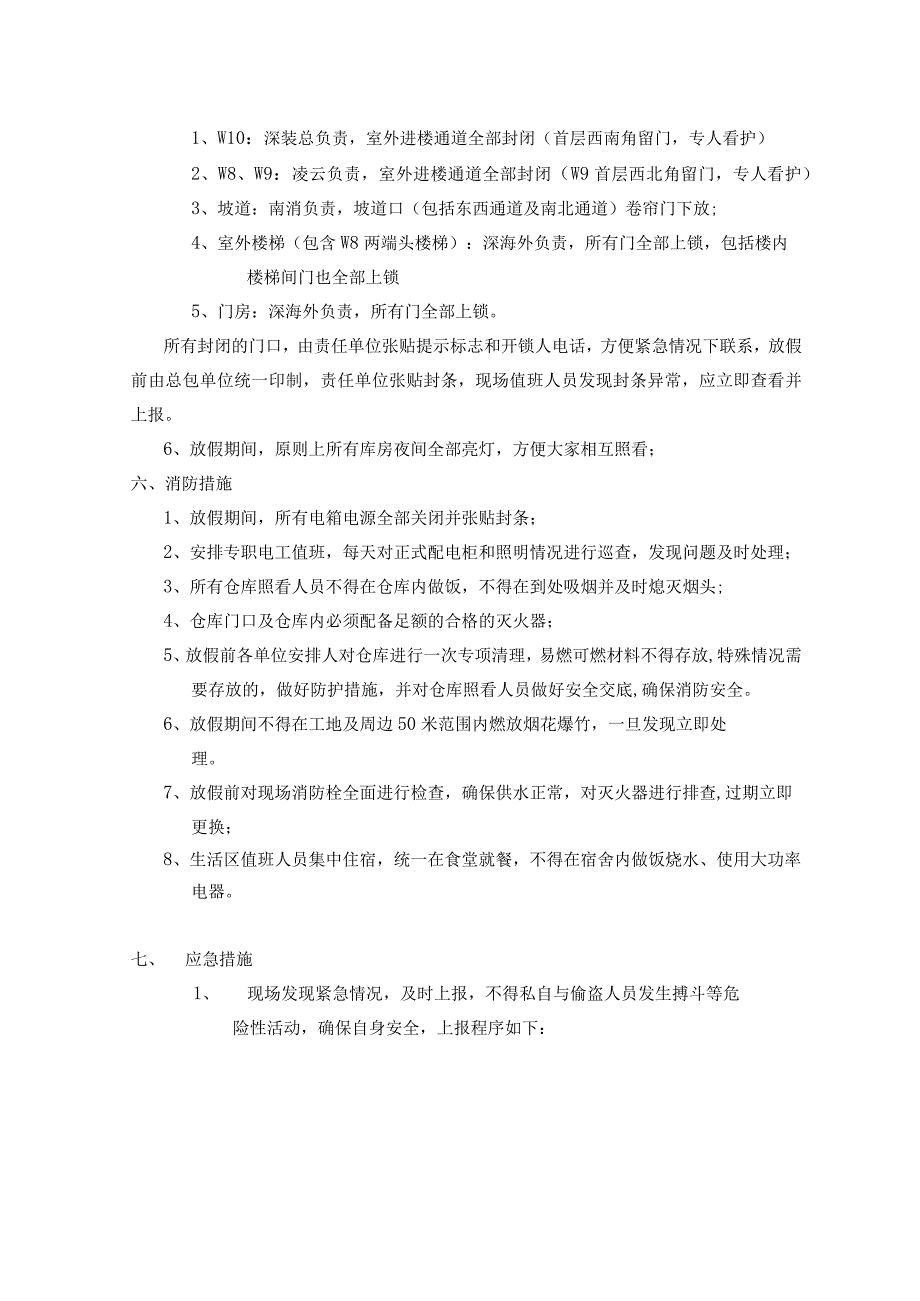

3、照看人员必须配备强光手电;4、所有大门在放假期间全部关闭,并贴封条,除紧急情况,不得开启,任何车辆不得进出现场;5、现场楼层及出入口封闭情况1、W10:深装总负责,室外进楼通道全部封闭(首层西南角留门,专人看护)2、W8、W9:凌云负责,室外进楼通道全部封闭(W9首层西北角留门,专人看护)3、坡道:南消负责,坡道口(包括东西通道及南北通道)卷帘门下放;4、室外楼梯(包含W8两端头楼梯):深海外负责,所有门全部上锁,包括楼内楼梯间门也全部上锁5、门房:深海外负责,所有门全部上锁。所有封闭的门口,由责任单位张贴提示标志和开锁人电话,方便紧急情况下联系,放假前由总包单位统一印制,责任单位张贴封条,现
4、场值班人员发现封条异常,应立即查看并上报。6、放假期间,原则上所有库房夜间全部亮灯,方便大家相互照看;六、消防措施1、放假期间,所有电箱电源全部关闭并张贴封条;2、安排专职电工值班,每天对正式配电柜和照明情况进行巡查,发现问题及时处理;3、所有仓库照看人员不得在仓库内做饭,不得在到处吸烟并及时熄灭烟头;4、仓库门口及仓库内必须配备足额的合格的灭火器;5、放假前各单位安排人对仓库进行一次专项清理,易燃可燃材料不得存放,特殊情况需要存放的,做好防护措施,并对仓库照看人员做好安全交底,确保消防安全。6、放假期间不得在工地及周边50米范围内燃放烟花爆竹,一旦发现立即处理。7、放假前对现场消防栓全面进行检查,确保供水正常,对灭火器进行排查,过期立即更换;8、生活区值班人员集中住宿,统一在食堂就餐,不得在宿舍内做饭烧水、使用大功率电器。七、应急措施1、现场发现紧急情况,及时上报,不得私自与偷盗人员发生搏斗等危险性活动,确保自身安全,上报程序如下:紧急情况上报基本流程图2、应急小组电话职务单位姓名电话备注组长中建一局宋放副组长中建一局魏志刚陈康组员深装总陈正兴深海外彭超江河吴彪凌云丁学均三江梅红斌南京消防韩常荣川院李振宇中铁史华西门子闫秋普邦园林欧子阳日立电梯郑威编制人:陈康时间:2018.01.18XXXX项目(一期)南区标段
