《全县电力供应保障提升三年行动实施方案.docx》由会员分享,可在线阅读,更多相关《全县电力供应保障提升三年行动实施方案.docx(7页珍藏版)》请在第壹文秘上搜索。

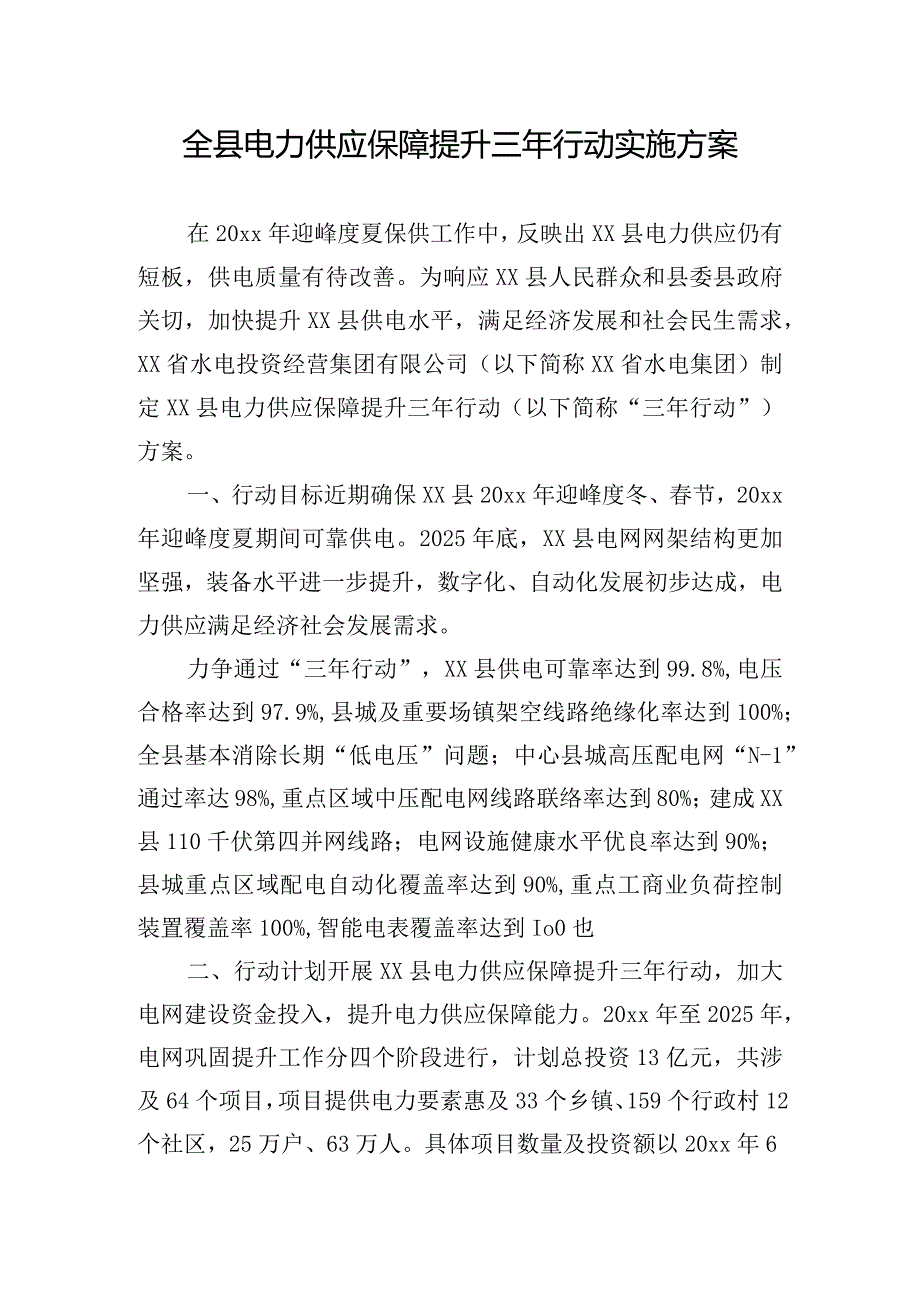

1、全县电力供应保障提升三年行动实施方案在20xx年迎峰度夏保供工作中,反映出XX县电力供应仍有短板,供电质量有待改善。为响应XX县人民群众和县委县政府关切,加快提升XX县供电水平,满足经济发展和社会民生需求,XX省水电投资经营集团有限公司(以下简称XX省水电集团)制定XX县电力供应保障提升三年行动(以下简称“三年行动”)方案。一、行动目标近期确保XX县20xx年迎峰度冬、春节,20xx年迎峰度夏期间可靠供电。2025年底,XX县电网网架结构更加坚强,装备水平进一步提升,数字化、自动化发展初步达成,电力供应满足经济社会发展需求。力争通过“三年行动”,XX县供电可靠率达到99.8%,电压合格率达到9

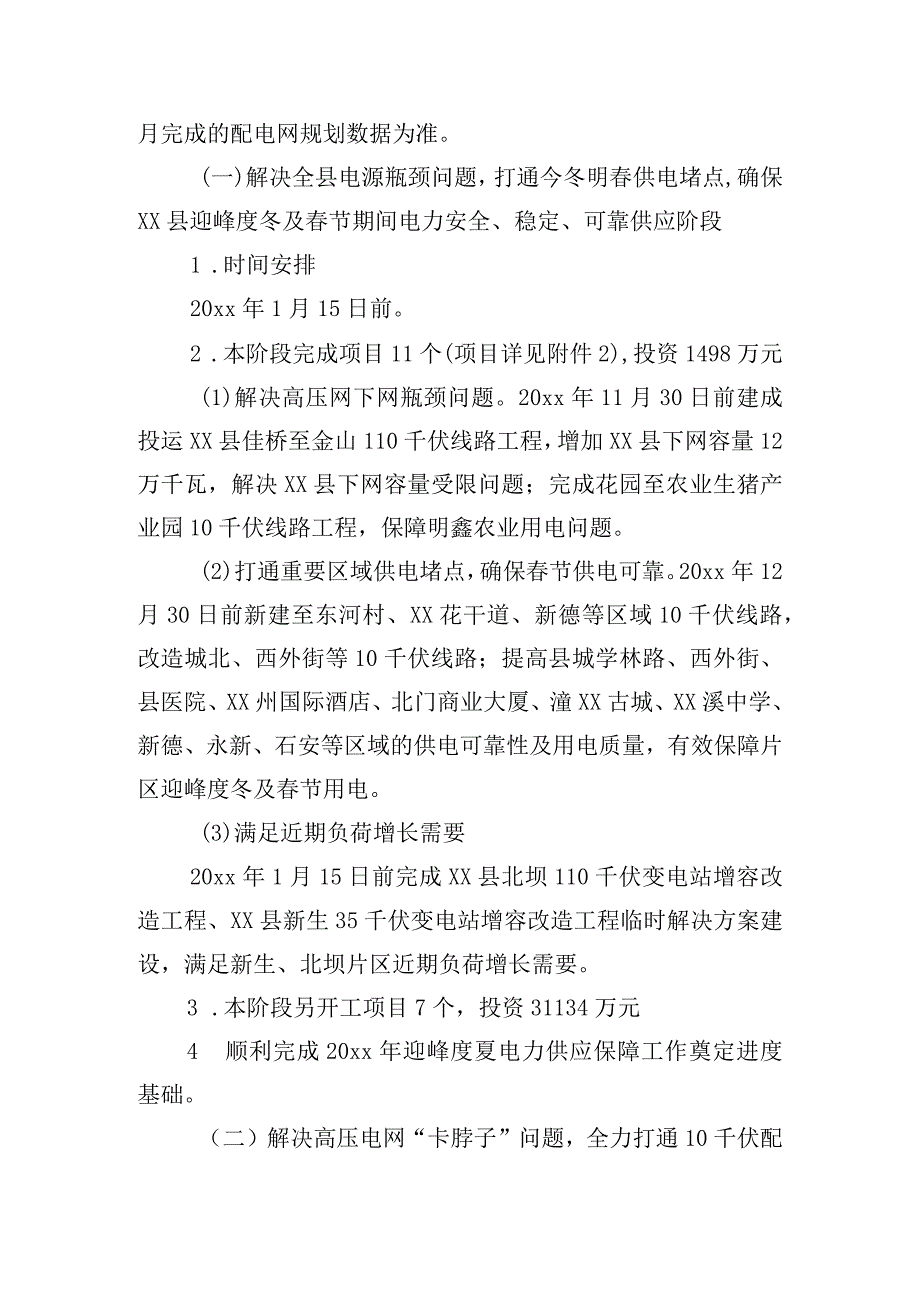

2、7.9%,县城及重要场镇架空线路绝缘化率达到100%;全县基本消除长期“低电压”问题;中心县城高压配电网“N-1”通过率达98%,重点区域中压配电网线路联络率达到80%;建成XX县110千伏第四并网线路;电网设施健康水平优良率达到90%;县城重点区域配电自动化覆盖率达到90%,重点工商业负荷控制装置覆盖率100%,智能电表覆盖率达到Io0也二、行动计划开展XX县电力供应保障提升三年行动,加大电网建设资金投入,提升电力供应保障能力。20xx年至2025年,电网巩固提升工作分四个阶段进行,计划总投资13亿元,共涉及64个项目,项目提供电力要素惠及33个乡镇、159个行政村12个社区,25万户、63
3、万人。具体项目数量及投资额以20xx年6月完成的配电网规划数据为准。(一)解决全县电源瓶颈问题,打通今冬明春供电堵点,确保XX县迎峰度冬及春节期间电力安全、稳定、可靠供应阶段1 .时间安排20xx年1月15日前。2 .本阶段完成项目11个(项目详见附件2),投资1498万元(1)解决高压网下网瓶颈问题。20xx年11月30日前建成投运XX县佳桥至金山110千伏线路工程,增加XX县下网容量12万千瓦,解决XX县下网容量受限问题;完成花园至农业生猪产业园10千伏线路工程,保障明鑫农业用电问题。(2)打通重要区域供电堵点,确保春节供电可靠。20xx年12月30日前新建至东河村、XX花干道、新德等区域

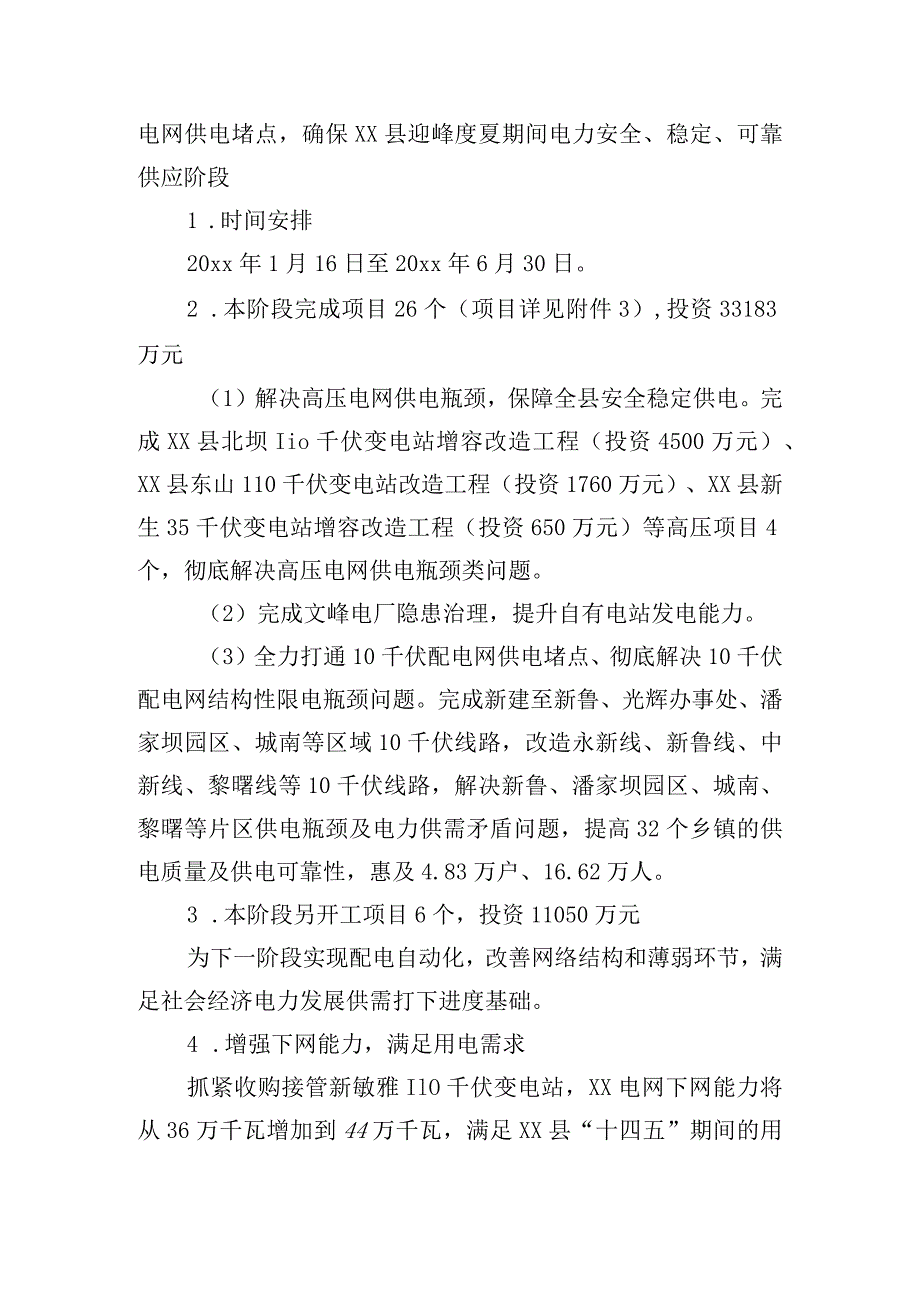

4、10千伏线路,改造城北、西外街等10千伏线路;提高县城学林路、西外街、县医院、XX州国际酒店、北门商业大厦、潼XX古城、XX溪中学、新德、永新、石安等区域的供电可靠性及用电质量,有效保障片区迎峰度冬及春节用电。(3)满足近期负荷增长需要20xx年1月15日前完成XX县北坝110千伏变电站增容改造工程、XX县新生35千伏变电站增容改造工程临时解决方案建设,满足新生、北坝片区近期负荷增长需要。3 .本阶段另开工项目7个,投资31134万元4 顺利完成20xx年迎峰度夏电力供应保障工作奠定进度基础。(二)解决高压电网“卡脖子”问题,全力打通10千伏配电网供电堵点,确保XX县迎峰度夏期间电力安全、稳定
5、、可靠供应阶段1 .时间安排20xx年1月16日至20xx年6月30日。2 .本阶段完成项目26个(项目详见附件3),投资33183万元(1)解决高压电网供电瓶颈,保障全县安全稳定供电。完成XX县北坝Iio千伏变电站增容改造工程(投资4500万元)、XX县东山110千伏变电站改造工程(投资1760万元)、XX县新生35千伏变电站增容改造工程(投资650万元)等高压项目4个,彻底解决高压电网供电瓶颈类问题。(2)完成文峰电厂隐患治理,提升自有电站发电能力。(3)全力打通10千伏配电网供电堵点、彻底解决10千伏配电网结构性限电瓶颈问题。完成新建至新鲁、光辉办事处、潘家坝园区、城南等区域10千伏线路
6、,改造永新线、新鲁线、中新线、黎曙线等10千伏线路,解决新鲁、潘家坝园区、城南、黎曙等片区供电瓶颈及电力供需矛盾问题,提高32个乡镇的供电质量及供电可靠性,惠及4.83万户、16.62万人。3 .本阶段另开工项目6个,投资11050万元为下一阶段实现配电自动化,改善网络结构和薄弱环节,满足社会经济电力发展供需打下进度基础。4 .增强下网能力,满足用电需求抓紧收购接管新敏雅IlO千伏变电站,XX电网下网能力将从36万千瓦增加到44万千瓦,满足XX县“十四五”期间的用电需求。(三)全力满足人民电力需求,夯实电力供应保障基础,建设与XX县经济社会发展需要相适应的坚强电网阶段1 .时间安排20xx年7
7、月1日至2025年6月30日。2 .本阶段完成项目14个(项目详见附件4),投资51381万元(1)建设与XX县经济社会发展相适应的高压电网。完成XX县花园110千伏变电站改造工程(投资1800万元)、XX县观桥110千伏变电站增容改造工程(投资980万元)、XX县凯河至富源35千伏线路输变电工程(投资2600万元)、XX县双狮35千伏变电站增容改造工程(投资200万元),更好地适应用电负荷快速发展需要。(2)完善高压电网网架结构,夯实电力供应保障基础。完成XX县金鼓HO千伏输变电新建工程(投资7620万元)、XX县北坝至东山110千伏线路输变电新建工程(投资1400万元)、XX县观桥至景福3
8、5千伏线路新建工程(投资735万元),形成XX县东部农村地区高压环网,提升城区环网负荷转供能力,满足观桥、紫河等片区经济社会发展用电需要。(3)实现配电网自动化。通过建设完成XX县配电网自动化主站系统(投资450万元),推进配电网自动化建设。(4)全力打造坚强配电网。通过实施一批10千伏项目(投资24996万元),解决农村地区部分供电设备设施老旧,部分线路及变台重过载问题,改造城镇配电网网架结构,逐步实现多分段适度联络;解决县城区域重要工商业负荷控制问题及高损耗配电台区供电问题。通过项目的实施,预计提高34个乡镇供电质量及供电可靠性,惠及9.9万户、33.7万人。3 .本阶段另开工项目13个,
9、投资43940万元开工建设XX县第四并网点及农村地区10千伏配电网提升项目,提升XX县电力供应保障水平。4 .20xx年6月前,力争将XX县石安220千伏输变电工程列入XX省能源发展规划,并网接入获得绵阳市委市政府及相关职能部门支持。(四)全面提升XX电网供应保障能力,提升电网适应性、可靠性以及数字化、智能化水平阶段1 .时间安排2025年7月1日至2025年12月30日。2 .本阶段完成项目13个(项目详见附件5),投资43940万元(1)提升电网下网负荷储备能力。建设盐亭县尖子山至XX县金鼓110千伏线路新建工程(预计投资4000万元),实现XX电网与国家电网第五点并网,提升下网能力达56
10、万千瓦,实现Iio千伏下网线路“N-1”备用。(2)提升高压电网网架结构(预计投资1000万元)。建设投运XX县观桥至凯河110千伏线路新建工程,形成XX西南部地区Iio千伏环网。(3)提升园区供电能力。建设完成XX县青东坝110千伏变电站增容改造工程、XX县永明35千伏输变电新建工程,满足青东坝工业园、麦冬产业园等片区未来供电负荷增长需求。(4)提升配电网自动化覆盖率(预计投资12000万元)。完成县城重点区域配电网终端改造,提高配电网运行监测、控制能力,缩短故障恢复时间,提升供电可靠性。(5)提升配电网设备设施健康水平。通过进一步梳理,实施一批10千伏配电网巩固提升项目,彻底解决前三个阶段
11、遗漏的配电网短板及网架薄弱问题,以及老旧设备设施、非节能型变压器等问题,全面完成电力供应保障提升三年行动。三、行动保障(一)强化组织领导,确保高效完成目标XX省水电集团成立以总经理为组长、XX县副县长为副组长的“三年行动”工作领导小组,主要负责“三年行动”整体工作推进,协调研究解决工作中重大问题并建立特殊工作机制,积极争取XX能投、XX县政策协调支持。下设项目计划组、项目实施组、资金保障组、地方协调保障组和现场工作组5个专项工作组,负责各专项工作的推进及落实,定期报送目标任务完成情况,梳理解决专项工作中的问题,确保高效优质完成行动任务。具体人员名单、主要任务详见附件1。(二)加大资金投入,保障
12、项目建设投运发挥XX省水电集团作为农网中央预算内投资的主力作用,加大对XX县的投资力度,20xx年至2025年拟投入资金13亿元。未及时列入中央预算的紧迫项目和不能纳入农网巩固提升的项目,由XX省水电投资经营集团XX电力股份有限公司(以下简称XX电力公司)自筹资金解决。(三)强化落实责任,做好项目协同推进建立“上下联动、各方协同”的超常协调推进机制。XX县政府支持和保障项目具备立项和开工所需的外部支撑性条件,维护电网建设现场秩序;大力协助XX电力公司联网项目及时与国网并网;大力争取上级电力运行主管部门和调度部门,在特殊时段给予XX县公平、合理的下网电量。XX省水电集团负责农网项目整体推进工作,
13、积极配合省政府、XX县政府开展推进工作。主动调整XX县电网十四五规划,积极争取国家政策性资金,确保“三年行动”目标任务完成。XX电力公司要认真自觉担当起项目实施主体责任,接受政府部门监督,健全企业内部的监督管理体系,进一步强化项目规划计划、前期可研、招标管理、施工建设、资金使用、竣工验收、运行管理的全过程管控,确保高效优质完成任务。(四)加强检查督促,构建良好建设环境XX省水电集团和XX电力公司审计、纪检监察部门要针对“三年行动”项目建设过程、目标任务完成情况,不定期开展专项检查及监督。对工作不力、未按进度完成任务的;对工作不负责造成无效投入和重大损失的;对违反廉洁从业牟取私利的;将依纪依规追究责任并给予严肃处理。
