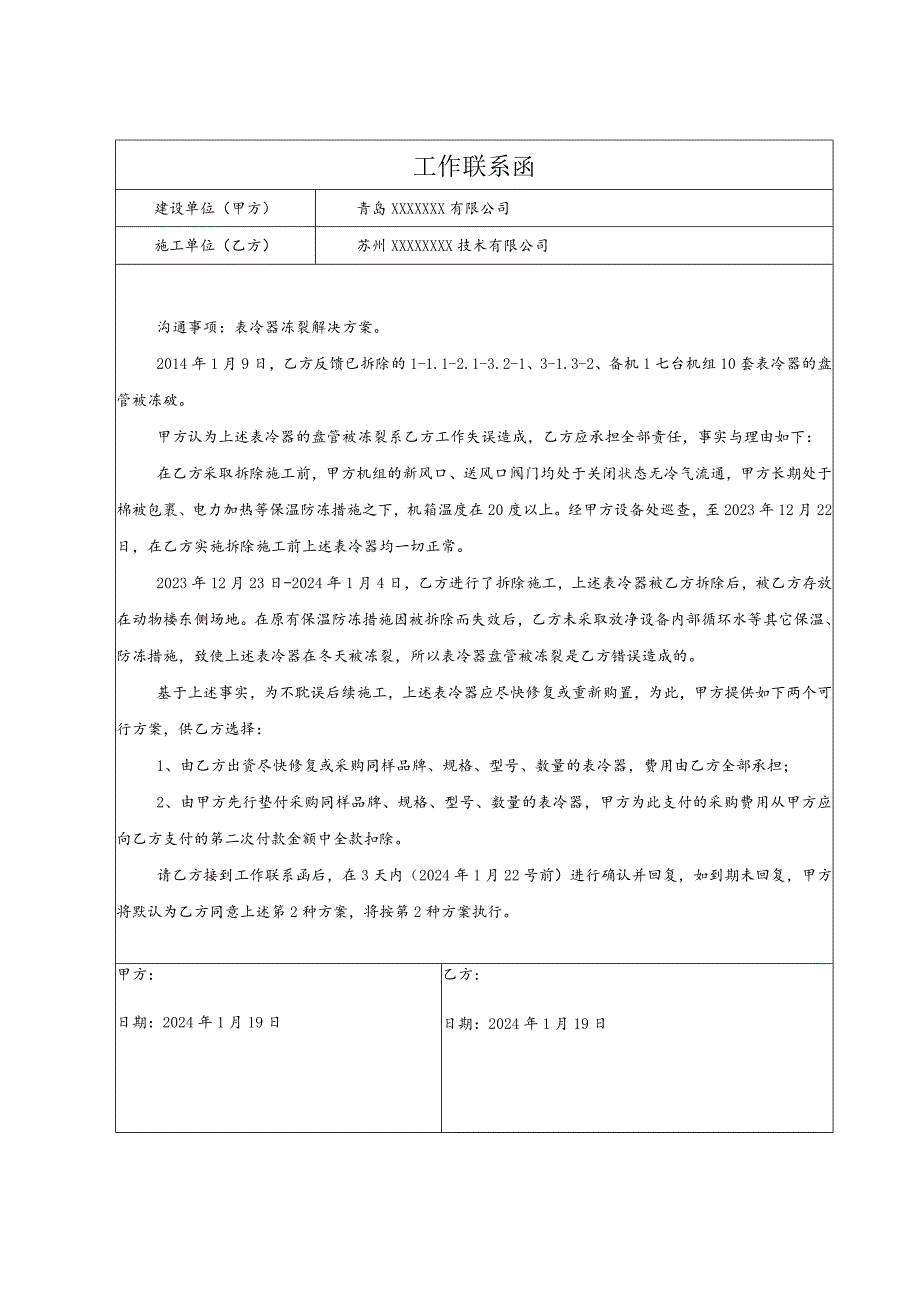

《工作联系函(表冷器冻坏解决方案).docx》由会员分享,可在线阅读,更多相关《工作联系函(表冷器冻坏解决方案).docx(1页珍藏版)》请在第壹文秘上搜索。
1、工作联系函建设单位(甲方)青岛XXXXXXX有限公司施工单位(乙方)苏州XXXXXXXX技术有限公司沟通事项:表冷器冻裂解决方案。2014年1月9日,乙方反馈已拆除的1-1.1-2.1-3.2-1、3-1.3-2、备机1七台机组10套表冷器的盘管被冻破。甲方认为上述表冷器的盘管被冻裂系乙方工作失误造成,乙方应承担全部责任,事实与理由如下:在乙方采取拆除施工前,甲方机组的新风口、送风口阀门均处于关闭状态无冷气流通,甲方长期处于棉被包裹、电力加热等保温防冻措施之下,机箱温度在20度以上。经甲方设备处巡查,至2023年12月22日,在乙方实施拆除施工前上述表冷器均一切正常。2023年12月23日-2
2、024年1月4日,乙方进行了拆除施工,上述表冷器被乙方拆除后,被乙方存放在动物楼东侧场地。在原有保温防冻措施因被拆除而失效后,乙方未采取放净设备内部循环水等其它保温、防冻措施,致使上述表冷器在冬天被冻裂,所以表冷器盘管被冻裂是乙方错误造成的。基于上述事实,为不耽误后续施工,上述表冷器应尽快修复或重新购置,为此,甲方提供如下两个可行方案,供乙方选择:1、由乙方出资尽快修复或采购同样品牌、规格、型号、数量的表冷器,费用由乙方全部承担;2、由甲方先行垫付采购同样品牌、规格、型号、数量的表冷器,甲方为此支付的采购费用从甲方应向乙方支付的第二次付款金额中全款扣除。请乙方接到工作联系函后,在3天内(2024年1月22号前)进行确认并回复,如到期未回复,甲方将默认为乙方同意上述笫2种方案,将按第2种方案执行。甲方:日期:2024年1月19日乙方:日期:2024年1月19日
