市加快电力接入工程审批实施办法.docx

上传人:p** 文档编号:742017 上传时间:2024-02-26 格式:DOCX 页数:5 大小:16.64KB
下载 相关 举报
市加快电力接入工程审批实施办法.docx_第1页
第1页 / 共5页
市加快电力接入工程审批实施办法.docx_第2页
第2页 / 共5页
市加快电力接入工程审批实施办法.docx_第3页
第3页 / 共5页
市加快电力接入工程审批实施办法.docx_第4页
第4页 / 共5页
市加快电力接入工程审批实施办法.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《市加快电力接入工程审批实施办法.docx》由会员分享,可在线阅读,更多相关《市加快电力接入工程审批实施办法.docx(5页珍藏版)》请在第壹文秘上搜索。

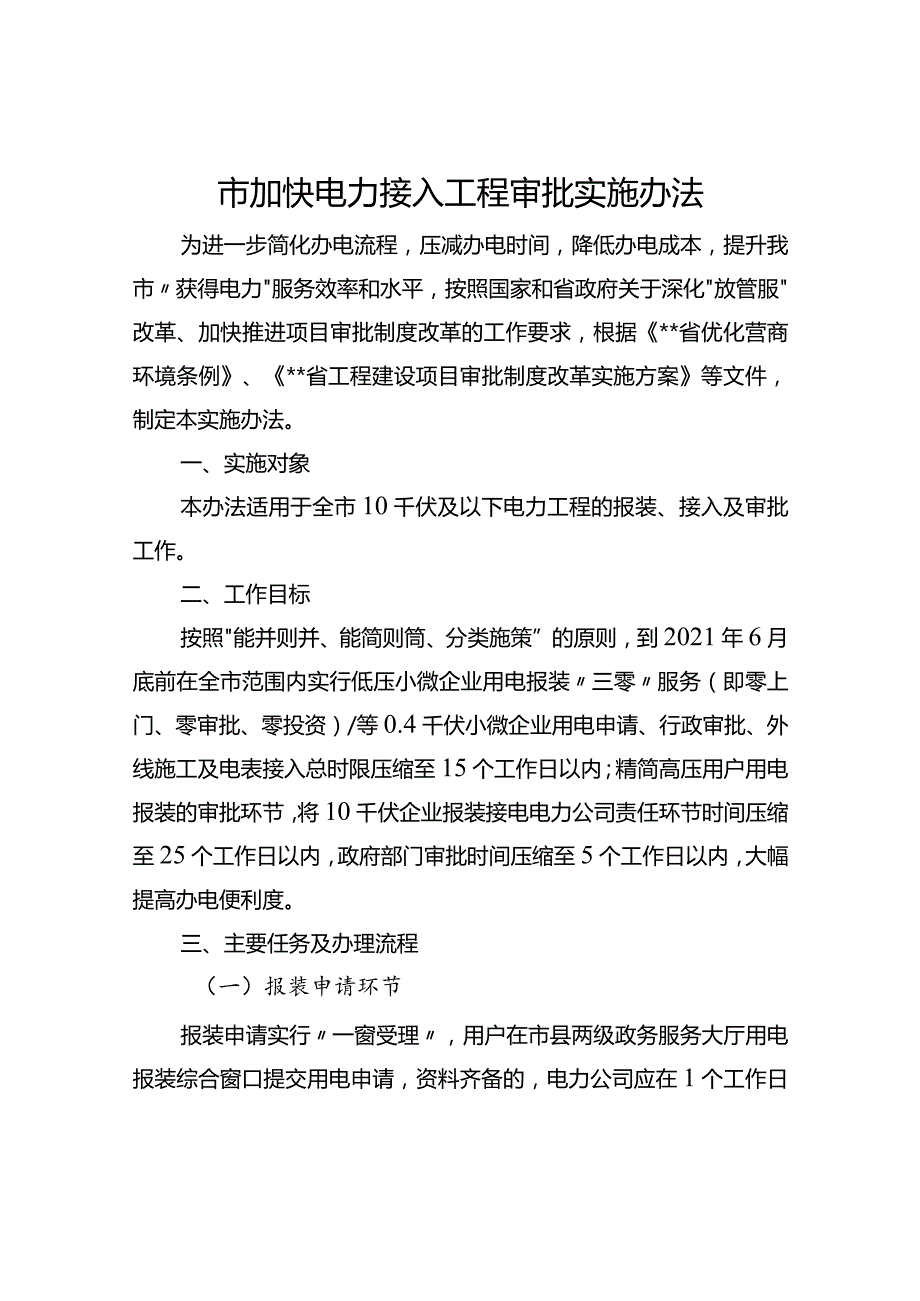

1、市加快电力接入工程审批实施办法为进一步简化办电流程,压减办电时间,降低办电成本,提升我市获得电力服务效率和水平,按照国家和省政府关于深化放管服改革、加快推进项目审批制度改革的工作要求,根据*省优化营商环境条例、*省工程建设项目审批制度改革实施方案等文件,制定本实施办法。一、实施对象本办法适用于全市10千伏及以下电力工程的报装、接入及审批工作。二、工作目标按照能并则并、能简则筒、分类施策”的原则,到2021年6月底前在全市范围内实行低压小微企业用电报装三零服务(即零上门、零审批、零投资)/等0.4千伏小微企业用电申请、行政审批、外线施工及电表接入总时限压缩至15个工作日以内;精简高压用户用电报装

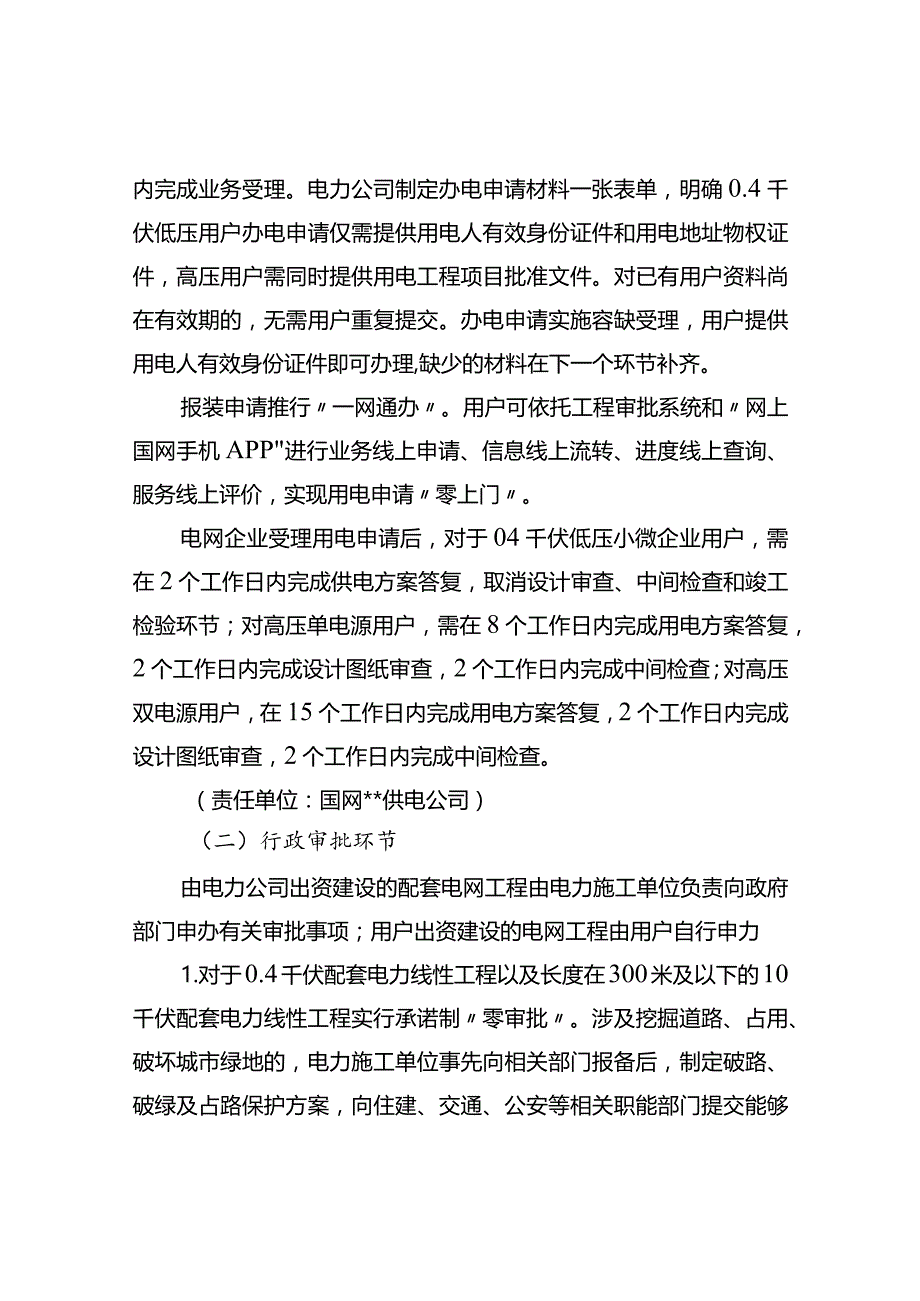

2、的审批环节,将10千伏企业报装接电电力公司责任环节时间压缩至25个工作日以内,政府部门审批时间压缩至5个工作日以内,大幅提高办电便利度。三、主要任务及办理流程(一)报装申请环节报装申请实行一窗受理,用户在市县两级政务服务大厅用电报装综合窗口提交用电申请,资料齐备的,电力公司应在1个工作日内完成业务受理。电力公司制定办电申请材料一张表单,明确0.4千伏低压用户办电申请仅需提供用电人有效身份证件和用电地址物权证件,高压用户需同时提供用电工程项目批准文件。对已有用户资料尚在有效期的,无需用户重复提交。办电申请实施容缺受理,用户提供用电人有效身份证件即可办理,缺少的材料在下一个环节补齐。报装申请推行一

3、网通办。用户可依托工程审批系统和网上国网手机APP进行业务线上申请、信息线上流转、进度线上查询、服务线上评价,实现用电申请零上门。电网企业受理用电申请后,对于04千伏低压小微企业用户,需在2个工作日内完成供电方案答复,取消设计审查、中间检查和竣工检验环节;对高压单电源用户,需在8个工作日内完成用电方案答复,2个工作日内完成设计图纸审查,2个工作日内完成中间检查;对高压双电源用户,在15个工作日内完成用电方案答复,2个工作日内完成设计图纸审查,2个工作日内完成中间检查。(责任单位:国网*供电公司)(二)行政审批环节由电力公司出资建设的配套电网工程由电力施工单位负责向政府部门申办有关审批事项;用户

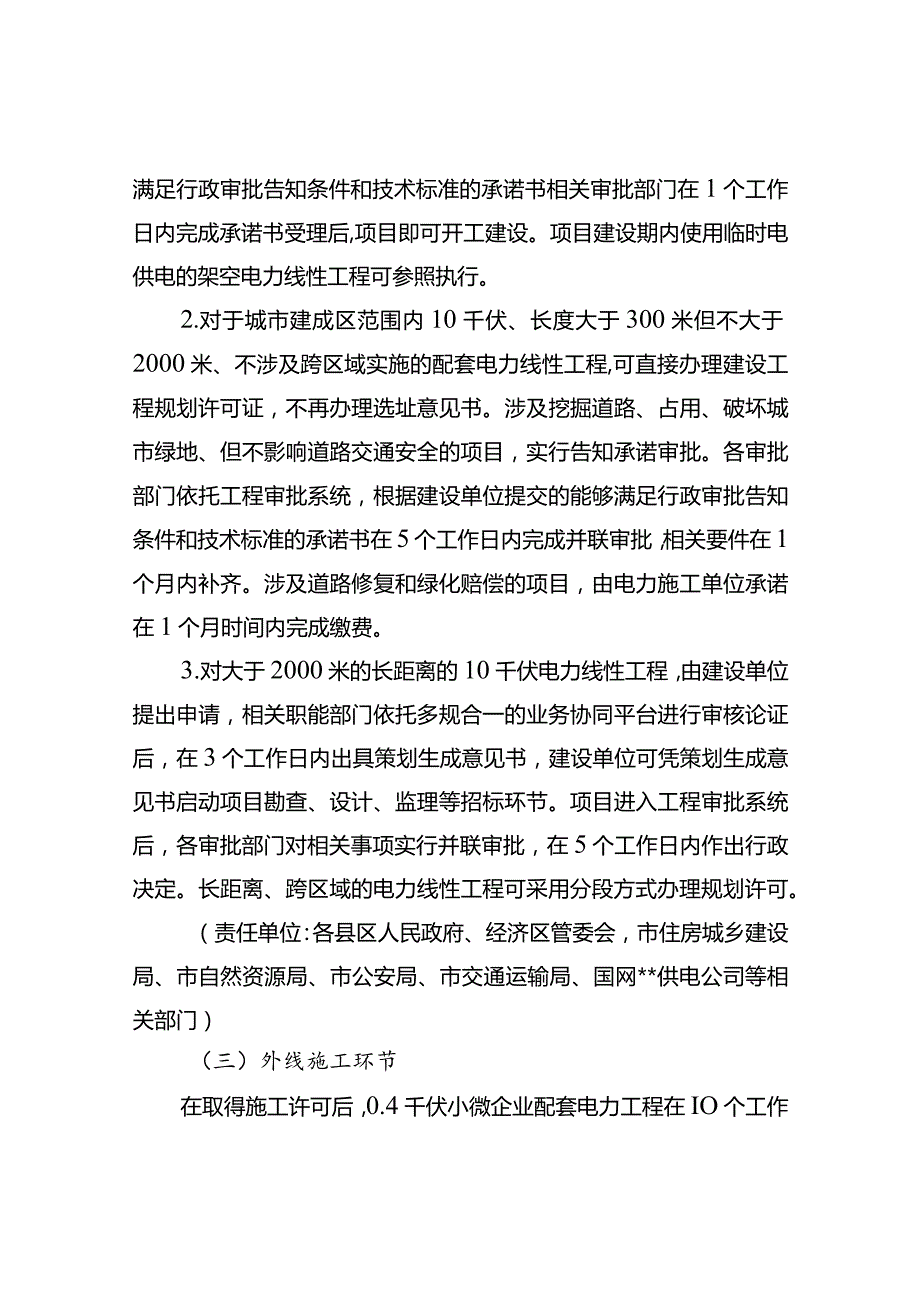

4、出资建设的电网工程由用户自行申力1.对于0.4千伏配套电力线性工程以及长度在300米及以下的10千伏配套电力线性工程实行承诺制零审批。涉及挖掘道路、占用、破坏城市绿地的,电力施工单位事先向相关部门报备后,制定破路、破绿及占路保护方案,向住建、交通、公安等相关职能部门提交能够满足行政审批告知条件和技术标准的承诺书相关审批部门在1个工作日内完成承诺书受理后,项目即可开工建设。项目建设期内使用临时电供电的架空电力线性工程可参照执行。2.对于城市建成区范围内10千伏、长度大于300米但不大于2000米、不涉及跨区域实施的配套电力线性工程,可直接办理建设工程规划许可证,不再办理选址意见书。涉及挖掘道路、

5、占用、破坏城市绿地、但不影响道路交通安全的项目,实行告知承诺审批。各审批部门依托工程审批系统,根据建设单位提交的能够满足行政审批告知条件和技术标准的承诺书在5个工作日内完成并联审批,相关要件在1个月内补齐。涉及道路修复和绿化赔偿的项目,由电力施工单位承诺在1个月时间内完成缴费。3.对大于2000米的长距离的10千伏电力线性工程,由建设单位提出申请,相关职能部门依托多规合一的业务协同平台进行审核论证后,在3个工作日内出具策划生成意见书,建设单位可凭策划生成意见书启动项目勘查、设计、监理等招标环节。项目进入工程审批系统后,各审批部门对相关事项实行并联审批,在5个工作日内作出行政决定。长距离、跨区域

6、的电力线性工程可采用分段方式办理规划许可。(责任单位:各县区人民政府、经济区管委会,市住房城乡建设局、市自然资源局、市公安局、市交通运输局、国网*供电公司等相关部门)(三)外线施工环节在取得施工许可后,0.4千伏小微企业配套电力工程在IO个工作日内完成建设,电力施工单位要倒排工期,明确时间节点和责任人,压缩物资及工程服务采购时限,提升物料标准化和典型设计标准化水平,统一技术标准和设计标准。(责任单位:国网*供电公司)(四)装表接电环节04千伏小微企业用户在1个工作日内完成装表接电。10千伏用户将竣工检验和装表接电环节合并办理,在5个工作日内完成。取消负荷控制装置、带电接火费等收费项目。对04千

7、伏低压小微企业用户,供电企业投资建设配套电网工程到用户红线(含计量装置),降低用户办电成本,实现申请办电零投资(责任单位:国网*供电公司)四、工作要求(一)加强组织领导各责任部门要高度重视,按照本实施办法的总体要求,统筹实施,协调推进。要制定出台相应的工作流程和工作制度,编制告知承诺书规范文本,明确实行容缺受理和告知承诺的审批事项、办结时限和履约期限。各责任部门要在12月末前将相关配套文件报送市工程建设项目审批制度改革领导小组办公室。市营商局要加强对各责任部门的督导,确保各项任务落到实处。(二)完善信息平台依托工程审批系统和国网电力营销业务应用系统,完善一窗受理、并联审批、限时办结的网上办理平

8、台,推动平台互通和数据共享。要依托信息平台,及时、集中公开公布相关法律法规、办事指南和标准规范,建立全过程审批时限监控和预警机制,保障各项措施的顺利实施。(三)加强协同服务政府各相关职能部门与电力公司要积极推动,及时将电网规划纳入地方政府总体规划。供电公司在选线和工程设计环节要提前与相关职能部门沟通。各职能部门要靠前一步,主动为企业用户提供审批条件、技术要求、费用标准、申报材料的咨询服务。需要进行策划生成的项目,相关职能部门要加强协同配合,提前落实项目建设条件。(四)强化事中事后监管各审批、监管部门在作出行政决定后1个月内,对电力施工单位和建设单位的承诺内容是否属实、是否如期履约进行跟踪检查。如与承诺内容不符,或未按时间要求履行承诺,可根据实际依法采取撤销原行政许可、进行行政处罚等监管措施,并按相关规定将失信信息同步纳入各城市工程审批系统信用管理模块规范管理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
