电力施工雨季施工方案.docx

上传人:p** 文档编号:742755 上传时间:2024-02-26 格式:DOCX 页数:14 大小:29.64KB
下载 相关 举报
电力施工雨季施工方案.docx_第1页
第1页 / 共14页
电力施工雨季施工方案.docx_第2页
第2页 / 共14页
电力施工雨季施工方案.docx_第3页
第3页 / 共14页
电力施工雨季施工方案.docx_第4页
第4页 / 共14页
电力施工雨季施工方案.docx_第5页
第5页 / 共14页
电力施工雨季施工方案.docx_第6页
第6页 / 共14页
电力施工雨季施工方案.docx_第7页
第7页 / 共14页
电力施工雨季施工方案.docx_第8页
第8页 / 共14页
电力施工雨季施工方案.docx_第9页
第9页 / 共14页
电力施工雨季施工方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电力施工雨季施工方案.docx》由会员分享,可在线阅读,更多相关《电力施工雨季施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

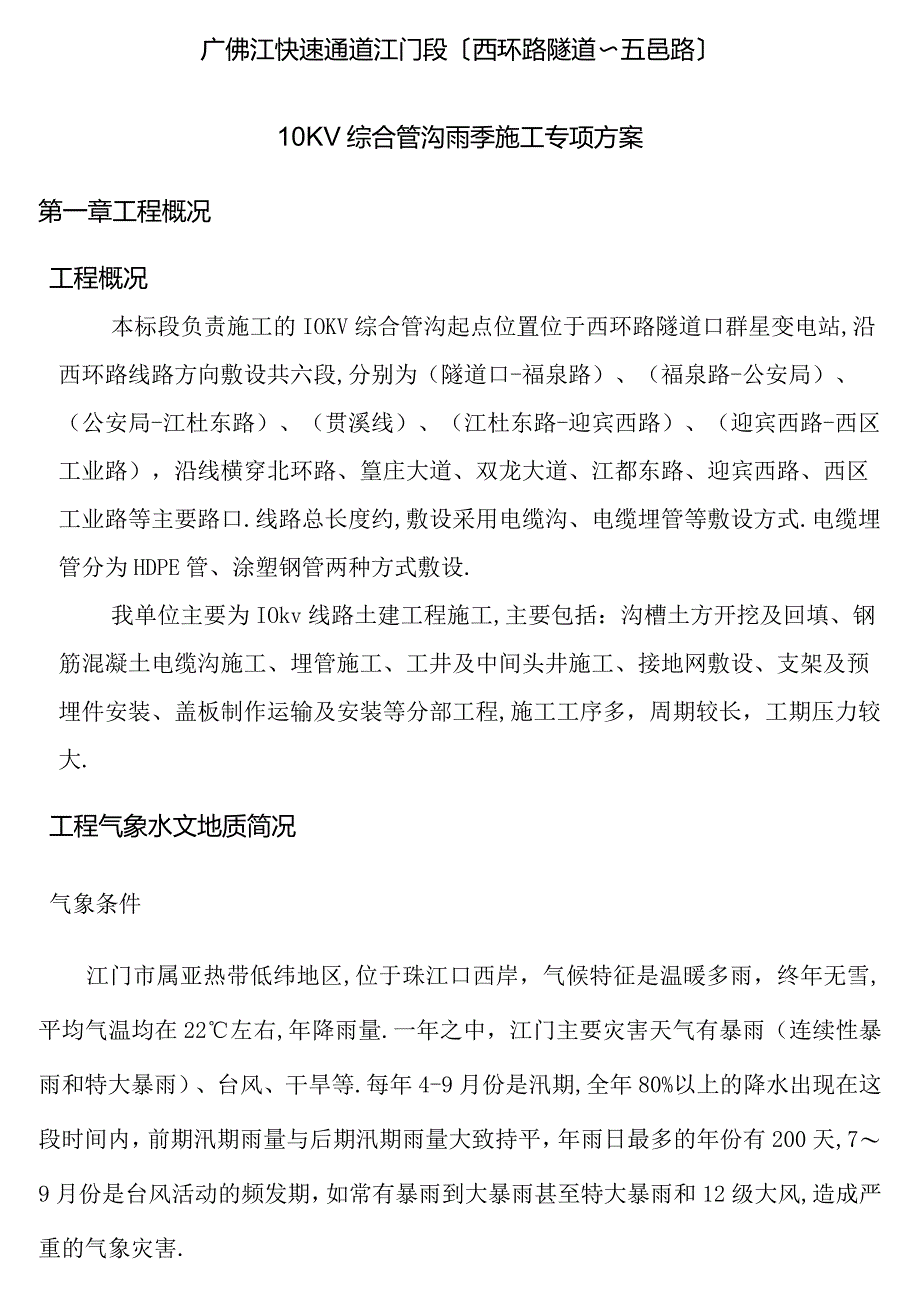

1、广佛江快速通道江门段西环路隧道五邑路10KV综合管沟雨季施工专项方案第一章工程概况工程概况本标段负责施工的IOKV综合管沟起点位置位于西环路隧道口群星变电站,沿西环路线路方向敷设共六段,分别为(隧道口-福泉路)、(福泉路-公安局)、(公安局-江杜东路)、(贯溪线)、(江杜东路-迎宾西路)、(迎宾西路-西区工业路),沿线横穿北环路、篁庄大道、双龙大道、江都东路、迎宾西路、西区工业路等主要路口.线路总长度约,敷设采用电缆沟、电缆埋管等敷设方式.电缆埋管分为HDPE管、涂塑钢管两种方式敷设.我单位主要为IOkv线路土建工程施工,主要包括:沟槽土方开挖及回填、钢筋混凝土电缆沟施工、埋管施工、工井及中间

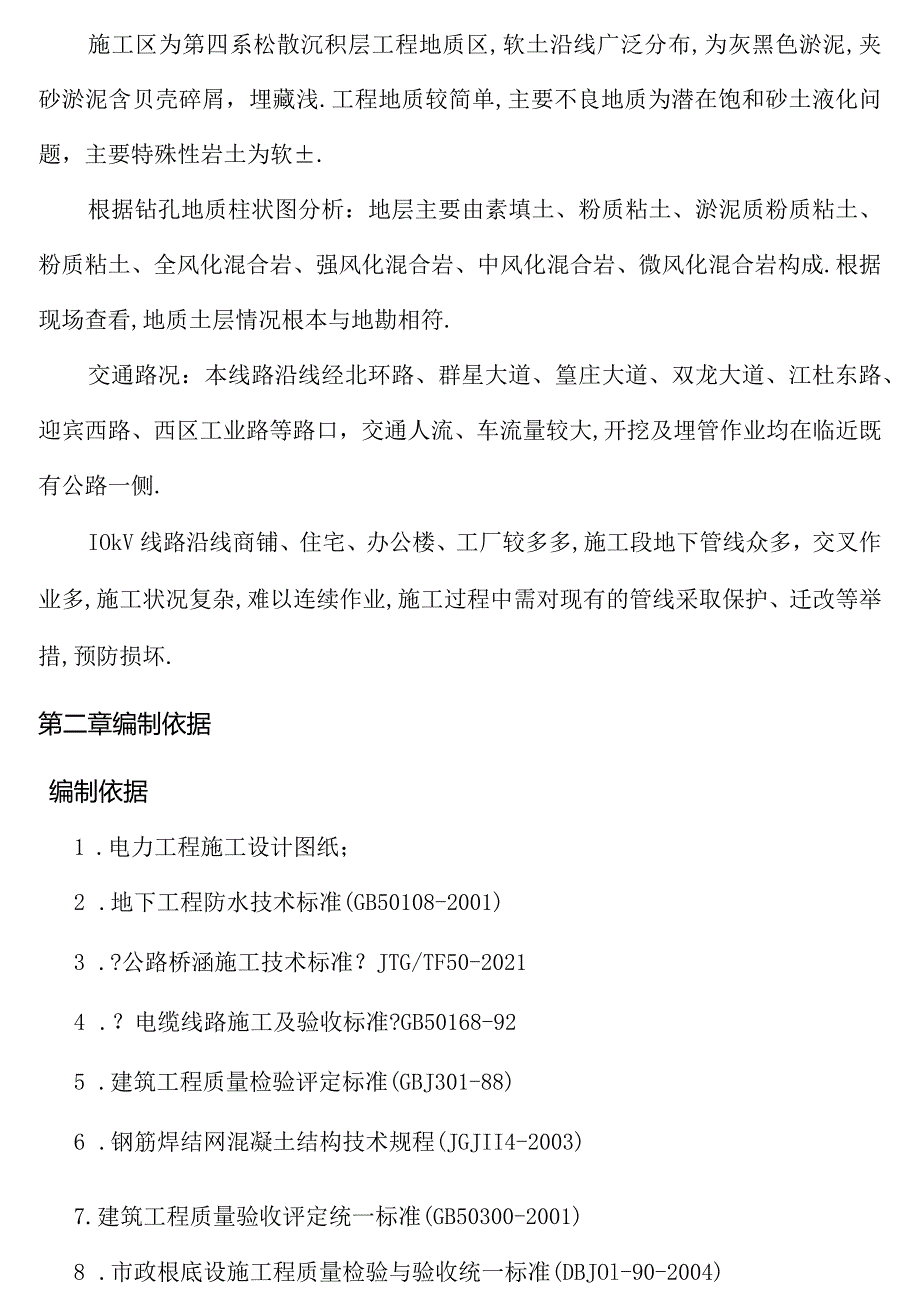

2、头井施工、接地网敷设、支架及预埋件安装、盖板制作运输及安装等分部工程,施工工序多,周期较长,工期压力较大.工程气象水文地质简况气象条件江门市属亚热带低纬地区,位于珠江口西岸,气候特征是温暖多雨,终年无雪,平均气温均在22左右,年降雨量.一年之中,江门主要灾害天气有暴雨(连续性暴雨和特大暴雨)、台风、干旱等.每年4-9月份是汛期,全年80%以上的降水出现在这段时间内,前期汛期雨量与后期汛期雨量大致持平,年雨日最多的年份有200天,79月份是台风活动的频发期,如常有暴雨到大暴雨甚至特大暴雨和12级大风,造成严重的气象灾害.施工区为第四系松散沉积层工程地质区,软土沿线广泛分布,为灰黑色淤泥,夹砂淤泥

3、含贝壳碎屑,埋藏浅.工程地质较简单,主要不良地质为潜在饱和砂土液化问题,主要特殊性岩土为软.根据钻孔地质柱状图分析:地层主要由素填土、粉质粘土、淤泥质粉质粘土、粉质粘土、全风化混合岩、强风化混合岩、中风化混合岩、微风化混合岩构成.根据现场查看,地质土层情况根本与地勘相符.交通路况:本线路沿线经北环路、群星大道、篁庄大道、双龙大道、江杜东路、迎宾西路、西区工业路等路口,交通人流、车流量较大,开挖及埋管作业均在临近既有公路一侧.IOkV线路沿线商铺、住宅、办公楼、工厂较多多,施工段地下管线众多,交叉作业多,施工状况复杂,难以连续作业,施工过程中需对现有的管线采取保护、迁改等举措,预防损坏.第二章编

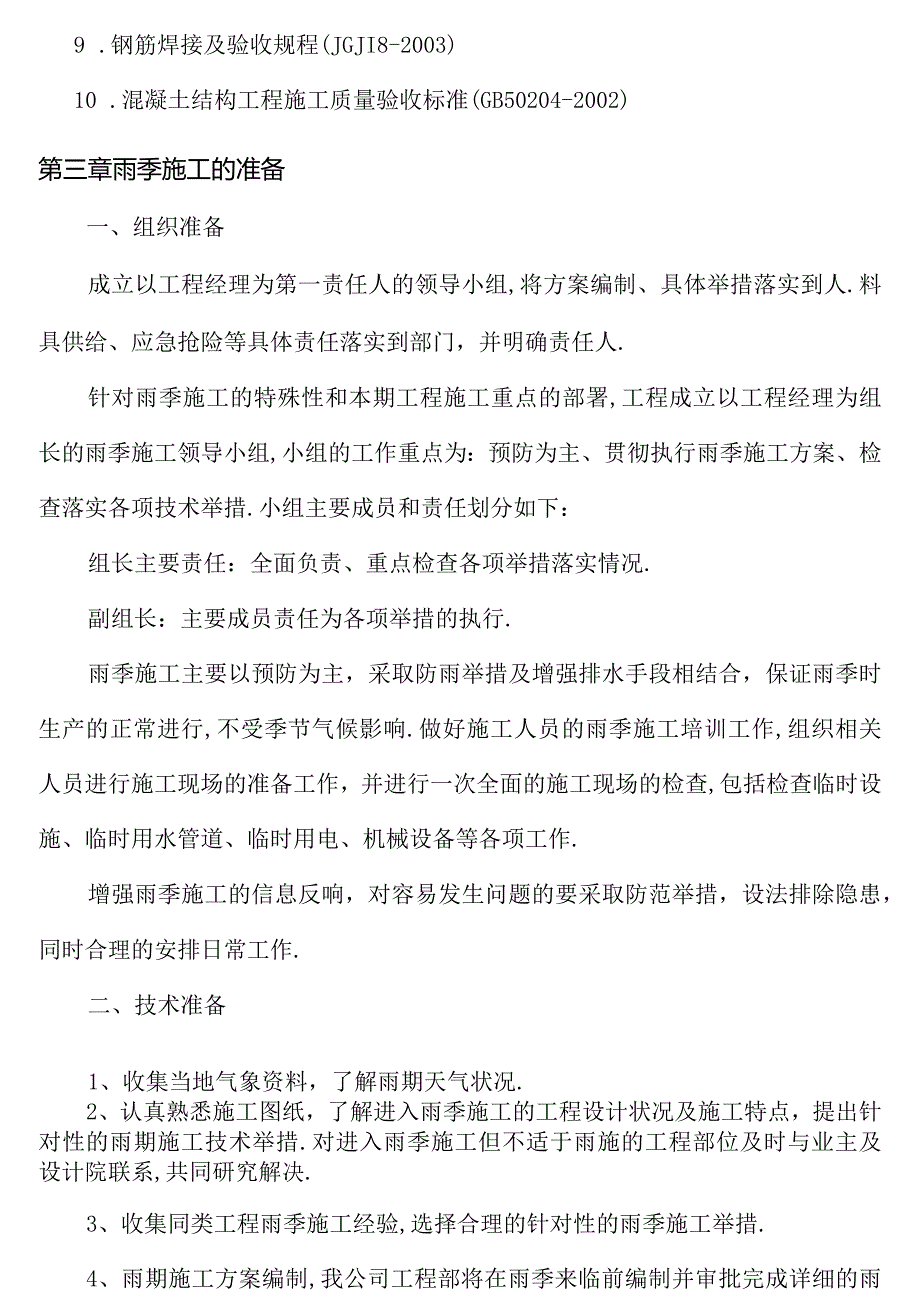

4、制依据编制依据1 .电力工程施工设计图纸;2 .地下工程防水技术标准(GB50108-2001)3 .?公路桥涵施工技术标准?JTG/TF50-20214 .?电缆线路施工及验收标准?GB50168-925 .建筑工程质量检验评定标准(GBJ301-88)6 .钢筋焊结网混凝土结构技术规程(JGJII4-2003)7.建筑工程质量验收评定统一标准(GB50300-2001)8 .市政根底设施工程质量检验与验收统一标准(DBJOl-90-2004)9 .钢筋焊接及验收规程(JGJI8-2003)10 .混凝土结构工程施工质量验收标准(GB50204-2002)第三章雨季施工的准备一、组织准备成立

5、以工程经理为第一责任人的领导小组,将方案编制、具体举措落实到人.料具供给、应急抢险等具体责任落实到部门,并明确责任人.针对雨季施工的特殊性和本期工程施工重点的部署,工程成立以工程经理为组长的雨季施工领导小组,小组的工作重点为:预防为主、贯彻执行雨季施工方案、检查落实各项技术举措.小组主要成员和责任划分如下:组长主要责任:全面负责、重点检查各项举措落实情况.副组长:主要成员责任为各项举措的执行.雨季施工主要以预防为主,采取防雨举措及增强排水手段相结合,保证雨季时生产的正常进行,不受季节气候影响.做好施工人员的雨季施工培训工作,组织相关人员进行施工现场的准备工作,并进行一次全面的施工现场的检查,包

6、括检查临时设施、临时用水管道、临时用电、机械设备等各项工作.增强雨季施工的信息反响,对容易发生问题的要采取防范举措,设法排除隐患,同时合理的安排日常工作.二、技术准备1、收集当地气象资料,了解雨期天气状况.2、认真熟悉施工图纸,了解进入雨季施工的工程设计状况及施工特点,提出针对性的雨期施工技术举措.对进入雨季施工但不适于雨施的工程部位及时与业主及设计院联系,共同研究解决.3、收集同类工程雨季施工经验,选择合理的针对性的雨季施工举措.4、雨期施工方案编制,我公司工程部将在雨季来临前编制并审批完成详细的雨季施工方案,同时报业主或监理批准.该方案将根据具体施工图、实际工程进度及施工状况编制完成,并针

7、对如土方施工等重点分部工程的施工提出切实可行的雨季施工技术举措.5、工程部将严格执行技术交底制度,将雨季各项技术要求从治理人员到分包及个人进行层层分级技术交底.6、工程部各现场治理人员将对其责任范围内具体负责的工程工程向具体分包负责人或班组长进行具体技术交底.交底内容主要为针对性的具体施工工艺、操作要点、质量要求等内容.7、工程部同时将严格监督检查班组对工人的现场及班前交底情况.三、施工现场及材料准备1、对施工现场的道路在雨季之前要进行修理,作到道路不积水.2、在雨季汛期到来之前,将施工区域内所有污水、雨水等排水系统检查一遍,发现有损坏、堵塞者,应及时进行修复、清理,进入雨季施工后还应定期检查

8、,以保证其正常使用,以免造成施工现场水浸现象发生.3、施工时可依据道路坡度,在邻近路边雨水口位置的施工围挡的根底上设置排水口进行排水,并设置坡度,使雨水通过施工围挡根底上的排水口排出至道路两侧雨水口;对于无排水口的位置,应在基坑周围挖设临时排水沟,以防雨水倒灌入基坑内;在基坑内设置集水点,及时使用水泵等设施将基坑内的积水排出.做好现场截水、排水,并指定专人负责修路路面,对路面不平或积水处应加紧抢修.4、室外露天的中、小型机械需按规定搭设防雨棚,电闸箱防漏电保护装置要灵敏有效,同时设专人定期检测并做好记录.5、雨季前要对避雷装置进行一次全面的检查,遇雷雨天停止使用高大设备,以防雷击.6、雨季期间

9、所需的塑料布、苫布提前准备好,污水泵、清水泵要做到运转良好,并要求配备足够的数量.7、机电设备需经常检查接零、接地保护,所有机械棚要搭设严密,预防漏雨,随时检查漏电装置功能是否灵敏有效.8、水泥全部入仓库,保证不漏、不潮,下面架空通风,水泥、砂等材料有足够的储藏,保证工程在雨季顺利施工,库房及堆放场地四周要求有良好的排水.9、模板、脚手架、木方等堆放场地均在底部垫方木,上面用苫布遮盖以防雨淋.10、但凡本工程中应用的举措材料和主要机具必须给予充分保证.工程后勤部应尽早安排采购方案.11、夜间设专职的值班人员,保证昼夜有人值班并做好记录,同时要设置天气预报员,负责收听和发布天气情况,记录信息发布

10、人员及时将信息传到达工程各个岗位负责人处.夜间值班人员情况见附表.12、组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备、水泥、钢筋等防雨防护等项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅.第四章雨季施工举措一、及时掌握天气状况积极与当地水利、气象部门取得联系,了解历年来的水文、气象资料,同时与当地气象部门签订气象效劳合同,掌握施工期间天气预报和气候趋势及动态,以利安排施工,做好预防和准备工作.二、提前做好防洪排涝准备在进行施工现场布置时,要求施工单位充分考虑本标段气象、水文特点,大型施工机械、材料库、人员驻地一律

11、不安排在河滩及地势低洼处存放,确保汛期施工时,人员、设备、材料的平安,以及工程的平安.开工前,应组织调查好施工范围内的自然与农田水系、市政排水系统,按防排水规律提前做好施工排水系统.机械设备和水泥等材料的存放应选择适宜场地,工程和运输便道做好排水,做好防雨、防洪工作,对市区内主要交通道路的要保证道路畅通,搞好施工范围内河道的疏通工作,以防河道堵塞,排洪不畅.三、施工现场举措针对在雨季期间施工的各项工程工程,制定专项预防举措,保证工程质量.原材料的储存和堆放水泥全部存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,预防积水.砂、石料一定要有足够的储藏,以保证工程的顺利进行.场地四周要有排水

12、出路,预防雨水、淤泥渗入,并在底部用木方垫起,上部用防雨材料覆盖,模板堆放场地碾压密实或硬化地面,预防因地面下沉造成倒塌事故.雨期所需材料、设备和其它用品,如水泵、抽水软管、草袋、塑料布、苫布等由物资部门提前准备,及时组织进场.水泵等设备提前检修,雨期前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,保证用电平安.大风天气,要做好大型高耸物件的防风加固举措.进入现场的施工材料如焊材、钢筋等一定要存入库房,露天存放时应垫起,用苫布盖好,不要使材料受潮和雨淋.在仓库内保管的焊接材料,要保证离地离墙不少于300mm的距离,室内要通风枯燥,以保证焊材在枯燥的环境下

13、保存,露天存放的钢材下边应用道木或方木垫起预防被水浸泡.材料周围应有畅通的排水沟或设置排水坡度以防积水.雨期施工的设备治理进入施工现场露天存放的设备?如开关箱(柜、各类电动机、发电机等都要有防雨设施,不允许放在低洼地方,预防被水浸泡.电气仪表设备要尽快运入库房,减少露天存放而增加的防护设施费用,所有施工用电设备(如:电焊机、砂轮机、套丝机等)都应有防雨设施.氧气瓶、乙焕瓶在室外放置时应采取防雨举措.雨期施工焊接治理雨季室外焊接时,为了保证焊接质量,室外施焊部位都要有防雨棚,雨天没有防雨设施不准施焊.电焊条受潮后影响使用,使用前应烘干.当相对湿度大于90%时,应停止作业.注意清理焊接场地的易燃物

14、,以免发生火灾,一般在大风天气应停止施工.四、各分项工程施工举措从以下几个具体方面采取举措,以保证雨季施工的平安、质量、进度:1、土方工程(1)开始施工前,安排技术人员对电力管沟线路走向进行放样、测量,针对地势低洼的地方,如ZK20+040-ZK20+180(北环路四合院),ZK20+880-ZK21+040(群星村入口处),ZK22+420-ZK22+520(消防队南侧),ZK22+820-ZK22+950(养猪场路口至南方电网南侧),ZK23+700-ZK23+880(嘉和苑小区商铺前),ZK24+880-ZK24+940(11标加油站门前),ZK26+040-ZK26+140(江门市市政

15、搅拌站门口)等施工地段,在雨季来临之前先行开挖沟槽,在施工场地满足的情况下采用DN300水泥管铺设排水管道,管道铺设前,应将底部夯实,并铺一层IOcm厚石粉作为垫层,预防不均匀下沉造成管道开裂;在施工场地不满足的情况下,开挖施做临时排水沟槽,沟槽底部应夯实,使用IOcm厚C15混凝土作为垫层,底部和侧墙均采用砖砌体结构形式,墙厚为24cm砖墙,底部净宽为25cm,墙高25cm,上部使用临时盖板;临时排水每隔30nl左右设一个集水口,井口使用钢筋焊接的雨水篦子做雨水口,每完成一段,将雨水管接入现有排水口;待临时排水设施施做完毕,方可进行土方开挖施工.做好基坑周边及坑内的排水举措,预防因排水举措不

16、当而引起的土方坍塌,造成平安事故.(2)基坑上部进行适当放坡处理,以预防地面上的雨水等流入基坑.(3)在基坑内应设排水沟,在基坑内低洼处设置集水坑,并及时将积水排出,预防基坑被雨水浸泡.(4)为预防雨季施工时,雨水冲刷及浅埋地下水位影响造成的基坑开挖坍塌.在开挖前和开挖过程中,对开挖点存在坍塌风险的位置,如ZK23+820-ZK23+870(嘉和苑正门至车行门口),ZK24+240-ZK24+350(木朗牌坊相邻小区),YK23+820-YK23+960(环镇路口至设计右幅中桥)等路段,因紧邻商铺且地下管线复杂,采用砖砌体进行防护,砖砌体采用24cm砖墙,高度为.待所做砌体防护到达强度要求前方可安排人员进行施工.现场安排专人监督基坑开挖,合理安排

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
