《施工进度计划表.docx》由会员分享,可在线阅读,更多相关《施工进度计划表.docx(2页珍藏版)》请在第壹文秘上搜索。

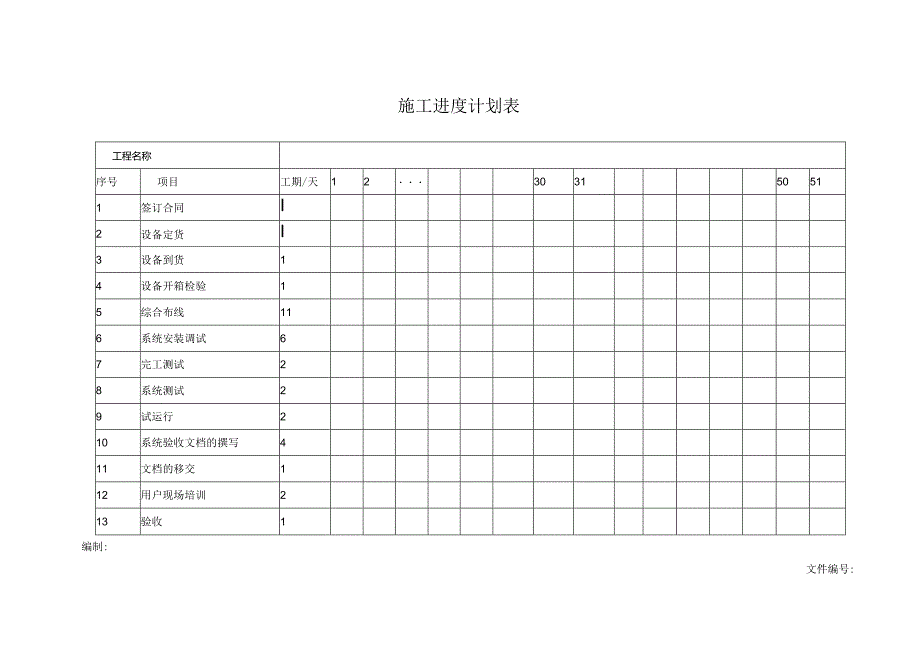

施工进度计划表编制:文件编号:工程名称序号项目工期/天12303150511签订合同I2设备定货I3设备到货14设备开箱检验15综合布线116系统安装调试67完工测试28系统测试29试运行210系统验收文档的撰写411文档的移交112用户现场培训213验收1审批:日期:
