《66千伏变送电方案.docx》由会员分享,可在线阅读,更多相关《66千伏变送电方案.docx(3页珍藏版)》请在第壹文秘上搜索。

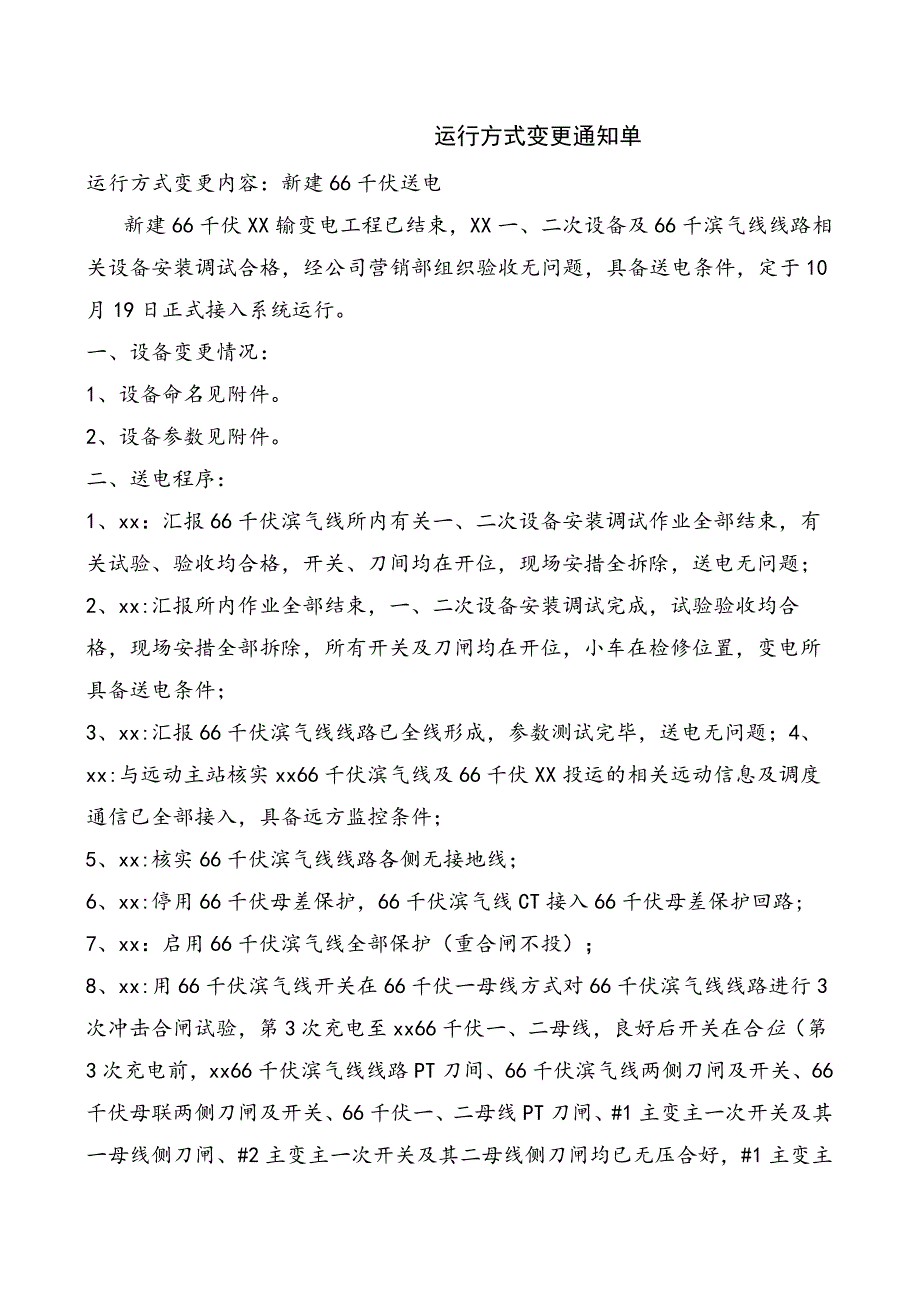

1、运行方式变更通知单运行方式变更内容:新建66千伏送电新建66千伏XX输变电工程已结束,XX一、二次设备及66千滨气线线路相关设备安装调试合格,经公司营销部组织验收无问题,具备送电条件,定于10月19日正式接入系统运行。一、设备变更情况:1、设备命名见附件。2、设备参数见附件。二、送电程序:1、xx:汇报66千伏滨气线所内有关一、二次设备安装调试作业全部结束,有关试验、验收均合格,开关、刀间均在开位,现场安措全拆除,送电无问题;2、xx:汇报所内作业全部结束,一、二次设备安装调试完成,试验验收均合格,现场安措全部拆除,所有开关及刀闸均在开位,小车在检修位置,变电所具备送电条件;3、xx:汇报66
2、千伏滨气线线路已全线形成,参数测试完毕,送电无问题;4、xx:与远动主站核实xx66千伏滨气线及66千伏XX投运的相关远动信息及调度通信已全部接入,具备远方监控条件;5、xx:核实66千伏滨气线线路各侧无接地线;6、xx:停用66千伏母差保护,66千伏滨气线CT接入66千伏母差保护回路;7、xx:启用66千伏滨气线全部保护(重合闸不投);8、xx:用66千伏滨气线开关在66千伏一母线方式对66千伏滨气线线路进行3次冲击合闸试验,第3次充电至xx66千伏一、二母线,良好后开关在合位(第3次充电前,xx66千伏滨气线线路PT刀间、66千伏滨气线两侧刀闸及开关、66千伏母联两侧刀闸及开关、66千伏一
3、、二母线PT刀闸、#1主变主一次开关及其一母线侧刀闸、#2主变主一次开关及其二母线侧刀闸均已无压合好,#1主变主变侧刀闸、#2主变主变侧刀闸保持在开位);9、xx:在66千伏一、二母线PT二次定相正确;10、xx:拉开66千伏#1、2主变一次开关;11、xx:将#1主变分接头置#7位置,即67650/10500伏;12、xx:启用#1主变全部保护;13、xx:用#1主变一次开关在66千伏一母线方式对#1主变进行5次冲击合间试验,良好后开关在合位;14、xx:将#2主变分接头置#7位置,即67650/10500伏;15、xx:启用#2主变全部保护;16、xx:用#2主变一次开关在66千伏二母线方
4、式对#2主变进行5次冲击合闸试验,良好后开关在合位;17、xx:停用66千伏滨气线距离保护;18、xx:10千伏一、二段母线送电操作自负;(10千伏母联开关冷备用)19、xx:在10千伏母联小车开关上下静触头核对#1、#2主变相位正确;20、xx:10千伏一、二段母线PT及#1、2所内变送电操作自负。(PT送电过程按规程规定执行,送电后继电PT二次核相自行负责);21、xx:停用#1、2主变差动保护;22、xx:10千伏#1、2主变带负荷自行负责。23、xx:测66千伏母差保护相位及差流正确后启用;24、宾东变:测66千伏滨气线距离保护相位正确后启用;25、xx:测#1、2主变差动保护相位正确
5、后启用;26、xx:将66千伏消弧线圈置#1档在#1主变中性点投入(相关测试现场自行负责);27、xx:将66千伏消弧线圈置#1档停电改#2主变中性点投入(相关测试现场自行负责);28、xx:66千伏消弧线图停转备用;29、xx:#1主变带10千伏一、二段母线运行,#2主变空载;24小时后,#2主变转热备用,#1主变带全部负荷运行,66千伏主变备自投启用,XX变启用66千伏滨气线重合闸。注:1、xx66千伏#1、#2主变有载调压试验由现场自行负责,正常运行时IOKV母线电压变动范围为1010.7KV,由值班人员自行掌握;2、xx66千伏滨气变PT、66千伏一、二母线PT相关测试现场自行负责;3、xx10千伏母线停、送电按规程操作;4、xx10千伏各回路(包括各配线、电容器、所内变)送电、测试、核定相位、相序由XX自行负责;5、考虑调谐;6、XX带正式负荷前需汇报XX值班调度。编制继电时间2020-10-13审核批准
