《受料平台.docx》由会员分享,可在线阅读,更多相关《受料平台.docx(4页珍藏版)》请在第壹文秘上搜索。

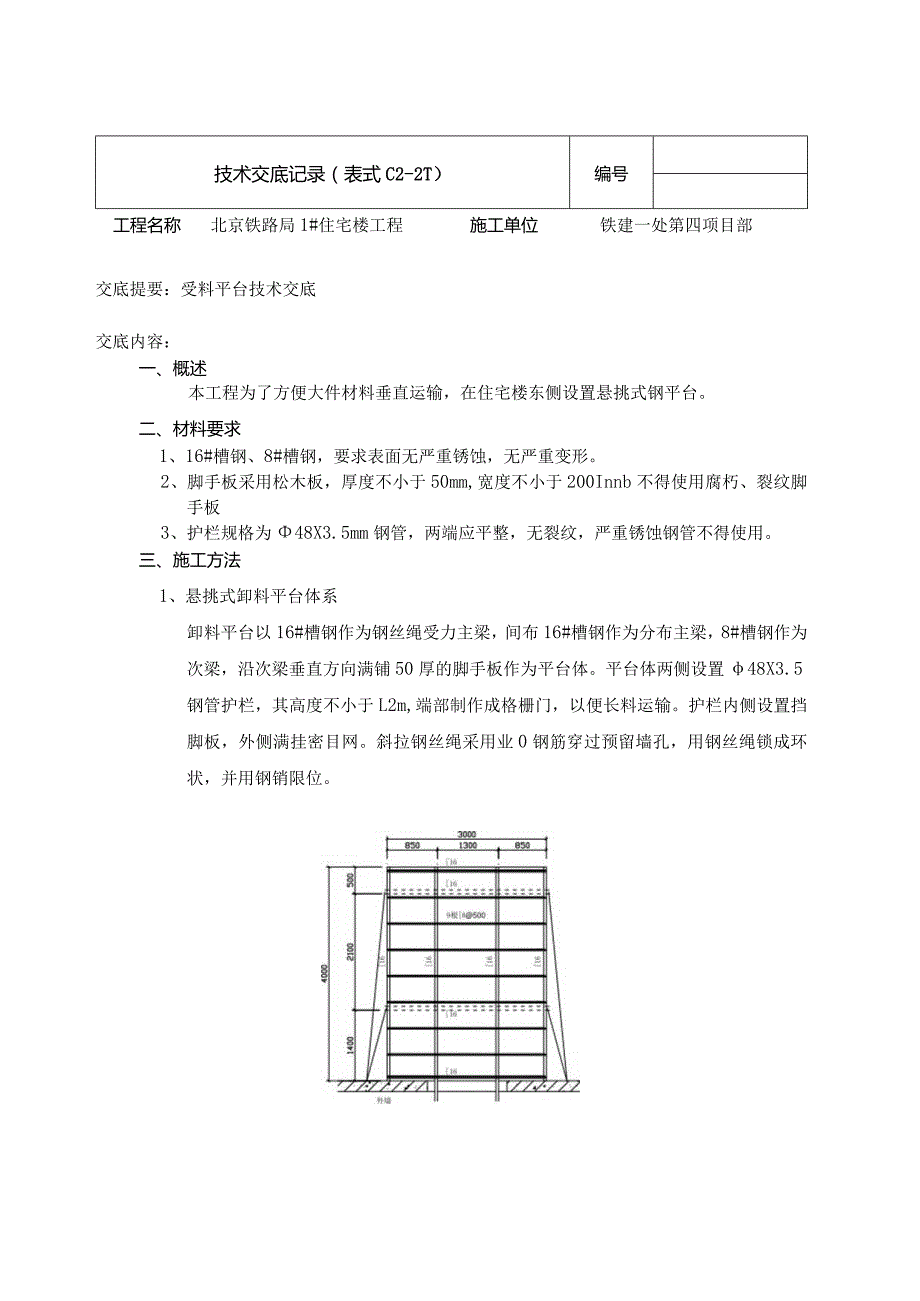

1、技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:受料平台技术交底交底内容:一、概述本工程为了方便大件材料垂直运输,在住宅楼东侧设置悬挑式钢平台。二、材料要求1、16#槽钢、8#槽钢,要求表面无严重锈蚀,无严重变形。2、脚手板采用松木板,厚度不小于50mm,宽度不小于200Innb不得使用腐朽、裂纹脚手板3、护栏规格为48X3.5mm钢管,两端应平整,无裂纹,严重锈蚀钢管不得使用。三、施工方法1、悬挑式卸料平台体系卸料平台以16#槽钢作为钢丝绳受力主梁,间布16#槽钢作为分布主梁,8#槽钢作为次梁,沿次梁垂直方向满铺50厚的脚手板作为平台体。

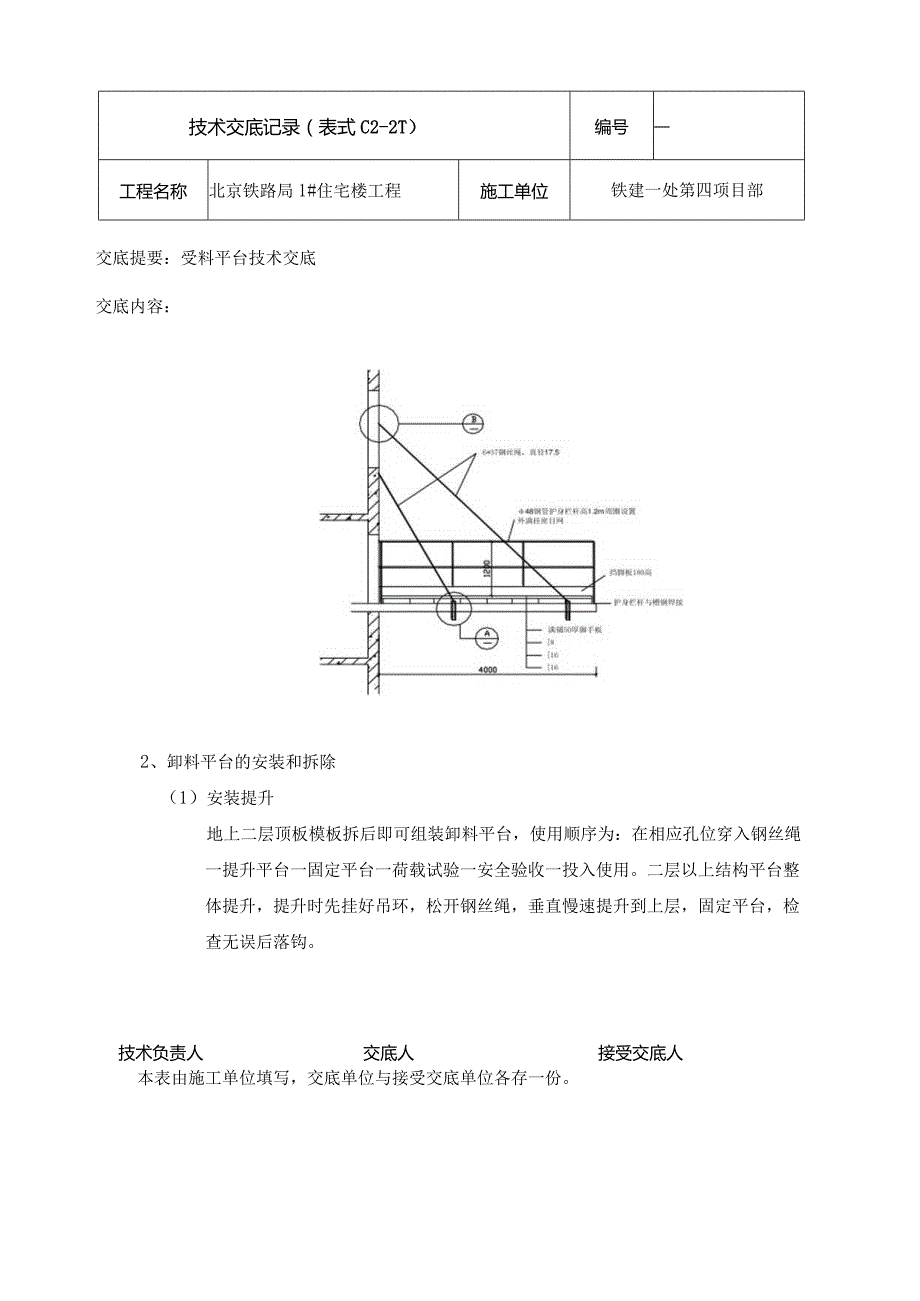

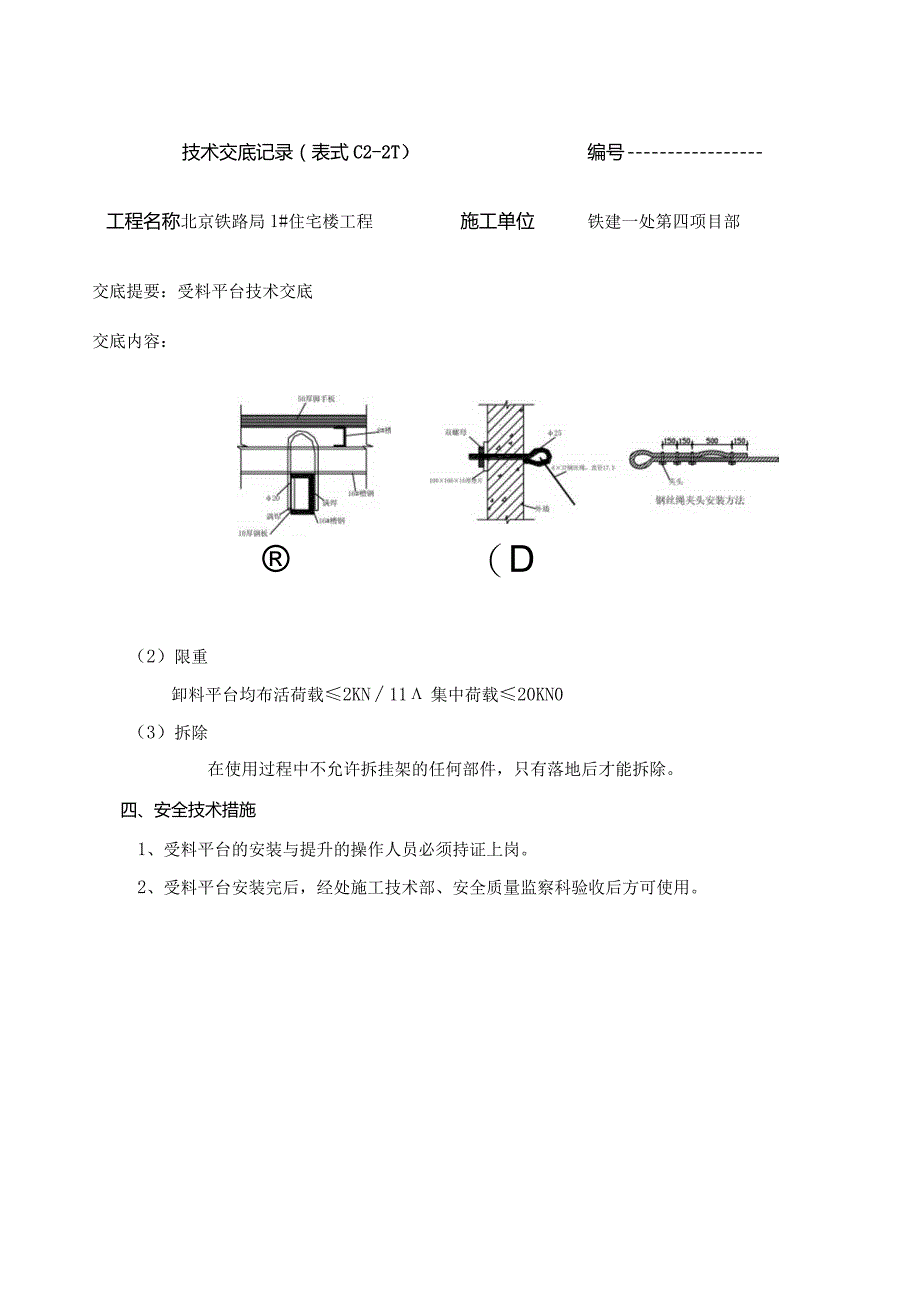

2、平台体两侧设置48X3.5钢管护栏,其高度不小于L2m,端部制作成格栅门,以便长料运输。护栏内侧设置挡脚板,外侧满挂密目网。斜拉钢丝绳采用业0钢筋穿过预留墙孔,用钢丝绳锁成环状,并用钢销限位。技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:受料平台技术交底交底内容:2、卸料平台的安装和拆除(1)安装提升地上二层顶板模板拆后即可组装卸料平台,使用顺序为:在相应孔位穿入钢丝绳一提升平台一固定平台一荷载试验一安全验收一投入使用。二层以上结构平台整体提升,提升时先挂好吊环,松开钢丝绳,垂直慢速提升到上层,固定平台,检查无误后落钩。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:受料平台技术交底交底内容:(D(2)限重卸料平台均布活荷载2KN11集中荷载20KN0(3)拆除在使用过程中不允许拆挂架的任何部件,只有落地后才能拆除。四、安全技术措施1、受料平台的安装与提升的操作人员必须持证上岗。2、受料平台安装完后,经处施工技术部、安全质量监察科验收后方可使用。3、受料平台使用前,必须进行荷载实验。
