《土建市政施工机械计划.docx》由会员分享,可在线阅读,更多相关《土建市政施工机械计划.docx(5页珍藏版)》请在第壹文秘上搜索。

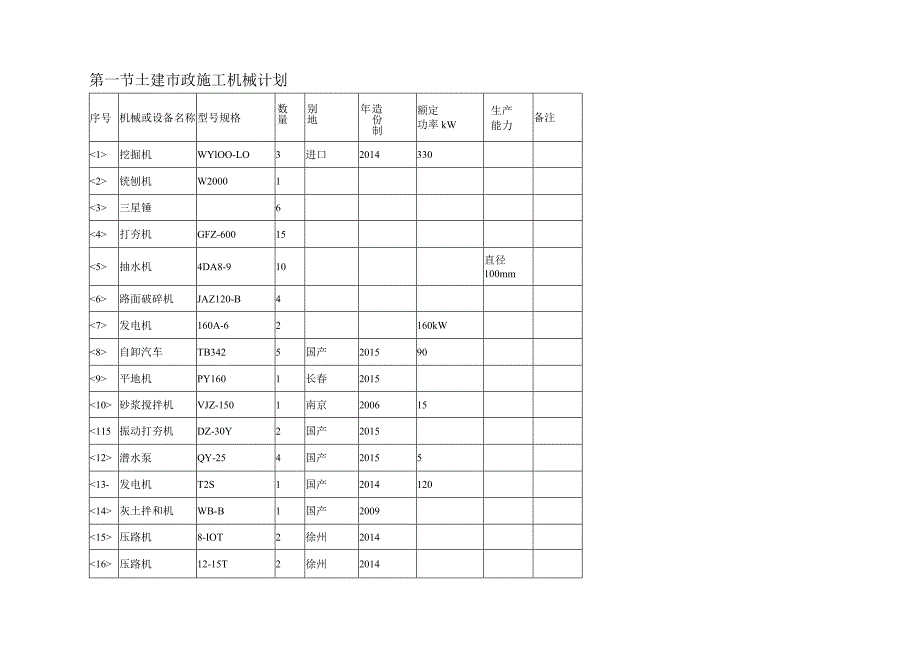

1、第一节土建市政施工机械计划序号机械或设备名称型号规格数量别地造份制年额定功率kW生产能力备注挖掘机WYlOO-LO3进口2014330铳刨机W20001三星锤6打夯机GFZ-60015抽水机4DA8-910直径100mm路面破碎机JAZ120-B4发电机160A-62160kW自卸汽车TB3425国产201590平地机PY1601长春2015砂浆搅拌机VJZ-1501南京200615115振动打夯机DZ-30Y2国产2015潜水泵QY-254国产2015513-发电机T2S1国产2014120灰土拌和机WB-B1国产2009压路机8-IOT2徐州2014压路机12-15T2徐州2014175压

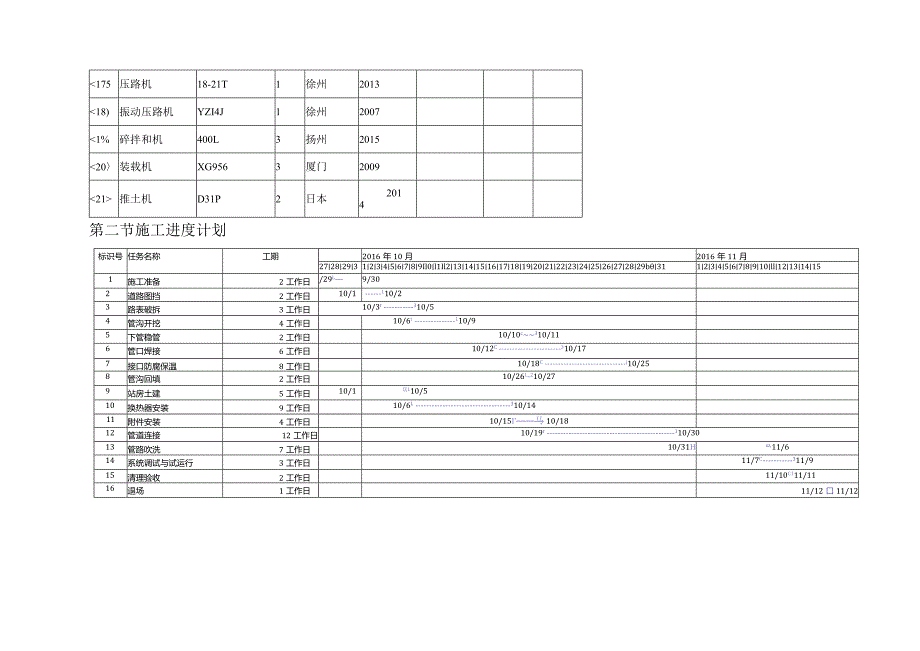

2、路机18-21T1徐州201318)振动压路机YZI4J1徐州20071%碎拌和机400L3扬州201520装载机XG9563厦门2009推土机D31P2日本2014第二节施工进度计划标识号任务名称工期2016年10月2016年11月27282930123456789Il0l1Il21314151617181920212223242526272829b3112345678910ll121314151施工准备2工作日/29L9/302道路图挡2工作日10/1110/23路表破拆3工作日10/3t310/54管沟开挖4工作日10/6t110/95下管稳管2工作日10/10c310/116管口焊接6
3、工作日10/12C310/177接口防腐保温8工作日10/18Cj10/258管沟回填2工作日10/26L-210/279站房土建5工作日10/1110/510换热器安装9工作日10/6L310/1411附件安装4工作日10/15I-马10/1812管道连接12工作日10/19t110/3013管路吹洗7工作日10/31Hzz,11/614系统调试与试运行3工作日11/7C311/915清理验收2工作日11/10C111/1116退场1工作日11/12口11/12第三节工程进度保证措施一、施工进度组织措施1)、我方拟任项目经理和项目部组织人员,在投标期间对招标文件,现场情况作详细的了解。在中标
4、后,项目部人员已对图纸和施工现场再进行详细研究,并接受了设计交底,在充分考虑施工重点和难点,尽可能地优化施工组织方案,合理布置施工场地,减少复工工程和施工困难。2)、本工程施工时,将取消其他所有节假日、休息日,并采取昼夜施工来缩短工期,争取提前完成。3)、项目部用周计划控制分部分项进度,用节点控制总进度,确保工程按计划完成。4)、经总公司对本工程的研究,决定准备足够的前期用款保障,确保工程按期实施。5)、项目部依托公司优势,充分利用公司社会信誉,机械设备齐全等有利条件,确保机械设备、材料供应及劳动力配置,保证工程顺利进行。6)、项目部将每星期召开邀请监理单位、业主单位参加的工程例会,及时协调各

5、方关系,研究解决一周以来的问题,合理安排下周工作计划,并建立相应的一系列报表制度。7)、充分发挥我公司施工、技术、管理上的优势,组织多支作业组同步施工,搭接穿叉施工,确保目标工期。8)、在雨季施工,尽量“见缝插针”,基坑开挖时做好集水井,备好水泵,外设排水明沟,确保雨后能在较短时间内继续施工。9)、依据施工组织设计的内容,科学合理地编制2-3级计划网络图,并对其中的关键线路严加控制。10)、大力推广“四新”成果,提高劳动生产率。11)、超前预测影响施工进度的各种不利因素,并制定相应措施确保连续施工。12)、及时认真编制各项材料计划,并严格执行,既不造成物资积压,也不允许造成材料短缺的现象。13
6、)、及时认真编制施工机具需用计划,并严格执行,同时严格执行各种机械例行保养和维修制度,确保施工机械能满足日常生产需要。14)、及时认真编制每月劳动力需用计划,通过劳动力曲线分析并以穿插一些零星工作的方法来平衡劳动力,从而编制详细的旬作业计划,并严格依计划控制施工进度。15)、质检员和安全员要做到“该说的要说到,说到的要做到,做到的要有记录”,及时发现并消除质量和安全隐患。16)、搞好后勤服务工作,稳定施工队伍士气。17)、抓好职工思想教育,并搞好职工业余文化生活。二、施工技术措施(一)组织措施应组织专人编制施工方案。编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可
7、靠的来源,并尽量减少能源消耗;确实能缩短工期。施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底。进入施工前,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,上岗工作。及时接收天气预报,防止寒流突然袭击。安排专人测量施工期间的场地室外气温,材料库房室内气温,砂浆、碎的温度并作好记录。(二)图纸准备凡进行施工的工程项目,必须复核施工图纸,对其是否能适应施工要求。现浇改为预制以及工程结构能否在冷状态下安全过冬等问题都应通过图纸会审解决。(三)现场准备1根据实物工程量提前组织有关机具、外加剂和保温材料进场。2对各种加热的材料、设备要检查其安全可靠性。4计算变压器容量,接通电源。5工地的临时供水管道及白灰膏等材料做好保温防冻工作。6做好施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。(四)安全与防火1施工时如接触汽源、热水,要防止烫伤;使用氯化钙、漂白粉时,要防止腐蚀皮肤。2现场火源,要加强管理;使用气割时应严格遵守操作规程,防止爆炸。3电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。4施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。5施工现场水源及消火栓应设标记。
