地铁装饰装修施工方案.docx

上传人:p** 文档编号:746863 上传时间:2024-02-26 格式:DOCX 页数:41 大小:193.97KB
下载 相关 举报
地铁装饰装修施工方案.docx_第1页
第1页 / 共41页
地铁装饰装修施工方案.docx_第2页
第2页 / 共41页
地铁装饰装修施工方案.docx_第3页
第3页 / 共41页
地铁装饰装修施工方案.docx_第4页
第4页 / 共41页
地铁装饰装修施工方案.docx_第5页
第5页 / 共41页
地铁装饰装修施工方案.docx_第6页
第6页 / 共41页
地铁装饰装修施工方案.docx_第7页
第7页 / 共41页
地铁装饰装修施工方案.docx_第8页
第8页 / 共41页
地铁装饰装修施工方案.docx_第9页
第9页 / 共41页
地铁装饰装修施工方案.docx_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地铁装饰装修施工方案.docx》由会员分享,可在线阅读,更多相关《地铁装饰装修施工方案.docx(41页珍藏版)》请在第壹文秘上搜索。

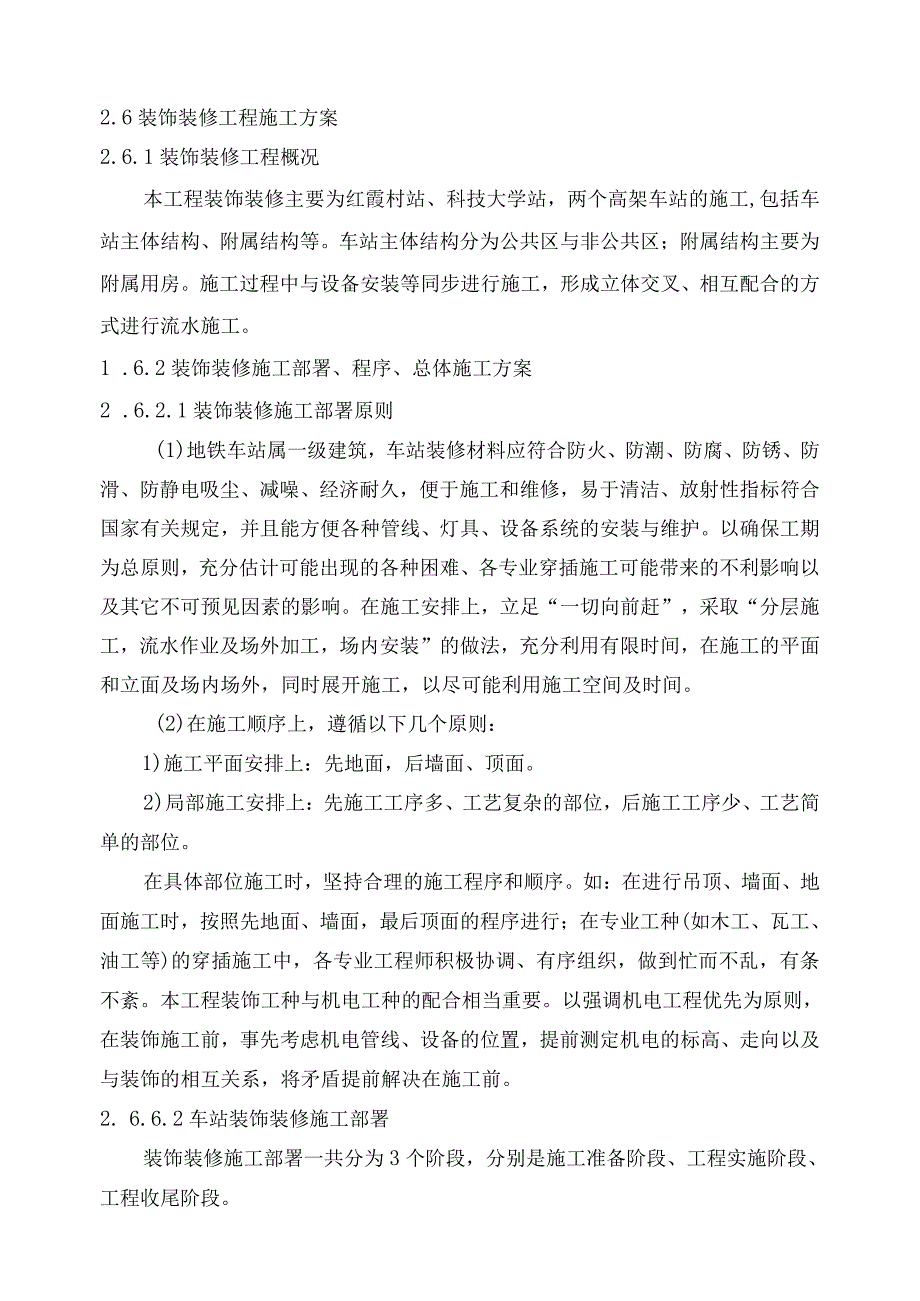

1、2.6装饰装修工程施工方案2.6.1装饰装修工程概况本工程装饰装修主要为红霞村站、科技大学站,两个高架车站的施工,包括车站主体结构、附属结构等。车站主体结构分为公共区与非公共区;附属结构主要为附属用房。施工过程中与设备安装等同步进行施工,形成立体交叉、相互配合的方式进行流水施工。1.6.2装饰装修施工部署、程序、总体施工方案2.6.2.1装饰装修施工部署原则(1)地铁车站属一级建筑,车站装修材料应符合防火、防潮、防腐、防锈、防滑、防静电吸尘、减噪、经济耐久,便于施工和维修,易于清洁、放射性指标符合国家有关规定,并且能方便各种管线、灯具、设备系统的安装与维护。以确保工期为总原则,充分估计可能出现

2、的各种困难、各专业穿插施工可能带来的不利影响以及其它不可预见因素的影响。在施工安排上,立足“一切向前赶”,采取“分层施工,流水作业及场外加工,场内安装”的做法,充分利用有限时间,在施工的平面和立面及场内场外,同时展开施工,以尽可能利用施工空间及时间。(2)在施工顺序上,遵循以下几个原则:1)施工平面安排上:先地面,后墙面、顶面。2)局部施工安排上:先施工工序多、工艺复杂的部位,后施工工序少、工艺简单的部位。在具体部位施工时,坚持合理的施工程序和顺序。如:在进行吊顶、墙面、地面施工时,按照先地面、墙面,最后顶面的程序进行;在专业工种(如木工、瓦工、油工等)的穿插施工中,各专业工程师积极协调、有序

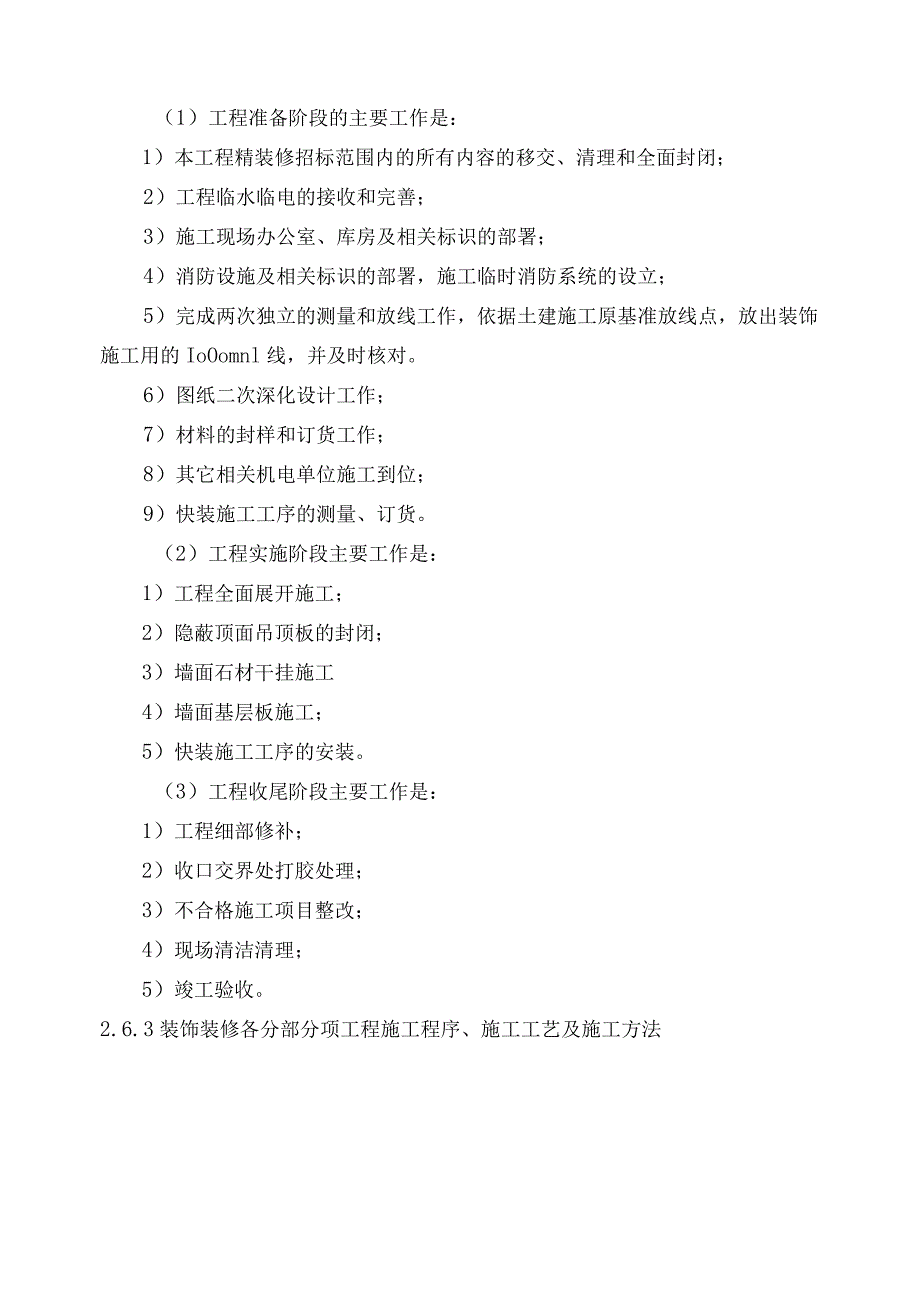

3、组织,做到忙而不乱,有条不紊。本工程装饰工种与机电工种的配合相当重要。以强调机电工程优先为原则,在装饰施工前,事先考虑机电管线、设备的位置,提前测定机电的标高、走向以及与装饰的相互关系,将矛盾提前解决在施工前。2.6.6.2车站装饰装修施工部署装饰装修施工部署一共分为3个阶段,分别是施工准备阶段、工程实施阶段、工程收尾阶段。(1)工程准备阶段的主要工作是:1)本工程精装修招标范围内的所有内容的移交、清理和全面封闭;2)工程临水临电的接收和完善;3)施工现场办公室、库房及相关标识的部署;4)消防设施及相关标识的部署,施工临时消防系统的设立;5)完成两次独立的测量和放线工作,依据土建施工原基准放线

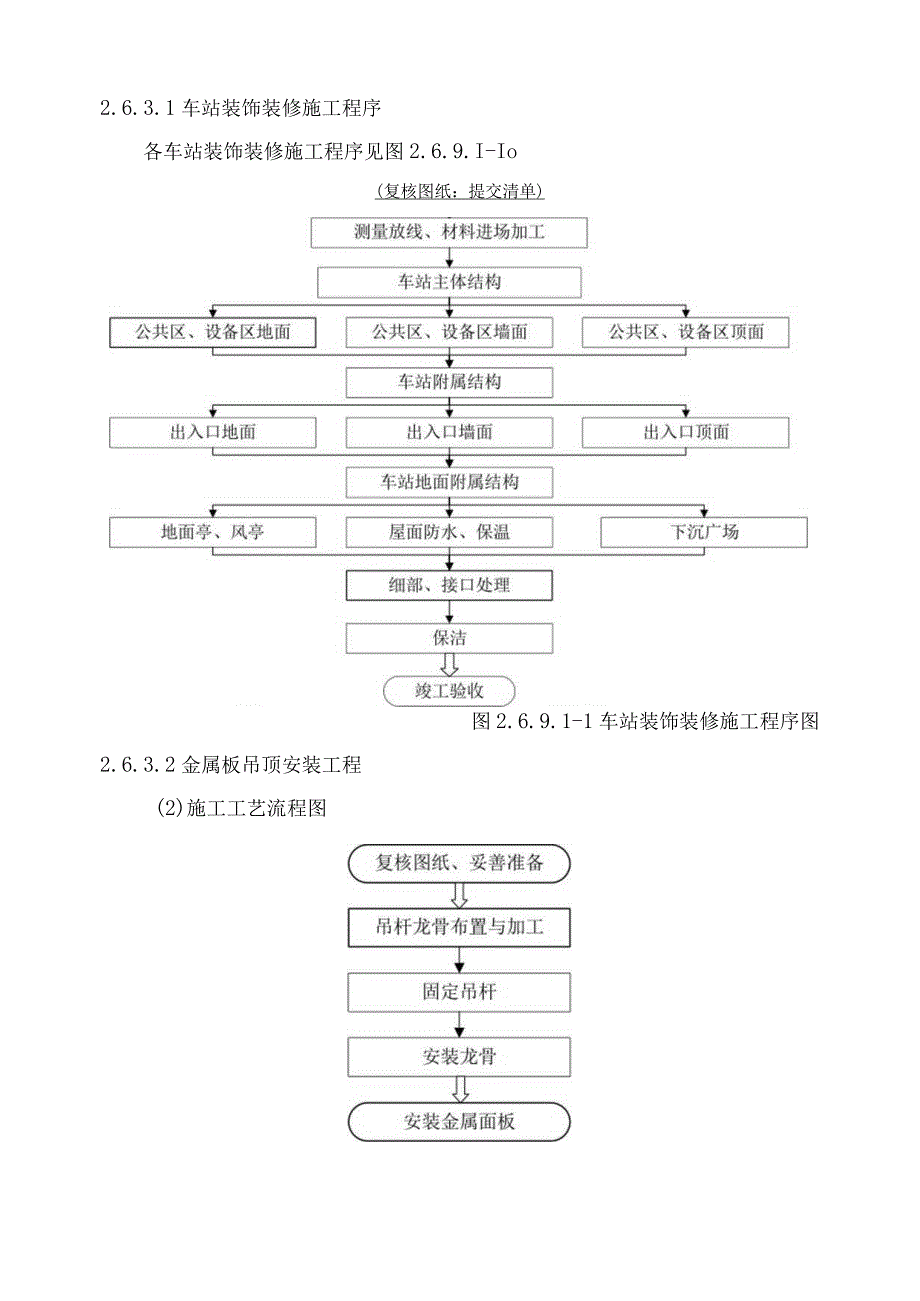

4、点,放出装饰施工用的IoOomnl线,并及时核对。6)图纸二次深化设计工作;7)材料的封样和订货工作;8)其它相关机电单位施工到位;9)快装施工工序的测量、订货。(2)工程实施阶段主要工作是:1)工程全面展开施工;2)隐蔽顶面吊顶板的封闭;3)墙面石材干挂施工4)墙面基层板施工;5)快装施工工序的安装。(3)工程收尾阶段主要工作是:1)工程细部修补;2)收口交界处打胶处理;3)不合格施工项目整改;4)现场清洁清理;5)竣工验收。2.6.3装饰装修各分部分项工程施工程序、施工工艺及施工方法2.6.3.1车站装饰装修施工程序各车站装饰装修施工程序见图2.6.9.I-Io(复核图纸:提交清单)图2.

5、6.9.1-1车站装饰装修施工程序图2.6.3.2金属板吊顶安装工程(2)施工工艺流程图图2.6.9.27金属板吊顶安装工程工艺流程图(3)质量标准及允许偏差值骨架的吊杆,龙骨安装位置必须正确,连接牢固无松动。吊杆、龙平的接缝应均匀一致、角缝应吻合,表明应平整;面板无脱层、翘曲、缺棱掉角等缺陷,安装必须整齐。吊顶施工允许偏差值见表26.9.2T表2.6.9.2T吊顶施工允许偏差值表序号项目允许偏差(mm)检测方法1龙骨间距2尺量检查2龙骨平直2尺量检查3起拱高度10拉线检查4龙骨四周水平5尺量或水准仪检查5面板表面平整度1.5用2米直尺和楔形塞尺检查6面板接缝平直1.5拉5m通线和钢尺检查7面

6、板接缝高低差1用钢尺和楔形塞尺检查8顶棚四周水平3尺量或水准仪检查(4)施工方法吊顶施工方法见表2.6.9.2-2o表2.6.9.2-2吊顶施工方法一览表序号 施工步骤施工方法1基层处理将吊顶内顶板基层清扫干净,喷涂一层黑色涂料,要与顶面粘结牢固。2确定基准线确定地面基准点量出吊顶标高线,并将标高线弹到墙面或柱面上,同时划分出龙骨的分隔线与吊杆固定十字点。按主龙骨间距WL2m在顶棚上弹出主龙骨位置线。在已弹好的顶棚标高水平线上根据图示罩面板的尺寸划出主、次龙骨档线。拉线找出风口等具体位置以便确定吊点位置。3吊杆安装安装主龙骨吊杆:弹好顶棚标高水平线及龙骨位置线后根据吊杆型号,按主龙骨位置及吊挂

7、间距,将有角铁吊杆端部与顶棚预埋铁件焊牢,焊接要求均匀饱满焊缝长度240mm。当铁件预埋位置不能满足吊点尺寸时采用M6胀管螺栓与顶板固定,有预应力筋楼板利用探测仪器,先进行探测后再打孔,避免碰伤钢筋。遇到风道、设备管线等吊点间距不能满足Wl.2m时,增加40404角钢横梁处理。吊杆距主龙骨端部不得超过30Omnb否则应增设吊杆。安装龙骨前所有焊点均要除掉焊渣药皮并刷二遍防锈漆。4主龙骨安装配装吊杆螺母,在主龙骨安装吊挂件。并按照分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。主龙骨相接处装好连接件,拉线调整,标高、起拱应平直。起拱高度应不小于房间短向跨度的1/200。安装洞口附加主龙骨,按相关

8、标准图集节点构造,设置连接卡固件。钉固小边龙骨,采用打孔下木楔固定,间距500mm。有木窗帘盒处直接木螺钉固定。5次龙骨安装按已弹好的次龙骨分隔线,卡放次龙骨吊挂件。吊挂次龙骨,按次龙骨设计间距(500600mm),将次龙骨通过吊挂件吊挂在主龙骨上。当次龙骨需接长时,必须用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。采用T型龙骨组成轻钢龙骨时,次龙骨的卡档龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡档次龙骨。所有罩面板(吸声顶除外)到四周墙边及独立柱四周边时留设IOmm宽凹槽(可采用异形铝合金边龙骨处理),在其安装完成后要调平调直。6安装罩面板在安装罩面板前必须对顶棚内的各种管线进行

9、检查验收,并经打压试验合格后,才允许安装罩面板。9铝合金方板沿次龙骨纵向由一侧逐行嵌入龙骨卡口缝内,横向拉线控制板缝.方板吊顶所有喷淋头、烟感、灯位、风口等出板面各种设置,均要以罩面方板正中开孔固定,各种水电、消防、通风设备均以此原则进行安装。(5)施工要点1)吊顶工程面板安装应在顶棚内设备管道、检修通道安装完善后施工。2)吊顶的吊挂件不得与设备管道及检修通道的吊挂件合用,也不得吊挂在管道或其他设备上,设备管道不得架设在吊顶龙骨上。3)吊顶施工前应在结构顶板底面测放出龙骨吊点位置和吊顶周边线以及高程控制线(点)。4)吊顶的吊挂点与土建结构连接可以采用预埋件或者膨胀螺栓,其位置应当正确并且固定牢

10、固。膨胀螺栓钻孔时如果遇到结构钢筋,应当沿着承载龙骨的方向前后移动50-100mm补设。5)车站站厅吊顶中间应起拱,起拱高度宜为顶棚短边长度的l400l500o6)吊杆与吊件必须连接牢固,吊杆不能弯曲。承载龙骨和覆面龙骨的挂件、插件连接牢固。7)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。8)吊杆距承载龙骨端部距离不得大于300mm时,应增加吊杆。9)当吊杆长度大于L5m时,应采用角钢吊杆(不小于N30X30X(3),并加设反支撑。当吊杆与设备相遇时,调整位置并增设吊杆。10)重型灯具、电扇及其它重型设备严禁安装在吊顶工程的龙骨上。11)安装龙骨前,应按设计要求对车站、站台层、站厅层

11、(含物业层)的净高,洞口标高,和吊顶管道、设备及其支架的标高进行交接验收。12)板面起拱度准确,表面平整,洁净、无污染。边缘切割整齐一致,无划伤、缺棱、掉角、色泽一致、美观。纸面石膏板面另要求无返锈、麻点、锤印,自攻螺钉排列整齐均匀,无外露钉帽、无开裂。13)铝合金方板另要求接缝、接口严密;板缝顺直,无错台错位,宽窄一致;阴阳角收边方正;装饰线肩角、割向正确,拼缝严密,异形板排放位置合理、美观。2.6.3.3地面石材铺贴工程(1)使用范围及材料要求车站公共区地面装修均采用天然花岗岩石材饰面,花岗石石材地面属于高级装修,非公共区域地面部分采用玻化砖地面,应结合现场进行排版设计,要求更高的还要结合

12、墙面、顶棚做法以及与该室的功能相适应。所选花岗岩材料的品种、规格、数量、质量要符合设计要求。(2)施工工艺流程图:地面石材铺贴施工工艺流程见图2.6.9.3-1。图2.6.9.3T地面石材铺贴施工工艺流程图(3)质量标准及允许偏差值1)地面石材铺装必须牢固,铺装表面平整,色泽协调,无明显色差。2)接缝平直、缝隙均匀,石材无缺棱掉角,非标准规格板材铺装正确、流水坡向正确。3)拉线检查误差小于2mm,用2m靠尺检查平整度误差小于Imnb表面洁净。地面石材允许偏差值见表2.6.9.3-1,地面石材铺贴施工方法一览见表2.6.9.3-2o表2.6.9.3-1地面石材允许偏差值表序号项目允许偏差(nun

13、)检验方法1表面平整度1.0用2m靠尺和楔形塞尺检查2缝格平直2.0拉5m线,不足5m拉通线和尺量检查3接缝高低差0.5钢尺和楔形塞尺检查4板块间隙宽度1.0钢尺检查5踢脚线上口平直1.0拉5m线和尺量表2.6.9.3-2地面石材铺贴施工方法一览表序号施工步骤施工方法1核对图纸以施工大样图和加工单为依据,核对各部位尺寸和做法,计算各细部及洞口边角部位尺寸,如有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。2基层处理将地面垫层的杂物清理干净,检查基层有无空鼓现象,如有空鼓现象,需要用切割机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除干净。3试拼正式铺设前,对石材板块要

14、按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐。4弹线一般地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防地面施工时,边角部位出现斜条块。十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据墙面十O.5m水平控制线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高应一致。5试排在房间内两垂直向铺两标高控制碎块,宽度大于板块宽度,厚3cm以上,结合施工大样图及房间尺寸,把石材排好,检查板块间缝隙,对于拼花的部位一定认真核对位置与花色。6刷水泥浆及砂浆粘结层试排后将干砂和板块移开,

15、清干,洒水润湿,刷一层素水泥浆(水灰比为0.5,不要刷得面积过大,随铺砂浆随刷)。拉十字控制线(鱼线),用L2L3的干硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜)。铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3肝左右为宜。厚度控制在放上大理石(花岗石)板块时高出面层水平线34mm07铺贴石材板块需预先浸湿,表面阴干无明水后方可铺装;根据拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用。据试拼时编号、图案及试排的缝隙(一般为InIm以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直

16、接敲击板块,以免将板材敲裂或敲破);振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如有空虚之处,用砂浆填补实,然后正式镶铺,板材背面满刮一层水泥素浆(1:0.5),再铺板块安放时四角同时往下落,用橡皮锤或木锤轻击板材上木垫板,据水平线用靠尺平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,分段分区依次铺砌,一般房间先里后外,逐步退至门口,注意与楼道接缝的配合交圈。8灌缝、擦缝 在板块铺砌后12昼夜进行灌浆擦缝。根据花岗石颜色,选择相同颜色矿物染料和水泥拌合均匀,调成1:1稀水泥浆,用浆壶缓缓灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净,以上工序完成后,对面层加以覆盖保护。养护时间7do2.6.3.4地面瓷砖铺贴工程地砖施工工艺流程:图2.6.9.4-1地面瓷砖铺贴施工工艺流程图(2)施工工艺要点:清理基层:铺贴地砖前,应先挂线检查并掌握楼地面垫层的平整度。如基层表面较光滑应进行凿毛处理,凿毛深度510mm左右,凿毛痕间距为30mm左右。对地面基体表面应进行

展开阅读全文
