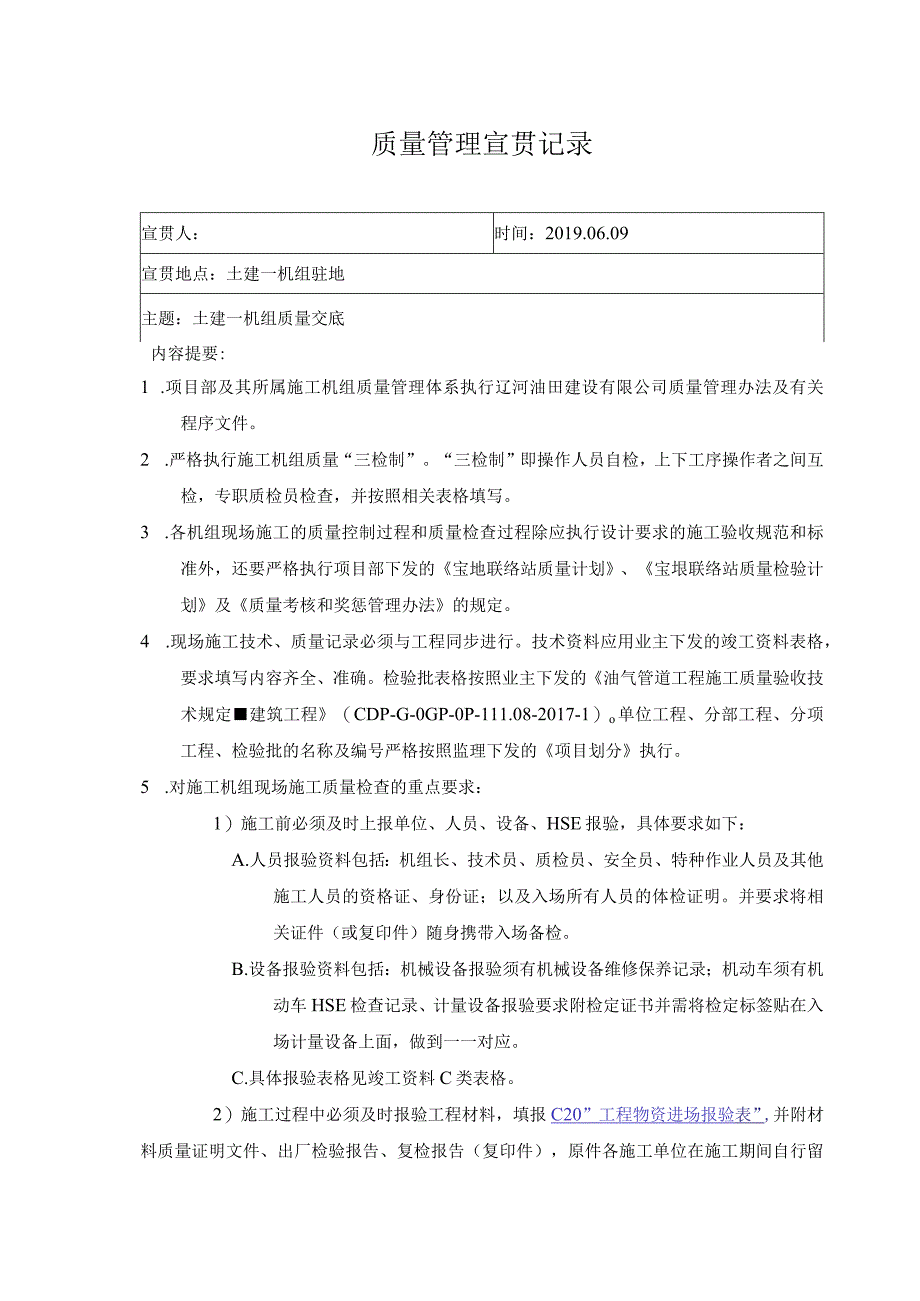

1、质量管理宣贯记录宣贯人:时间:2019.06.09宣贯地点:土建一机组驻地主题:土建一机组质量交底内容提要:1 .项目部及其所属施工机组质量管理体系执行辽河油田建设有限公司质量管理办法及有关程序文件。2 .严格执行施工机组质量“三检制”。“三检制”即操作人员自检,上下工序操作者之间互检,专职质检员检查,并按照相关表格填写。3 .各机组现场施工的质量控制过程和质量检查过程除应执行设计要求的施工验收规范和标准外,还要严格执行项目部下发的宝地联络站质量计划、宝垠联络站质量检验计划及质量考核和奖惩管理办法的规定。4 .现场施工技术、质量记录必须与工程同步进行。技术资料应用业主下发的竣工资料表格,要求填

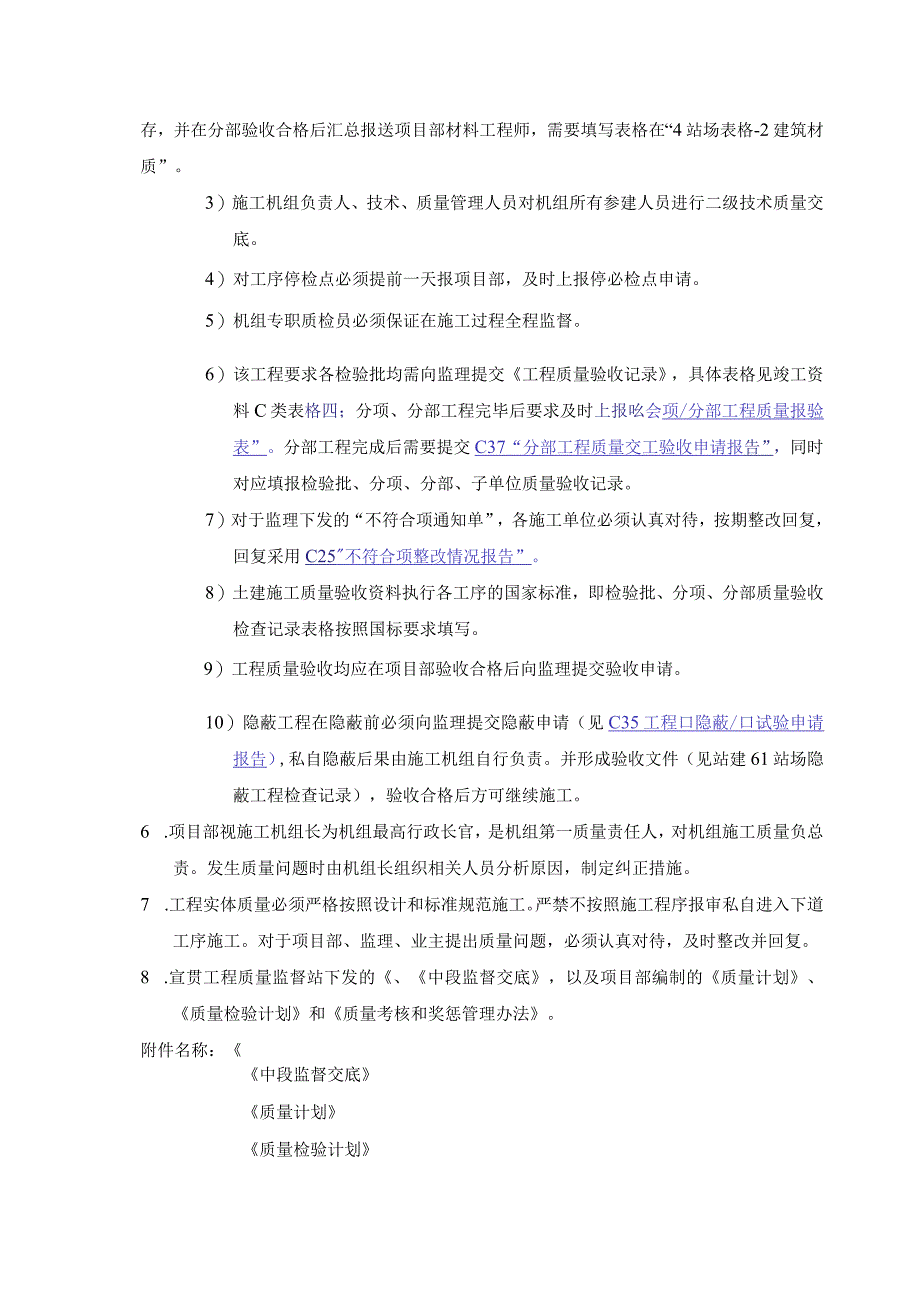

2、写内容齐全、准确。检验批表格按照业主下发的油气管道工程施工质量验收技术规定建筑工程(CDP-G-0GP-0P-111.08-2017-1)o单位工程、分部工程、分项工程、检验批的名称及编号严格按照监理下发的项目划分执行。5 .对施工机组现场施工质量检查的重点要求:1)施工前必须及时上报单位、人员、设备、HSE报验,具体要求如下:A.人员报验资料包括:机组长、技术员、质检员、安全员、特种作业人员及其他施工人员的资格证、身份证;以及入场所有人员的体检证明。并要求将相关证件(或复印件)随身携带入场备检。B.设备报验资料包括:机械设备报验须有机械设备维修保养记录;机动车须有机动车HSE检查记录、计量设

3、备报验要求附检定证书并需将检定标签贴在入场计量设备上面,做到一一对应。C.具体报验表格见竣工资料C类表格。2)施工过程中必须及时报验工程材料,填报C20”工程物资进场报验表”,并附材料质量证明文件、出厂检验报告、复检报告(复印件),原件各施工单位在施工期间自行留存,并在分部验收合格后汇总报送项目部材料工程师,需要填写表格在“4站场表格-2建筑材质”。3)施工机组负责人、技术、质量管理人员对机组所有参建人员进行二级技术质量交底。4)对工序停检点必须提前一天报项目部,及时上报停必检点申请。5)机组专职质检员必须保证在施工过程全程监督。6)该工程要求各检验批均需向监理提交工程质量验收记录,具体表格见

4、竣工资料C类表格四;分项、分部工程完毕后要求及时上报吆会项/分部工程质量报验表”。分部工程完成后需要提交C37“分部工程质量交工验收申请报告”,同时对应填报检验批、分项、分部、子单位质量验收记录。7)对于监理下发的“不符合项通知单”,各施工单位必须认真对待,按期整改回复,回复采用C25不符合项整改情况报告”。8)土建施工质量验收资料执行各工序的国家标准,即检验批、分项、分部质量验收检查记录表格按照国标要求填写。9)工程质量验收均应在项目部验收合格后向监理提交验收申请。10)隐蔽工程在隐蔽前必须向监理提交隐蔽申请(见C35工程口隐蔽/口试验申请报告),私自隐蔽后果由施工机组自行负责。并形成验收文件(见站建61站场隐蔽工程检查记录),验收合格后方可继续施工。6 .项目部视施工机组长为机组最高行政长官,是机组第一质量责任人,对机组施工质量负总责。发生质量问题时由机组长组织相关人员分析原因,制定纠正措施。7 .工程实体质量必须严格按照设计和标准规范施工。严禁不按照施工程序报审私自进入下道工序施工。对于项目部、监理、业主提出质量问题,必须认真对待,及时整改并回复。8 .宣贯工程质量监督站下发的、中段监督交底,以及项目部编制的质量计划、质量检验计划和质量考核和奖惩管理办法。附件名称:中段监督交底质量计划质量检验计划质量考核和奖惩管理办法

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
