建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx

上传人:p** 文档编号:748186 上传时间:2024-02-26 格式:DOCX 页数:15 大小:41.76KB
下载 相关 举报
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第1页
第1页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第2页
第2页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第3页
第3页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第4页
第4页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第5页
第5页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第6页
第6页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第7页
第7页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第8页
第8页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第9页
第9页 / 共15页
建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx》由会员分享,可在线阅读,更多相关《建筑工程冬雨季、夜间施工方案(施组、技术标通用).docx(15页珍藏版)》请在第壹文秘上搜索。

1、建筑工程冬雨季、夜间施工方案(施组、技术标通用)目录冬雨季施工方案17.15.1冬季施工21、钢筋工程22、混凝土工程33、模板及脚手架工程34、安全注意事项47.15.2雨季施工41、一般要求52、钢筋工程63、模板工程64、混凝土工程65、防雷66、安全注意事项77.15.3暑期施工71、商品混凝土的度量保证措施82、施工现场控制83、安全注意事项87. 16夜间施工方案87.16.1夜间施工安全措施81、钢管脚手架搭设安全要求82、支架拆除规定85)拆下的杆件应以安全方式吊走或运出,严禁向下抛掷。93、支架安全措施96)不得在六级以上大风、雷雨和雪天下继续施工。94、钢管支架的防电、避雷

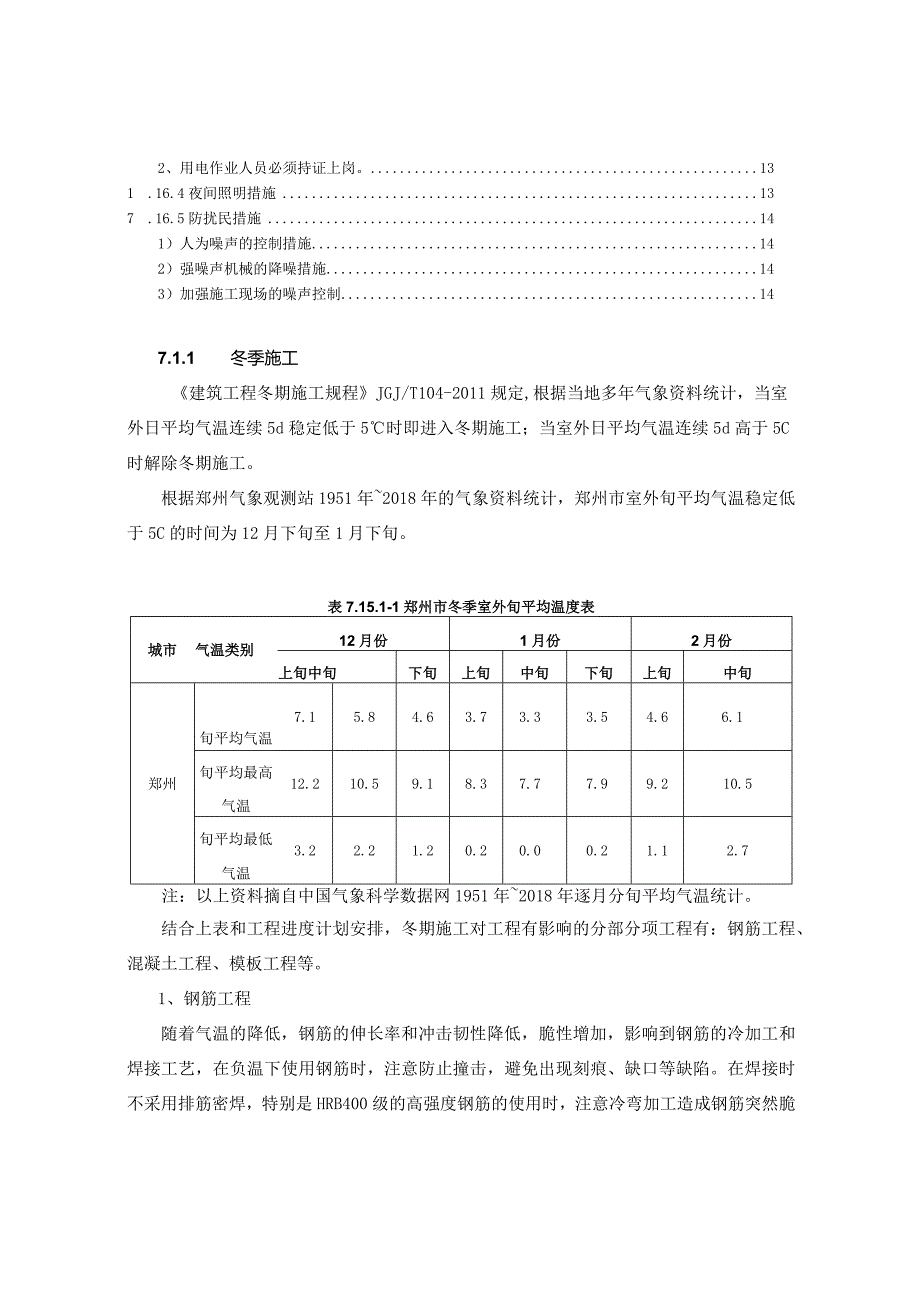

2、措施94)雷雨天气,钢管支架上的操作人员应立即离开。95、高空作业其它要求91)熟悉掌握本工种专业技术及规程。95)登高前,施工负责人应对全体人员进行现场安全教育。1015)超过3公尺长的铺板不能同时站两人工作。107. 16.2工艺安全措施11I、模板安装及拆除111)模板安装112、混凝土浇捣作业安全要求127. 16.3安全用电措施132、用电作业人员必须持证上岗。131 .16.4夜间照明措施137 .16.5防扰民措施141)人为噪声的控制措施142)强噪声机械的降噪措施143)加强施工现场的噪声控制147.1.1 冬季施工建筑工程冬期施工规程JGJ/T104-2011规定,根据当地

3、多年气象资料统计,当室外日平均气温连续5d稳定低于5时即进入冬期施工;当室外日平均气温连续5d高于5C时解除冬期施工。根据郑州气象观测站1951年2018年的气象资料统计,郑州市室外旬平均气温稳定低于5C的时间为12月下旬至1月下旬。表7.15.1-1郑州市冬季室外旬平均温度表城市气温类别12月份1月份2月份上旬中旬下旬上旬中旬下旬上旬中旬郑州旬平均气温7.15.84.63.73.33.54.66.1旬平均最高气温12.210.59.18.37.77.99.210.5旬平均最低气温3.22.21.20.20.00.21.12.7注:以上资料摘自中国气象科学数据网1951年2018年逐月分旬平均

4、气温统计。结合上表和工程进度计划安排,冬期施工对工程有影响的分部分项工程有:钢筋工程、混凝土工程、模板工程等。1、钢筋工程随着气温的降低,钢筋的伸长率和冲击韧性降低,脆性增加,影响到钢筋的冷加工和焊接工艺,在负温下使用钢筋时,注意防止撞击,避免出现刻痕、缺口等缺陷。在焊接时不采用排筋密焊,特别是HRB400级的高强度钢筋的使用时,注意冷弯加工造成钢筋突然脆断,迸射伤人。钢筋搭接焊时,钢筋端部应预弯,使两根钢筋在同一轴线上,平焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时,先从中间向上方运弧,在下端向中间运弧,使接头端部的钢筋达到一定的预热效果,降低接头热影响区的温度差。焊接时,第一层焊缝

5、应有足够的熔深,焊缝熔合良好。以后各层焊缝焊接时,采取分层控温施焊,层间温度控制在150350C之间,以起到缓冷作用,防止出现冷脆性。采用电渣压力焊时,焊剂应保持干燥,受潮时,使用前应经25(30(C烘焙2h,焊接步骤同常温,焊接完毕后,停歇20s以上方可卸下夹具回收焊剂,渣壳延长5min后再进行清理去渣。当采用直螺纹套筒连接时,负温下的水溶性车削冷却液中掺入15%20%的亚硝酸钠溶液,钢筋丝头不得沾污冰水、污泥冻团,应清洁干净。钢筋连接用的力矩扳手要根据气温情况,进行负温标定修正。2、混凝土工程冬季低温影响混凝土的强度增长、裂缝开展及密实性能等,对质量和进度有较大的不利影响。混凝土在浇筑前,

6、必须清除干净模板和钢筋上的冰雪和污垢。泵送输送管道采用毛毡包裹严密,以利于混凝土的保温。浇筑前可采用热风机或热水对钢筋和模板进行预热。对于梁板混凝土,在混凝土初凝前收面并覆盖彩条布,至终凝前二次收面并取下彩条布改为覆盖塑料薄膜,并加铺一层毛毡,相互搭接严密,不得裸露混凝土,后蓄水IOmm左右进行保温养护。对于墙柱高强度等级的混凝土,浇筑完后应带模养护3天,3天后拆除模板并浇洒温水养护一遍,后覆盖一层塑料薄膜,再用钉子固定一层毛毡进行保温,或在墙体上用胶粘剂铺贴一层30mm厚的聚苯板,相互连接紧密,混凝土不得裸露,以控制墙柱混凝土的水分散失和降温速度。3、模板及脚手架工程支模时,应清除基层的冰雪

7、,并且在雪天时,支设的模板要覆盖上口,防止冰雪进入模板内。浇筑混凝土前及时将冰、雪等清理干净。模板外和混凝土表面覆盖的保温层,不得采用潮湿状态的材料,也不应将保温材料直接铺盖在潮湿的混凝土表面,新浇混凝土表面应铺一层塑料薄膜。拆除柱模板时,应在混凝土达到临界强度且温度降至5以下时方可拆除,混凝土温度与环境温度差不得大于20,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。冬季施工有霜、雪时,必须将脚手架等作业环境的霜、雪清除后方可作业。4、安全注意事项1)脚手架操作施工时,作业人员必须穿防滑鞋、戴防滑手套,雨、雪、大风天气严禁上架体作业,脚手架脚手板上结冰、积雪时,不得上人,必须清除后方可上人,对

8、于潮湿的脚手板和结冰的密目安全网应及时更换。脚手架使用的扣件和力矩扳手等应经常检查、保养或更换。2)对于临边、洞口、楼梯等处,有结冰或积雪时,要及时清除,防止地面打滑,对于潮湿、腐朽的防护板或密目网要经常更换,保证安全防护的正常使用和可靠度。3)塔吊在雨、雪、大风天气不得使用,塔吊司机应每天检查塔吊的运转情况和各绳索、构件有无结冰、损坏的情形,对于不宜于继续使用的构配件要及时更换。当起雾无法看清地面情形时,严禁操作塔吊。4)施工电梯管理员要每天检查电梯轨道、电机有无结冰现象,若结冰应采取措施除冰和防滑,检修正常运转后,方可用于施工。5)现场工人不得在楼层里烤火取暖以防火灾,现场电焊及氧割时注意

9、防火。工人临边作业时要穿戴防滑用品。7.1.2 雨季施工雨期施工的起止时间根据郑州市降雨资料,按下列原则确定:雨日:当日降雨量21OnIm时,为1个雨日。雨期开端日的确定:从开端日(作为第一天)算起往后2天、3天、10天的雨日天数,占相应时段内天数的比例均250%。雨日结束期的确定:从结束日(作为第一天)算起往前2天、3天、10天的雨日天数,占相应时段内天数的比例均250%。一个雨期中(开端日至结束日)任何10天的雨日比例均240%,且没有连续5天(含5天)以上的非雨日。表7.15.2-1郑州市各月平均降水量(Inm)城市月份123456789101112郑州34.959.1103.3140.

10、0161.9209.5156.2119.476.262.950.530.7进入雨期施工时应采取相应的措施,保证项目的进度、质量和安全。1、一般要求露天堆放的材料及设备要垫离地面一定的高度,防潮设备要有毡布覆盖,防止日晒雨淋。对于水泥、焊剂、保温材料等应存放在干燥的室内,并离地30cm,防止受潮。施工机具统一规划放置,搭设防雨棚、防雨罩,并垫起一定的高度,防止受潮而影响生产。雨期施工所有用电设备,不允许放在低洼的地方,防止被水浸泡。雨期前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固时及时加固,缺盖、罩、门的应及时补齐,确保用电安全。用电的机械设备要按相应规定做好接地或接零保护装置,并应经常

11、检查测试其可靠性。保护接地应不大于4Q,防雷接地应不大于4Q。现场的排水沟、沉淀池等应及时清理疏通,保证雨水的顺利排通。在雨期施工到来前应准备好排水、防水物资的储备,以便应急。如排水泵、自吸泵、彩条布、雨衣雨鞋等,及时跟踪了解现场施工动态,根据工程的实际进展,加强预见性,提前3天将雨季施工所用物资备好,及时组织进场(所需材料见下表)表7.15.2-2雨季施工所需物资表序号材料名称单位数量备注1排水泵台4根据实际使用情况增加数量,并做好材料的监督使用工作,机具应及时保养、回收、登记使用台账。2塑料布m215003编织袋条40057排水胶管m500毡布m24002、钢筋工程表7.15.2-3雨季钢

12、筋工程注意事项表项次事项12钢筋的进场运输尽量避免在雨天进行雨后钢筋视情况进行防锈、除锈处理,不得把锈蚀的钢筋用于结构上3若遇连续时间较长的阴雨天,对钢筋及其半成品等需采用塑料薄膜进行覆盖45下雨时避免进行钢筋的焊接施工雨后检查基础底板的后浇带,清理干净后浇带内的积水,避免钢筋锈蚀3、模板工程表7.15.2-4雨季模板工程注意事项表项次1事项雨天使用的木模板拆下后应放平,以免变形。钢模板拆下后应及时清理、刷脱模剂,下雨存放时要覆盖彩条布防雨,雨后重新涂刷一遍脱模剂23模板拼装后,尽快浇筑混凝土,防止模板遇水膨胀变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模

13、板和支撑胶合板、木彷及钢模板要堆放整齐,且覆盖彩条布,防止遇水变形,影响模板的周转次数和混凝土的成型质量4、混凝土工程表7.15.2-5雨季混凝土工程注意事项表项次事项1尽量避免在雨天进行混凝土浇筑施工,大雨和暴雨不得浇筑混凝土。小雨可以进行混凝土浇筑,但浇筑部位应进行覆盖。2雨后应将模板表面污泥、积水及钢筋上的污泥清除掉,施工前应检查板、墙模板内是否有积水,若有积水应清理后再浇筑混凝土。3雨季期间温差、湿度变化较大,要特别加强对混凝土振捣和拆模时间的控制,依据高温天气混凝土凝固快、阴雨天混凝土强度增长慢的特点,适当调整拆模时间,以保证混凝土施工质量的稳定性。5、防雷现场塔吊、施工电梯、外爬架

14、上应设置避雷针,避雷针的接闪器选用16Inm的热镀锌圆钢,长l2m,其顶端车制成尖锥。6、安全注意事项D雨期要经常检查现场电器设备的接地、接零保护装置是否灵敏;雨期使用电器设备和平时使用的电动工具应采取双重保护措施,注意检查电线绝缘是否良好,接头是否包好,严禁把电线泡在雨水中。2)要做好塔吊的防雷接地工作,并注意检查。3)塔吊操作人员班前作业必须检查机体是否带电,漏电装置是否灵敏,各种操纵机构是否灵活、安全、可靠。如遇暴雨或6级以上强风等应停止起重。4)上架操作人员注意穿防滑鞋,防止滑倒。对于潮湿的木脚手板应进行更换,防止应脚手板重量增加而影响架体的稳定性。工人上楼层模板和临边操作时注意防滑。7.15.3暑期施工最高气温超过35C时,施工现场处于暑期施工,必须采取相应措施进行防暑降温及保证混凝土的施工质量。夏季高温天气对混凝土的施工产生很大的负面影响,当遇到下列情形时都会影响到混凝土的施工质量。表7.15.3-1高温影响混凝土施工质量情形项次情形1高的外界环境温度2高的混凝土温度3低的相对湿度4较大的风速5强的阳光照射高温使混凝土凝固速率加快,减小流动性,不便于混凝土的摊铺和振捣密实,而且较高的温度使混凝土早期产生严重的收缩裂缝,影响使用和混凝土的耐久性,混凝土失水过快使水泥水化不能充分

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
