旅游景区脚手架工程施工技术工艺.docx

上传人:p** 文档编号:748672 上传时间:2024-02-26 格式:DOCX 页数:11 大小:41.84KB
下载 相关 举报
旅游景区脚手架工程施工技术工艺.docx_第1页
第1页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第2页
第2页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第3页
第3页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第4页
第4页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第5页
第5页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第6页
第6页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第7页
第7页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第8页
第8页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第9页
第9页 / 共11页
旅游景区脚手架工程施工技术工艺.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《旅游景区脚手架工程施工技术工艺.docx》由会员分享,可在线阅读,更多相关《旅游景区脚手架工程施工技术工艺.docx(11页珍藏版)》请在第壹文秘上搜索。

1、旅游景区脚手架工程施工技术工艺(一)、脚手架基本设计方案1、外脚手架设计与构造要求序号项目内容1架体基础回填土上的架体,其基础做法为150mm厚3:7灰土夯实,向外找坡5队立杆底部铺垫50m厚木脚手板。结构混凝土层上的架体,立杆底部铺垫50mm厚木脚手板,木脚手板必须铺放平稳,不得悬空。在槽钢挑梁上的架体,立杆的底部要与槽钢接触良好,且要套在槽钢上焊接好的短立柱上。2立杆1、立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步向跨内,并且在高度方向至少错开500mm;各接头中心距主节点的距离不大于步距的l3o2、

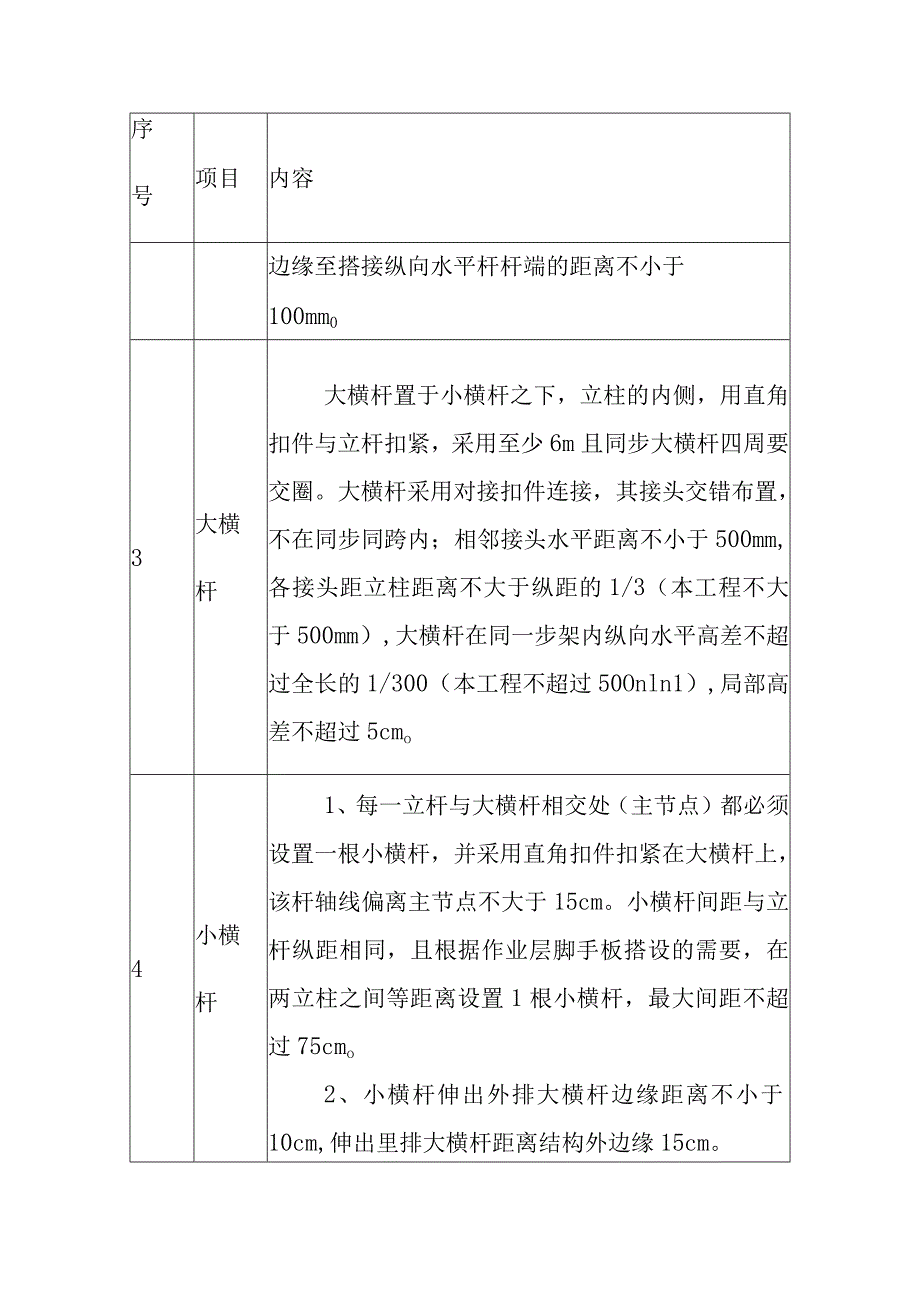

2、立杆在顶部搭接时,搭接长度不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板序号项目内容边缘至搭接纵向水平杆杆端的距离不小于100mm03大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m且同步大横杆四周要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于500mm,各接头距立柱距离不大于纵距的1/3(本工程不大于500mm),大横杆在同一步架内纵向水平高差不超过全长的1/300(本工程不超过50Onln1),局部高差不超过5cmo4小横杆1、每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线

3、偏离主节点不大于15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cmo2、小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆距离结构外边缘15cm。序号项目内容上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。5纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20Cnl的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆卜方的立柱上。对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定。6剪刀撑1、本工程双排落地脚手架米用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆

4、同步搭设,用通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在4560度之间(本工程全部在50。左右)。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加24个扣节点。所有固定点距主节点距离不大于序号项目内容15cm02、为保证剪刀撑的顺直,同时充分考虑剪刀撑的安全作用,剪刀撑采用对接扣件连接(保证钢管和对接扣件的质量和必要日常检查)。3、本工程除在每一拐角处设置横向斜撑外,中间每隔6跨设置一道。横向斜撑在同一节间,由底至狈层呈之字形连续布置,斜杆采用通长杆件,

5、使用旋转扣件固定在与之相交的立杆或横向水平杆的伸出端上。7脚手板1、作业层脚手板两端设直径为4mm的镀锌钢丝箍两道。在作业层下部加设一道水平兜网,随作业层上升,同时作业层不超过两层。首层满铺一层脚手板,以上每隔6层也需要满铺一层脚手板,并设置安全网及防护栏杆。2、脚手板设置在三根横向水平杆上,并在两端8cm处用直径14号镀锌钢丝箍绕23圈固定。3、脚手板应平铺、满铺、铺稳,接缝处设序号项目内容两根小横杆,各杆距离接缝的距离均不大于15cmo靠墙一侧的脚手板距离结构墙的距离不大于15cm。拐角处两个方向的脚手板重叠放置,避免出现探头及空挡现象。8防护设施脚手架满挂全封闭密目安全网,密目网采用L8

6、60规格,用网绳绑扎在大横杆外立杆内侧。作业层安全网应高于平台L211b并在作业层下部道水平兜网,在架内高度3.Om左右设首层平网,往上每隔6步设隔层平网,施工层随层设网。外脚手架设计与构造要求一览表(二)、落地式脚手架具体内容详见下表:序号项目内容1使用部位采用落地脚手架。序号项目内容2搭设尺寸乂杆横距Lb-1.05m,L杆步距h-l.80m,脚手架内立杆距外墙表面0.3m。立杆纵距应以Lal.5m为基本值,结合本立杆所在平面的纵向尺寸,进行调整确定。3搭设工艺流程摆放扫地杆一铺50mm厚脚手板,逐根树立立杆,随即与扫地杆扣紧一装扫地小横杆并与立杆扣紧一安装第一步大横杆(与各立杆扣紧)一安装

7、第步小横杆一装第二步大横杆一装第二步小横杆一加设临时斜撑杆一装第三、四步大横杆和小横杆一装连墙杆f接立杆一加设剪刀撑一铺脚手板一挂安全网。4搭设要点1、底立杆按立杆接长要求选择不同长度的钢管交错设置,至少应有两种适合的不同长度的钢管作立杆。2、在设置第一排连墙件前,应约每隔6跨设一抛撑,以确保架子稳定。一定要采取先搭设起始段而后向前延伸的方式。如两组作业,可分别从相对角开始搭设。3、连墙件和剪刀撑应及时设置,不得滞序号项目内容后超过2步。连墙件与建筑物的连接采用双扣件刚性连接,连墙件采用二步三跨,矩形布置。连墙件的连墙杆同脚手架;连墙杆与脚手架的连接、连墙杆与建筑物的连接(各连接点采用双扣件连

8、接)采用双扣件连接4、杆件端部伸出扣件之外的长度不得小于100nln1。5、剪刀撑的斜杆与基本构架结构杆件之间至少有3道连接,其中斜杆的对接或搭接接头部位至少有1道连接。6、周边脚手架的大横杆必须在角部交圈并与立杆连接固定。7、脚手架作业层满铺冲压钢脚手板,在脚手架外侧每一层楼高度设置一道安全警示环带,高度为18Cnb刷500宽红白相间油漆。剪刀撑刷1000宽红白相间油漆。需在每根立杆下垫厚度不小于50mm且受力面积不小于0.15户的木块或木方。二层以上材料垂直运输采用落地式钢管卸料平台随搭随用,从二层开序号项目内容始往上搭设,随搭随用,不与外脚手架相连。5搭设方法1、脚手架必须配合施工进度搭

9、设,一次搭设高度不应超过相邻连墙件二步以上。底座、垫板均应准确地放在定位线上,垫板宜采用长度不小于2跨、厚度不小于50mm的木板。2、相邻立杆的对接扣件不得在同一步内。同步内,隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于50Onmb各接头中心至主节点的距离不宜大于步距的l3o如立杆采用搭接,搭接长度不应小于1米,且应采用不少于3个扣件。当搭设至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。3、脚手架必须设置扫地杆,扫地杆应采用扣件固定在距底座上不大于20cm处的立杆上。4、脚手架连墙件采用短钢管与建筑物刚性连接,应从底层第一步纵向水平杆开始设置。序

10、号项目内容5、在脚手架外侧立面整个长度和高度上连续设置,每道剪刀撑宽度按跨越5根立杆施工,斜杆与地面的倾角按60。进行搭设。剪刀撑斜杆的接长应采用搭接,搭接长度不应小于1米,且应采用不少于3个扣件。6、扣件规格应与钢管相对应,螺栓拧紧扭力矩应不小于40Nm,且不大于65Nmo落地脚手架施工方案一览表三、悬挑式脚手架施工方案悬挑架施工流程项目内容中意图锚固钢筋环预埋要锚固钢筋环采用20的rw.I0JRO:I.一圆钢进行制作,每根型钢设三个,第一个距结构边30OnInb第二个距结构边130Onlnl,第三个距结构边150Omnb锚固长度不少于为400mmo2、用于钢丝绳卸荷的锚固吊环采用由20的圆钢进行制作,吊环预埋在梁板结构或外框柱IIAV-AHMmMW1.I工期IIlIIIIIi项目内容示意图占八、钢丝绳卸荷施工要点采用钢丝绳进行卸载,钢丝绳型号选用6X19、钢丝绳直径为14,每吊点钢丝绳需绕过大横杆与扣件两道兜底,钢丝绳卡安装要点如右图所示;A.企Kd升信纹统支柱悬挑式脚手架其他搭设要点同落地t脚手架。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
