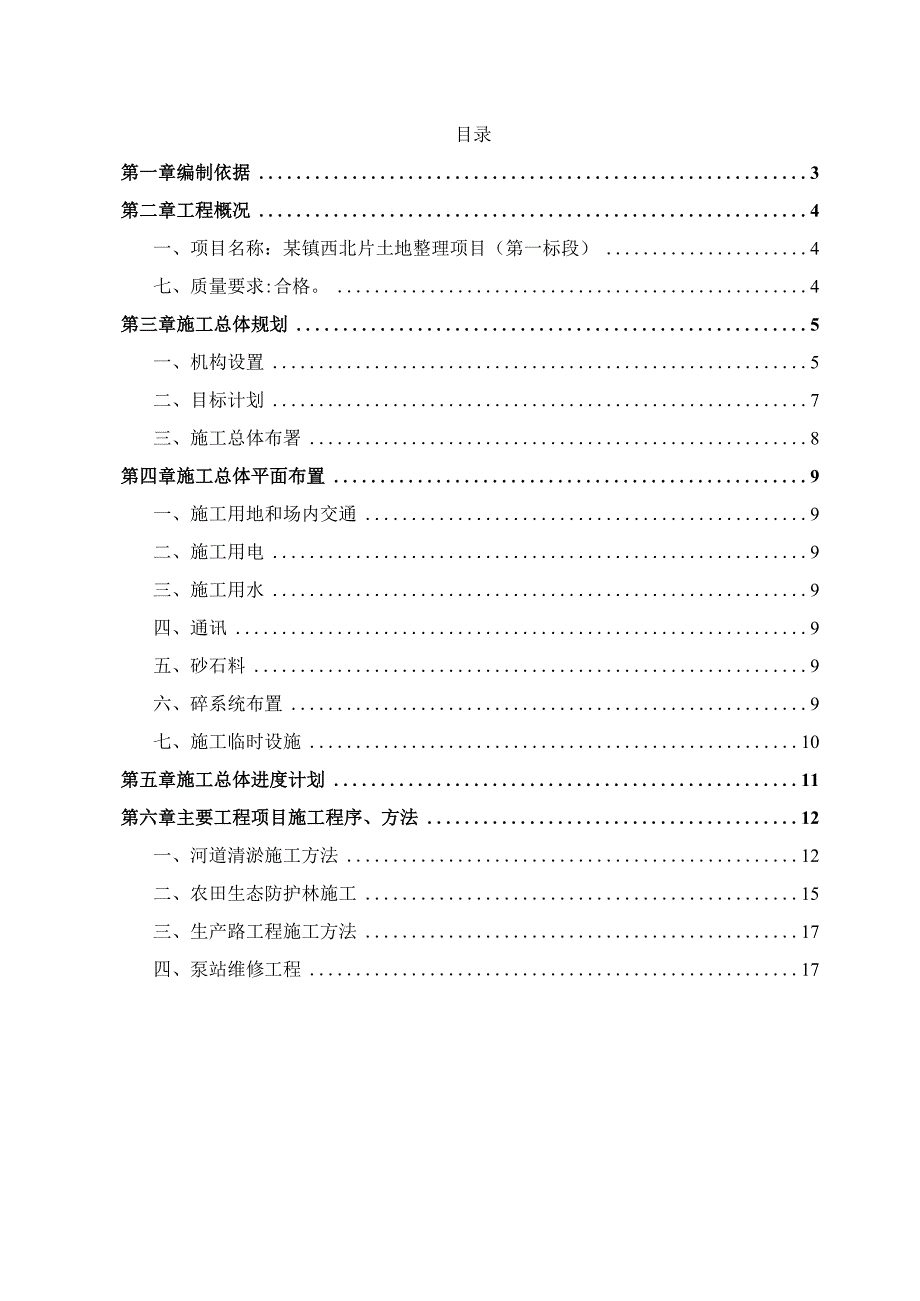

《某镇西北片土地整理项目施工组织设计.docx》由会员分享,可在线阅读,更多相关《某镇西北片土地整理项目施工组织设计.docx(24页珍藏版)》请在第壹文秘上搜索。

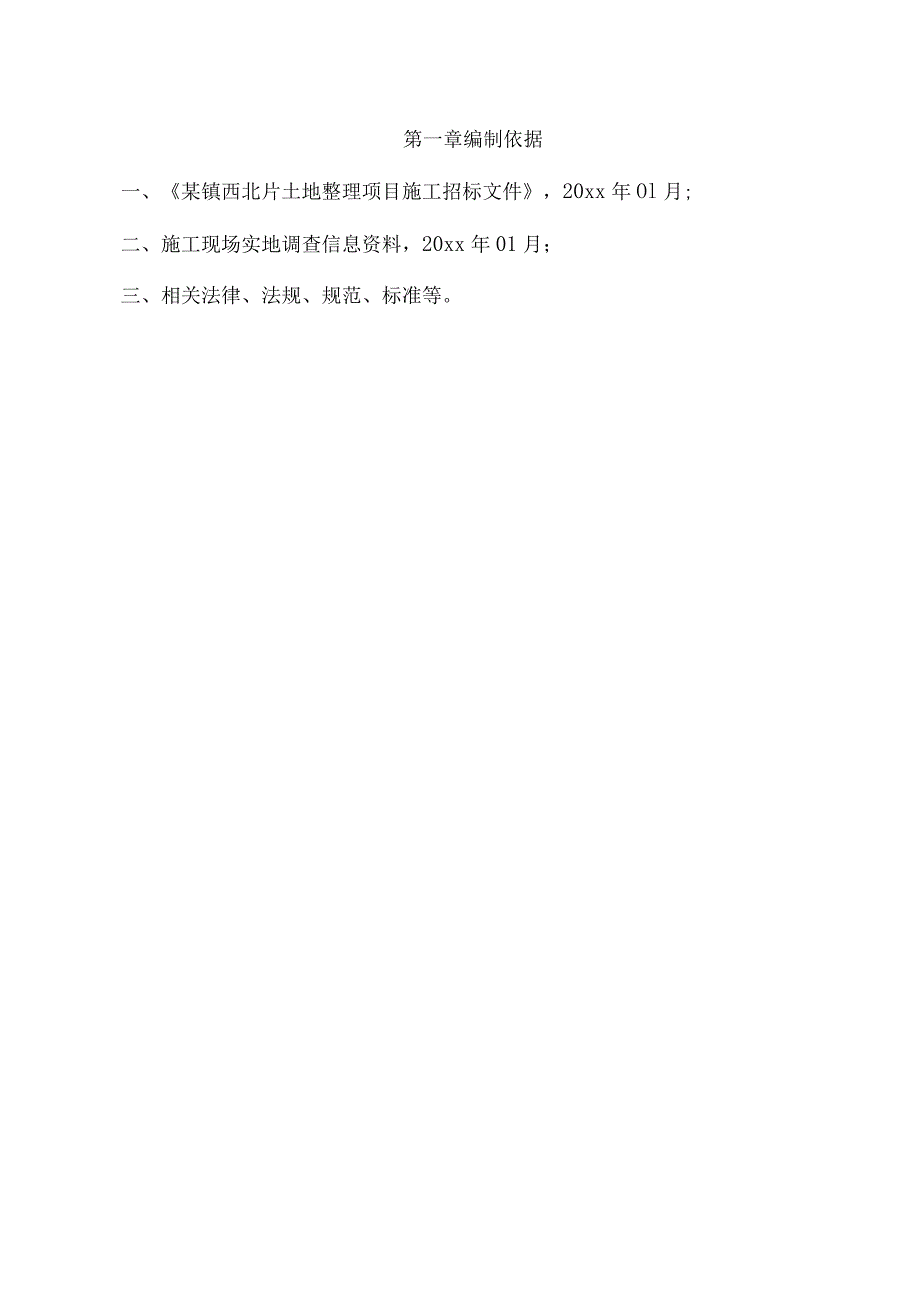

1、某镇西北片土地整理项目施工组织设计编制:审核:审批:20xx年XX月目录第一章编制依据3第二章工程概况4一、项目名称:某镇西北片土地整理项目(第一标段)4七、质量要求:合格。4第三章施工总体规划5一、机构设置5二、目标计划7三、施工总体布署8第四章施工总体平面布置9一、施工用地和场内交通9二、施工用电9三、施工用水9四、通讯9五、砂石料9六、碎系统布置9七、施工临时设施10第五章施工总体进度计划11第六章主要工程项目施工程序、方法12一、河道清淤施工方法12二、农田生态防护林施工15三、生产路工程施工方法17四、泵站维修工程17第一章编制依据一、某镇西北片土地整理项目施工招标文件,20xx年O
2、l月;二、施工现场实地调查信息资料,20xx年01月;三、相关法律、法规、规范、标准等。第二章工程概况一、项目名称:某镇西北片土地整理项目(第一标段)二、项目位置:本项目位于某镇西北片土地整理项目区内,涉及到文明、牡丹、邵尖、青龙四个行政村。三、项目内容及规模:农田配套,整个土地整理项目区的河道清淤、农田生态防护林、泵站维修、生产路。即,河道清淤39800立方米,农田生态防护林63656株(意杨),泵站维修26座,生产路长79560米。四、工程性质:土地整理五、承包方式:总价承包合同六、施工工期:计划20xx年1月28日开工,20xx年5月30日竣工。七、质量要求:合格。八、安全及文明施工目标
3、:确保工程施工无重大安全事故,无等级火警事故。实行标准化管理,争创文明施工样板工地。第三章施工总体规划通过对现场的踏勘及详细研读招标文件,利用我单位人员、设备及丰富的水利水电工程施工经验等诸多优势,拟对本工程施工作以下规划:一、机构设置本工程承建中,我单位将实行项目法施工,由我单位选派富有同类项目施工经验的项目经理,负责本工程的施工。项目部对工期、质量、成本等综合经济效益进行高效有计划地组织协调和管理,并配备先进的机具设备。以科学的手段、先进的技术,优质高效地完成本项工作。项目部组织机构见项目部组织机构图。1、项目经理部的组成项目经理:代表单位负责本工程合同责任的全面履行,实施对本项目的全面管
4、理,负责项目的行政、技术、财务和施工等各项管理工作,为本项目的管理核心。项目副经理:主要负责施工管理工作,为工程施工的主要负责人。技术负责人:协助项目经理负责所有技术与质量安全管理工作。项目经理部共设五个部门,各部门职责如下:技术科:负责项目部的施工技术、计划与方案;工程施工管理、测量、统计与计量;图纸设计、竣工资料的整理、技术资料的保管。质检科:负责工程质量的检测、验收、试验与控制。施工科:负责整个工程的现场施工机构设置框图安全科:负责安全生产的管理、监督及工地治安工作。财务、后勤科:负责项目的财务管理,包括工作款单编制、报送;所需材料、配件的采构与供应;机电设备的管理、维修、保养;项目部的
5、后勤行政管理,包括接待、医务、炊事、营地管理等。2、人员组成项目的管理人员包括工程师和高级技师将由我单位人员组成。大部分技工、熟练工在单位范围内选用。3、组织管理措施为加强施工管理,项目经理将采取措施,以启发调动全体职员工作、生产的自觉性与积极性,保持良好的秩序,确保优质高速完成全同规定的施工任务,要点如下:1)、制定严格的管理制度,实行命令式生产指挥模式,令行禁止,纪律严明。2)、制定明确的岗位经济责任制,使每位员工的工作成果与工资收入密切挂钩,奖勤罚懒,赏罚分明。二、目标计划1、质量目标:确保合格,符合国家规范和设计要求。2、工期目标:20xx年1月28日开工,20xx年5月28日竣工。3
6、、工程施工安全目标确保工程施工无重大安全事故,无等级火警事故。4、施工文明目标实行标准化管理,争创文明施工样板工地。5、环保及水土保持目标严格按环保及水土保持部门有关规定进行施工,遵守国家有关环境保护的法令,控制施工用水污染,减少粉尘及空气、噪声污染,保持生态平衡,防止水土流失,创造良好的生态环境。同时为保持施工区内的环境卫生,施工、生活场地将派人定时清扫处理。在工程完工后,拆除一切必须拆除的施工临时设施,并对拆除的场地进行清理。三、施工总体布署根据本工程的工期目标,本工程的工程量较大较散,关键是施工质量的保证,根据我单位以往对类似工程施工积累的丰富施工经验以及在护坡、砌石、碎浇筑等工程积累的
7、经验,对本工程作以下规划:土方工程,由于本工程战线长,可以同时在多个工作面作业,土方的开挖回填采取上足机械劳力,多点开花。表层土方和基槽土方的开挖、回填采用机械施工,对不能进行机械施工的地段,采用密集型人力多个工作面同时进行。砌体工程用人工作业,严格按规范施工。碎、水泥砂浆等工程,用熟练工人作业,在施工过程中,各工序、工种相互配合,力争在合同工期内把本工程做好,工程质量达到合格力争优良。我们认为本工程重点是保证土地平整和农田水利工程顺利进展,使这部分工程在雨期来临之前完成,及时还土,因此分片区分阶段的工序必须紧凑,安排要合理,在施工过程中,要抓住以上重点,合理部署,切实做好技术、设备、材料的准
8、备工作,制定合理可行的施工方案,保证工程如期完成。第四章施工总体平面布置一、施工用地和场内交通施工用地由业主征用,按施工实际需要使用,场内大多数渠道沿线都有道路,可以当作施工用材料、机械进退场道路使用。部分不能行车或行车困难的路段,施工中结合设计修建临时道路,使用完毕可直接改建为设计道路。二、施工用电施工和生活用电由业主指定点接入,施工用电和生活用电将分开架设。按规定安装施工区和生活区的的全部照明系统,确保满足各种作业区的照明度。本工程施工最大负荷IOokW,我们还将配备两台15kw发电机用作备用电源,以确保工程顺利进行。三、施工用水施工用水在现场河道或塘中抽取,因工程项目施工用水量不大,考虑
9、边抽边用,各拌和系统配用3n三薄钢板焊成的小水箱一个,容量为L53,可移动使用,配备2.2kw潜水泵。输水管道采用高压软管,生活用水考虑由当地自来水管路接入。四、通讯由于工程地点移动通信信号良好,日常通信可以移动电话解决。经理部可申请安装值班电话一台,并配备对讲机若干,用于测量中使用。五、砂石料全部考虑外购。六、碎系统布置由于本项目混凝土工程量较小且较分散,故碎系统的设置要根据施工现场具体的情况而定,各泵站要各设一套碎拌和系统。七、施工临时设施项目部用房(办公用房、生少用房)可以在当地租用民房,仓库、材料堆放库等可以搭设一些简易的临时用房。第五章施工总体进度计划本工程时间相对来说比较紧,但可以
10、多个工作面同时进行施工,所以工期能确保在招标文件所要求的工期内完成。在施工中,必须进行合理的施工安排,确保各道工序顺利进行,尽量减少和避免施工中的干扰,并根据施工强度进行合理的施工机械和人员的配置,发扬我单位工人不怕苦、不怕累的精神,必要时实行三班全天候作业,确保本工程在保证质量的前提下,满足业主对施工进度的要求。初步进度计划见施工进度计划横道图。本项目涉及土地整理面积广阔,分布较分散,各片区必须同时投入相应机械设备进行施工。这一阶段人员投入相对较少,主要为机械操作人员,可就近租住片区内村舍。使用两轮摩托车作为交通工具,巡弋于各片区施工点间。及时协调解决施工中的相关问题。在这一阶段,道路施工班
11、组也应大力开展相关项目的施工。道路可与土地平整结合,在平整的同时进行田间道和生产路的铺筑、夯实,经机械车辆通行压实后,稍作清理即可进行路肩砌体的砌筑。道路铺筑应优先于土地平整项目尽早完成,使平整所用机械有固定路线进出施工场地,避免对耕地进行过度碾压。完成土地平整的区域应及时转入灌溉工程施工工作。进度计划安排见施工进度计划表。第六章主要工程项目施工程序、方法一、河道清淤施工方法1、施工程序我公司对该工程的施工将采取如下程序:测量放线一施工道路修整一淤区清基清坡一筑围格堤一截渗沟开挖一架设机淤管道、安泵一抽沙放淤、提排水一淤区固结一淤区整平一盖顶一尾工。2、施工方案主体工程即泵淤土方采用4PL-2
12、50水力冲挖机组进行冲挖,需用1台75kw柴油发电机组作为动力电源,加压泵采用250ND型大泵配6160A型柴油发电机,通过加压将泥沙输往淤区。提排水采用倒虹吸的方法将淤区清水排走。围格堤的修筑采用74kw推土机。淤区整平采用74kw推土机进行。盖顶采用LOnI3液压挖掘机配15t自卸汽车运输,推土机推平。管道铺设采用人工我们将从接到开工令的次日进场。3、施工方法及技术要求A、测量放线在接到监理机构提供的测量基本数据后,立即组织测量小组进行复核,如有异议在得到数据3天内以书面形式提交监理机构,共同进行核实,核实后数据由监理机构重新以书面形式提供;如核实基本数据准确无误,则根据设计断面和监理工程
13、师提供的测量网点用全站仪和水准仪进行测量放线,并将测量结果交监理工程师核查,作为计量依据,在此后的施工中无条件地负起保护测量网点和设施的责任。B、清基首先按设计文件要求进行淤区基础清理,机械采用74KW推土机,具体技术要求为:(1)基础表层的淤泥、腐殖土、泥炭土等不合格土和草皮、杂填土等杂物一律清除。清基深度为2030cm。(2)将堤基范围内堤基开挖线以下的树根、垃圾、坟墓、故河道、坑塘、房基、洞穴以及地勘遗留的坑、槽、孔、穴全部清除,并按施工图纸和监理机构的指示回填密实。回填中做好排水工作,保持干场作业。(3)开挖中清除的弃土、废物、废渣等,按监理机构的指示运到指定场地堆放。清基中如发现化石
14、和文物,按通用合同条款第34条规定办理。(4)堤基清理和基础处理属隐蔽工程,应在放淤填筑之前报监理机构按通用合同条款第18条规定及时组织验收。C、修筑围格堤机械采用74kw推土机。(1)、每次筑围堤高度不超过2m。(2)、围堤高程超出淤筑顶面0.5叫顶宽1m,临水坡1:2,背坡L3;格堤高度同分期围堤高度平,内外坡L2,顶宽1m。(3)、围堤修筑,按碾压土方的有关要求进行,保证质量,确保围堤在施工期间不决口。(4)、在淤筑区内取土填筑格堤时,其取土坑不得连续贯通,以防止泥浆串流冲刷堤基。且取土坑边缘距新堤堤脚不小于3mo(5)、格堤每间隔20Onl修筑一道。D、施工道路修整按监理工程师批准的施
15、工平面图上确定的施工道路尽快将其开通,以便机具设备及时运抵现场进行安装。E、管道架设选择顺直、平稳、合理的线路,尽量利用道旁边填,控制管道占地不超过2m,减少压地。正确使用管子接头,安装严密,不冒不漏,一旦发现泄漏,及时更换。排泥管支架必须牢固,排泥管连接应采用柔性接头。管道过大堤要使用钢管,下理深度0.5m,并将其填平夯实。出泥口设置在距堤坡脚5m以外,并应高出排泥面O.5m以上;不使大堤坡受到冲刷。群泵成弧形布置,间距合理,集砂池距群泵20Onb这样能极大提高抽沙效率。F、抽沙放淤采用4PL-250泥浆泵和250ND加压泵相结合的组合泵淤形式。即4PL-250泥浆泵在距加压泵200m范围内以扇形布置;群泵抽沙送至前集浆池;一级加压泵通过2300m的远距离输沙至二级加压泵;二级加压泵再经过230Om的接力至三级加压泵;三级加压泵再经过2100m的接力将泥沙输送至淤区。根据工程量及工期要求设1套组合泵组分别进行三级加压输送。在设备选择上考虑本身的性能及相互结合配套的性能,使下一级能将上一级输送到的泥沙完全转送出去,保证集浆池不发生漫项现象。同时集浆池的容量要满足来沙量的要求,并及时通过加压泵输走。施工考虑一天三班工作制。
