清槽技术交底.docx

上传人:p** 文档编号:749023 上传时间:2024-02-26 格式:DOCX 页数:2 大小:17.68KB
下载 相关 举报
清槽技术交底.docx_第1页
第1页 / 共2页
清槽技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《清槽技术交底.docx》由会员分享,可在线阅读,更多相关《清槽技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

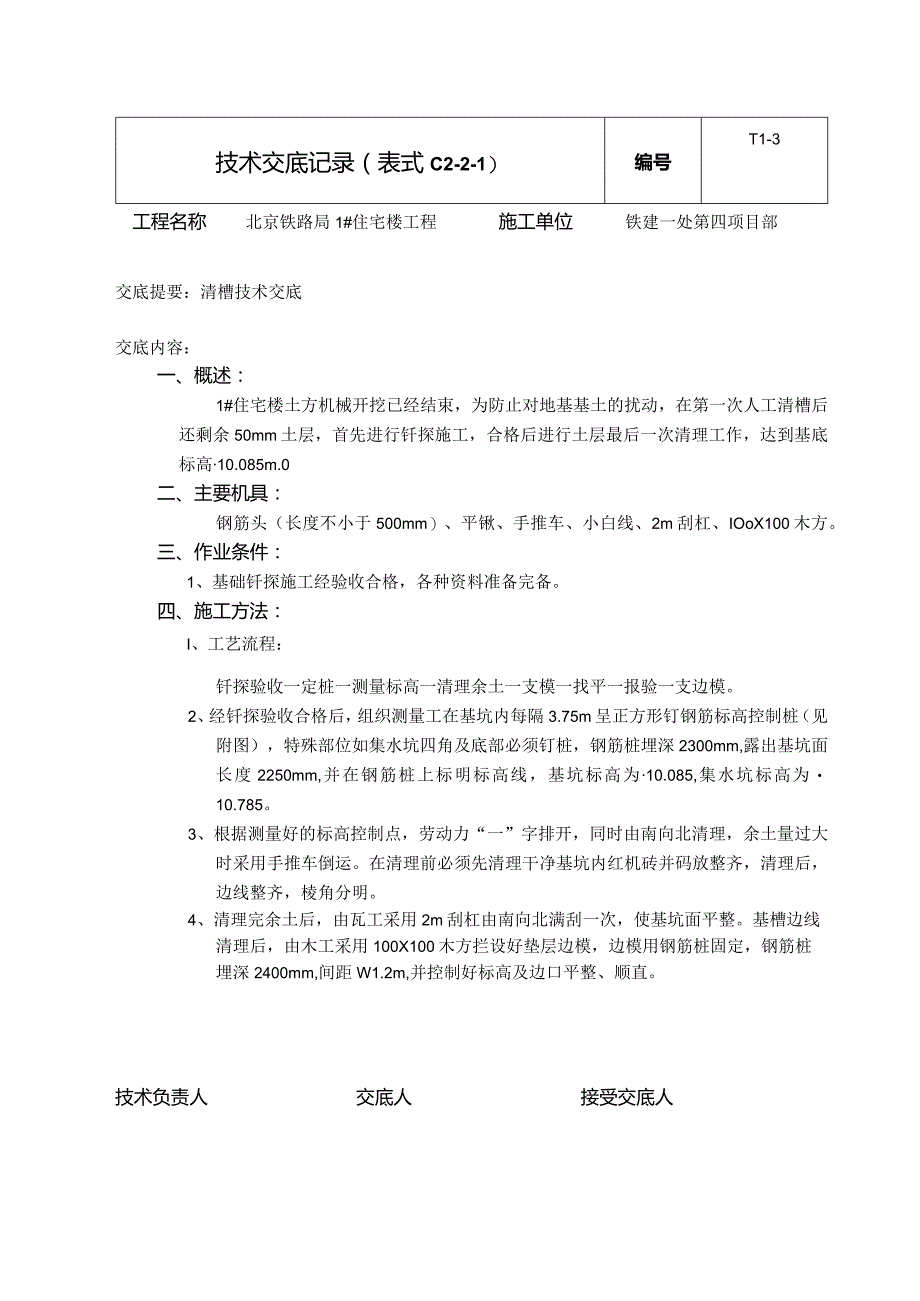

1、技术交底记录(表式C2-2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:清槽技术交底交底内容:一、概述:1#住宅楼土方机械开挖已经结束,为防止对地基基土的扰动,在第一次人工清槽后还剩余50mm土层,首先进行钎探施工,合格后进行土层最后一次清理工作,达到基底标高10.085m.0二、主要机具:钢筋头(长度不小于500mm)、平锹、手推车、小白线、2m刮杠、IOoX100木方。三、作业条件:1、基础钎探施工经验收合格,各种资料准备完备。四、施工方法:I、工艺流程:钎探验收一定桩一测量标高一清理余土一支模一找平一报验一支边模。2、经钎探验收合格后,组织测量工在

2、基坑内每隔3.75m呈正方形钉钢筋标高控制桩(见附图),特殊部位如集水坑四角及底部必须钉桩,钢筋桩埋深2300mm,露出基坑面长度2250mm,并在钢筋桩上标明标高线,基坑标高为10.085,集水坑标高为10.785。3、根据测量好的标高控制点,劳动力“一”字排开,同时由南向北清理,余土量过大时采用手推车倒运。在清理前必须先清理干净基坑内红机砖并码放整齐,清理后,边线整齐,棱角分明。4、清理完余土后,由瓦工采用2m刮杠由南向北满刮一次,使基坑面平整。基槽边线清理后,由木工采用100X100木方拦设好垫层边模,边模用钢筋桩固定,钢筋桩埋深2400mm,间距W1.2m,并控制好标高及边口平整、顺直

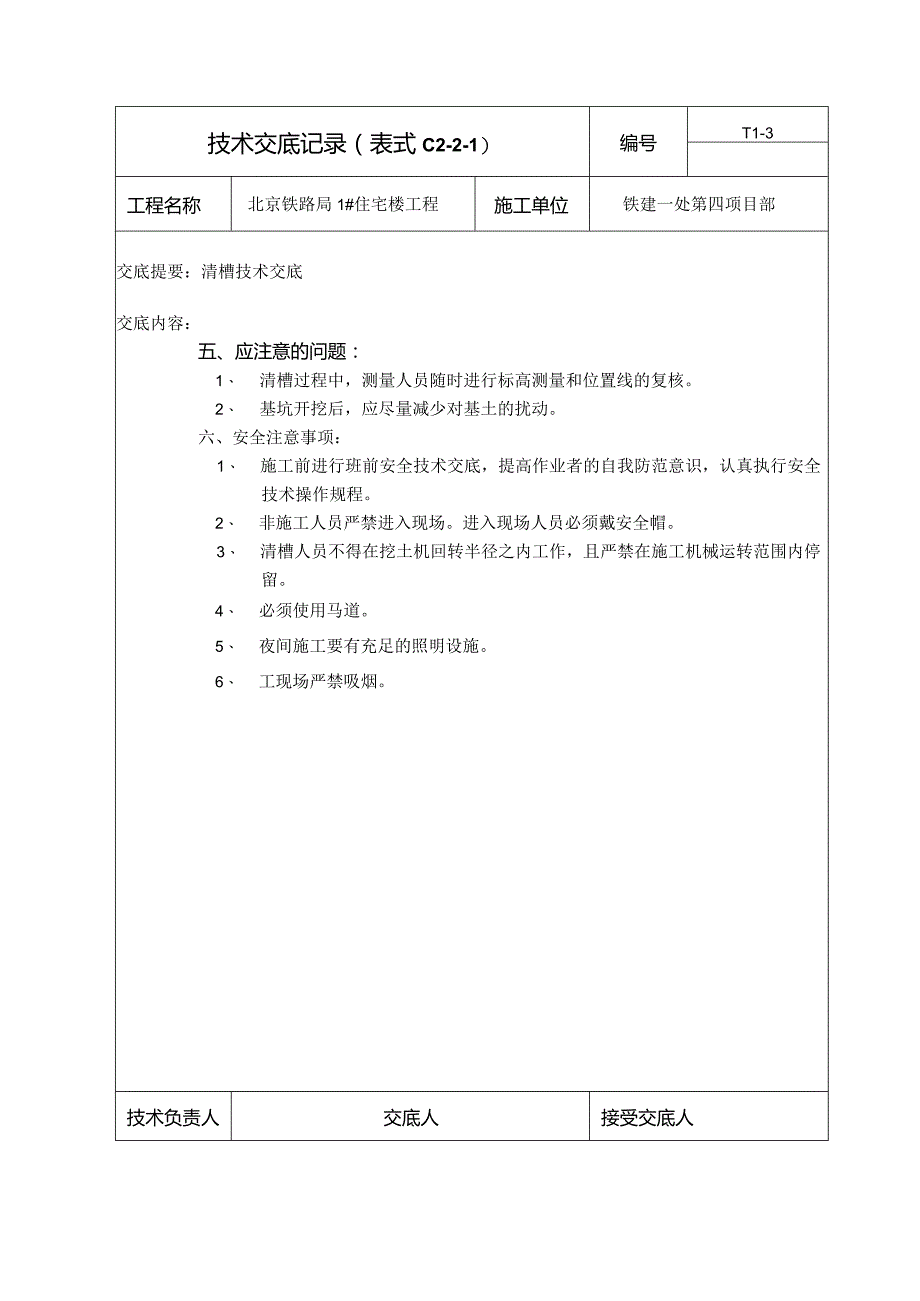

3、。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:清槽技术交底交底内容:五、应注意的问题:1、 清槽过程中,测量人员随时进行标高测量和位置线的复核。2、 基坑开挖后,应尽量减少对基土的扰动。六、安全注意事项:1、 施工前进行班前安全技术交底,提高作业者的自我防范意识,认真执行安全技术操作规程。2、 非施工人员严禁进入现场。进入现场人员必须戴安全帽。3、 清槽人员不得在挖土机回转半径之内工作,且严禁在施工机械运转范围内停留。4、 必须使用马道。5、 夜间施工要有充足的照明设施。6、 工现场严禁吸烟。技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
