《基础底板砖模砌筑安全技术交底.新doc.docx》由会员分享,可在线阅读,更多相关《基础底板砖模砌筑安全技术交底.新doc.docx(3页珍藏版)》请在第壹文秘上搜索。

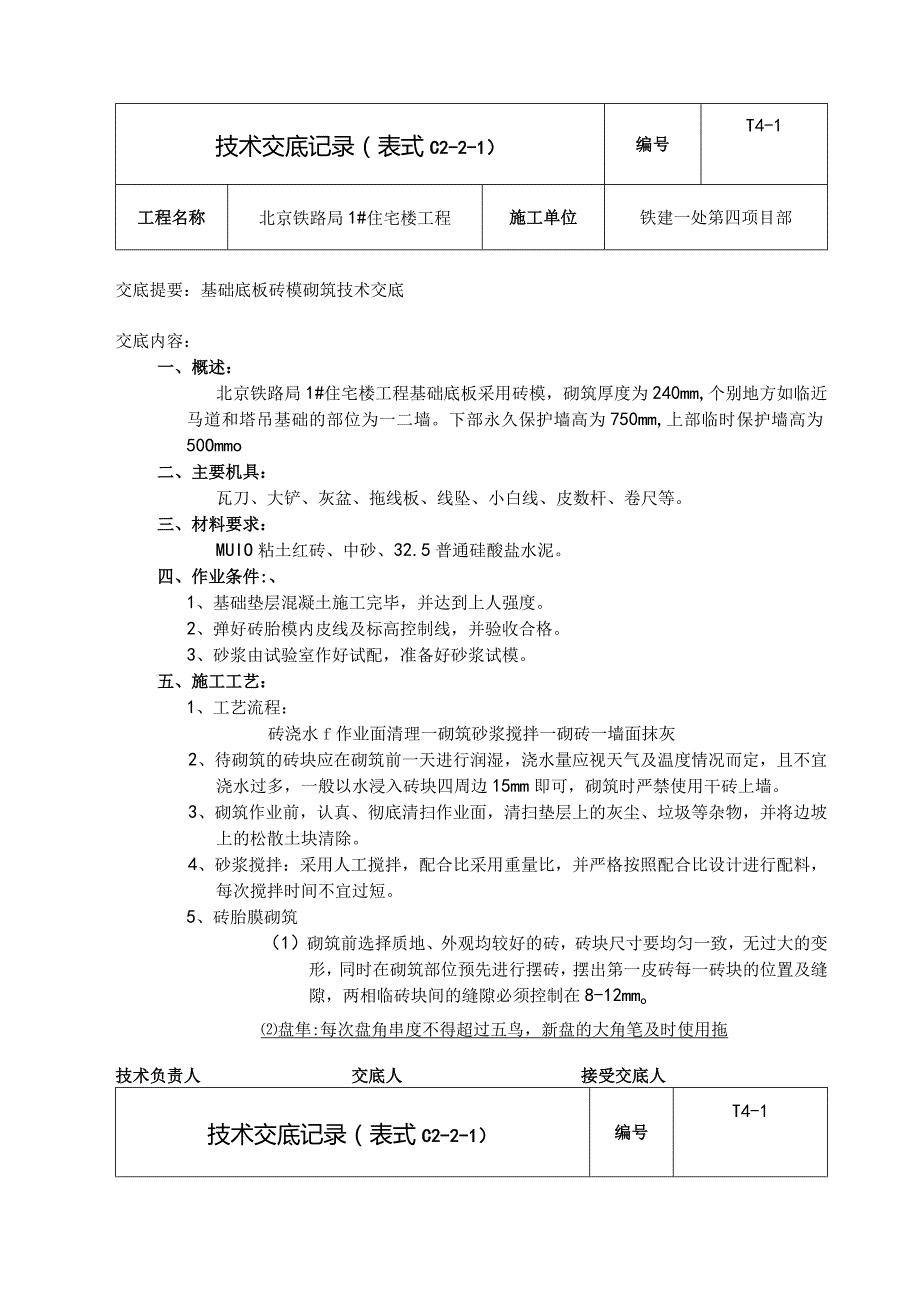

1、技术交底记录(表式C2-2-1)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板砖模砌筑技术交底交底内容:一、概述:北京铁路局1#住宅楼工程基础底板采用砖模,砌筑厚度为240mm,个别地方如临近马道和塔吊基础的部位为一二墙。下部永久保护墙高为750mm,上部临时保护墙高为50Ommo二、主要机具:瓦刀、大铲、灰盆、拖线板、线坠、小白线、皮数杆、卷尺等。三、材料要求:MUIO粘土红砖、中砂、32.5普通硅酸盐水泥。四、作业条件:、1、基础垫层混凝土施工完毕,并达到上人强度。2、弹好砖胎模内皮线及标高控制线,并验收合格。3、砂浆由试验室作好试配,准备好砂浆试

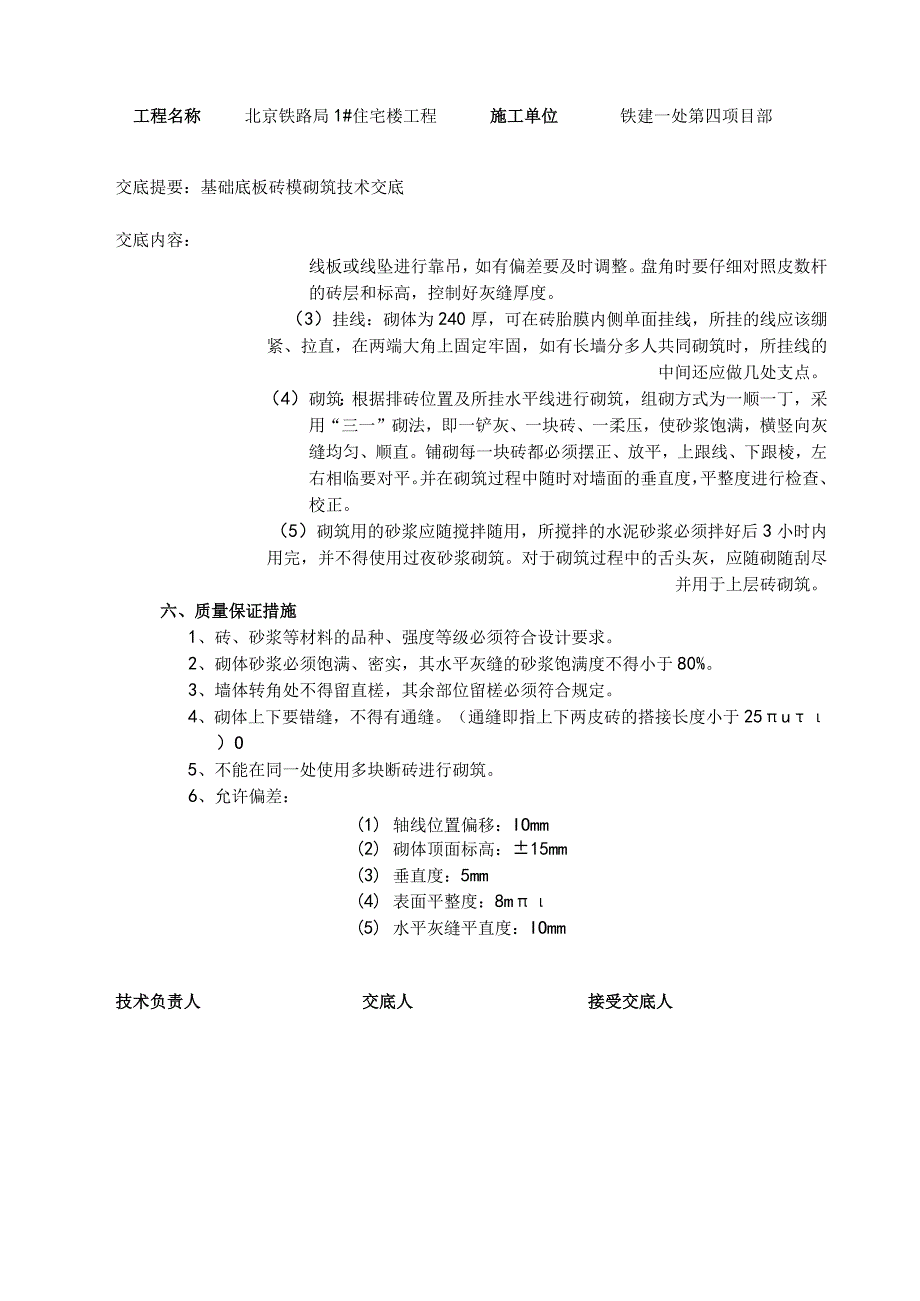

2、模。五、施工工艺:1、工艺流程:砖浇水f作业面清理一砌筑砂浆搅拌一砌砖一墙面抹灰2、待砌筑的砖块应在砌筑前一天进行润湿,浇水量应视天气及温度情况而定,且不宜浇水过多,一般以水浸入砖块四周边15mm即可,砌筑时严禁使用干砖上墙。3、砌筑作业前,认真、彻底清扫作业面,清扫垫层上的灰尘、垃圾等杂物,并将边坡上的松散土块清除。4、砂浆搅拌:采用人工搅拌,配合比采用重量比,并严格按照配合比设计进行配料,每次搅拌时间不宜过短。5、砖胎膜砌筑(1)砌筑前选择质地、外观均较好的砖,砖块尺寸要均匀一致,无过大的变形,同时在砌筑部位预先进行摆砖,摆出第一皮砖每一砖块的位置及缝隙,两相临砖块间的缝隙必须控制在8-1
3、2mmo盘隼:每次盘角串度不得超过五鸟,新盘的大角笔及时使用拖技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板砖模砌筑技术交底交底内容:线板或线坠进行靠吊,如有偏差要及时调整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝厚度。(3)挂线:砌体为240厚,可在砖胎膜内侧单面挂线,所挂的线应该绷紧、拉直,在两端大角上固定牢固,如有长墙分多人共同砌筑时,所挂线的中间还应做几处支点。(4)砌筑:根据排砖位置及所挂水平线进行砌筑,组砌方式为一顺一丁,采用“三一”砌法,即一铲灰、一块砖、一柔压,使砂浆饱满,
4、横竖向灰缝均匀、顺直。铺砌每一块砖都必须摆正、放平,上跟线、下跟棱,左右相临要对平。并在砌筑过程中随时对墙面的垂直度,平整度进行检查、校正。(5)砌筑用的砂浆应随搅拌随用,所搅拌的水泥砂浆必须拌好后3小时内用完,并不得使用过夜砂浆砌筑。对于砌筑过程中的舌头灰,应随砌随刮尽并用于上层砖砌筑。六、质量保证措施1、砖、砂浆等材料的品种、强度等级必须符合设计要求。2、砌体砂浆必须饱满、密实,其水平灰缝的砂浆饱满度不得小于80%。3、墙体转角处不得留直槎,其余部位留槎必须符合规定。4、砌体上下要错缝,不得有通缝。(通缝即指上下两皮砖的搭接长度小于25u)O5、不能在同一处使用多块断砖进行砌筑。6、允许偏

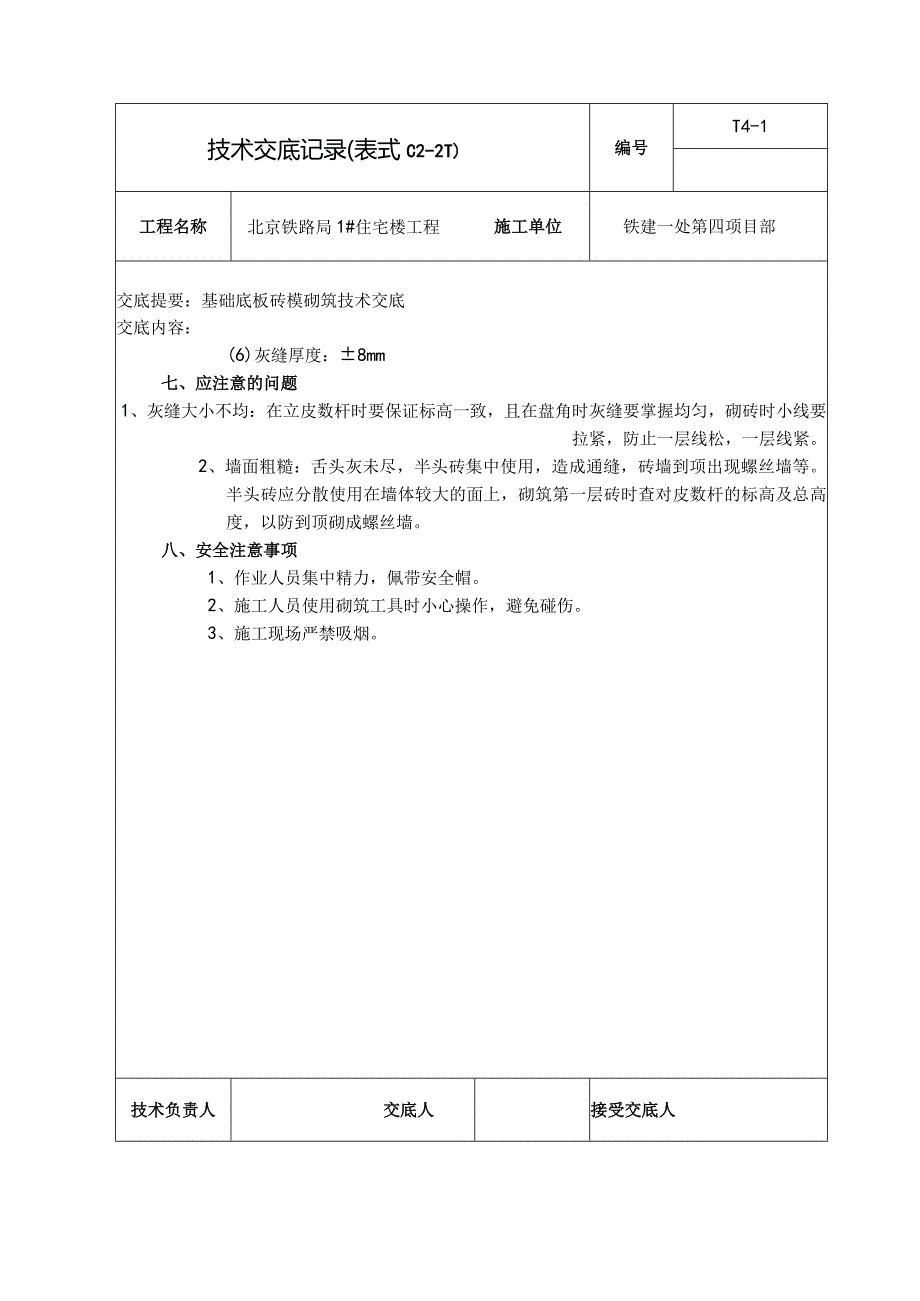

5、差:(1)轴线位置偏移:IOmm(2)砌体顶面标高:15mm(3)垂直度:5mm(4)表面平整度:8m(5)水平灰缝平直度:IOmm技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板砖模砌筑技术交底交底内容:(6)灰缝厚度:8mm七、应注意的问题1、灰缝大小不均:在立皮数杆时要保证标高一致,且在盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。2、墙面粗糙:舌头灰未尽,半头砖集中使用,造成通缝,砖墙到项出现螺丝墙等。半头砖应分散使用在墙体较大的面上,砌筑第一层砖时查对皮数杆的标高及总高度,以防到顶砌成螺丝墙。八、安全注意事项1、作业人员集中精力,佩带安全帽。2、施工人员使用砌筑工具时小心操作,避免碰伤。3、施工现场严禁吸烟。技术负责人交底人接受交底人
