墙柱混凝土施工工艺标准.docx

上传人:p** 文档编号:749354 上传时间:2024-02-26 格式:DOCX 页数:4 大小:29.59KB
下载 相关 举报
墙柱混凝土施工工艺标准.docx_第1页
第1页 / 共4页
墙柱混凝土施工工艺标准.docx_第2页
第2页 / 共4页
墙柱混凝土施工工艺标准.docx_第3页
第3页 / 共4页
墙柱混凝土施工工艺标准.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙柱混凝土施工工艺标准.docx》由会员分享,可在线阅读,更多相关《墙柱混凝土施工工艺标准.docx(4页珍藏版)》请在第壹文秘上搜索。

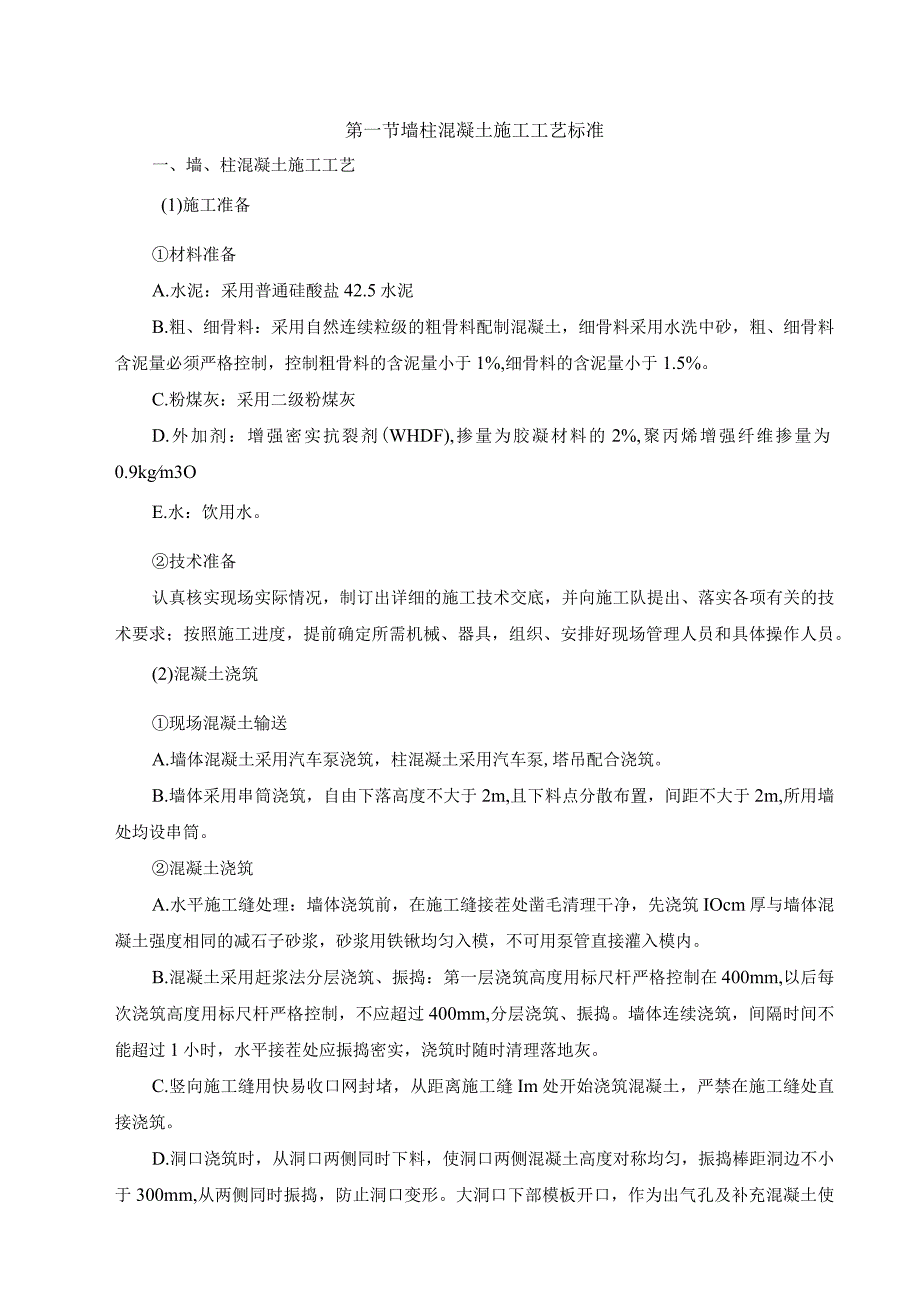

1、第一节墙柱混凝土施工工艺标准一、墙、柱混凝土施工工艺(1)施工准备材料准备A.水泥:采用普通硅酸盐42.5水泥B.粗、细骨料:采用自然连续粒级的粗骨料配制混凝土,细骨料采用水洗中砂,粗、细骨料含泥量必须严格控制,控制粗骨料的含泥量小于1%,细骨料的含泥量小于1.5%。C.粉煤灰:采用二级粉煤灰D.外加剂:增强密实抗裂剂(WHDF),掺量为胶凝材料的2%,聚丙烯增强纤维掺量为0.9kgm3OE.水:饮用水。技术准备认真核实现场实际情况,制订出详细的施工技术交底,并向施工队提出、落实各项有关的技术要求;按照施工进度,提前确定所需机械、器具,组织、安排好现场管理人员和具体操作人员。(2)混凝土浇筑现

2、场混凝土输送A.墙体混凝土采用汽车泵浇筑,柱混凝土采用汽车泵,塔吊配合浇筑。B.墙体采用串筒浇筑,自由下落高度不大于2m,且下料点分散布置,间距不大于2m,所用墙处均设串筒。混凝土浇筑A.水平施工缝处理:墙体浇筑前,在施工缝接茬处凿毛清理干净,先浇筑IOcm厚与墙体混凝土强度相同的减石子砂浆,砂浆用铁锹均匀入模,不可用泵管直接灌入模内。B.混凝土采用赶浆法分层浇筑、振捣:第一层浇筑高度用标尺杆严格控制在400mm,以后每次浇筑高度用标尺杆严格控制,不应超过400mm,分层浇筑、振捣。墙体连续浇筑,间隔时间不能超过1小时,水平接茬处应振捣密实,浇筑时随时清理落地灰。C.竖向施工缝用快易收口网封堵

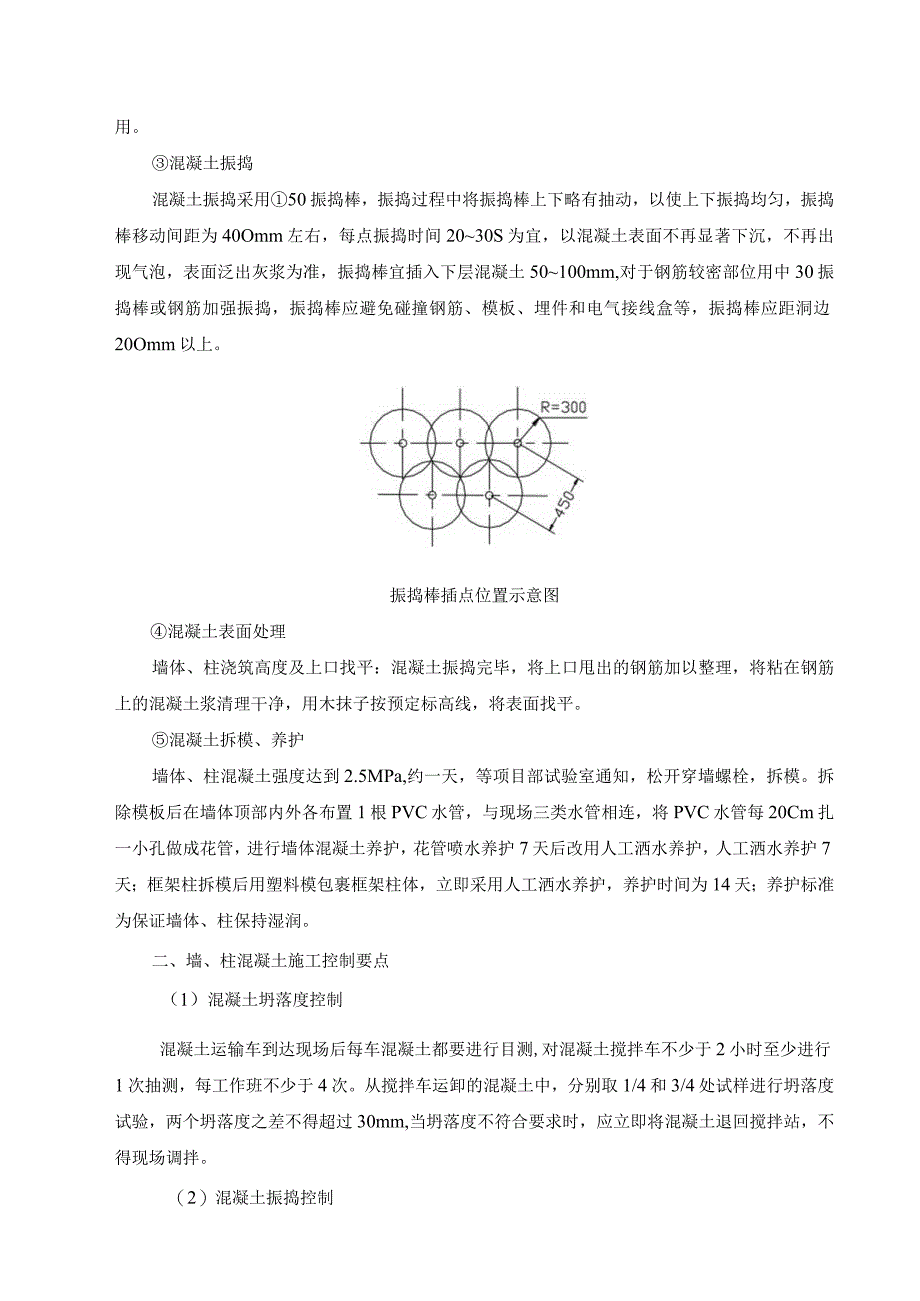

3、,从距离施工缝Im处开始浇筑混凝土,严禁在施工缝处直接浇筑。D.洞口浇筑时,从洞口两侧同时下料,使洞口两侧混凝土高度对称均匀,振捣棒距洞边不小于300mm,从两侧同时振捣,防止洞口变形。大洞口下部模板开口,作为出气孔及补充混凝土使用。混凝土振捣混凝土振捣采用50振捣棒,振捣过程中将振捣棒上下略有抽动,以使上下振捣均匀,振捣棒移动间距为40Omm左右,每点振捣时间2030S为宜,以混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准,振捣棒宜插入下层混凝土50100mm,对于钢筋较密部位用中30振捣棒或钢筋加强振捣,振捣棒应避免碰撞钢筋、模板、埋件和电气接线盒等,振捣棒应距洞边20Omm以上。

4、振捣棒插点位置示意图混凝土表面处理墙体、柱浇筑高度及上口找平:混凝土振捣完毕,将上口甩出的钢筋加以整理,将粘在钢筋上的混凝土浆清理干净,用木抹子按预定标高线,将表面找平。混凝土拆模、养护墙体、柱混凝土强度达到2.5MPa,约一天,等项目部试验室通知,松开穿墙螺栓,拆模。拆除模板后在墙体顶部内外各布置1根PVC水管,与现场三类水管相连,将PVC水管每20Cm扎一小孔做成花管,进行墙体混凝土养护,花管喷水养护7天后改用人工洒水养护,人工洒水养护7天;框架柱拆模后用塑料模包裹框架柱体,立即采用人工洒水养护,养护时间为14天;养护标准为保证墙体、柱保持湿润。二、墙、柱混凝土施工控制要点(1)混凝土坍落

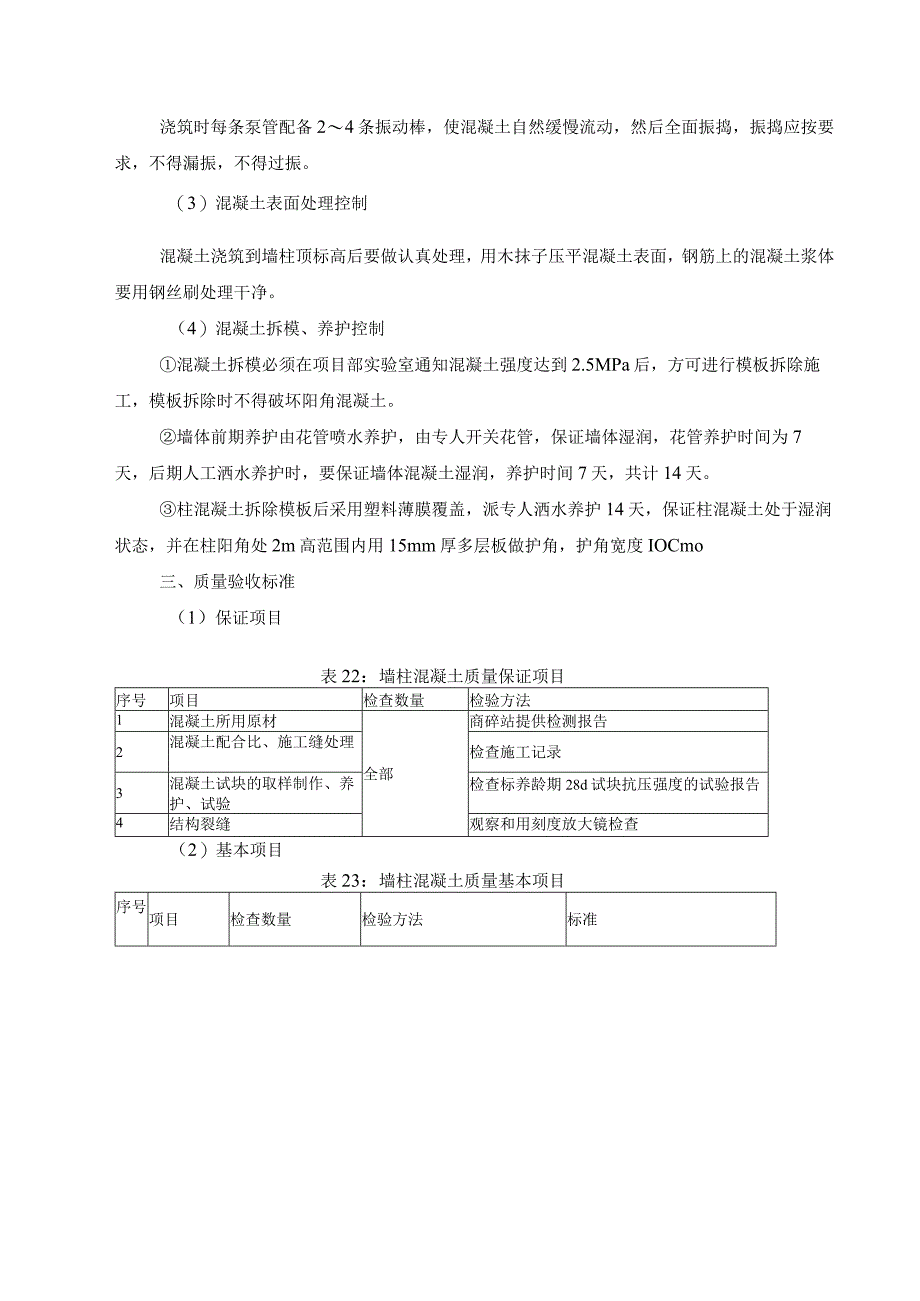

5、度控制混凝土运输车到达现场后每车混凝土都要进行目测,对混凝土搅拌车不少于2小时至少进行1次抽测,每工作班不少于4次。从搅拌车运卸的混凝土中,分别取1/4和3/4处试样进行坍落度试验,两个坍落度之差不得超过30mm,当坍落度不符合要求时,应立即将混凝土退回搅拌站,不得现场调拌。(2)混凝土振捣控制浇筑时每条泵管配备24条振动棒,使混凝土自然缓慢流动,然后全面振捣,振捣应按要求,不得漏振,不得过振。(3)混凝土表面处理控制混凝土浇筑到墙柱顶标高后要做认真处理,用木抹子压平混凝土表面,钢筋上的混凝土浆体要用钢丝刷处理干净。(4)混凝土拆模、养护控制混凝土拆模必须在项目部实验室通知混凝土强度达到2.5

6、MPa后,方可进行模板拆除施工,模板拆除时不得破坏阳角混凝土。墙体前期养护由花管喷水养护,由专人开关花管,保证墙体湿润,花管养护时间为7天,后期人工洒水养护时,要保证墙体混凝土湿润,养护时间7天,共计14天。柱混凝土拆除模板后采用塑料薄膜覆盖,派专人洒水养护14天,保证柱混凝土处于湿润状态,并在柱阳角处2m高范围内用15mm厚多层板做护角,护角宽度IOCmo三、质量验收标准(1)保证项目表22:墙柱混凝土质量保证项目序号项目检查数量检验方法1混凝土所用原材全部商碎站提供检测报告2混凝土配合比、施工缝处理检查施工记录3混凝土试块的取样制作、养护、试验检查标养龄期28d试块抗压强度的试验报告4结构

7、裂缝观察和用刻度放大镜检查(2)基本项目表23:墙柱混凝土质量基本项目序号项目检查数量检验方法标准序号项目检查数量检验方法标准1蜂窝按有代表性的自然间抽查10%尺量外露石子面积及深度一处不大于200cm2,累计不大于400cm22孔洞凿去孔洞周围松动石子,尺量孔洞面积、深度无3主筋露筋尺量钢筋外露长度无4缝隙夹渣层凿去夹渣层,尺量缝隙长度和深度无(3)允许偏差项目表24:墙柱混凝土质量允许偏差项目序号项目允许偏差检查数量检验方法1轴线位移墙柱5测量两点用尺量检查2垂直度层高5m8吊线3标高层高5测量两点用水准仪4截面尺寸柱墙+3测量两点用尺量检查5表面平整度3全查2m靠尺和楔形塞尺6角线顺直度3拉线、尺量7预埋钢板中心线位置偏移10测量两点用尺量检查8预留孔、洞中心线位移10测量两点用尺量检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
