《室内贴面砖施工工艺标准.docx》由会员分享,可在线阅读,更多相关《室内贴面砖施工工艺标准.docx(8页珍藏版)》请在第壹文秘上搜索。
1、(一)室内贴面前施工工艺标准1、施工准备(1)技术准备编制室内贴面砖工程施工方案,并对工人进行书面技术及安全交底。(2)材料准备(1)水泥32.5或42.5级矿渣水泥或普通硅酸盐水泥。应有出厂证明或复验合格试单,若出厂日期超过三个月而且水泥已结有小块的不得使用;白水泥应为32.5级以上的,并符合设计和规范质量标准的要求。(2)砂子:中砂,粒径为O.35、0.5mm,黄色河砂,含泥量不大于3%,颗粒坚硬、干净,无有机杂质,用前过筛,其他应符合规范的质量标准。(3)面砖:面砖的表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹

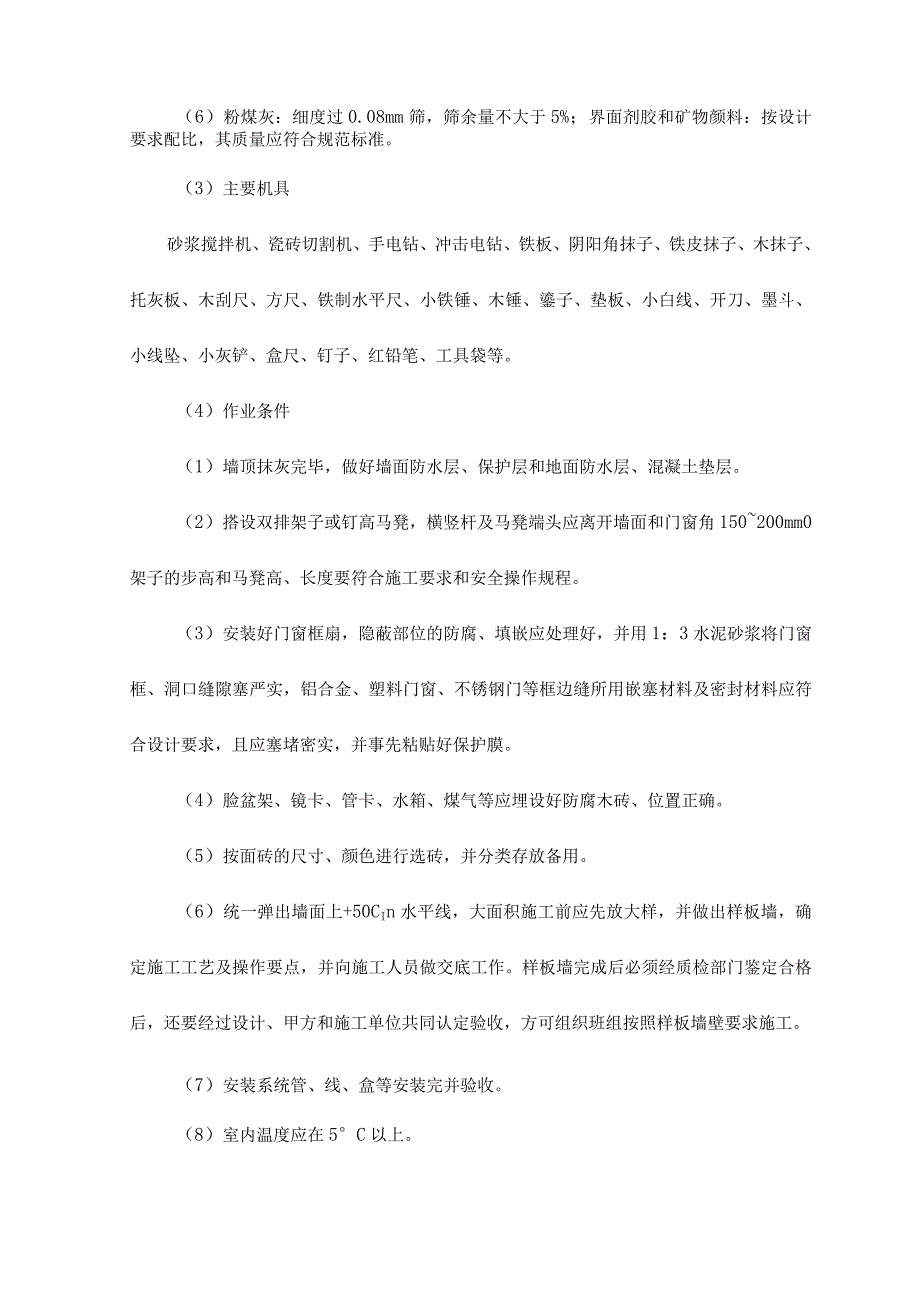

2、等缺陷。其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%o(4)石灰膏:用块状生石灰淋制,必须用孔径3mmX3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温下不少于15d,用于罩面灰,不少于30d,石灰膏内不得有未熟化的颗粒和其他物质。(5)生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应用水浸泡,其时间不少于3d。(6)粉煤灰:细度过0.08mm筛,筛余量不大于5%;界面剂胶和矿物颜料:按设计要求配比,其质量应符合规范标准。(3)主要机具砂浆搅拌机、瓷砖切割机、手电钻、冲击电钻、铁板、阴阳角抹子、铁皮抹子、木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤
3、、木锤、鎏子、垫板、小白线、开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔、工具袋等。(4)作业条件(1)墙顶抹灰完毕,做好墙面防水层、保护层和地面防水层、混凝土垫层。(2)搭设双排架子或钉高马凳,横竖杆及马凳端头应离开墙面和门窗角150200mm0架子的步高和马凳高、长度要符合施工要求和安全操作规程。(3)安装好门窗框扇,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将门窗框、洞口缝隙塞严实,铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。(4)脸盆架、镜卡、管卡、水箱、煤气等应埋设好防腐木砖、位置正确。(5)按面砖的尺寸、颜色进行
4、选砖,并分类存放备用。(6)统一弹出墙面上+50CIn水平线,大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定验收,方可组织班组按照样板墙壁要求施工。(7)安装系统管、线、盒等安装完并验收。(8)室内温度应在5C以上。2、关键质量要点(1)材料的关键要求水泥32或42.5级矿渣水泥或普通硅酸盐水泥。应有出厂证明或复验合格单,若出厂日期超过三个月而且水泥已结有小块的不得使用;砂子应使用中砂;面砖的表面应光洁、色泽一致、方正、平整、规格一致、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。
5、(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。基层处理抹灰前,墙面必须清扫干净,浇水湿润;基层抹灰必须平整;贴砖应平整牢固,砖缝应均匀一致。(3)质量关键要求(1)施工时,必须做好墙面基层处理,浇水充分湿润。在抹底层灰时,根据不同基体采取分层分遍抹灰方法,并严格配合比计量,掌握适宜的砂浆稠度,按比例加界面剂胶,使各灰层之间粘接牢固。注意及时洒水养护;冬期施工时,应做好防冻保温措施,以确保砂浆不受冻,其室内温度不得低于5,但寒冷天气不得施工。防止空鼓、脱落和裂缝。(2)结构施工期间,几何尺寸控制好,外墙面要垂直、平整,装修前对基层处理要认真。应加强对基层打底工作的检查,合格后方可进行
6、下道工序。(3)施工前认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖要细,贴灰饼控制点要符合要求。3、施工工艺(1)工艺流程基层处理一吊垂直、套方、找规矩一贴灰饼一抹底层砂浆一弹线分隔一排砖一浸砖一镶贴面砖-*面砖勾缝及擦缝(2)操作工艺(1)基体为混凝土墙面时的操作方法1)基层处理:将凸出墙面的混凝土剔平,对于基体混凝土表面很光滑的要凿毛,或用可掺界面剂胶的水泥细砂浆做小拉毛墙,也可刷界面剂、并浇水湿润基层。2)IOmm厚1:3水泥砂浆打底,应分层分遍抹砂浆,随抹随刮平抹实,用木抹搓毛。3)待底层灰六七成千时,按图纸要求,釉面砖规格及结合实际条件进行排砖、弹线。4)排砖:根
7、据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有小于1/4砖的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但亦注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。5)用废釉面砖贴标准点,用做灰饼的混合砂浆贴在墙面上,用以控制贴釉面砖的表面平整度。6)垫底尺、计算准确最下一皮砖下口标高,底尺上皮一般比地面低ICm左右,以此为依据放好底尺,要水平、安稳。7)选砖、浸泡:面砖镶贴前,应挑选颜色、规格一致的砖;浸泡砖时,将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦
8、干净后方可使用。8)粘贴面砖:粘贴应自下而上进行。抹8mm厚1:0.1:2.5水泥石灰膏砂浆结合层,要刮平,随抹随自上而下粘贴面砖,要求砂浆饱满,亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。9)贴完经自检无空鼓、不平、不直后,用棉丝擦干净,用勾缝胶、白水泥或拍干白水泥擦缝,用布将缝的素浆擦匀,砖面擦净。另外一种做法是,用1:1水泥砂浆加水重20%的界面剂胶或专用瓷砖胶在砖背面抹34mm厚粘贴即可。但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。另外也可用胶粉来粘贴面砖,其厚度为23mm,有此种做法其基层灰必须更平整。(2)基体为砖墙面时的操作方法:D基层处理:抹
9、灰前,墙面必须清扫干净,浇水湿润。2)12mm厚1:3水泥砂浆打底,打底要分层涂抹,每层厚度宜57mm,随即抹平搓毛。4、质量标准(1)主控项目(1)饰面砖的品种、规格、颜色、图案和性能必须符合设计要求。(2)饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求、国家现行产品标准、工程技术标准及国家环保污染控制等规定。(3)饰面砖镶贴必须牢固。(4)满粘法施工的饰面砖工程应无空鼓、裂缝。(2)一般项目(1)饰面砖表面应平整、洁净、色泽一致,无裂痕和缺陷。(2)阴阳角处搭接方式、非整砖使用部位应符合设计要求。(3)墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴脸突出墙面
10、的厚度应一致。(4)饰面砖接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求。5、成品保护(1)要及时清擦干净残留在门框上的砂浆,特别是铝合金等门窗宜粘贴保护膜,预防污染、锈蚀,施工人员应加以保护,不得碰坏。(2)认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。(3)油漆粉刷不得将油漆喷滴在已完的饰面砖上,如果面砖上部为涂料,宜先做涂料,然后贴面砖,以免污染墙面。若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。(4)各抹灰层在凝结前应防止风干、水冲和振动,以保证各层有足够的强度。(5)搬、拆架子时注意不要碰撞墙面。(6)装饰材料
11、和饰件以及饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏。6、安全环境保护措施(1)禁止搭设飞跳板,严禁从高处往下乱投东西。脚手架严禁搭设在门窗、暖气片、水暖等管道上。外架作业层下方必须满铺安全网,各层设围栏。出入口应搭设人行通道。(2)作业前应检查脚手架和跳板是否搭设牢固,高度是否满足作业要求,凡不符合安全作业要求的应及时修整。(3)在两层脚手架上操作时,应尽量避免在同一垂直线上工作,必须同时作业时,下层操作人员必须正确佩戴安全帽。(4)搅拌机系统的运行开车前应检查各系统是否良好。下班后应切断电源,电源箱应上锁。运行中严禁用铁铲伸入滚筒内扒料,也不得将异物伸入传动部分,发现故障应
12、停车检修。清理搅拌斗下的砂石,必须待送料斗提升并固定稳妥后方可进行。清扫闸门及搅拌器应在切断电源后进行。在送料斗提升过程中严禁在斗下敲击斗身或从斗下通过。(5)抹灰时应防止砂浆掉入眼内;采用竹片或钢筋固定八字靠尺板时,应防止竹片或钢筋回弹伤人。(6)夜间临时用的移动照明灯,必须用安全电压。(7)饰面砖、胶粘剂等材料必须符合环保要求,无污染。(8)大风天不得从事筛砂、筛灰工作,现场存放的灰、砂等散装材料些进行苫盖。(9)施工污水未经处理不得随意排放(10)清理施工现场时严禁从高处向下抛撒垃圾废料,以防造成粉尘污染。7、质量记录(1)材料应有合格证或复验合格单。(2)工程验收应有质量验评资料。(3)结合层、防水层、连接节点,预埋件(或后置埋件)应有隐蔽验收记录。
