建筑工程专项施工方案.docx

上传人:p** 文档编号:750523 上传时间:2024-02-26 格式:DOCX 页数:4 大小:18.83KB
下载 相关 举报

建筑工程专项施工方案.docx_第1页
第1页 / 共4页
建筑工程专项施工方案.docx_第2页
第2页 / 共4页
建筑工程专项施工方案.docx_第3页
第3页 / 共4页
建筑工程专项施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《建筑工程专项施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、建筑工程施工方案一、施工原则1、满足施工需要。2、本施工平面布置仅按基础施工阶段布置。3、现场办公用房采用彩钢板房,其它临建设施采用砖砌房屋。4、布置符合现场卫生、安全防火和环境保护等要求。二、施工要求1、材料要求高分子聚合物防水卷材进场时必须有生产日期和出厂合格证,并有省市级的技术权威部门的技术鉴定,否则不准进场。卷材进场后应首先进行外观检查,对于有断裂、皱折、孔洞、胎体未浸透和涂盖不均匀者严禁在工程中使用。对卷材还应抽样进行物理性能试验,并达到规范要求。2、基层要求及处理基层表面应牢固平整,其平整度为:用两米长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每一米长度内不能多于一处,空隙

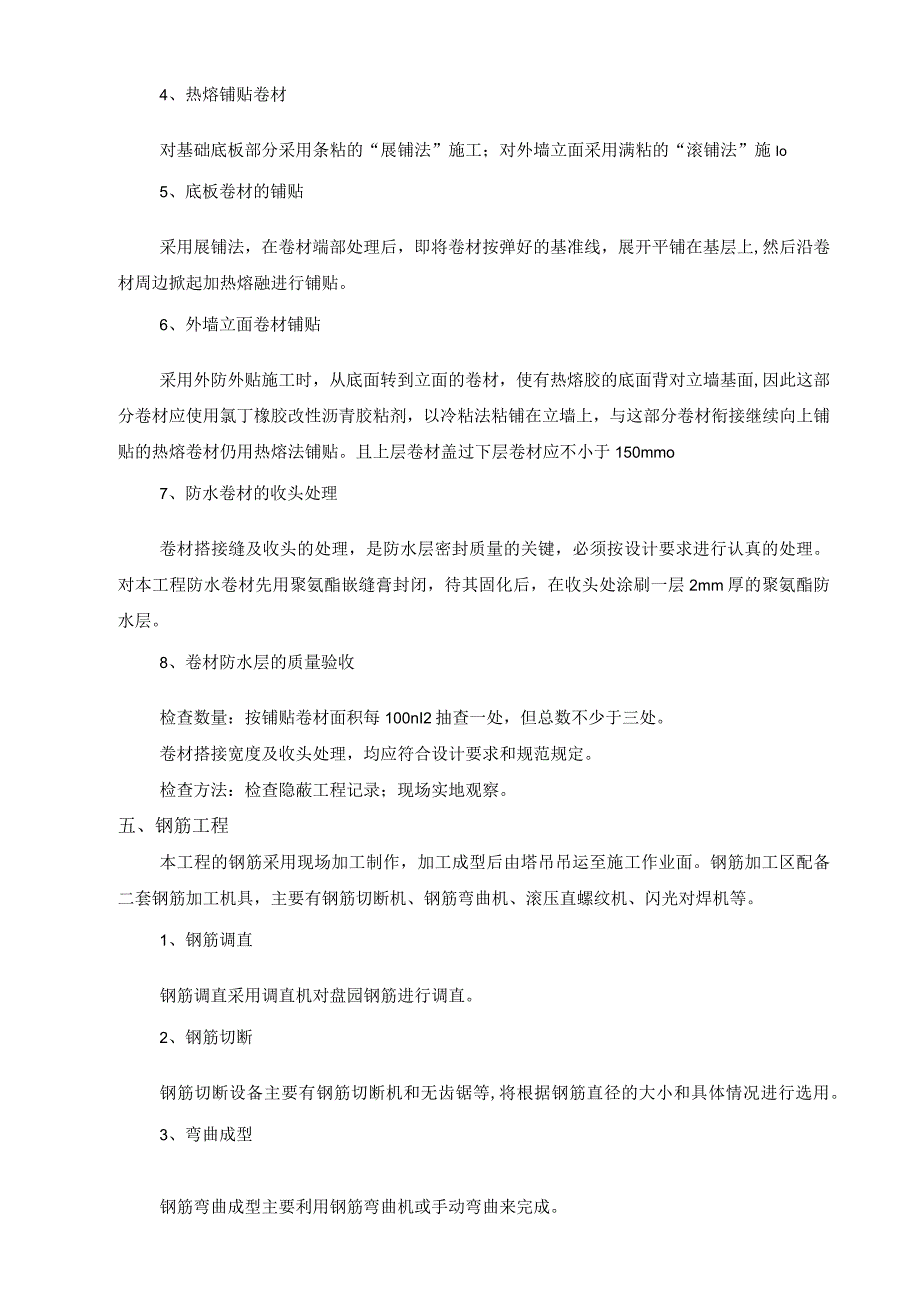

2、仅允许平缓变化。基层应干燥,含水率宜小于9%,测试方法为:将1米见方的卷材盖在基层表面上,静置23h,若覆盖处表面无水印,且紧贴基层一侧的卷材也无凝结水,即认为基层含水率小于9%0基层表面阴阳角处,均应做成圆弧,在阴阳角、管道根部等更应仔细清理。三、施工顺序基层处理f阴阳角卷材附加层f底板卷材f外墙短边预留卷材f拆除外墙四周临时保护墙f分别揭开卷材并清理f外墙外立面修理整平f外墙立面卷材f外墙立面卷材收头处理f敷设保护层。四、施工方法1、涂刷基层处理剂在处理好的基层上,用长柄滚刷将基层处理剂均匀地涂刷在基层表面,不能漏刷或露底。涂刷后须8h以上达到干燥程度,方可施行热熔法施工,以防失火。2、细

3、部附加增强处理对阴阳角应进行增设附加层,按具体情况将卷材剪好,先在细部试贴一下,视尺寸、形状合适后,再进行粘贴于已涂刷一定密封材料的基层上,并压实铺牢。3、弹粉线在基层表面上,按卷材的宽度留出搭接尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。4、热熔铺贴卷材对基础底板部分采用条粘的“展铺法”施工;对外墙立面采用满粘的“滚铺法”施Io5、底板卷材的铺贴采用展铺法,在卷材端部处理后,即将卷材按弹好的基准线,展开平铺在基层上,然后沿卷材周边掀起加热熔融进行铺贴。6、外墙立面卷材铺贴采用外防外贴施工时,从底面转到立面的卷材,使有热熔胶的底面背对立墙基面,因此这部分卷材应使用氯丁橡胶改性

4、沥青胶粘剂,以冷粘法粘铺在立墙上,与这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴。且上层卷材盖过下层卷材应不小于150mmo7、防水卷材的收头处理卷材搭接缝及收头的处理,是防水层密封质量的关键,必须按设计要求进行认真的处理。对本工程防水卷材先用聚氨酯嵌缝膏封闭,待其固化后,在收头处涂刷一层2mm厚的聚氨酯防水层。8、卷材防水层的质量验收检查数量:按铺贴卷材面积每100nI2抽查一处,但总数不少于三处。卷材搭接宽度及收头处理,均应符合设计要求和规范规定。检查方法:检查隐蔽工程记录;现场实地观察。五、钢筋工程本工程的钢筋采用现场加工制作,加工成型后由塔吊吊运至施工作业面。钢筋加工区配备二套钢

5、筋加工机具,主要有钢筋切断机、钢筋弯曲机、滚压直螺纹机、闪光对焊机等。1、钢筋调直钢筋调直采用调直机对盘园钢筋进行调直。2、钢筋切断钢筋切断设备主要有钢筋切断机和无齿锯等,将根据钢筋直径的大小和具体情况进行选用。3、弯曲成型钢筋弯曲成型主要利用钢筋弯曲机或手动弯曲来完成。4、钢筋连接框架柱纵筋采用滚压直螺纹连接方法,框架梁纵筋采用闪光对焊连接方法,地下室外墙、底板、顶板纵筋采用搭接方法,搭接位置及长度要符合规范要求。5、后浇带根据后浇带所在位置(顶板、底板、地下室外侧壁)采用不同的施工措施,详见后浇带施工方法。6、钢筋的保护层竖向结构采用定型塑料垫快,梁底及基础底板底采用短钢筋外包铝箔作为垫块

6、,防止外露钢筋头生锈。底板采用双层双向14250钢筋网片,上排钢筋采用中20马凳架起,马凳间距1000。梁纵向筋采用双层排列时,两排钢筋之间应垫以直径225mm的短钢筋,以保持其设计高度。底板上层钢筋马凳示意图3.3-3。六、混凝土工程1、底板混凝土底板混凝土浇筑分为两个施工区,每个施工区分为两个施工段。第一施工区和第二施工区同时施工,依次分别施工每个施工区内的第一施工段和第二施工段。第二施工区的底板混凝土浇筑比第一施工区提前两天。2、竖向结构及顶梁板混凝土竖向结构及顶板混凝土分两次浇筑,首先浇筑中间圆柱混凝土,然后再浇筑墙、附墙柱及顶梁板混凝土。圆柱混凝土浇筑采用泵送混凝土,布科机布科。墙、

7、附墙柱及顶梁板混凝土浇筑采用泵送一次浇筑成型,3、施工缝留置施工缝要严格按规范执行,其中,楼梯施工缝留置位置在所在楼层休息平台、上跑楼梯及临侧墙宽度范围内,另一方向为休息平台宽度的1/3处。柱墙与板及板与柱墙交接部位均先浇筑50-100mm厚同配比砂浆。七、文明施工措施1、进入施工现场所有工作人员必须佩带工作卡。2、施工现场道路保持畅通、平坦、整洁、无散落物。3、施工现场设置排水系统,保持排水畅通,不积水。严禁泥浆、污水、废水外流或堵塞下水管道。4、施工现场在门卫室旁设置吸烟处,作业区禁止随意吸烟。5、积极美化施工现场环境6、建筑材料、构件、料具按施工现场总平面布置图堆放,布置合理。7、建筑材

8、料、构配件及其他料具等必须做到安全、整齐堆放,不得超高。堆料分站别类,悬挂标牌,标牌由公司统一制作,标明名称、品种、规格数量等。8、建立材料收发管理制度,仓库、工具间材料堆放整齐,易燃易爆品分类堆放,专人负责,确保安全。9、施工现场保洁落实到人,做到工完料尽场地清,车辆进出场有防泥带出措施。建筑垃圾及时清运,临时存放现场的,集中整齐堆放到指定点。不用施工机具和设备及时出场。10、施工现场根据作业需要设置职工宿舍和办公用房。办公房、宿舍采用砖砌简易房,搭设层数为一层。结构安全,设施完好。IK宿舍建立有室长卫生管理制度,且和宿舍人员名单一起上墙。宿舍内设置统一钢床,室内保持通风、整洁,生活用品整齐堆放,禁止摆放作业工具。宿舍周围环境保持整洁、安全。12、宿舍内严禁使用煤气灶、煤油炉、电饭煲、热得快、电炉等器具。13、建立现场卫生责任制,设卫生保洁员,生活垃圾盛放在容器内并做到及时清理。14、施工现场办公室备有保健药箱和急救器材。由安全员兼职卫生保健人员。15、施工现场经常性地开展卫生防病宣传教育。16、遵守国家有关劳动和环境保护的法律法规,有效控制粉尘、燥声、固体废弃物、泥浆、强光等对环境污染和危害。17、制定落实不扰民措施。18、施工现场禁止焚烧在有毒、有害物质。19、夜间施工按规定操作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
